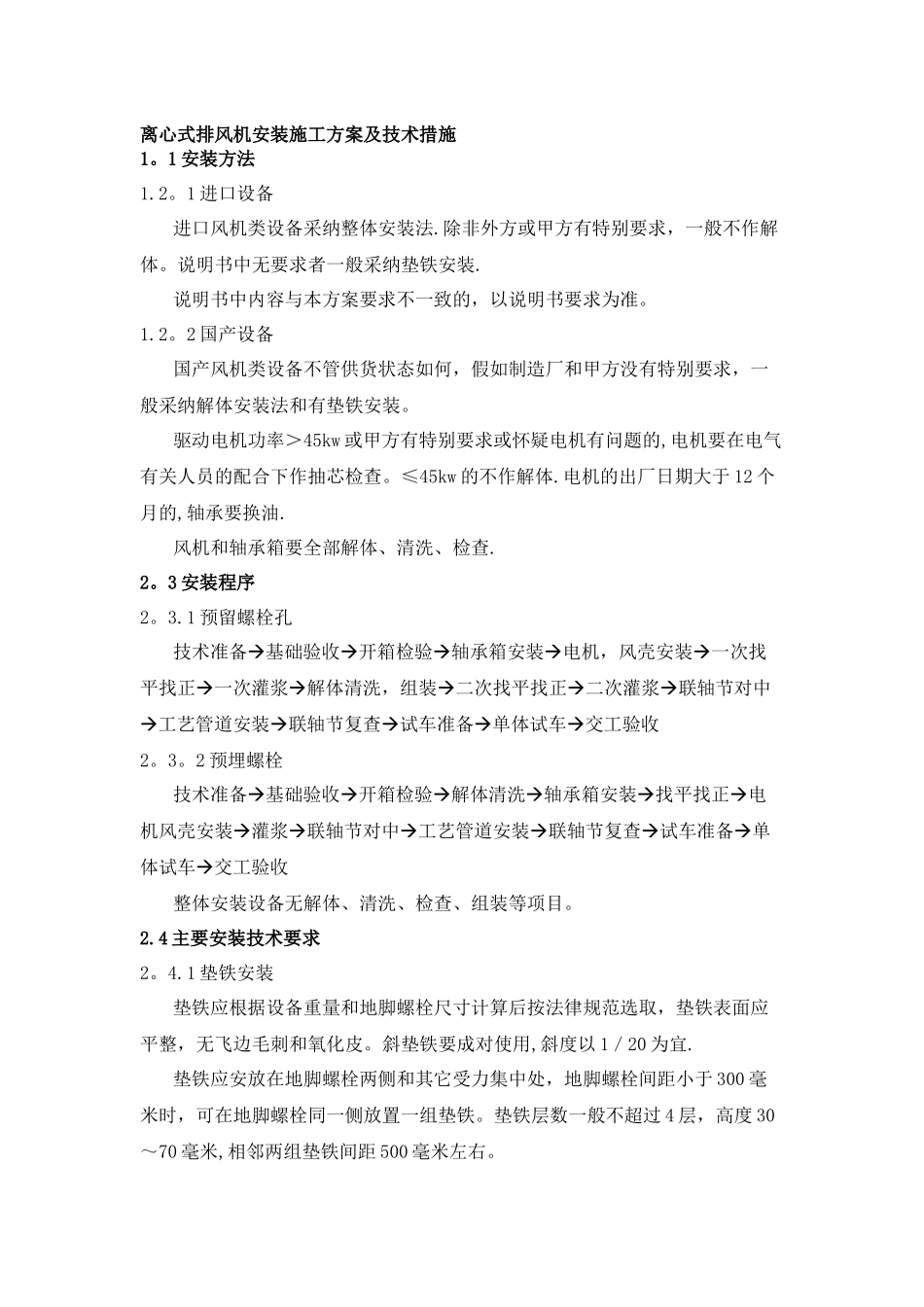

离心式排风机安装施工方案及技术措施1
1 安装方法1
1 进口设备进口风机类设备采纳整体安装法
除非外方或甲方有特别要求,一般不作解体
说明书中无要求者一般采纳垫铁安装
说明书中内容与本方案要求不一致的,以说明书要求为准
2 国产设备国产风机类设备不管供货状态如何,假如制造厂和甲方没有特别要求,一般采纳解体安装法和有垫铁安装
驱动电机功率>45kw 或甲方有特别要求或怀疑电机有问题的,电机要在电气有关人员的配合下作抽芯检查
≤45kw 的不作解体
电机的出厂日期大于 12 个月的,轴承要换油
风机和轴承箱要全部解体、清洗、检查
3 安装程序2
1 预留螺栓孔技术准备基础验收开箱检验轴承箱安装电机,风壳安装一次找平找正一次灌浆解体清洗,组装二次找平找正二次灌浆联轴节对中工艺管道安装联轴节复查试车准备单体试车交工验收2
2 预埋螺栓技术准备基础验收开箱检验解体清洗轴承箱安装找平找正电机风壳安装灌浆联轴节对中工艺管道安装联轴节复查试车准备单体试车交工验收整体安装设备无解体、清洗、检查、组装等项目

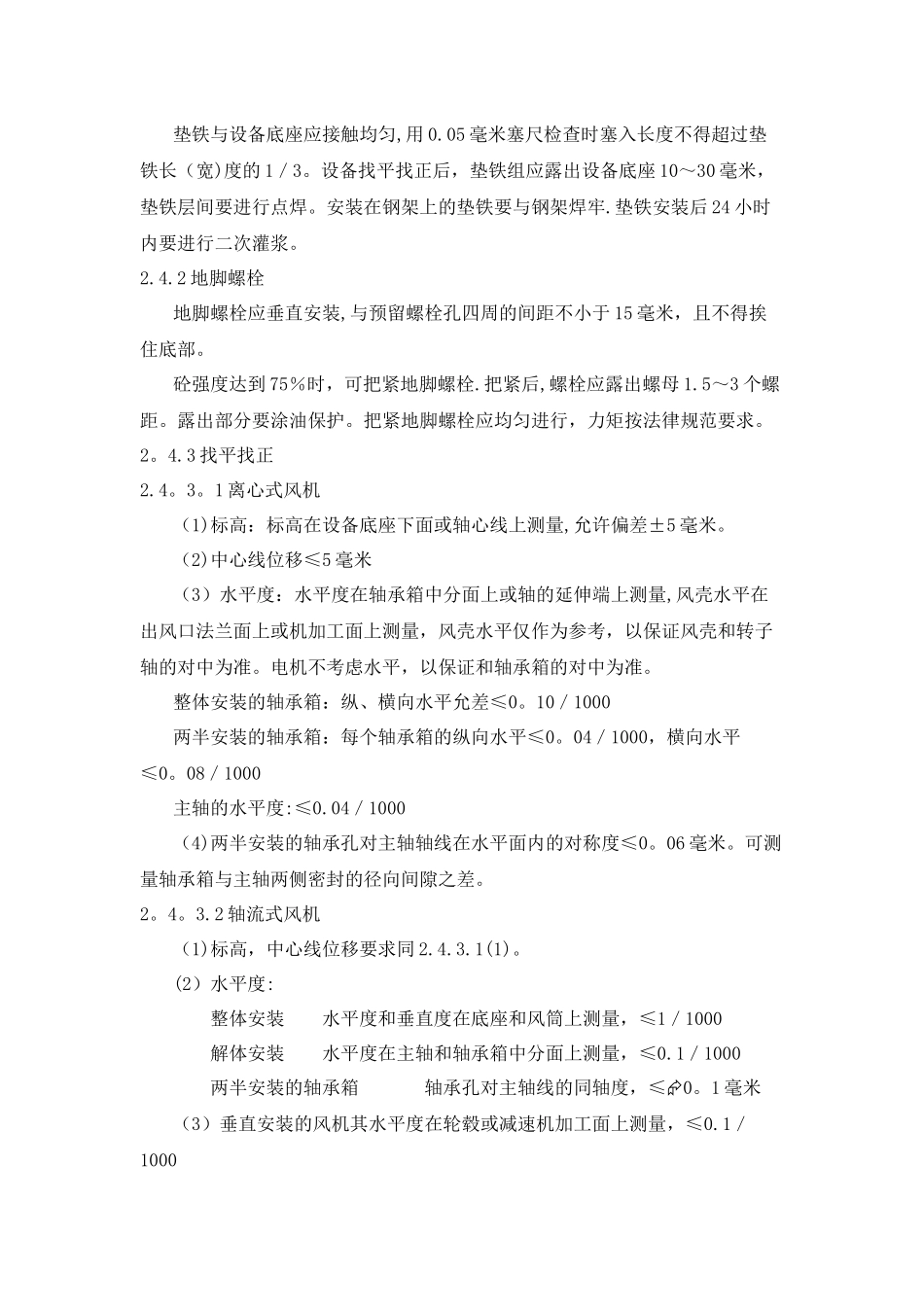

4 主要安装技术要求2
1 垫铁安装垫铁应根据设备重量和地脚螺栓尺寸计算后按法律规范选取,垫铁表面应平整,无飞边毛刺和氧化皮
斜垫铁要成对使用,斜度以 1/20 为宜
垫铁应安放在地脚螺栓两侧和其它受力集中处,地脚螺栓间距小于 300 毫米时,可在地脚螺栓同一侧放置一组垫铁
垫铁层数一般不超过 4 层,高度 30~70 毫米,相邻两组垫铁间距 500 毫米左右
垫铁与设备底座应接触均匀,用 0
05 毫米塞尺检查时塞入长度不得超过垫铁长(宽)度的 1/3
设备找平找正后,垫铁组应露出设备底座 10~30 毫米,垫铁层间要进行点焊
安装在钢架上的垫铁要与钢架焊牢
垫铁安装后 24 小时内要进行二次灌浆
