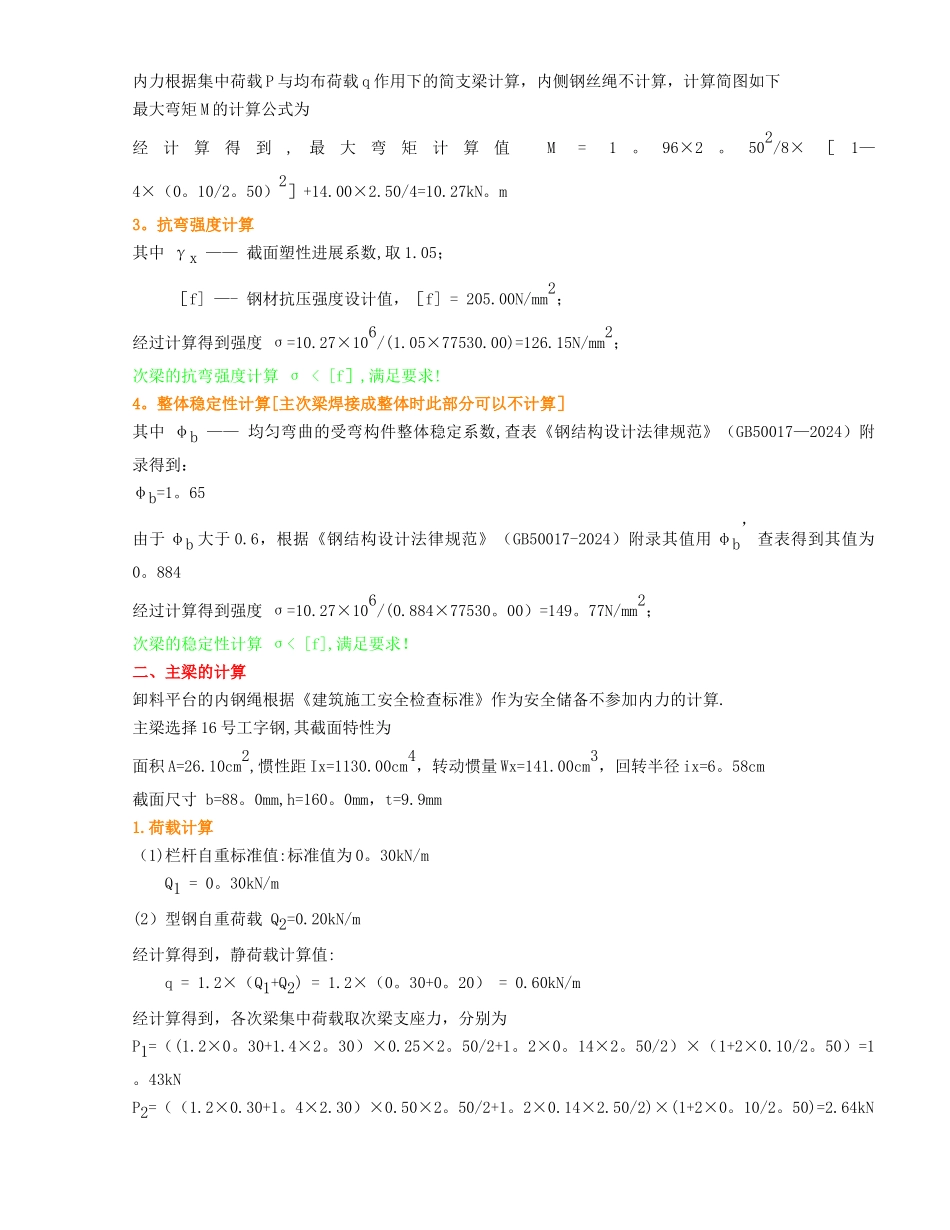

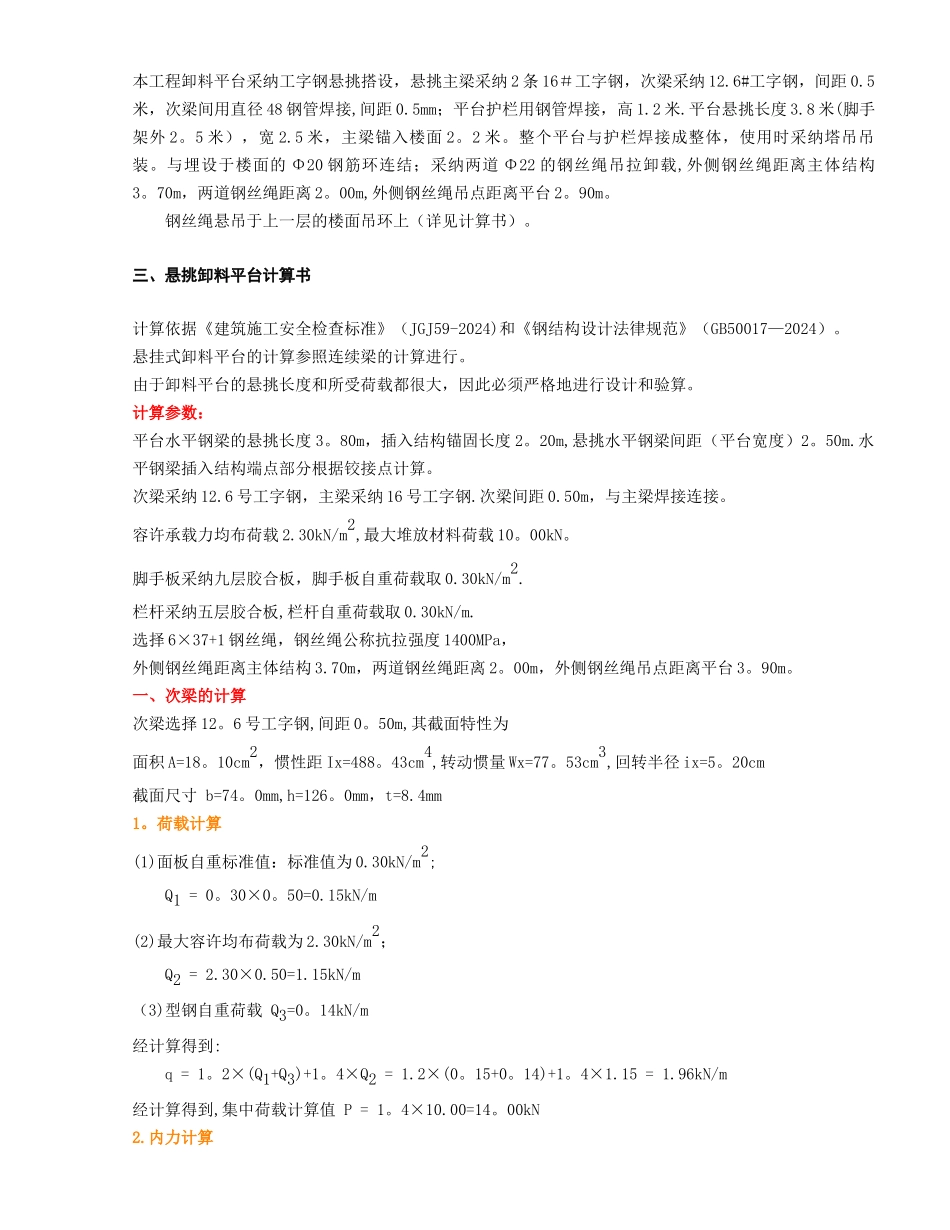

目 录一、工程概况.....................................................2二、卸料平台搭设概况.............................................1三、悬挑卸料平台计算书...........................................2四、卸料平台安装要求.............................................8五、卸料平台的使用要求...........................................9六、安全管理组织机构框图.........................................9七、主要劳动力需用量计划.........................................9八、附图........................................................10一、工程概况建设单位:泗阳县亚都房地产开发有限公司监理单位:江苏志远工程管理咨询有限公司工程名称:米兰春天一期一标段工程(1、2、3、5、6、7、8、12#楼、一号地库、二号地库)建设地点:泗阳县西康路西侧,淮海西路南侧建筑结构:多层框架结构,小高层剪力墙结构建筑层数:多层地上 6 层,小高层地上 11 层二、卸料平台搭设概况卸料平台搭设方式:本工程卸料平台采纳工字钢悬挑搭设,悬挑主梁采纳 2 条 16#工字钢,次梁采纳 12.6#工字钢,间距 0.5米,次梁间用直径 48 钢管焊接,间距 0.5mm;平台护栏用钢管焊接,高 1.2 米.平台悬挑长度 3.8 米(脚手架外 2。5 米),宽 2.5 米,主梁锚入楼面 2。2 米。整个平台与护栏焊接成整体,使用时采纳塔吊吊装。与埋设于楼面的 Φ20 钢筋环连结;采纳两道 Φ22 的钢丝绳吊拉卸载,外侧钢丝绳距离主体结构3。70m,两道钢丝绳距离 2。00m,外侧钢丝绳吊点距离平台 2。90m。钢丝绳悬吊于上一层的楼面吊环上(详见计算书)。三、悬挑卸料平台计算书计算依据《建筑施工安全检查标准》(JGJ59-2024)和《钢结构设计法律规范》(GB50017—2024)。悬挂式卸料平台的计算参照连续梁的计算进行。由于卸料平台的悬挑长度和所受荷载都很大,因此必须严格地进行设计和验算。计算参数:平台水平钢梁的悬挑长度 3。80m,插入结构锚固长度 2。20m,悬挑水平钢梁间距(平台宽度)2。50m.水平钢梁插入结构端点部分根据铰接点计算。次梁采纳 12.6 号工字钢,主梁采纳 16 号工字钢.次梁间距 0.50m,与主梁焊接连接。容许承载力均布荷载 2.30kN/m2,最大堆放材料荷载 10。00kN。脚手板采纳九层胶合板,脚手板自重荷载取 0.30kN/m2.栏杆采纳五层胶合板,栏杆自重荷载取 0.30kN/m.选择 6×37+1 钢丝绳,钢丝绳公称抗...
