移动式钢管脚手架施工专项方案

移动式钢管脚手架施工专项方案_第1页
1/4
移动式钢管脚手架施工专项方案_第2页
2/4
移动式钢管脚手架施工专项方案_第3页
3/4

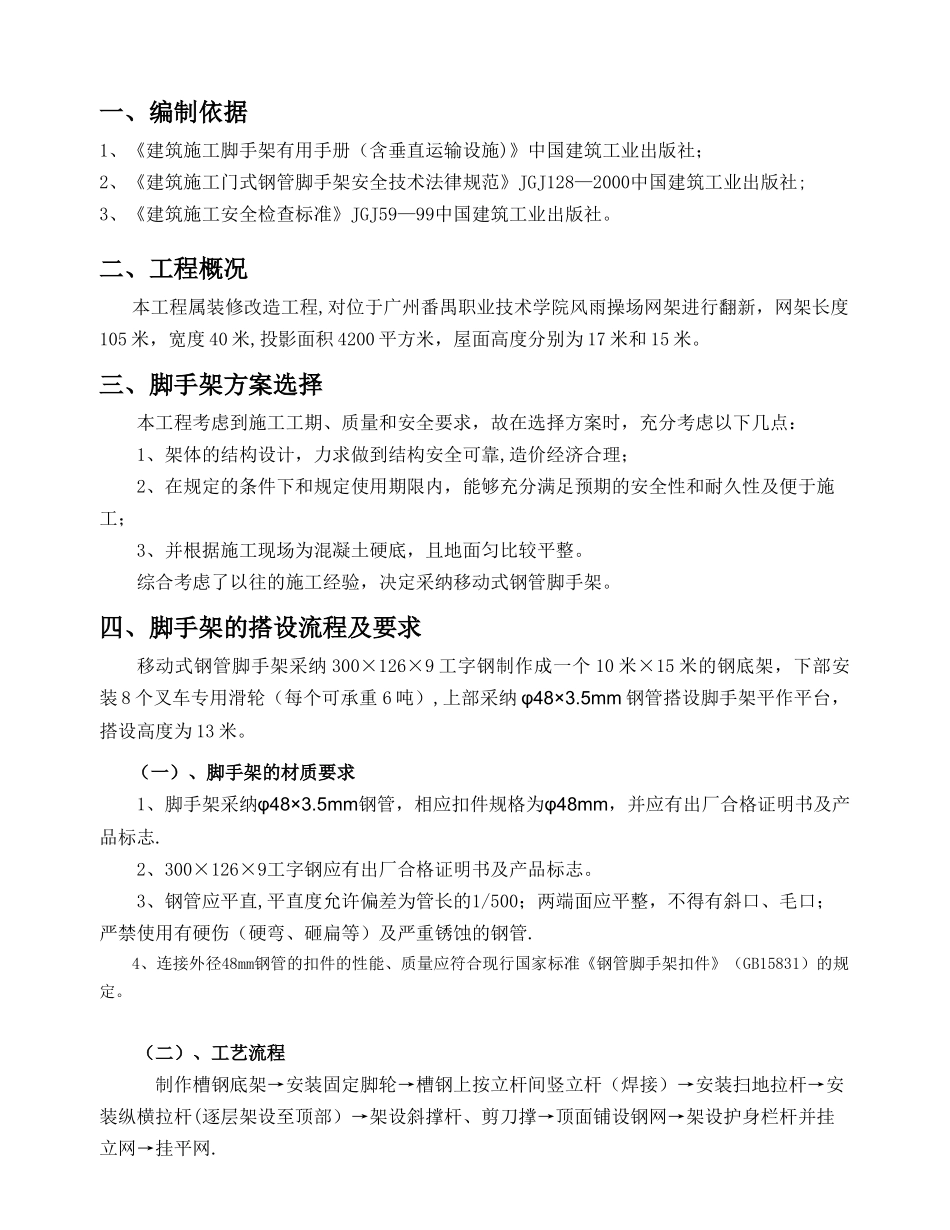

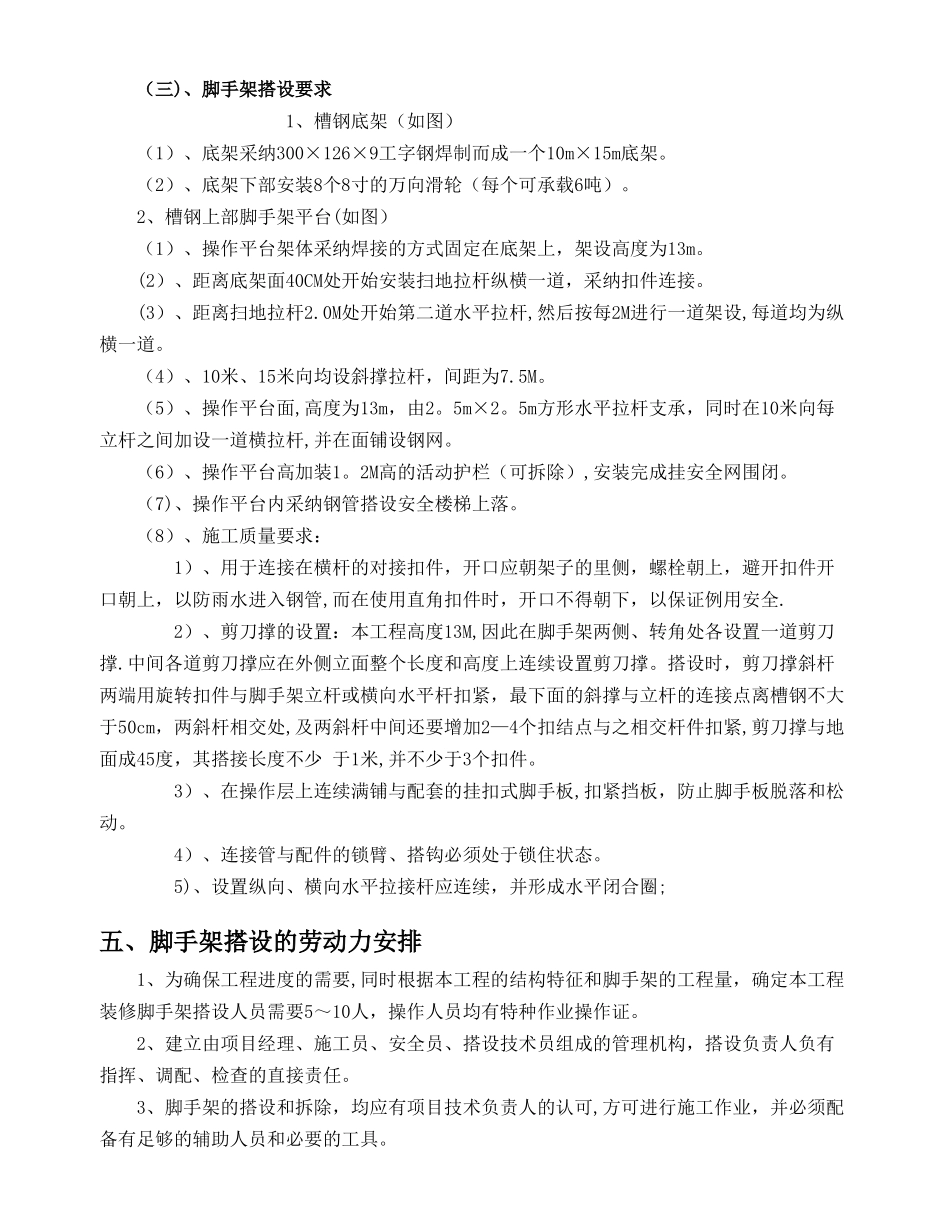

一、编制依据1、《建筑施工脚手架有用手册(含垂直运输设施)》中国建筑工业出版社;2、《建筑施工门式钢管脚手架安全技术法律规范》JGJ128—2000中国建筑工业出版社;3、《建筑施工安全检查标准》JGJ59—99中国建筑工业出版社。二、工程概况本工程属装修改造工程,对位于广州番禺职业技术学院风雨操场网架进行翻新,网架长度105 米,宽度 40 米,投影面积 4200 平方米,屋面高度分别为 17 米和 15 米。三、脚手架方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,充分考虑以下几点:1、架体的结构设计,力求做到结构安全可靠,造价经济合理;2、在规定的条件下和规定使用期限内,能够充分满足预期的安全性和耐久性及便于施工;3、并根据施工现场为混凝土硬底,且地面匀比较平整。综合考虑了以往的施工经验,决定采纳移动式钢管脚手架。四、脚手架的搭设流程及要求移动式钢管脚手架采纳 300×126×9 工字钢制作成一个 10 米×15 米的钢底架,下部安装 8 个叉车专用滑轮(每个可承重 6 吨),上部采纳 φ48×3.5mm 钢管搭设脚手架平作平台,搭设高度为 13 米。(一)、脚手架的材质要求1、脚手架采纳φ48×3.5mm钢管,相应扣件规格为φ48mm,并应有出厂合格证明书及产品标志.2、300×126×9工字钢应有出厂合格证明书及产品标志。3、钢管应平直,平直度允许偏差为管长的1/500;两端面应平整,不得有斜口、毛口;严禁使用有硬伤(硬弯、砸扁等)及严重锈蚀的钢管.4、连接外径48mm钢管的扣件的性能、质量应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定。 (二)、工艺流程制作槽钢底架→安装固定脚轮→槽钢上按立杆间竖立杆(焊接)→安装扫地拉杆→安装纵横拉杆(逐层架设至顶部)→架设斜撑杆、剪刀撑→顶面铺设钢网→架设护身栏杆并挂立网→挂平网. (三)、脚手架搭设要求 1、槽钢底架(如图)(1)、底架采纳300×126×9工字钢焊制而成一个10m×15m底架。(2)、底架下部安装8个8寸的万向滑轮(每个可承载6吨)。2、槽钢上部脚手架平台(如图)(1)、操作平台架体采纳焊接的方式固定在底架上,架设高度为13m。(2)、距离底架面40CM处开始安装扫地拉杆纵横一道,采纳扣件连接。(3)、距离扫地拉杆2.0M处开始第二道水平拉杆,然后按每2M进行一道架设,每道均为纵横一道。(4)、10米、15米向均设斜撑拉杆,间距为7.5M。(5)、操作平台面,高度为13m,由2。5m×2。5m方形水平拉杆支承,同时在10米向每立杆之间...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

移动式钢管脚手架施工专项方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
