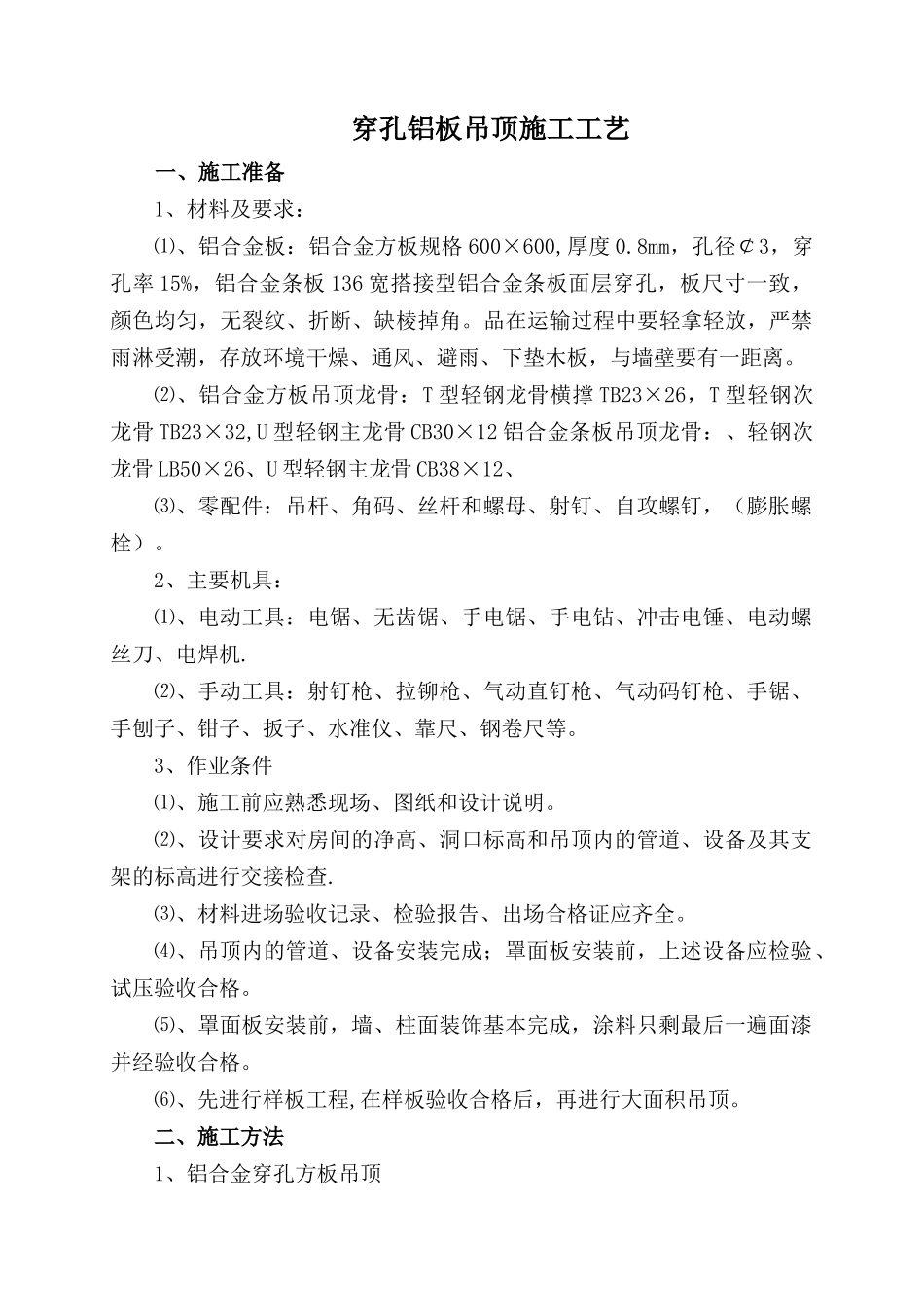

穿孔铝板吊顶施工工艺一、施工准备1、材料及要求:⑴、铝合金板:铝合金方板规格 600×600,厚度 0
8mm,孔径¢3,穿孔率 15%,铝合金条板 136 宽搭接型铝合金条板面层穿孔,板尺寸一致,颜色均匀,无裂纹、折断、缺棱掉角
品在运输过程中要轻拿轻放,严禁雨淋受潮,存放环境干燥、通风、避雨、下垫木板,与墙壁要有一距离
⑵、铝合金方板吊顶龙骨:T 型轻钢龙骨横撑 TB23×26,T 型轻钢次龙骨 TB23×32,U 型轻钢主龙骨 CB30×12 铝合金条板吊顶龙骨:、轻钢次龙骨 LB50×26、U 型轻钢主龙骨 CB38×12、⑶、零配件:吊杆、角码、丝杆和螺母、射钉、自攻螺钉,(膨胀螺栓)
2、主要机具:⑴、电动工具:电锯、无齿锯、手电锯、手电钻、冲击电锤、电动螺丝刀、电焊机
⑵、手动工具:射钉枪、拉铆枪、气动直钉枪、气动码钉枪、手锯、手刨子、钳子、扳子、水准仪、靠尺、钢卷尺等
3、作业条件⑴、施工前应熟悉现场、图纸和设计说明
⑵、设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检查
⑶、材料进场验收记录、检验报告、出场合格证应齐全
⑷、吊顶内的管道、设备安装完成;罩面板安装前,上述设备应检验、试压验收合格
⑸、罩面板安装前,墙、柱面装饰基本完成,涂料只剩最后一遍面漆并经验收合格
⑹、先进行样板工程,在样板验收合格后,再进行大面积吊顶
二、施工方法1、铝合金穿孔方板吊顶⑴、0
8 厚铝合金穿孔方板,嵌入安装⑵、T 型轻钢龙骨横撑 TB23×26,中距 600
⑶、T 型轻钢次龙骨 TB23×32,中距 600
⑷、U 型轻钢主龙骨 CB30×12,中距 1200 找平后与镀锌吊杆固定
⑸、¢6 镀锌吊杆双向中距 1200,吊杆上部与地板预留吊环固定

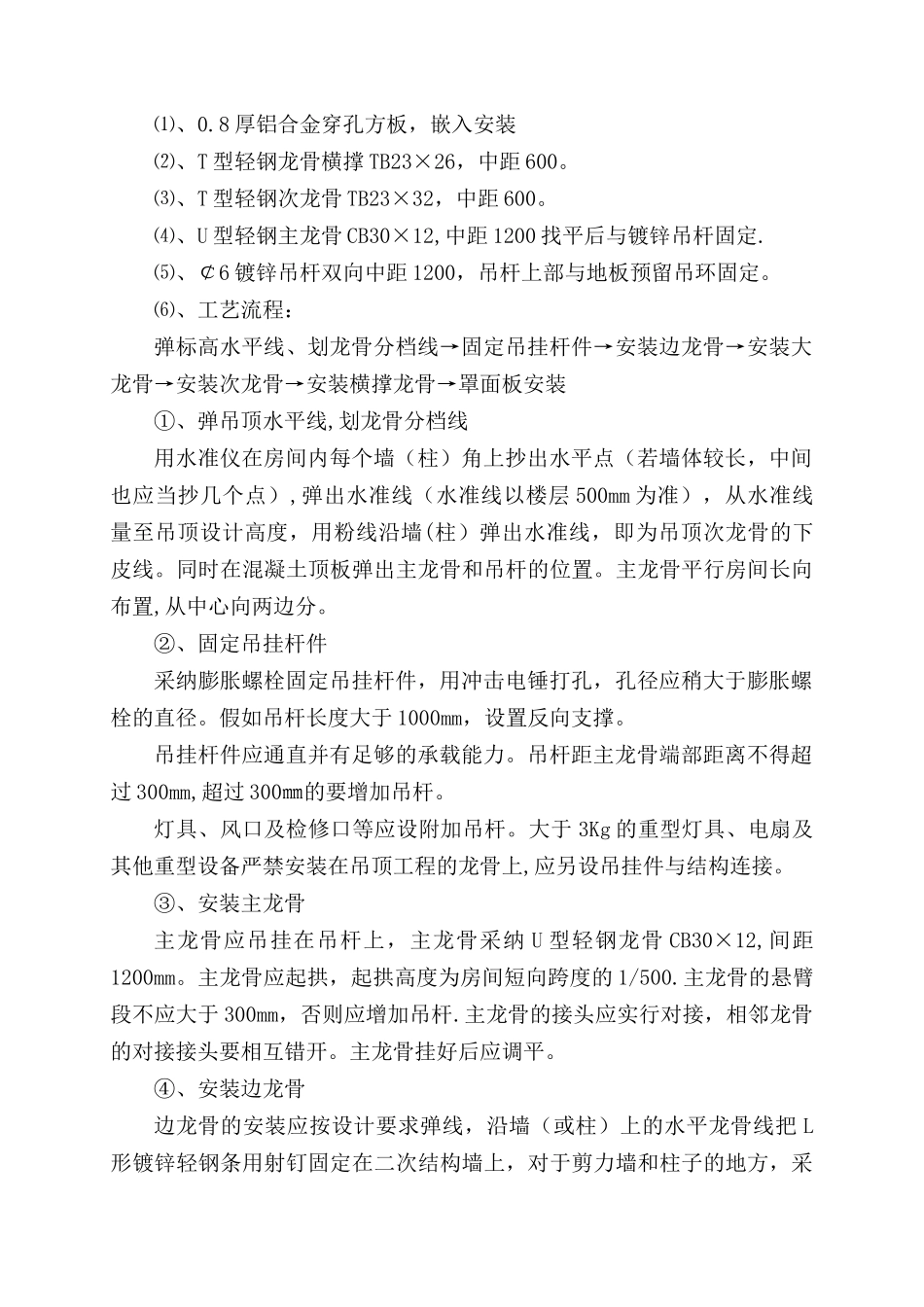

⑹、工艺流程:弹标高水平线、划龙骨分档线→固定吊挂杆件→安装边龙骨→安装大龙骨→安装次龙骨→安装
