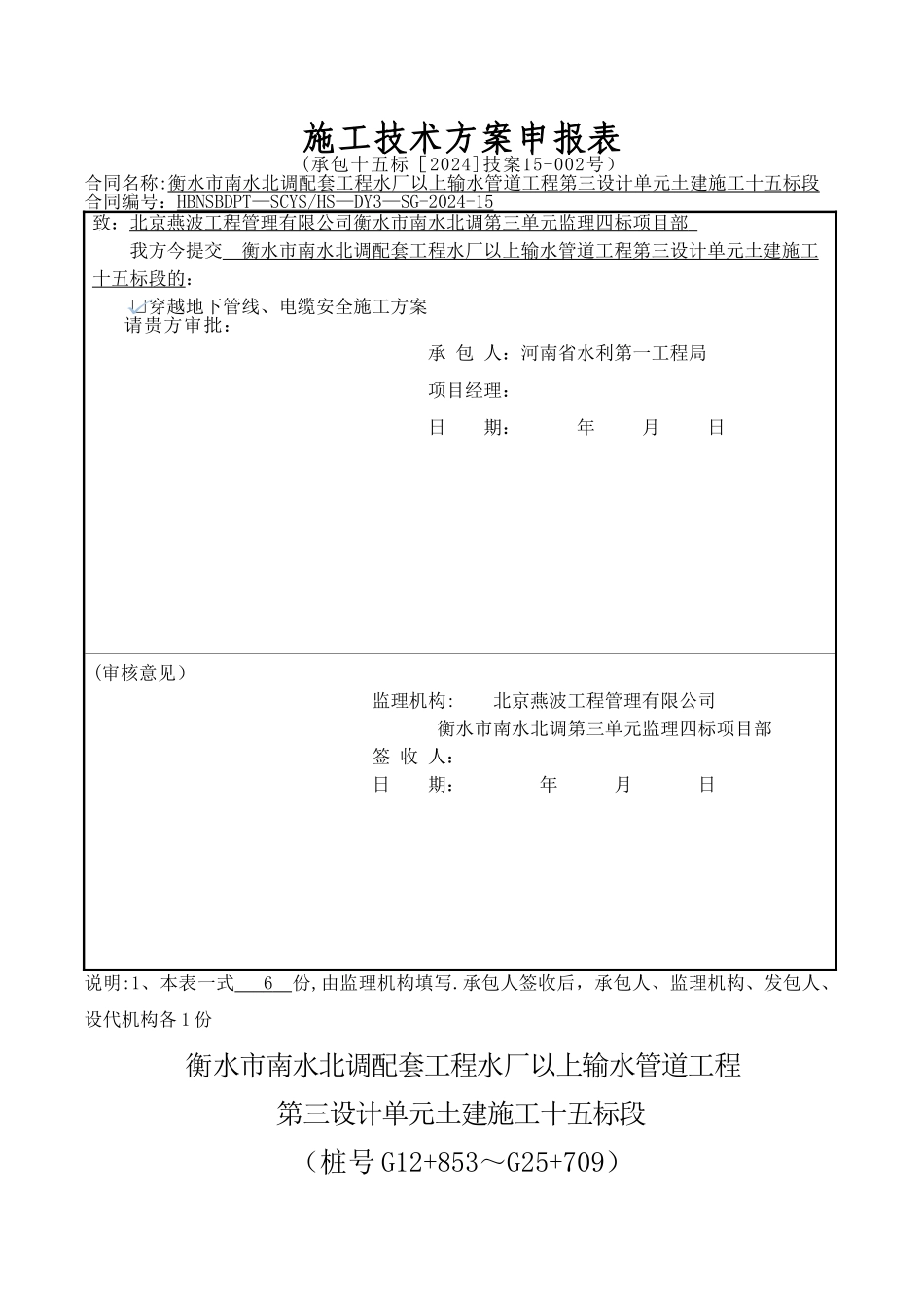

施工技术方案申报表(承包十五标[2024]技案15-002号)合同名称:衡水市南水北调配套工程水厂以上输水管道工程第三设计单元土建施工十五标段合同编号:HBNSBDPT—SCYS/HS—DY3—SG-2024-1 5 致:北京燕波工程管理有限公司衡水市南水北调第三单元监理四标项目部 我方今提交 衡水市南水北调配套工程水厂以上输水管道工程第三设计单元土建施工 十五标段的:□穿越地下管线、电缆安全施工方案 请贵方审批: 承 包 人:河南省水利第一工程局 项目经理: 日 期: 年 月 日(审核意见) 监理机构: 北京燕波工程管理有限公司 衡水市南水北调第三单元监理四标项目部 签 收 人: 日 期: 年 月 日说明:1、本表一式 6 份,由监理机构填写
承包人签收后,承包人、监理机构、发包人、设代机构各 1 份 衡水市南水北调配套工程水厂以上输水管道工程第三设计单元土建施工十五标段(桩号 G12+853~G25+709)穿越地下管线、电缆安全施工方案编制:审核:审批:河南省水利第一工程局衡水市南水北调三单元十五标项目部1、编制依据 1
1《给水排水管道工程施工及验收法律规范》GB 50268-20241
2 其它相关标准、法律规范
2、一般技术要求2
1 从电(光)缆及管道下方通过
采纳混凝土回填时,混凝土应回填到电缆管基础底部,其间不得有空隙
当采纳砌砖回填时,砌砖体的顶面宜在电缆管基础底面以下不小于200mm
再用低强度等级的混凝土填到电缆管基础底部,不得有间隙
2 新建管道管顶与电(光)缆间的距离≥500mm
3 新建管道与已建管道的交叉应在新建管道两侧,砌筑砖堆支撑
砖堆基础的压力不应超过的允许承载能力
4 电(光)缆用角钢保护
5 电(光)缆上方 300mm 处铺红砖层保护电缆
3、施工准备3
1 施工前应向地下通信线路及管道主管部门取得联系,征求对方意见
