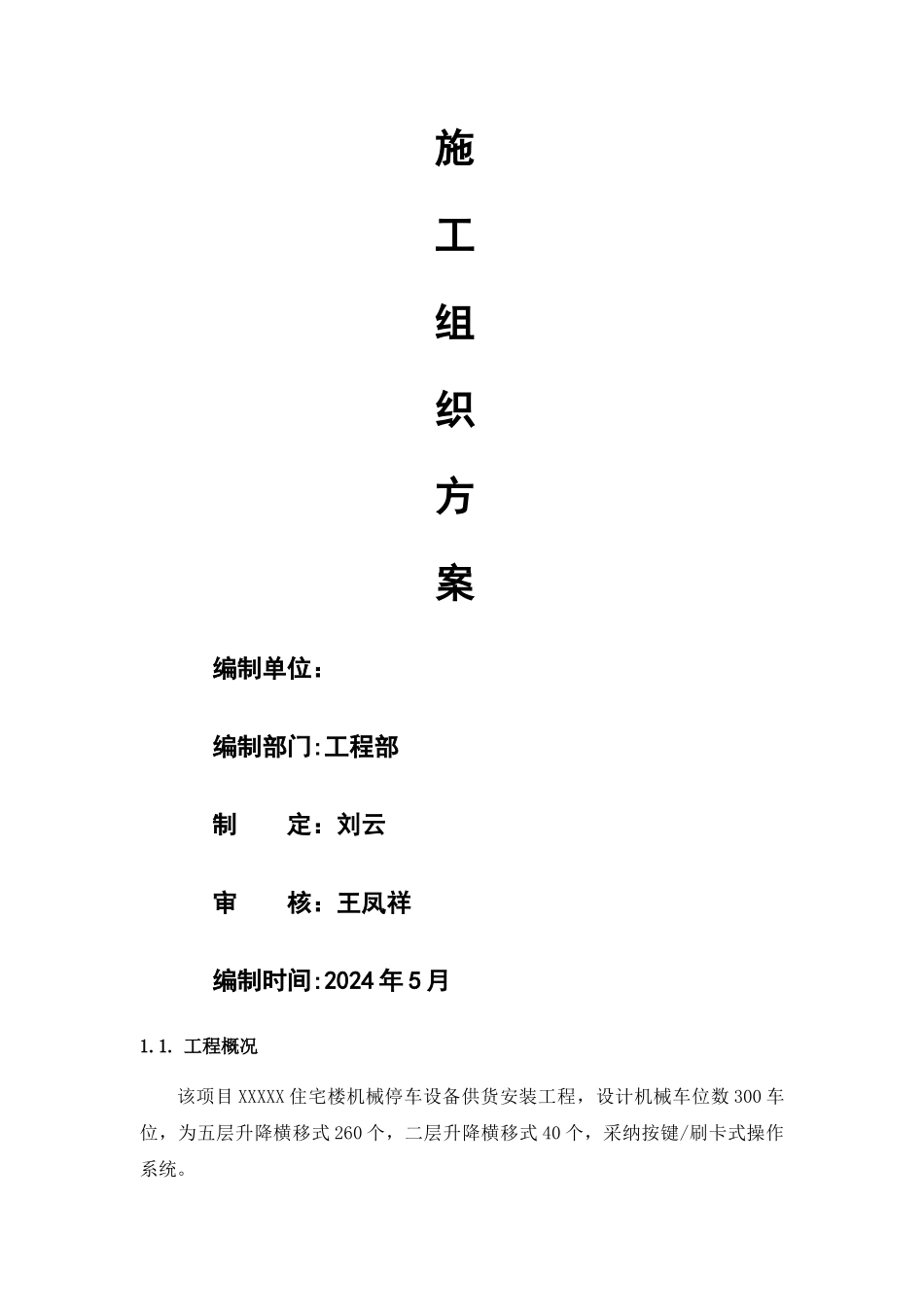

施工组织方案编制单位:编制部门:工程部制 定:刘云审 核:王凤祥编制时间:2024 年 5 月1
工程概况该项目 XXXXX 住宅楼机械停车设备供货安装工程,设计机械车位数 300 车位,为五层升降横移式 260 个,二层升降横移式 40 个,采纳按键/刷卡式操作系统

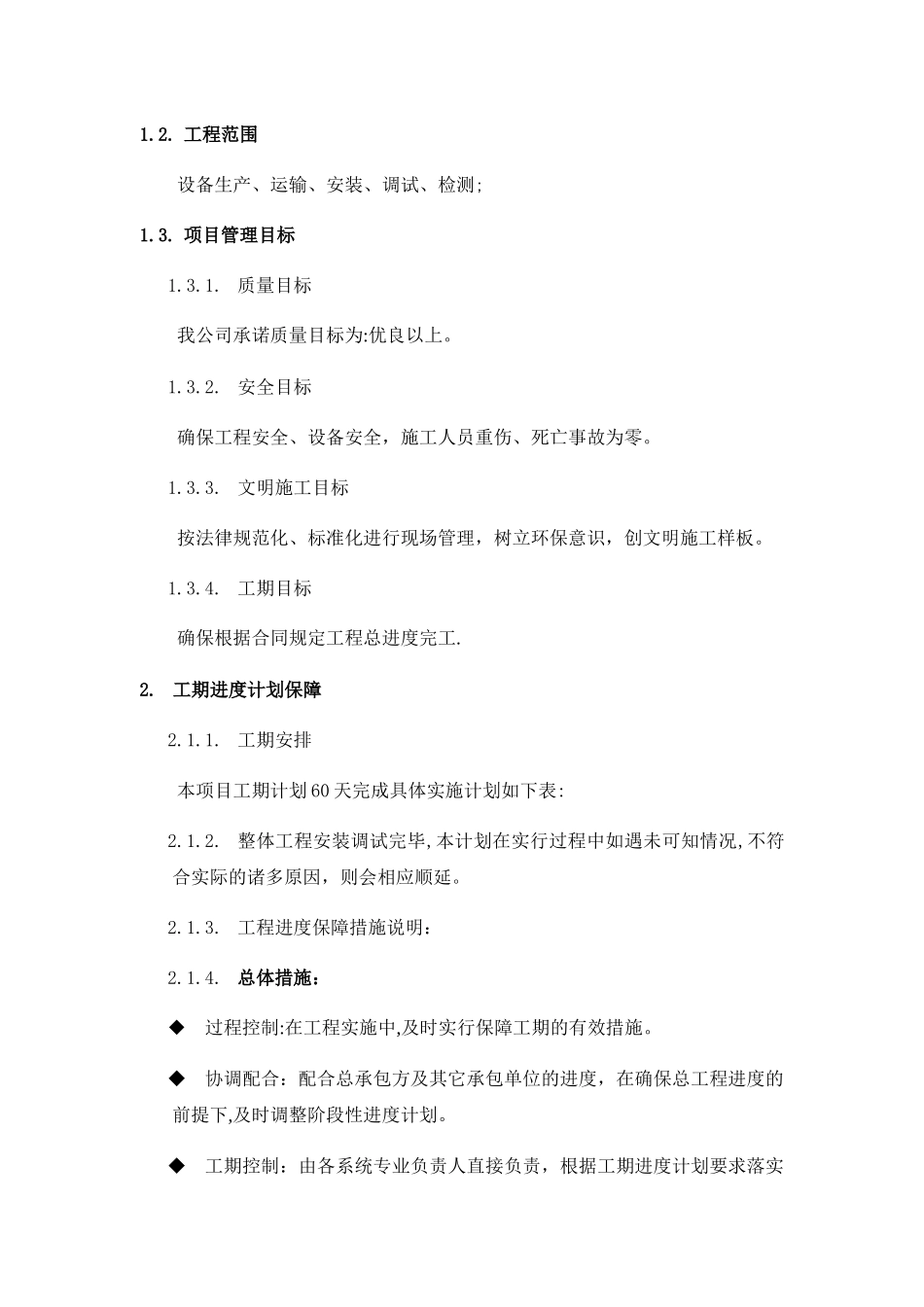

工程范围设备生产、运输、安装、调试、检测;1
项目管理目标1
质量目标我公司承诺质量目标为:优良以上
安全目标确保工程安全、设备安全,施工人员重伤、死亡事故为零
文明施工目标按法律规范化、标准化进行现场管理,树立环保意识,创文明施工样板
工期目标确保根据合同规定工程总进度完工
工期进度计划保障2
工期安排本项目工期计划 60 天完成具体实施计划如下表:2
整体工程安装调试完毕,本计划在实行过程中如遇未可知情况,不符合实际的诸多原因,则会相应顺延
工程进度保障措施说明:2
总体措施:过程控制:在工程实施中,及时实行保障工期的有效措施
协调配合:配合总承包方及其它承包单位的进度,在确保总工程进度的前提下,及时调整阶段性进度计划
工期控制:由各系统专业负责人直接负责,根据工期进度计划要求落实到各施工班组
每周提交完成工程量报表,并报送甲方和监理单位
阶段性工程进度计划保证措施说明:2
设备制造设备制造包括自产部件和外购部件两部分
自产部件:包括主体钢结构,传动部分,保险部分,控制系统
外购部件:包括立体车库专用电机,立体车库专用链条,国产优质线缆
我司物资采购部将会根据工程确认的设备到货计划监督和协调各生产单位,按时交货
对于根据图纸定制的设备标识,区域划分,安全警示标志等,我司将根据甲方要求提供设计方案,报甲方、监理、设计审批,在得到三方确认后才能安排生产
