竖井施工安全专项措施

竖井施工安全专项措施_第1页
1/7
竖井施工安全专项措施_第2页
2/7
竖井施工安全专项措施_第3页
3/7

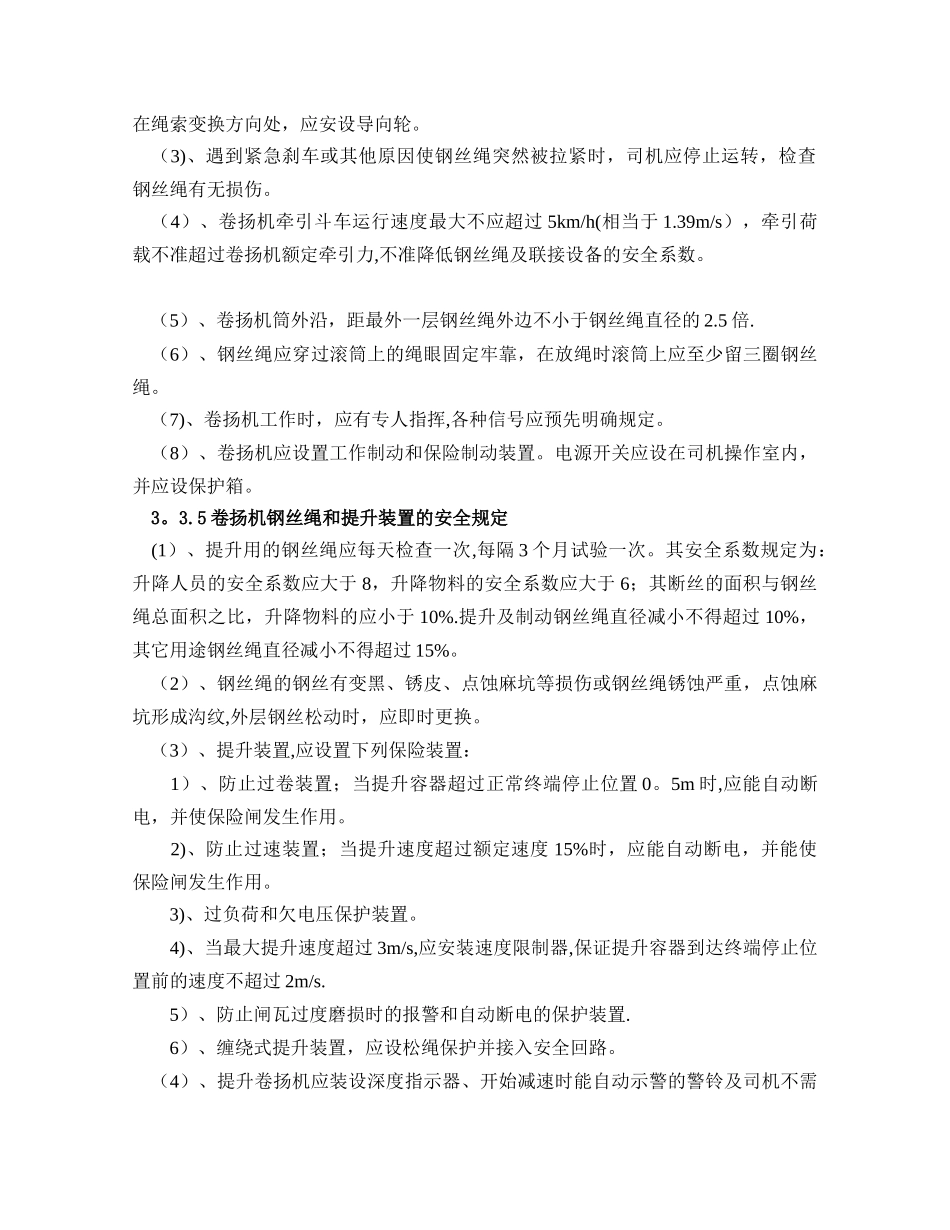

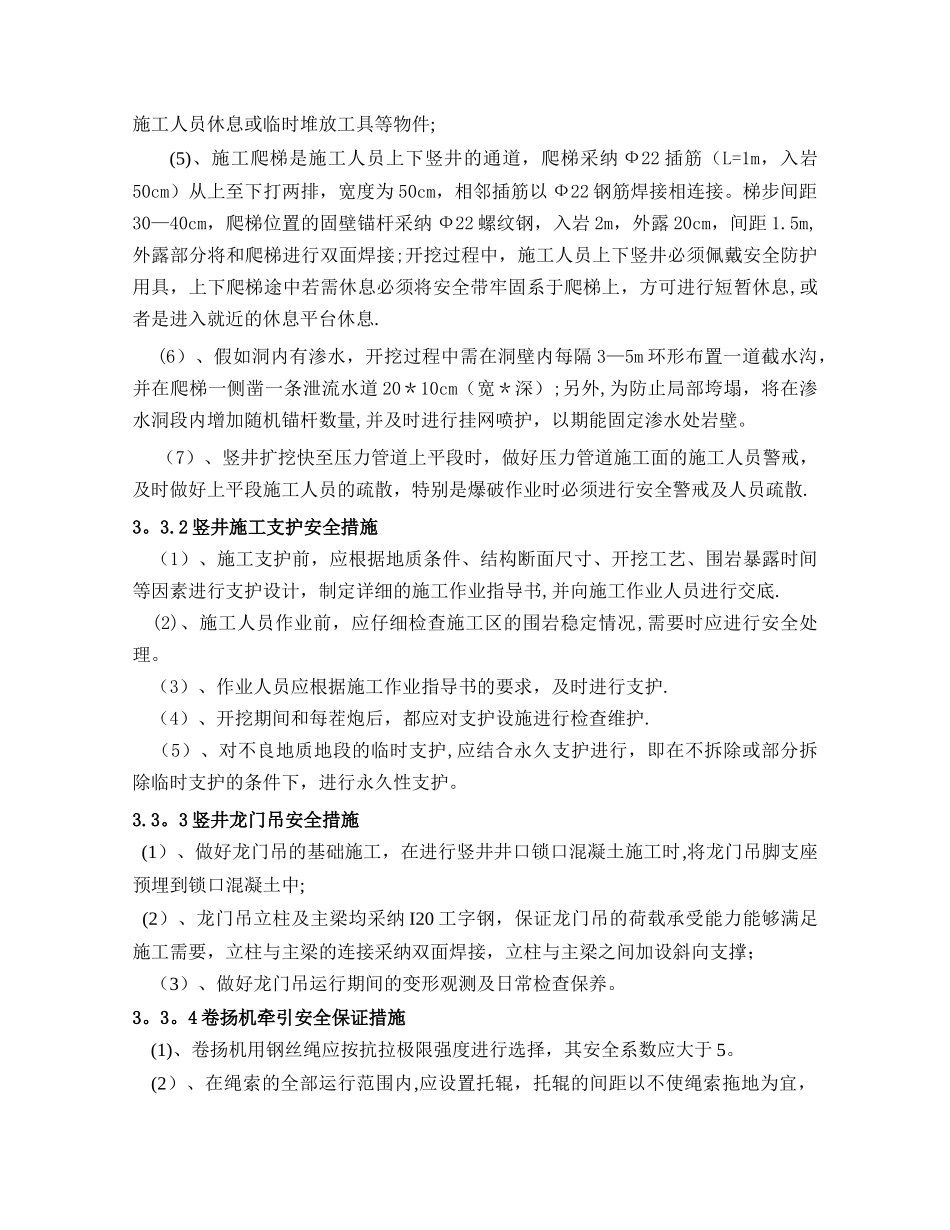

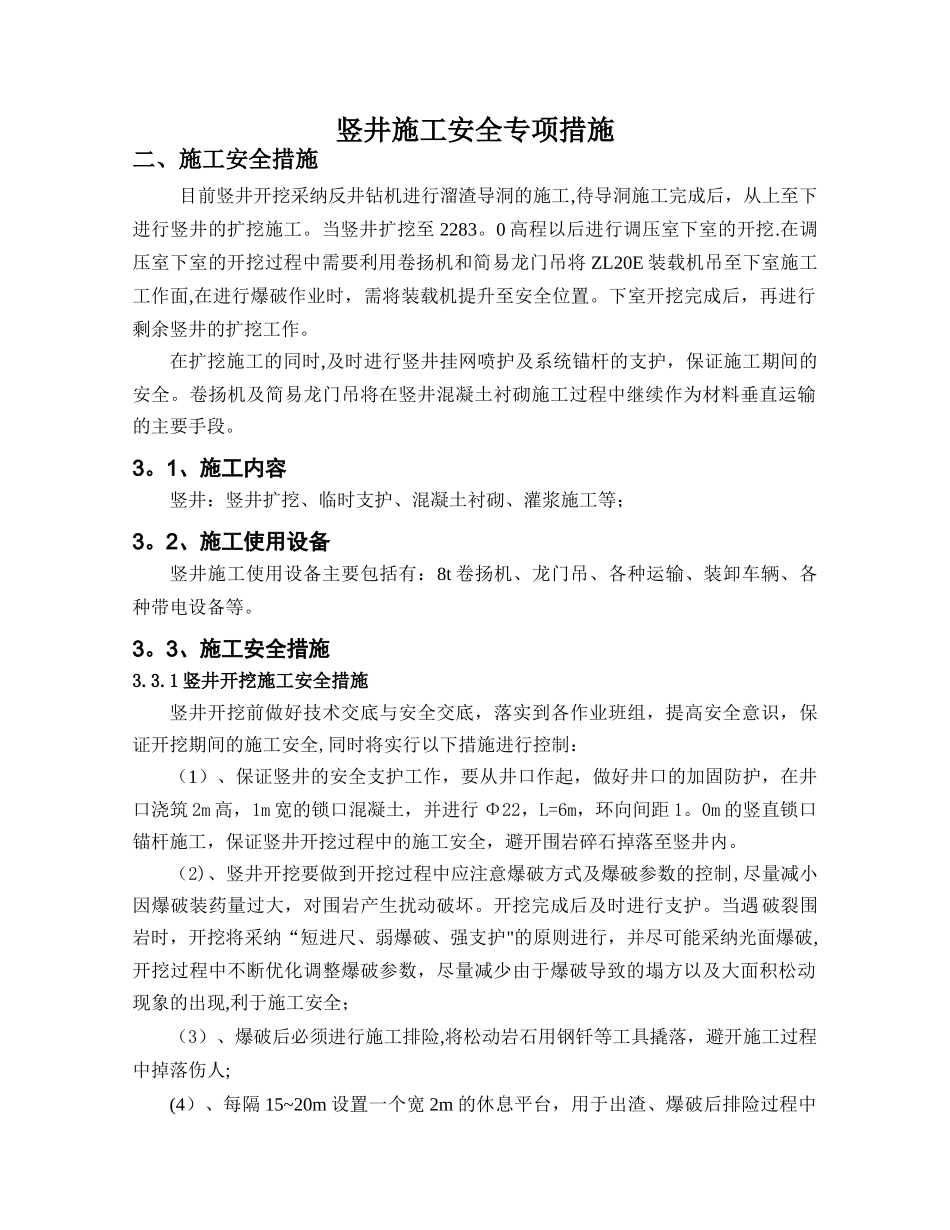

竖井施工安全专项措施二、施工安全措施 目前竖井开挖采纳反井钻机进行溜渣导洞的施工,待导洞施工完成后,从上至下进行竖井的扩挖施工。当竖井扩挖至 2283。0 高程以后进行调压室下室的开挖.在调压室下室的开挖过程中需要利用卷扬机和简易龙门吊将 ZL20E 装载机吊至下室施工工作面,在进行爆破作业时,需将装载机提升至安全位置。下室开挖完成后,再进行剩余竖井的扩挖工作。在扩挖施工的同时,及时进行竖井挂网喷护及系统锚杆的支护,保证施工期间的安全。卷扬机及简易龙门吊将在竖井混凝土衬砌施工过程中继续作为材料垂直运输的主要手段。3。1、施工内容竖井:竖井扩挖、临时支护、混凝土衬砌、灌浆施工等;3。2、施工使用设备竖井施工使用设备主要包括有:8t 卷扬机、龙门吊、各种运输、装卸车辆、各种带电设备等。3。3、施工安全措施3.3.1 竖井开挖施工安全措施竖井开挖前做好技术交底与安全交底,落实到各作业班组,提高安全意识,保证开挖期间的施工安全,同时将实行以下措施进行控制:(1)、保证竖井的安全支护工作,要从井口作起,做好井口的加固防护,在井口浇筑 2m 高,1m 宽的锁口混凝土,并进行 Φ22,L=6m,环向间距 1。0m 的竖直锁口锚杆施工,保证竖井开挖过程中的施工安全,避开围岩碎石掉落至竖井内。(2)、竖井开挖要做到开挖过程中应注意爆破方式及爆破参数的控制,尽量减小因爆破装药量过大,对围岩产生扰动破坏。开挖完成后及时进行支护。当遇破裂围岩时,开挖将采纳“短进尺、弱爆破、强支护"的原则进行,并尽可能采纳光面爆破,开挖过程中不断优化调整爆破参数,尽量减少由于爆破导致的塌方以及大面积松动现象的出现,利于施工安全;(3)、爆破后必须进行施工排险,将松动岩石用钢钎等工具撬落,避开施工过程中掉落伤人;(4)、每隔 15~20m 设置一个宽 2m 的休息平台,用于出渣、爆破后排险过程中施工人员休息或临时堆放工具等物件;(5)、施工爬梯是施工人员上下竖井的通道,爬梯采纳 Ф22 插筋(L=1m,入岩50cm)从上至下打两排,宽度为 50cm,相邻插筋以 Ф22 钢筋焊接相连接。梯步间距30—40cm,爬梯位置的固壁锚杆采纳 Ф22 螺纹钢,入岩 2m,外露 20cm,间距 1.5m,外露部分将和爬梯进行双面焊接;开挖过程中,施工人员上下竖井必须佩戴安全防护用具,上下爬梯途中若需休息必须将安全带牢固系于爬梯上,方可进行短暂休息,或者是进入就近的休息平台休息.(6)、假如洞内有渗水,开挖过程中需在洞壁内每...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

竖井施工安全专项措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
