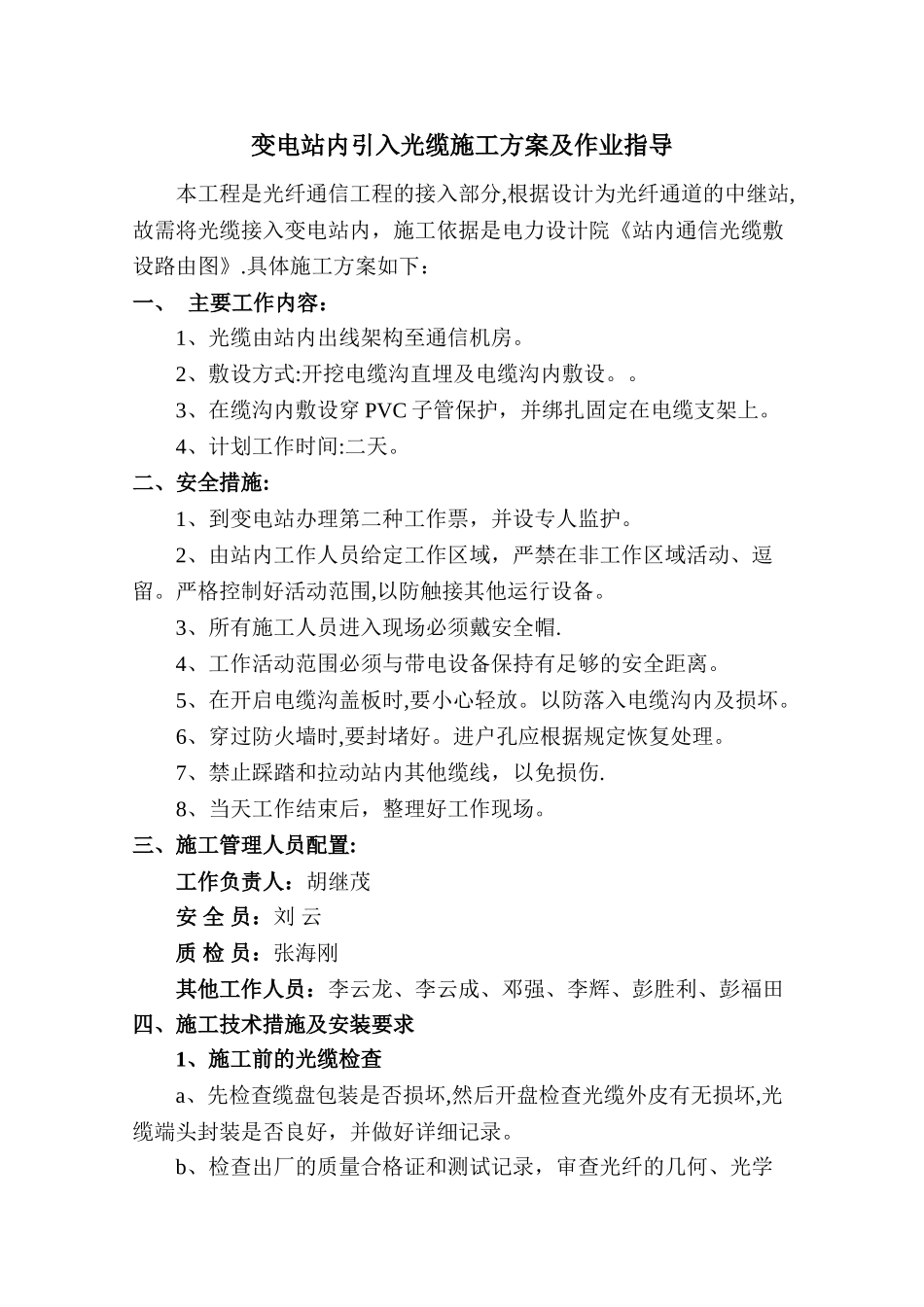

变电站内引入光缆施工方案及作业指导本工程是光纤通信工程的接入部分,根据设计为光纤通道的中继站,故需将光缆接入变电站内,施工依据是电力设计院《站内通信光缆敷设路由图》
具体施工方案如下:一、 主要工作内容:1、光缆由站内出线架构至通信机房
2、敷设方式:开挖电缆沟直埋及电缆沟内敷设
3、在缆沟内敷设穿 PVC 子管保护,并绑扎固定在电缆支架上
4、计划工作时间:二天
二、安全措施:1、到变电站办理第二种工作票,并设专人监护
2、由站内工作人员给定工作区域,严禁在非工作区域活动、逗留
严格控制好活动范围,以防触接其他运行设备
3、所有施工人员进入现场必须戴安全帽
4、工作活动范围必须与带电设备保持有足够的安全距离
5、在开启电缆沟盖板时,要小心轻放
以防落入电缆沟内及损坏
6、穿过防火墙时,要封堵好
进户孔应根据规定恢复处理
7、禁止踩踏和拉动站内其他缆线,以免损伤
8、当天工作结束后,整理好工作现场
三、施工管理人员配置:工作负责人:胡继茂安 全 员:刘 云质 检 员:张海刚其他工作人员:李云龙、李云成、邓强、李辉、彭胜利、彭福田四、施工技术措施及安装要求1、施工前的光缆检查a、先检查缆盘包装是否损坏,然后开盘检查光缆外皮有无损坏,光缆端头封装是否良好,并做好详细记录
b、检查出厂的质量合格证和测试记录,审查光纤的几何、光学特性和衰减,应符合设计要求

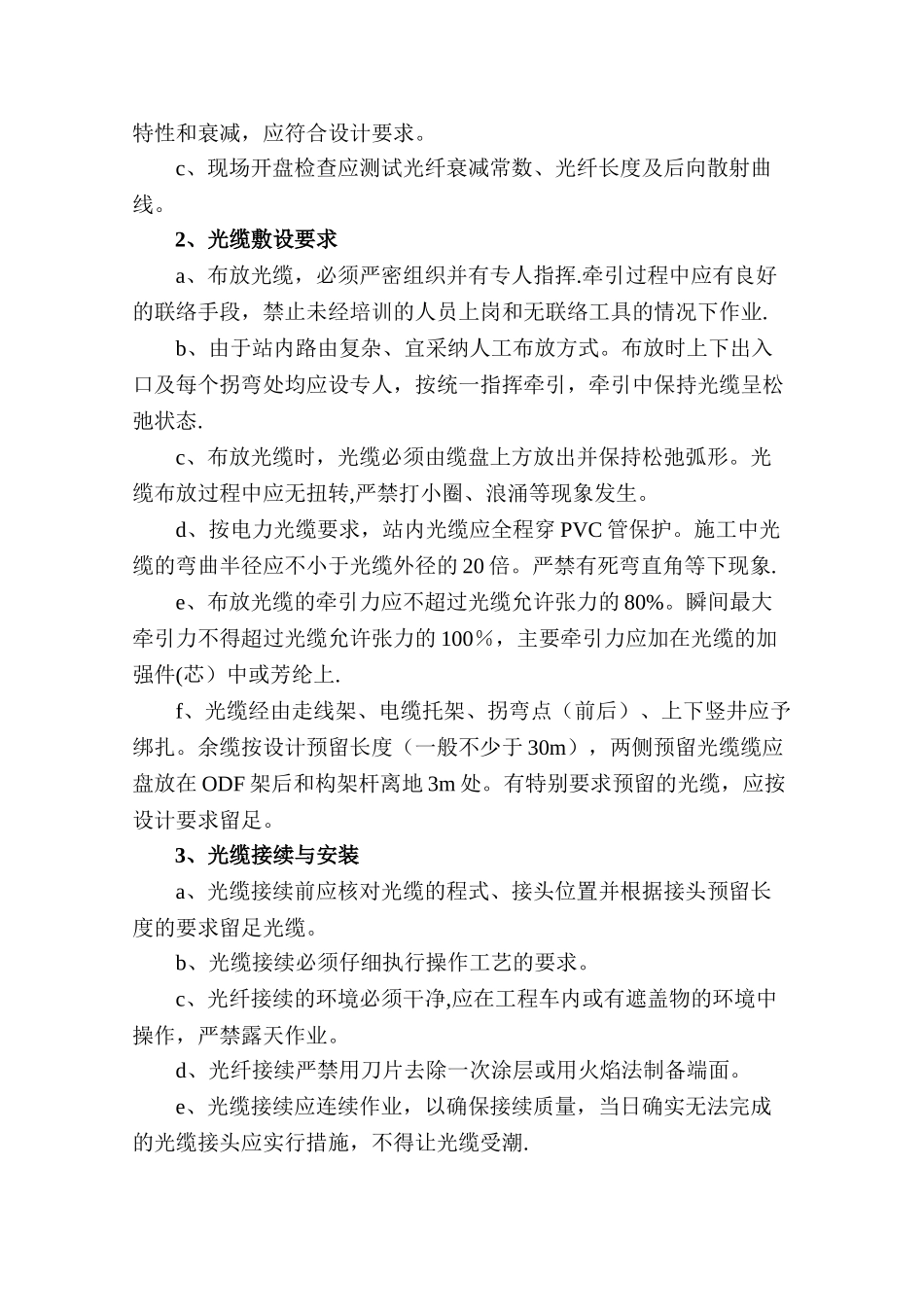

c、现场开盘检查应测试光纤衰减常数、光纤长度及后向散射曲线
2、光缆敷设要求a、布放光缆,必须严密组织并有专人指挥
牵引过程中应有良好的联络手段,禁止未经培训的人员上岗和无联络工具的情况下作业
b、由于站内路由复杂、宜采纳人工布放方式
布放时上下出入口及每个拐弯处均应设专人,按统一指挥牵引,牵引中保持光缆呈松弛状态
c、布放光缆时,光缆必须由缆盘上方放出并保持松弛弧形
光缆布放过程中应无扭转,严禁打小圈、浪涌等现象发生
