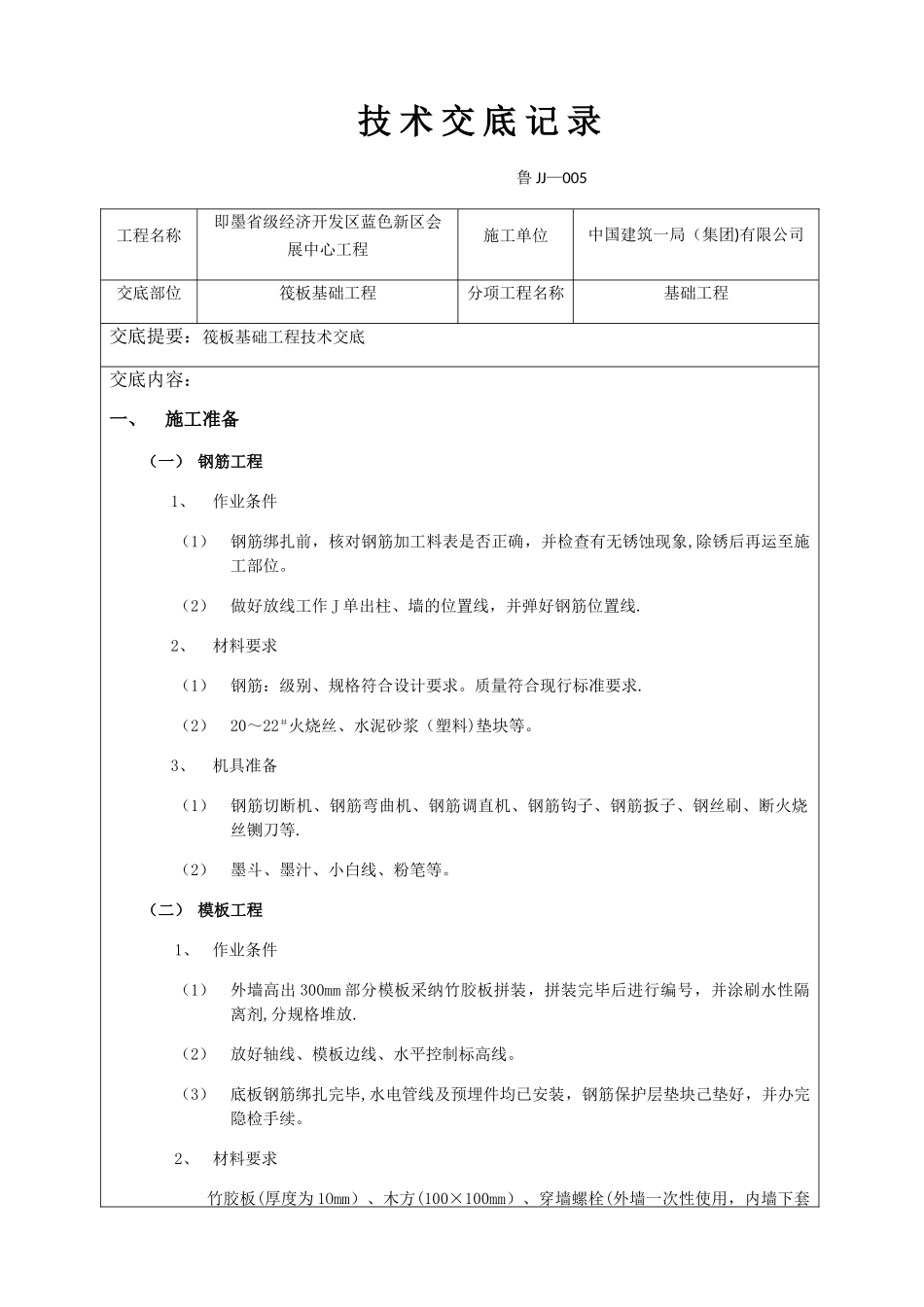

技 术 交 底 记 录 鲁 JJ—005工程名称即墨省级经济开发区蓝色新区会展中心工程施工单位中国建筑一局(集团)有限公司交底部位筏板基础工程分项工程名称基础工程交底提要:筏板基础工程技术交底交底内容:一、施工准备(一) 钢筋工程1、作业条件(1)钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再运至施工部位
(2)做好放线工作 J 单出柱、墙的位置线,并弹好钢筋位置线
2、材料要求(1)钢筋:级别、规格符合设计要求
质量符合现行标准要求
(2)20~22#火烧丝、水泥砂浆(塑料)垫块等
3、机具准备(1)钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断火烧丝铡刀等
(2)墨斗、墨汁、小白线、粉笔等
(二) 模板工程1、作业条件(1)外墙高出 300mm 部分模板采纳竹胶板拼装,拼装完毕后进行编号,并涂刷水性隔离剂,分规格堆放
(2)放好轴线、模板边线、水平控制标高线
(3)底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护层垫块己垫好,并办完隐检手续
2、材料要求竹胶板(厚度为 1Omm)、木方(100×100mm)、穿墙螺栓(外墙一次性使用,内墙下套管周转使用)、架子管、各种规格的钉子等
3、施工机具(1)电锯、手锯、斧子、电钻、扳手、钳子、线坠、小白线、水性隔离剂等
(2)砂浆搅拌机、手推车、大铲、托线板、砖夹子、铁抹子、靠尺板等
(三) 混凝土工程(现场搅拌泵送)1、作业条件(1)检查固定模板的铅丝和螺栓是否穿过混凝土墙,如必须穿过时要实行止水措施,特别是管道或预埋件穿过处是否已做好防水处理
混凝土浇筑层段的模板、钢筋、预埋件及管线等全部安装完毕,模板内的杂物和钢筋油污等要清理洁净,模板的缝隙和孔洞已堵严
完成钢筋、模板的隐检、预检工作

(2)混凝土泵车调试运转正常,骨料在泵管中流动不得有较大晃动,否则要立即进行加固泵管,浇筑混凝
