管涵施工方案(整理)

管涵施工方案(整理)_第1页
1/5
管涵施工方案(整理)_第2页
2/5
管涵施工方案(整理)_第3页
3/5

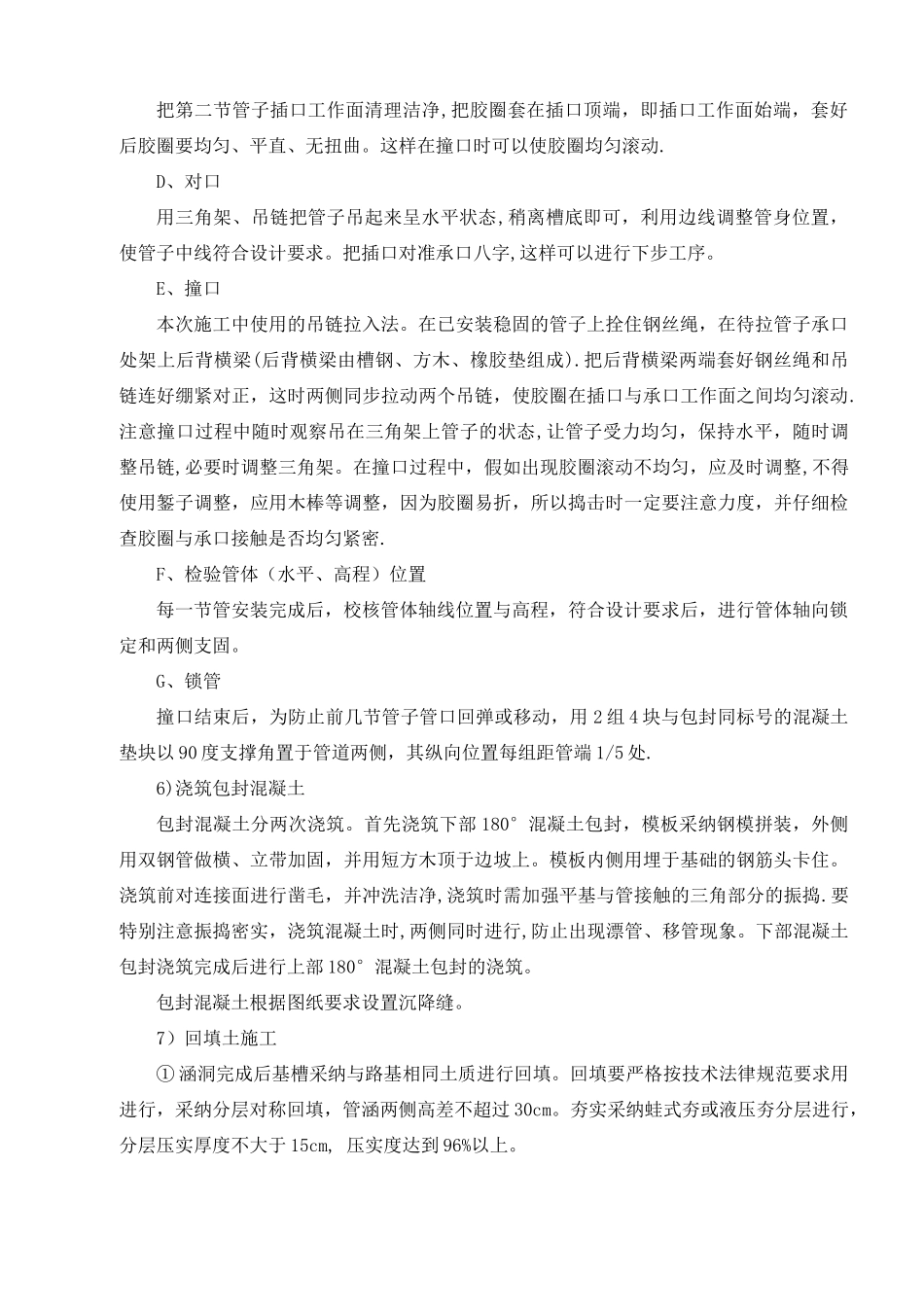

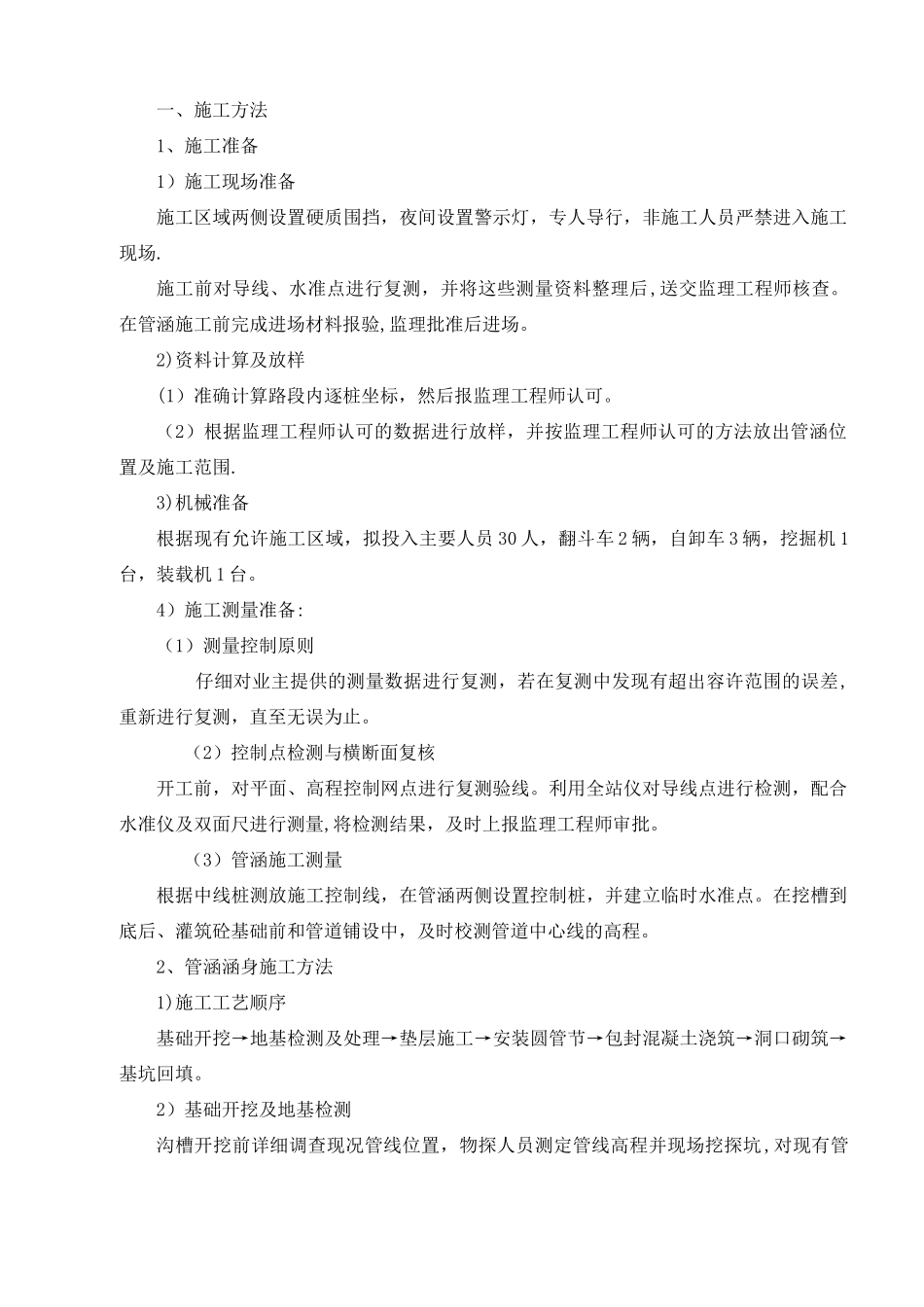

一、施工方法1、施工准备1)施工现场准备施工区域两侧设置硬质围挡,夜间设置警示灯,专人导行,非施工人员严禁进入施工现场.施工前对导线、水准点进行复测,并将这些测量资料整理后,送交监理工程师核查。在管涵施工前完成进场材料报验,监理批准后进场。2)资料计算及放样(1)准确计算路段内逐桩坐标,然后报监理工程师认可。(2)根据监理工程师认可的数据进行放样,并按监理工程师认可的方法放出管涵位置及施工范围.3)机械准备根据现有允许施工区域,拟投入主要人员 30 人,翻斗车 2 辆,自卸车 3 辆,挖掘机 1台,装载机 1 台。4)施工测量准备:(1)测量控制原则 仔细对业主提供的测量数据进行复测,若在复测中发现有超出容许范围的误差,重新进行复测,直至无误为止。 (2)控制点检测与横断面复核开工前,对平面、高程控制网点进行复测验线。利用全站仪对导线点进行检测,配合水准仪及双面尺进行测量,将检测结果,及时上报监理工程师审批。 (3)管涵施工测量根据中线桩测放施工控制线,在管涵两侧设置控制桩,并建立临时水准点。在挖槽到底后、灌筑砼基础前和管道铺设中,及时校测管道中心线的高程。2、管涵涵身施工方法1)施工工艺顺序基础开挖→地基检测及处理→垫层施工→安装圆管节→包封混凝土浇筑→洞口砌筑→基坑回填。2)基础开挖及地基检测沟槽开挖前详细调查现况管线位置,物探人员测定管线高程并现场挖探坑,对现有管线做明显标记,开槽时遇有管线处必须人工开挖,施工中,遇到不明管线,及时妥善保护,并通知有关部门处理。采纳机械进行土方开挖,槽底预留 20cm 人工进行清底。根据开槽深度及土质确定放坡坡度,遇不良地质坡度要加大,当现场不具备放坡条件时,沟槽开挖后采纳背板与支撑相结合的方法支护边坡,操作面宽度为 70cm。开槽挖出的土方,堆在距槽边 1 米以外的位置处,堆土高度小于 1m,在下管一侧的槽边不堆土或少堆土.沟槽开挖完成后,由经理部技术负责人约请驻地监理、总监办、地勘及设计人员联合进行钎探验收,合格后,方可进行下道工序。做好槽底排水措施,在槽底四周挖排水沟,并在基础以外角落设置集水井,以排除地面水及地下水.3)垫层砂石垫层施工:将砂石料卸至槽底,根据放线高度,人工分层摊铺找平,然后用平板振捣器振捣密实。垫层宽度和顶面高程符合设计要求.4)底板混凝土浇筑垫层施工完成后,及时浇筑底板混凝土.模板采纳钢模拼装,外侧用双钢管做横、立带加固,并用短方木顶于边坡上。浇...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

管涵施工方案(整理)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
