重大专项 一般管道带压开孔施工技术方案2024 年 8 月目 录1 编制说明2 编制依据3 工程概况4 施工组织机构5 施工进度安排(网络图)和工期保证措施6 施工准备 6
1 施工技术准备 6
2 施工现场准备(平面图) 6
3 设备机具使用计划 6
4 劳动力平衡计划 6

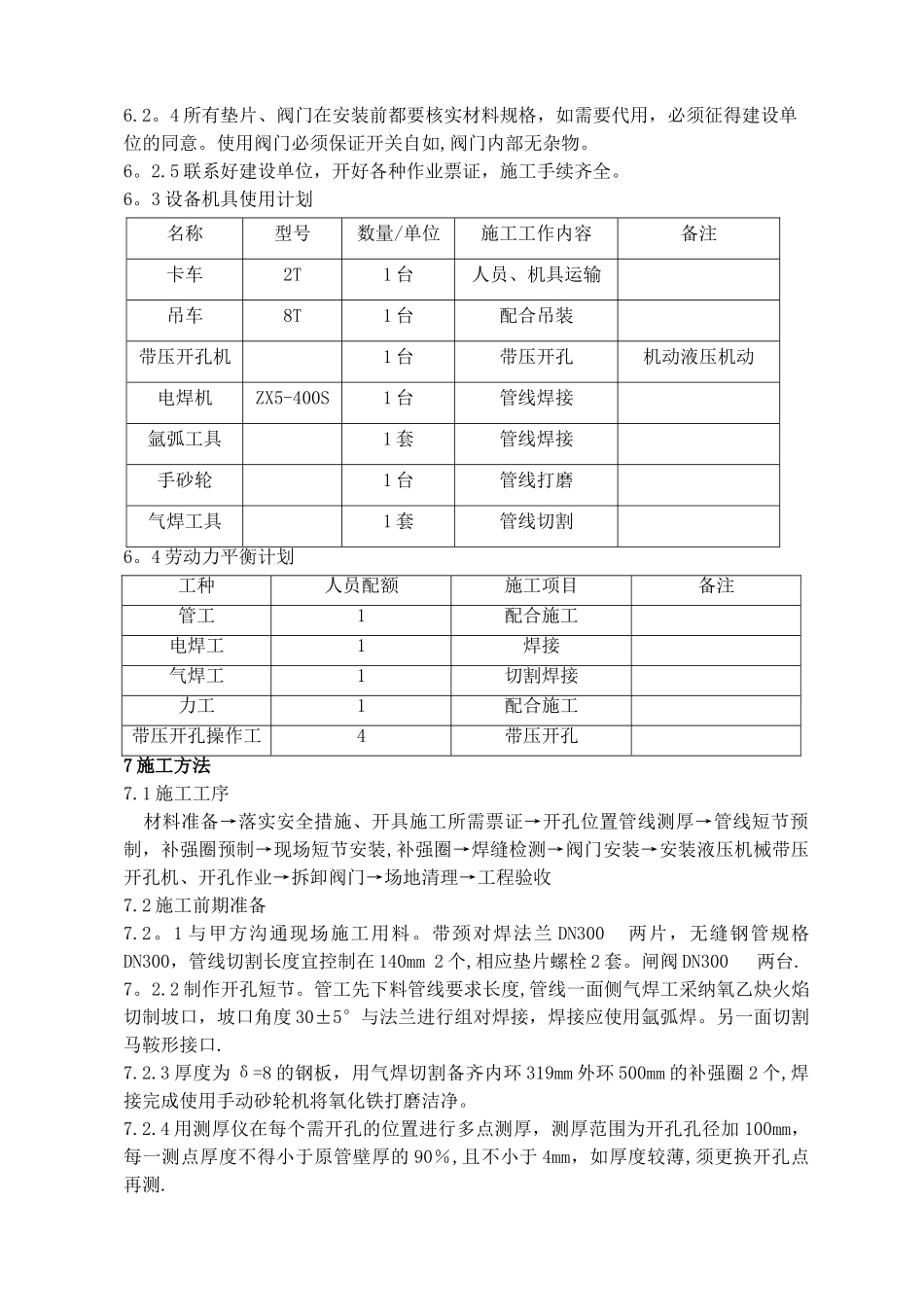

5 措施用料计划7 施工方法(工序)8 施工质量控制9 安全、环保技术措施10 应急预案附表: 直接作业环节作业安全分析(JSA)记录表 1 编制说明1
1 编制说明: xxx 项目为不影响正常生产,采纳带压开孔技术完成此项工作
施工单位为--——,为了保证施工质量、按期优质的完成此项任务,根据国家相关施工法律规范及建设单位要求特编制此施工方案
2 编制依据2
1 《石油化工设备维护检修规程 工业管道检修维护规程》 SHS01005-2024;2
2 《现场设备、工业管道焊接工程施工法律规范》 GB50236—2024;2
3 《石油化工建设工程施工安全技术法律规范》 GB50484-2024; 及燕山石化《安全生产监督管理制度》2024 版3 工程概况3
1 工程描述 xxx 项目带压开孔
甲方要求在不停工的状态下管线碰头,与甲方协商实行带压开孔措施
主管线直径为 DN700,管线位置在顺丁操作室东侧地下管线,开孔朝正上方与主管线成垂直状态,开孔数量 2 个,开孔直径为 DN250,管线内部介质为循环水,温度为常温,压力为 0
本次开孔为机动液压开孔,施工前应联系检测单位对管线开孔位置周围进行测厚分析,满足开孔和焊接条件
施工前需装置负责人办理带压开孔作业许可证
4 施工组织机构为顺利、圆满、优质完成 xxx 项目带压开孔,成立以下施工组织机构:现场施工负责人:施工现场调度: 技术质量负责人: 安全负责人:设备负责人:计划预算负责人: 5 施工进度安排和工期保证措施5
1 工程进度计划图2
