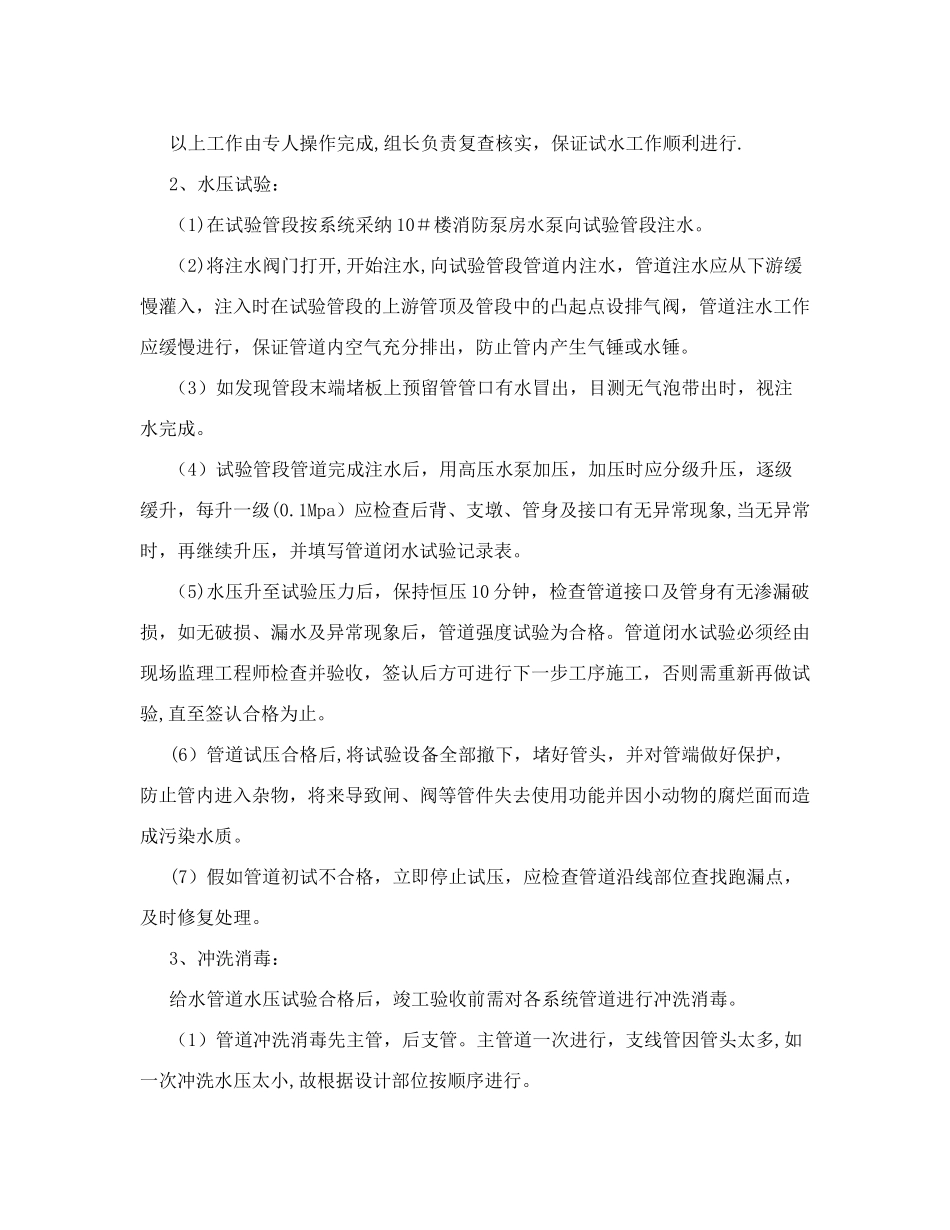

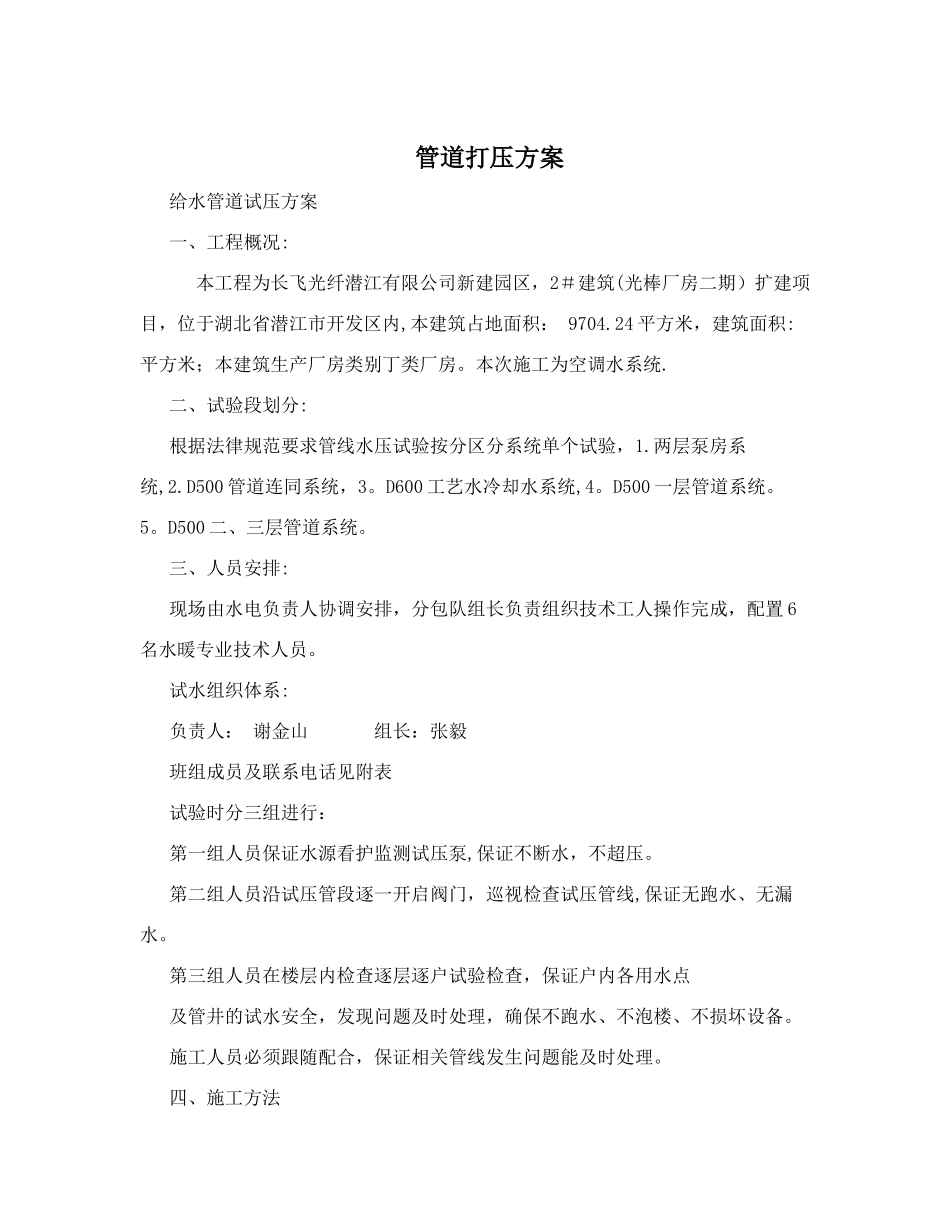

管道打压方案给水管道试压方案 一、工程概况: 本工程为长飞光纤潜江有限公司新建园区,2#建筑(光棒厂房二期)扩建项目,位于湖北省潜江市开发区内,本建筑占地面积: 9704
24 平方米,建筑面积: 平方米;本建筑生产厂房类别丁类厂房
本次施工为空调水系统
二、试验段划分: 根据法律规范要求管线水压试验按分区分系统单个试验,1
两层泵房系统,2
D500 管道连同系统,3
D600 工艺水冷却水系统,4
D500 一层管道系统
D500 二、三层管道系统
三、人员安排: 现场由水电负责人协调安排,分包队组长负责组织技术工人操作完成,配置 6名水暖专业技术人员
试水组织体系: 负责人: 谢金山 组长:张毅班组成员及联系电话见附表 试验时分三组进行: 第一组人员保证水源看护监测试压泵,保证不断水,不超压
第二组人员沿试压管段逐一开启阀门,巡视检查试压管线,保证无跑水、无漏水
第三组人员在楼层内检查逐层逐户试验检查,保证户内各用水点及管井的试水安全,发现问题及时处理,确保不跑水、不泡楼、不损坏设备
施工人员必须跟随配合,保证相关管线发生问题能及时处理

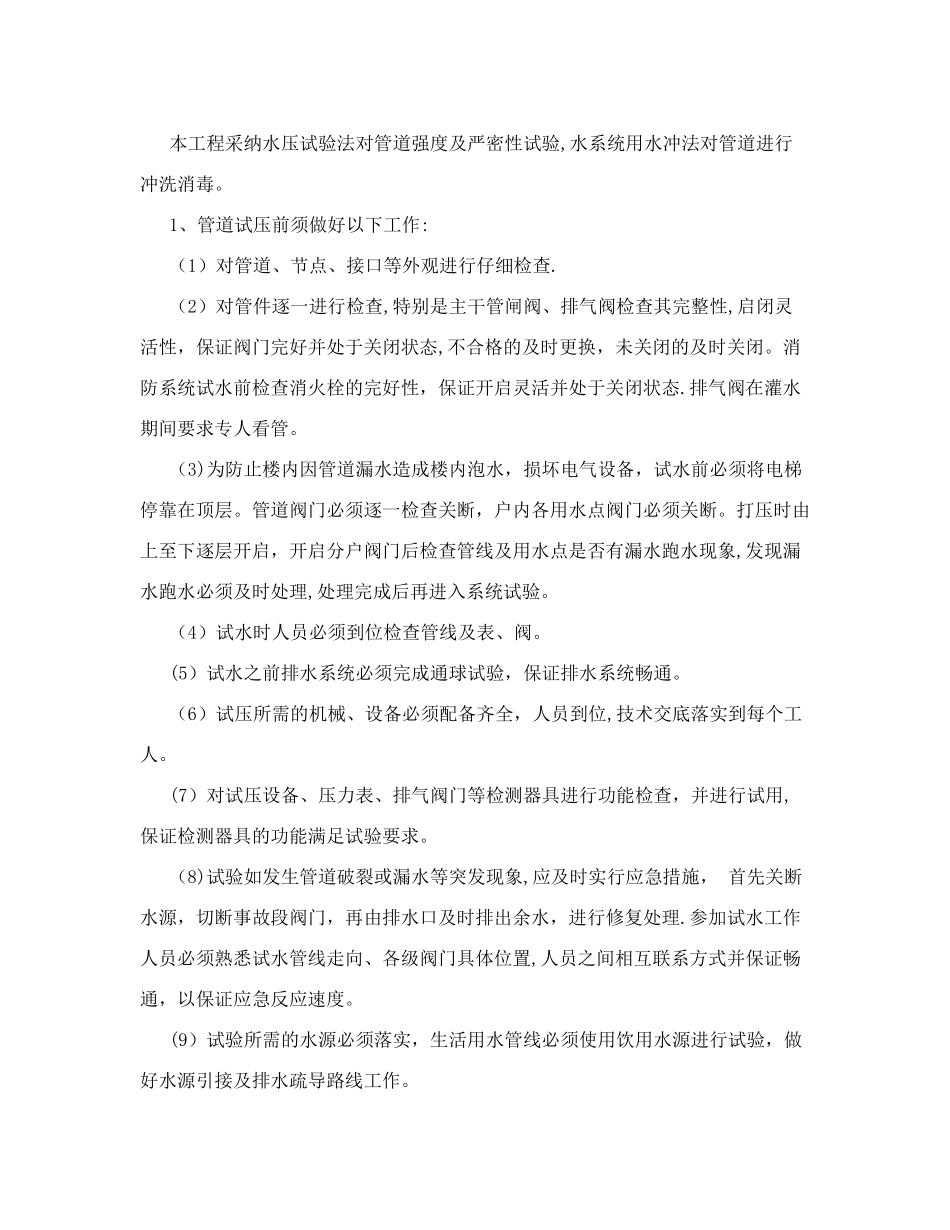

四、施工方法 本工程采纳水压试验法对管道强度及严密性试验,水系统用水冲法对管道进行冲洗消毒
1、管道试压前须做好以下工作: (1)对管道、节点、接口等外观进行仔细检查
(2)对管件逐一进行检查,特别是主干管闸阀、排气阀检查其完整性,启闭灵活性,保证阀门完好并处于关闭状态,不合格的及时更换,未关闭的及时关闭
消防系统试水前检查消火栓的完好性,保证开启灵活并处于关闭状态
排气阀在灌水期间要求专人看管
(3)为防止楼内因管道漏水造成楼内泡水,损坏电气设备,试水前必须将电梯停靠在顶层
管道阀门必须逐一检查关断,户内各用水点阀门必须关断
打压时由上至下逐层开启,开启分户阀门后检查管线及用水点是否有漏水跑水现象,发现漏水跑水
