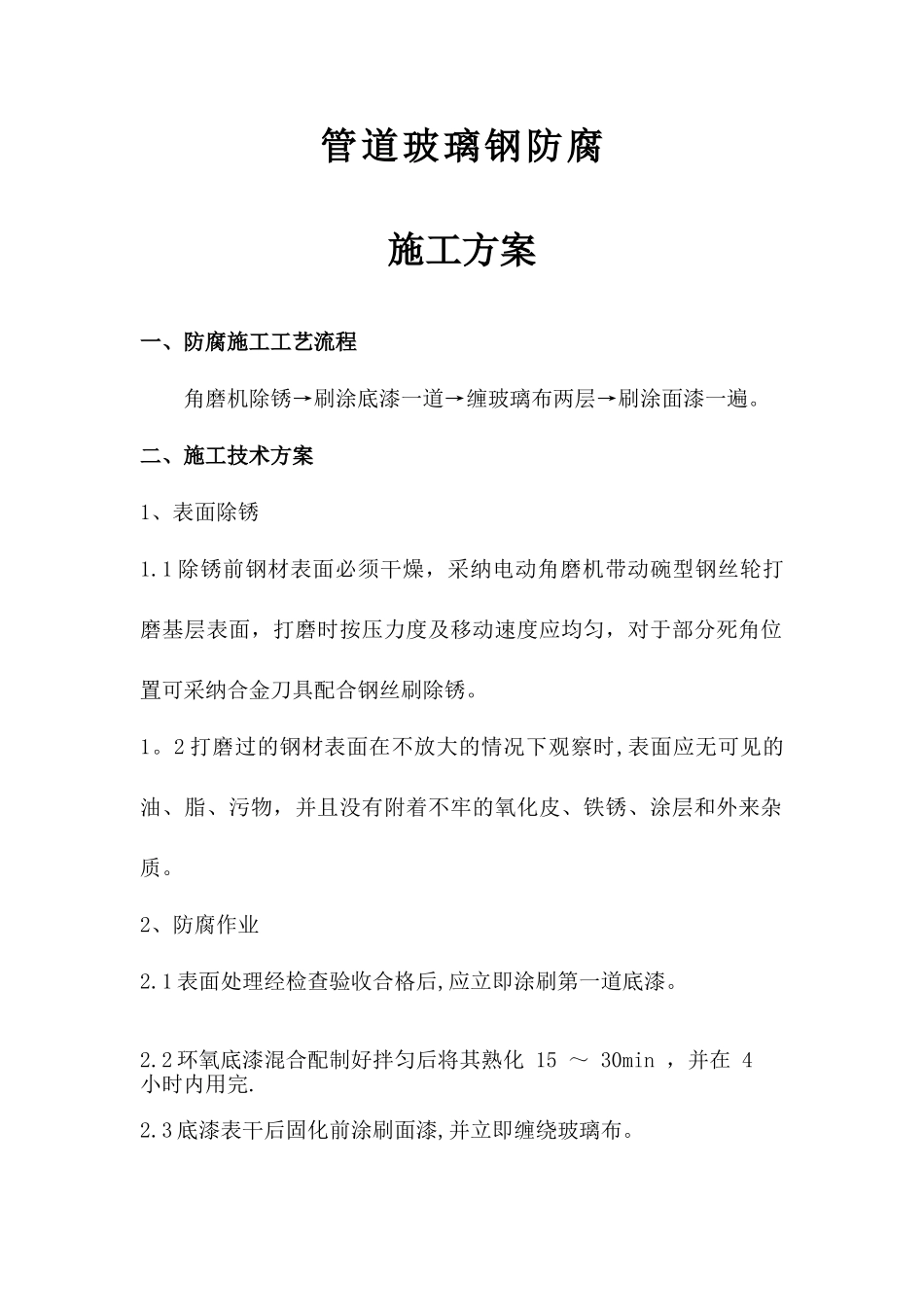

管道玻璃钢防腐施工方案一、防腐施工工艺流程 角磨机除锈→刷涂底漆一道→缠玻璃布两层→刷涂面漆一遍
二、施工技术方案1、表面除锈1
1 除锈前钢材表面必须干燥,采纳电动角磨机带动碗型钢丝轮打磨基层表面,打磨时按压力度及移动速度应均匀,对于部分死角位置可采纳合金刀具配合钢丝刷除锈
2 打磨过的钢材表面在不放大的情况下观察时,表面应无可见的油、脂、污物,并且没有附着不牢的氧化皮、铁锈、涂层和外来杂质
2、防腐作业2
1 表面处理经检查验收合格后,应立即涂刷第一道底漆
2 环氧底漆混合配制好拌匀后将其熟化 15 ~ 30min ,并在 4 小时内用完
3 底漆表干后固化前涂刷面漆,并立即缠绕玻璃布

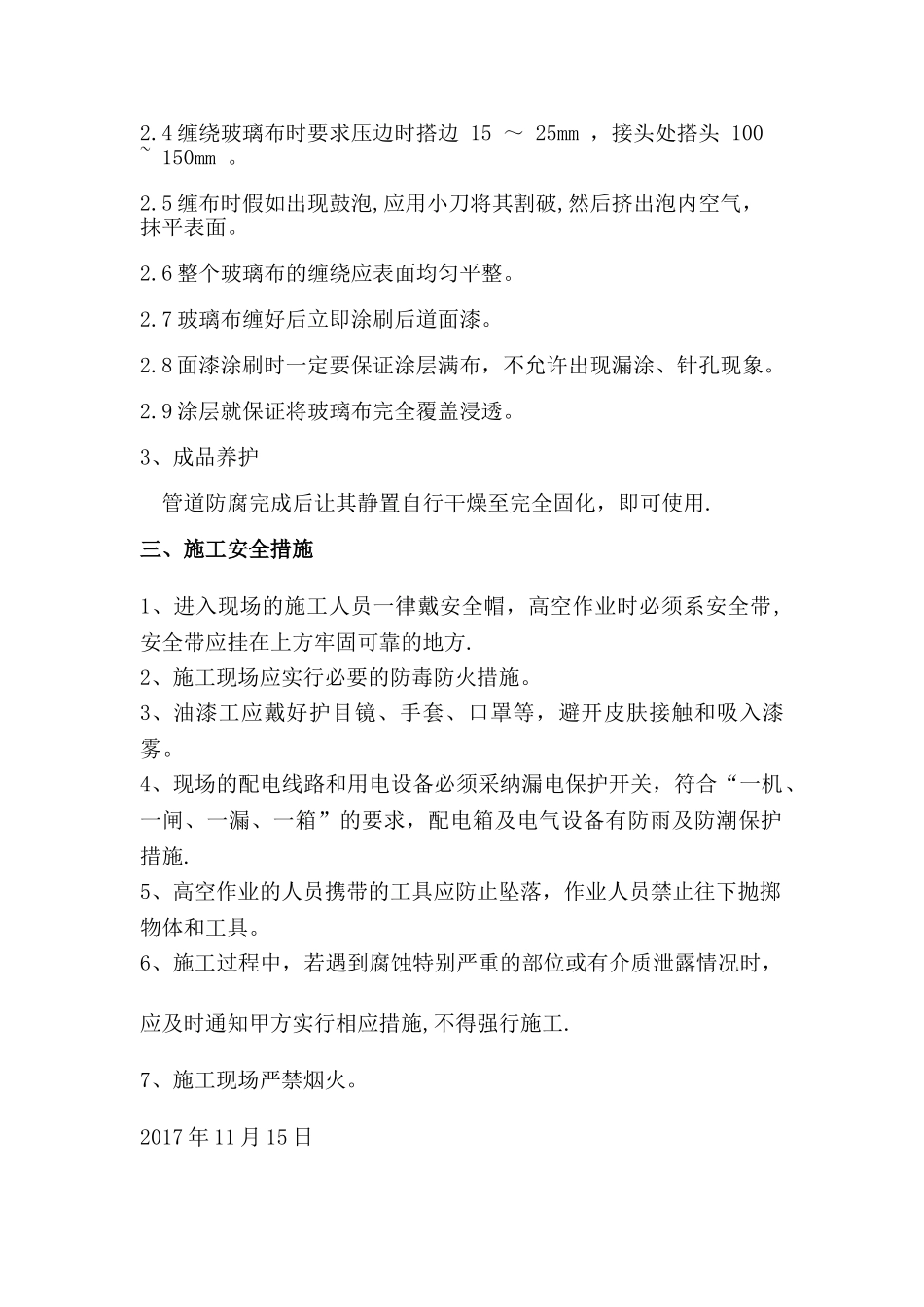

4 缠绕玻璃布时要求压边时搭边 15 ~ 25mm ,接头处搭头 100 ~ 150mm
5 缠布时假如出现鼓泡,应用小刀将其割破,然后挤出泡内空气,抹平表面
6 整个玻璃布的缠绕应表面均匀平整
7 玻璃布缠好后立即涂刷后道面漆
8 面漆涂刷时一定要保证涂层满布,不允许出现漏涂、针孔现象
9 涂层就保证将玻璃布完全覆盖浸透
3、成品养护管道防腐完成后让其静置自行干燥至完全固化,即可使用
三、施工安全措施1、进入现场的施工人员一律戴安全帽,高空作业时必须系安全带,安全带应挂在上方牢固可靠的地方
2、施工现场应实行必要的防毒防火措施
3、油漆工应戴好护目镜、手套、口罩等,避开皮肤接触和吸入漆雾
4、现场的配电线路和用电设备必须采纳漏电保护开关,符合“一机、一闸、一漏、一箱”的要求,配电箱及电气设备有防雨及防潮保护措施
5、高空作业的人员携带的工具应防止坠落,作业人员禁止往下抛掷物体和工具
6、施工过程中,若遇到腐蚀特别严重的部位或有介质泄露情况时,应及时通知甲方实行相应措施,不得强行施工
7、施工现场严禁烟火
2017 年 11 月 15
