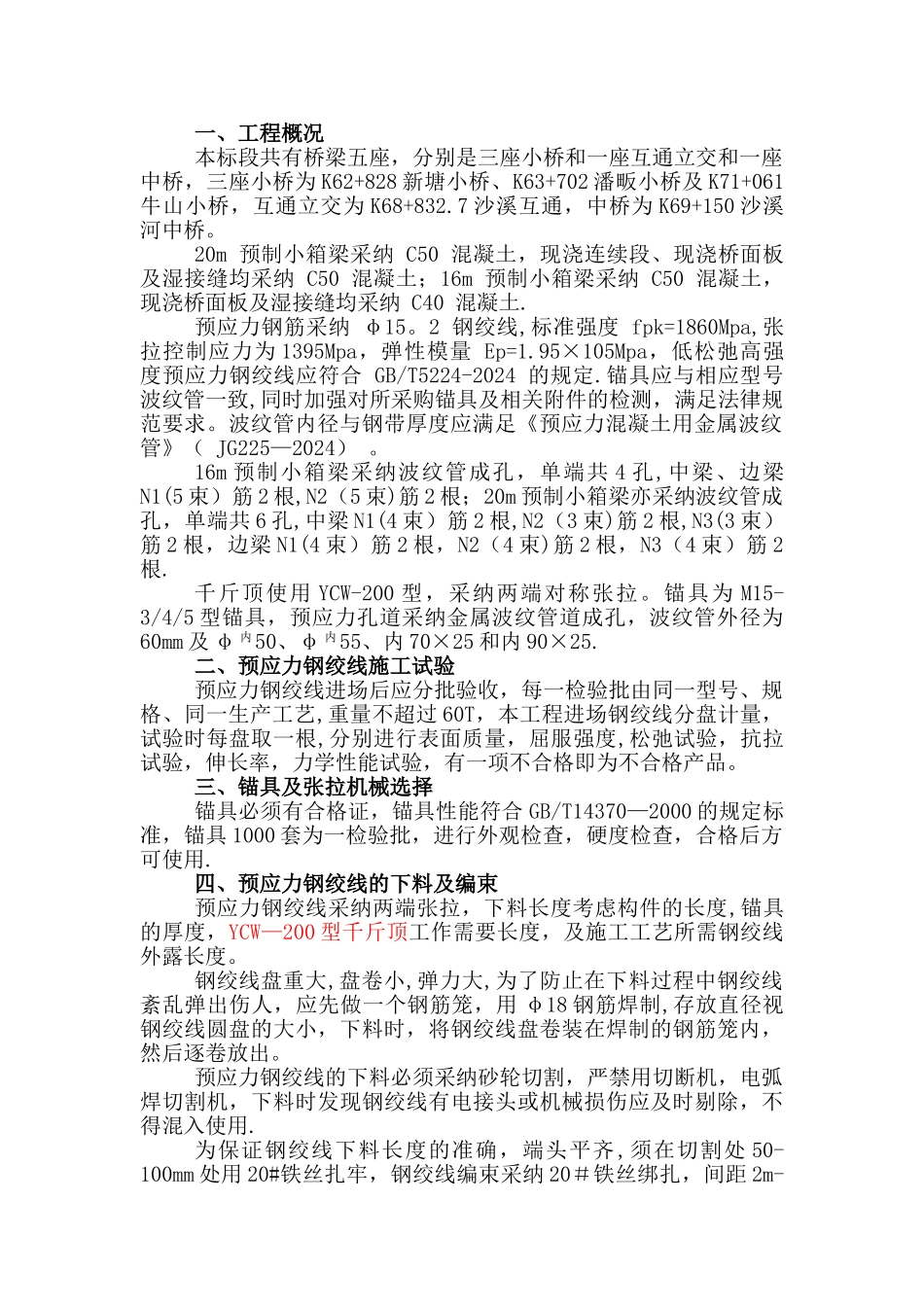

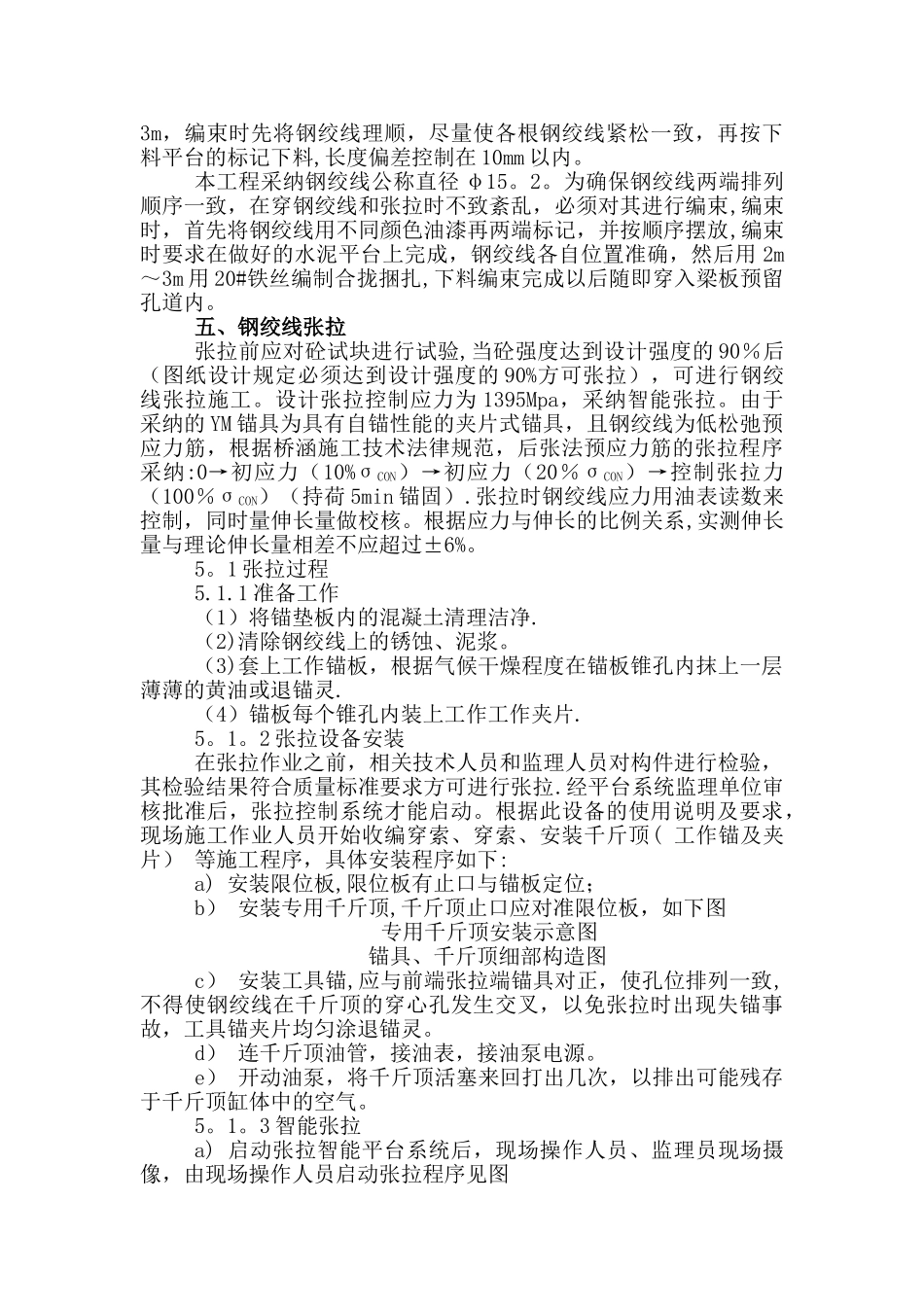

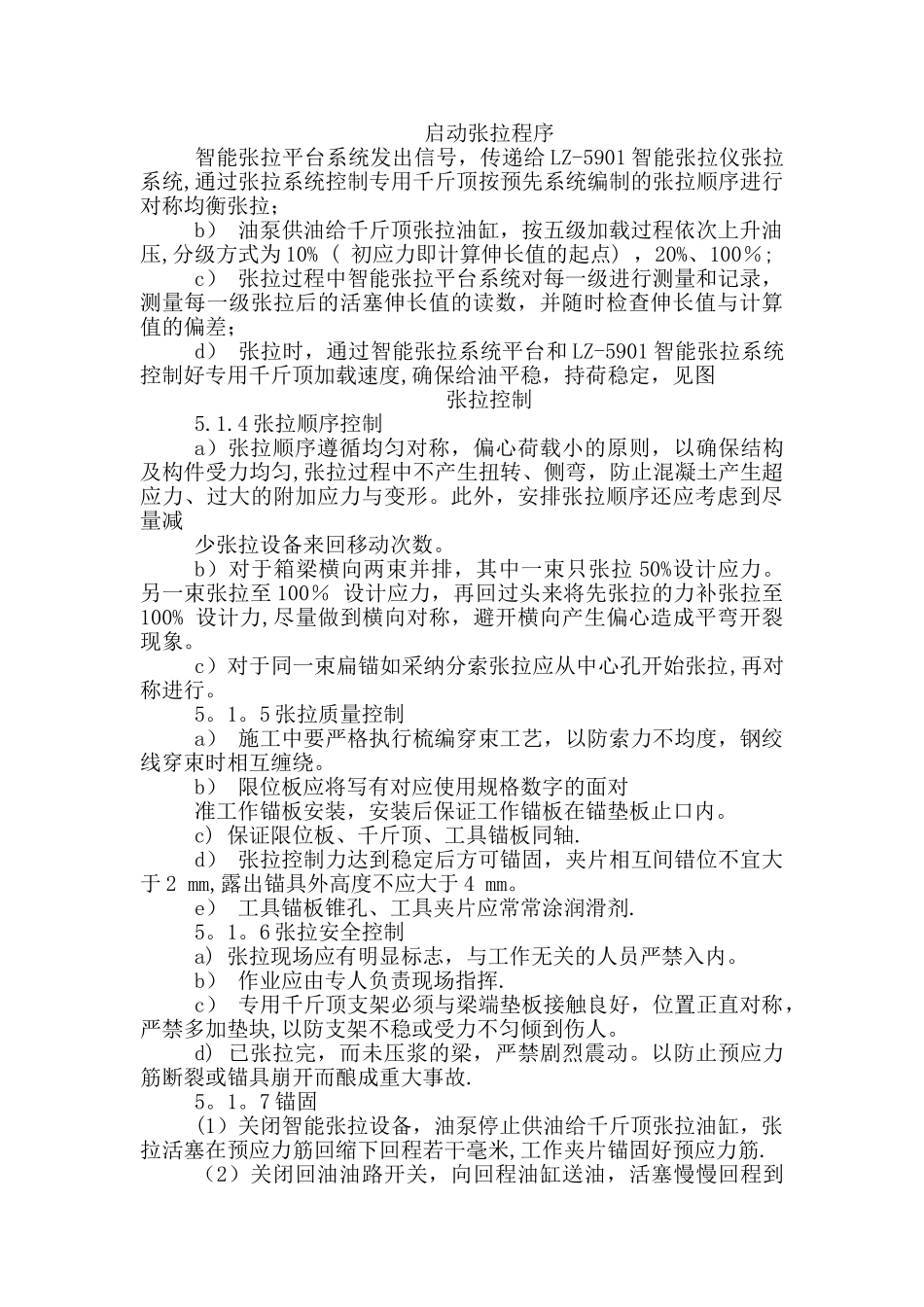

一、工程概况本标段共有桥梁五座,分别是三座小桥和一座互通立交和一座中桥,三座小桥为 K62+828 新塘小桥、K63+702 潘畈小桥及 K71+061牛山小桥,互通立交为 K68+832.7 沙溪互通,中桥为 K69+150 沙溪河中桥。20m 预制小箱梁采纳 C50 混凝土,现浇连续段、现浇桥面板及湿接缝均采纳 C50 混凝土;16m 预制小箱梁采纳 C50 混凝土,现浇桥面板及湿接缝均采纳 C40 混凝土.预应力钢筋采纳 φ15。2 钢绞线,标准强度 fpk=1860Mpa,张拉控制应力为 1395Mpa,弹性模量 Ep=1.95×105Mpa,低松弛高强度预应力钢绞线应符合 GB/T5224-2024 的规定.锚具应与相应型号波纹管一致,同时加强对所采购锚具及相关附件的检测,满足法律规范要求。波纹管内径与钢带厚度应满足《预应力混凝土用金属波纹管》( JG225—2024) 。16m 预制小箱梁采纳波纹管成孔,单端共 4 孔,中梁、边梁N1(5 束)筋 2 根,N2(5 束)筋 2 根;20m 预制小箱梁亦采纳波纹管成孔,单端共 6 孔,中梁 N1(4 束)筋 2 根,N2(3 束)筋 2 根,N3(3 束)筋 2 根,边梁 N1(4 束)筋 2 根,N2(4 束)筋 2 根,N3(4 束)筋 2根.千斤顶使用 YCW-200 型,采纳两端对称张拉。锚具为 M15-3/4/5 型锚具,预应力孔道采纳金属波纹管道成孔,波纹管外径为60mm 及 φ 内50、φ 内55、内 70×25 和内 90×25.二、预应力钢绞线施工试验预应力钢绞线进场后应分批验收,每一检验批由同一型号、规格、同一生产工艺,重量不超过 60T,本工程进场钢绞线分盘计量,试验时每盘取一根,分别进行表面质量,屈服强度,松弛试验,抗拉试验,伸长率,力学性能试验,有一项不合格即为不合格产品。三、锚具及张拉机械选择锚具必须有合格证,锚具性能符合 GB/T14370—2000 的规定标准,锚具 1000 套为一检验批,进行外观检查,硬度检查,合格后方可使用.四、预应力钢绞线的下料及编束预应力钢绞线采纳两端张拉,下料长度考虑构件的长度,锚具的厚度,YCW—200 型千斤顶工作需要长度,及施工工艺所需钢绞线外露长度。钢绞线盘重大,盘卷小,弹力大,为了防止在下料过程中钢绞线紊乱弹出伤人,应先做一个钢筋笼,用 φ18 钢筋焊制,存放直径视钢绞线圆盘的大小,下料时,将钢绞线盘卷装在焊制的钢筋笼内,然后逐卷放出。预应力钢绞线的下料必须采纳砂轮切割,严禁用切断机,电弧焊切割机,下料时发现钢绞线有电接头或机械损伤应及时剔除,不得混入使用.为保证钢绞线...
