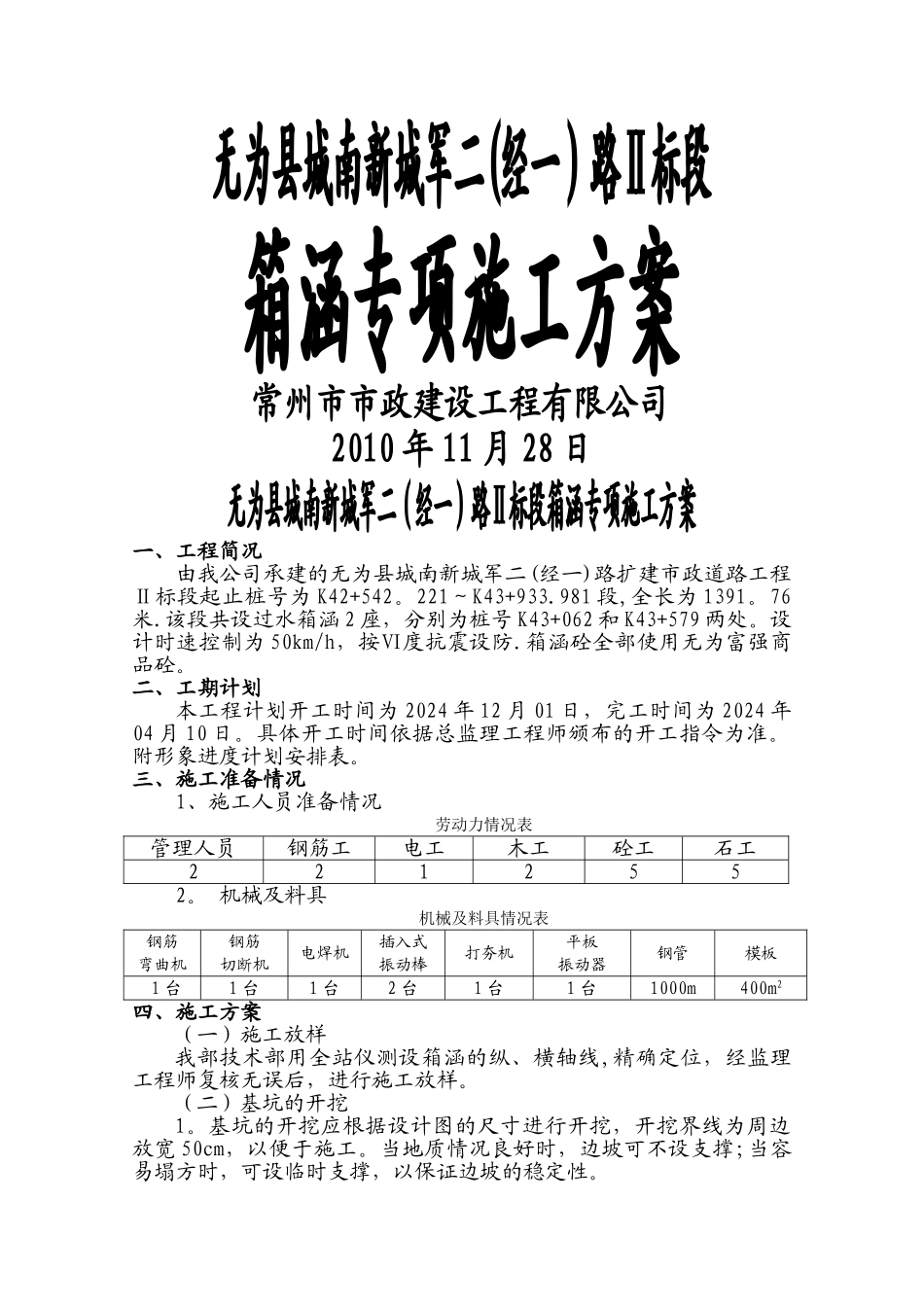

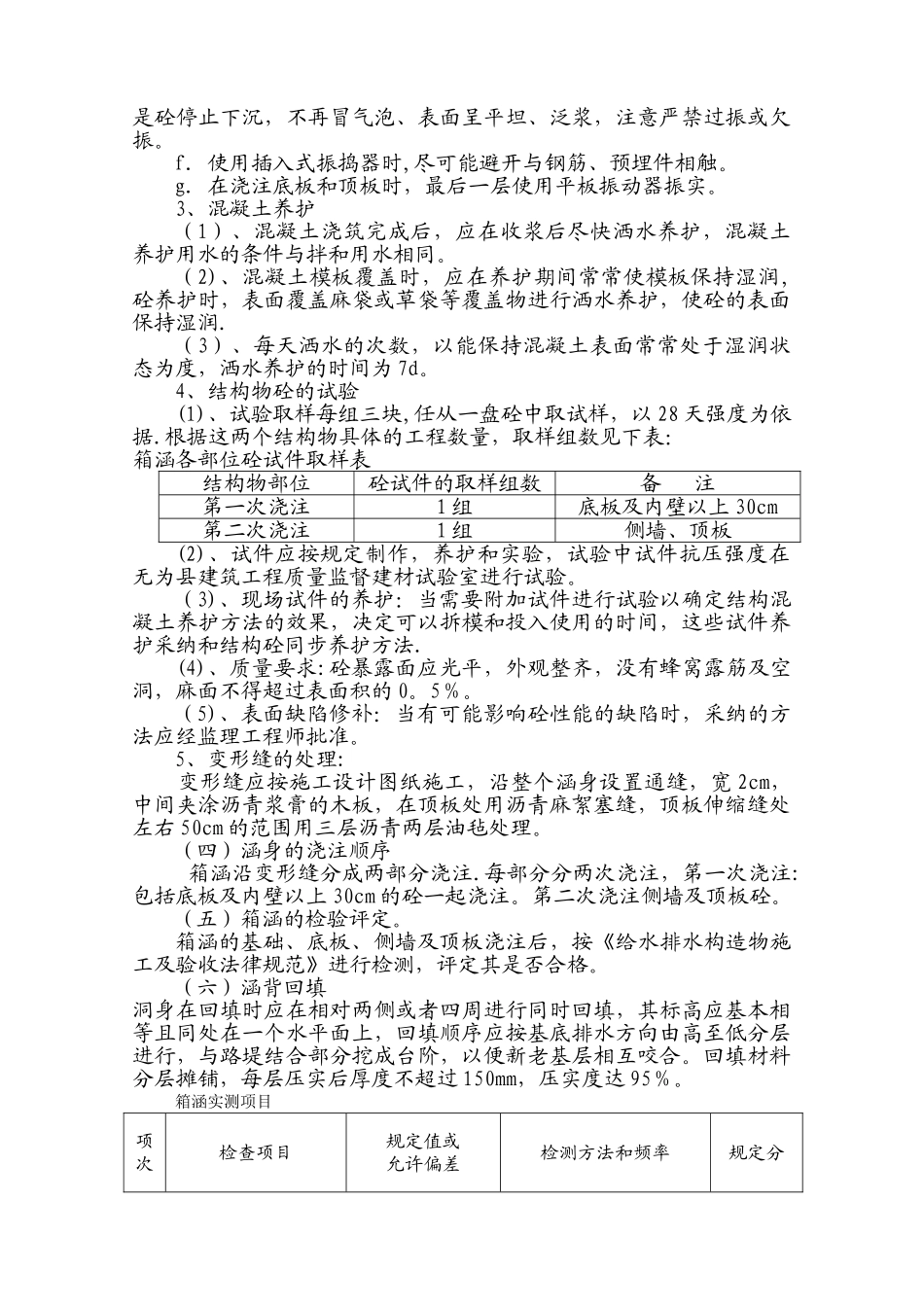

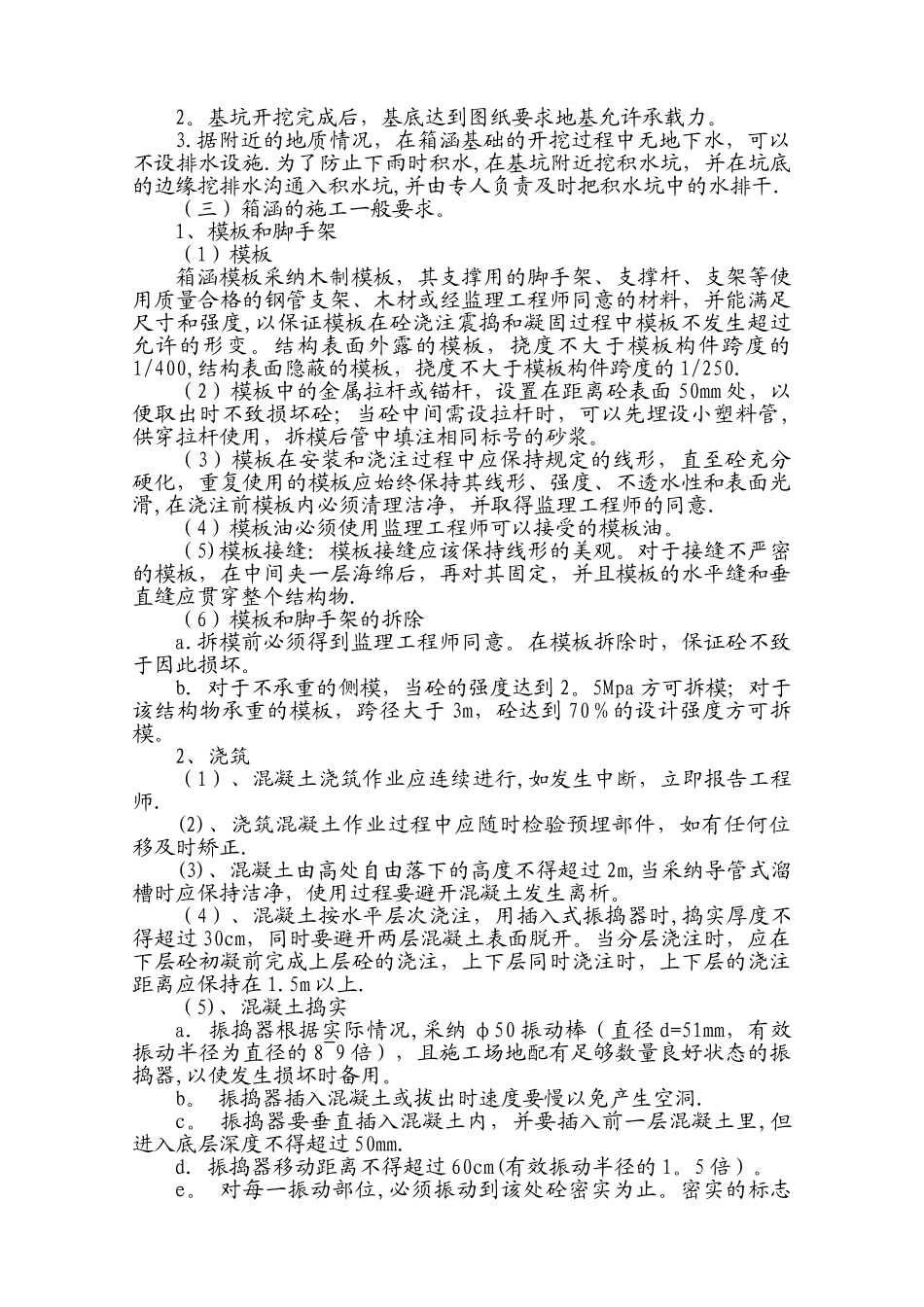

无为县城南新城军二(经一)路Ⅱ标段箱涵专项施工方案常州市市政建设工程有限公司2010 年 11 月 28 日无为县城南新城军二(经一)路Ⅱ标段箱涵专项施工方案一、工程简况由我公司承建的无为县城南新城军二(经一)路扩建市政道路工程Ⅱ标段起止桩号为 K42+542。221~K43+933.981 段,全长为 1391。76米.该段共设过水箱涵 2 座,分别为桩号 K43+062 和 K43+579 两处。设计时速控制为 50km/h,按Ⅵ度抗震设防.箱涵砼全部使用无为富强商品砼。二、工期计划本工程计划开工时间为 2024 年 12 月 01 日,完工时间为 2024 年04 月 10 日。具体开工时间依据总监理工程师颁布的开工指令为准。附形象进度计划安排表。三、施工准备情况1、施工人员准备情况劳动力情况表管理人员钢筋工电工木工砼工石工2212552。 机械及料具机械及料具情况表钢筋 弯曲机钢筋 切断机电焊机插入式 振动棒打夯机平板 振动器钢管模板1 台1 台1 台2 台1 台1 台1000m400m2四、施工方案(一)施工放样我部技术部用全站仪测设箱涵的纵、横轴线,精确定位,经监理工程师复核无误后,进行施工放样。(二)基坑的开挖1。基坑的开挖应根据设计图的尺寸进行开挖,开挖界线为周边放宽 50cm,以便于施工。当地质情况良好时,边坡可不设支撑;当容易塌方时,可设临时支撑,以保证边坡的稳定性。2。基坑开挖完成后,基底达到图纸要求地基允许承载力。3.据附近的地质情况,在箱涵基础的开挖过程中无地下水,可以不设排水设施.为了防止下雨时积水,在基坑附近挖积水坑,并在坑底的边缘挖排水沟通入积水坑,并由专人负责及时把积水坑中的水排干.(三)箱涵的施工一般要求。1、模板和脚手架(1)模板箱涵模板采纳木制模板,其支撑用的脚手架、支撑杆、支架等使用质量合格的钢管支架、木材或经监理工程师同意的材料,并能满足尺寸和强度,以保证模板在砼浇注震捣和凝固过程中模板不发生超过允许的形变。结构表面外露的模板,挠度不大于模板构件跨度的1/400,结构表面隐蔽的模板,挠度不大于模板构件跨度的 1/250.(2)模板中的金属拉杆或锚杆,设置在距离砼表面 50mm 处,以便取出时不致损坏砼;当砼中间需设拉杆时,可以先埋设小塑料管,供穿拉杆使用,拆模后管中填注相同标号的砂浆。(3)模板在安装和浇注过程中应保持规定的线形,直至砼充分硬化,重复使用的模板应始终保持其线形、强度、不透水性和表面光滑,在浇注前模板内必须清理洁净,并取得监理工程师的同意.(4...
