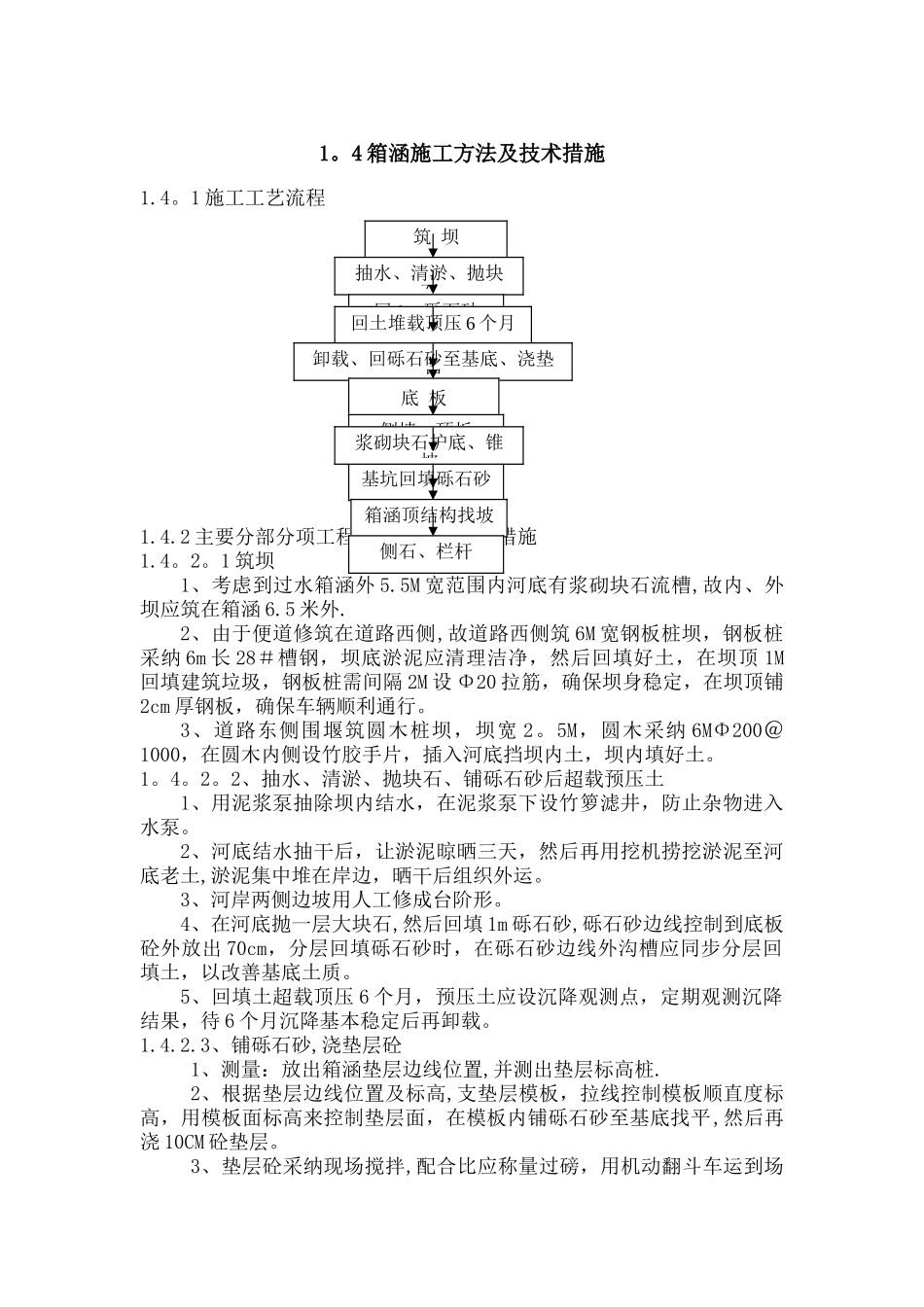

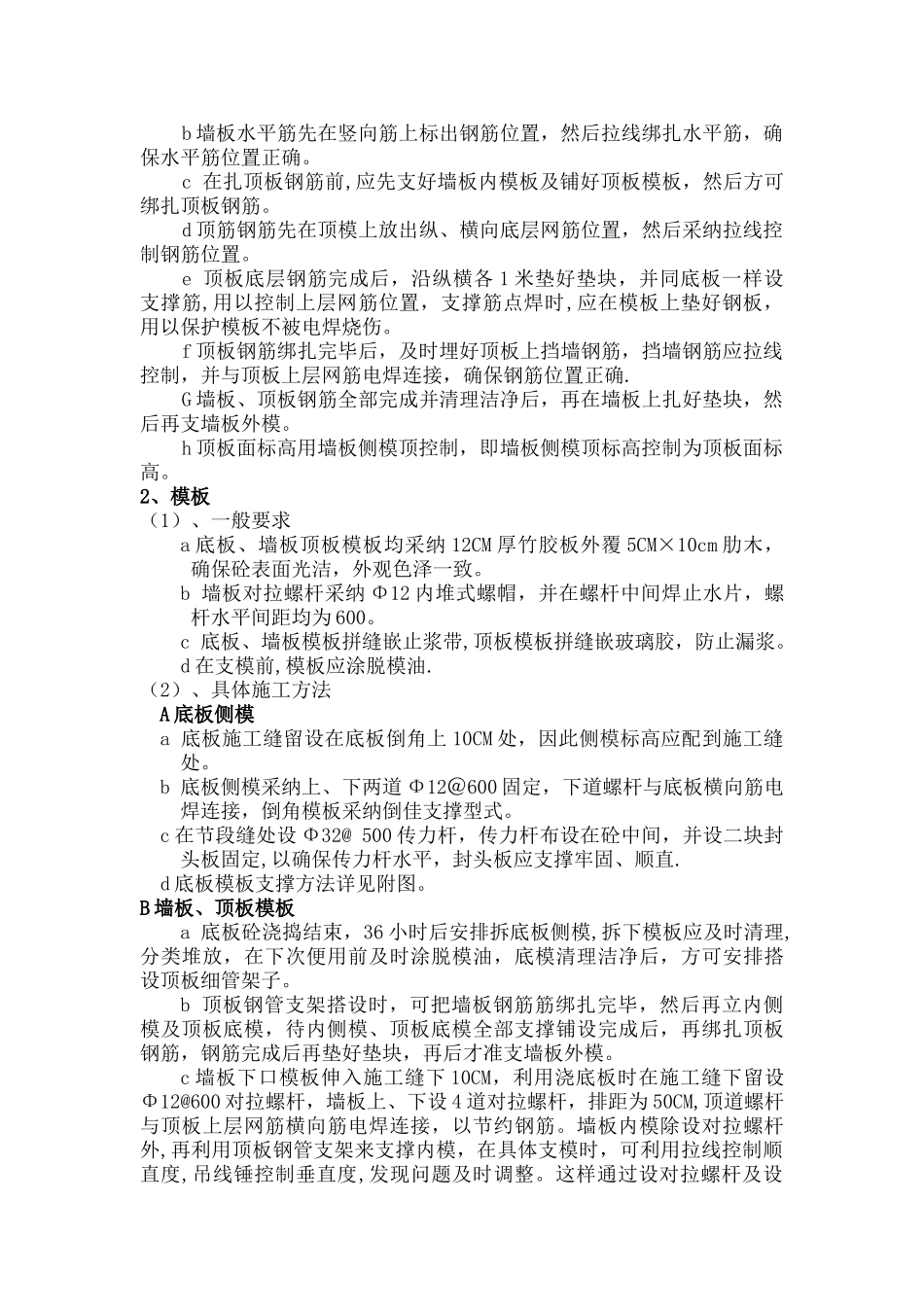

4 箱涵施工方法及技术措施1
1 施工工艺流程1
2 主要分部分项工程施工方法及技术措施1
1 筑坝1、考虑到过水箱涵外 5
5M 宽范围内河底有浆砌块石流槽,故内、外坝应筑在箱涵 6
2、由于便道修筑在道路西侧,故道路西侧筑 6M 宽钢板桩坝,钢板桩采纳 6m 长 28#槽钢,坝底淤泥应清理洁净,然后回填好土,在坝顶 1M回填建筑垃圾,钢板桩需间隔 2M 设 Φ20 拉筋,确保坝身稳定,在坝顶铺2cm 厚钢板,确保车辆顺利通行
3、道路东侧围堰筑圆木桩坝,坝宽 2
5M,圆木采纳 6MΦ200@1000,在圆木内侧设竹胶手片,插入河底挡坝内土,坝内填好土
2、抽水、清淤、抛块石、铺砾石砂后超载预压土1、用泥浆泵抽除坝内结水,在泥浆泵下设竹箩滤井,防止杂物进入水泵
2、河底结水抽干后,让淤泥晾晒三天,然后再用挖机捞挖淤泥至河底老土,淤泥集中堆在岸边,晒干后组织外运
3、河岸两侧边坡用人工修成台阶形
4、在河底抛一层大块石,然后回填 1m 砾石砂,砾石砂边线控制到底板砼外放出 70cm,分层回填砾石砂时,在砾石砂边线外沟槽应同步分层回填土,以改善基底土质
5、回填土超载顶压 6 个月,预压土应设沉降观测点,定期观测沉降结果,待 6 个月沉降基本稳定后再卸载
3、铺砾石砂,浇垫层砼1、测量:放出箱涵垫层边线位置,并测出垫层标高桩
2、根据垫层边线位置及标高,支垫层模板,拉线控制模板顺直度标高,用模板面标高来控制垫层面,在模板内铺砾石砂至基底找平,然后再浇 10CM 砼垫层
3、垫层砼采纳现场搅拌,配合比应称量过磅,用机动翻斗车运到场筑 坝抽水、清淤、抛块石回 1m 砾石砂回土堆载顶压 6 个月卸载、回砾石砂至基底、浇垫层底 板基坑回填砾石砂侧墙、顶板浆砌块石护底、锥坡箱涵顶结构找坡侧石、栏杆后,采纳流槽下料,确保砼不离析,砼
