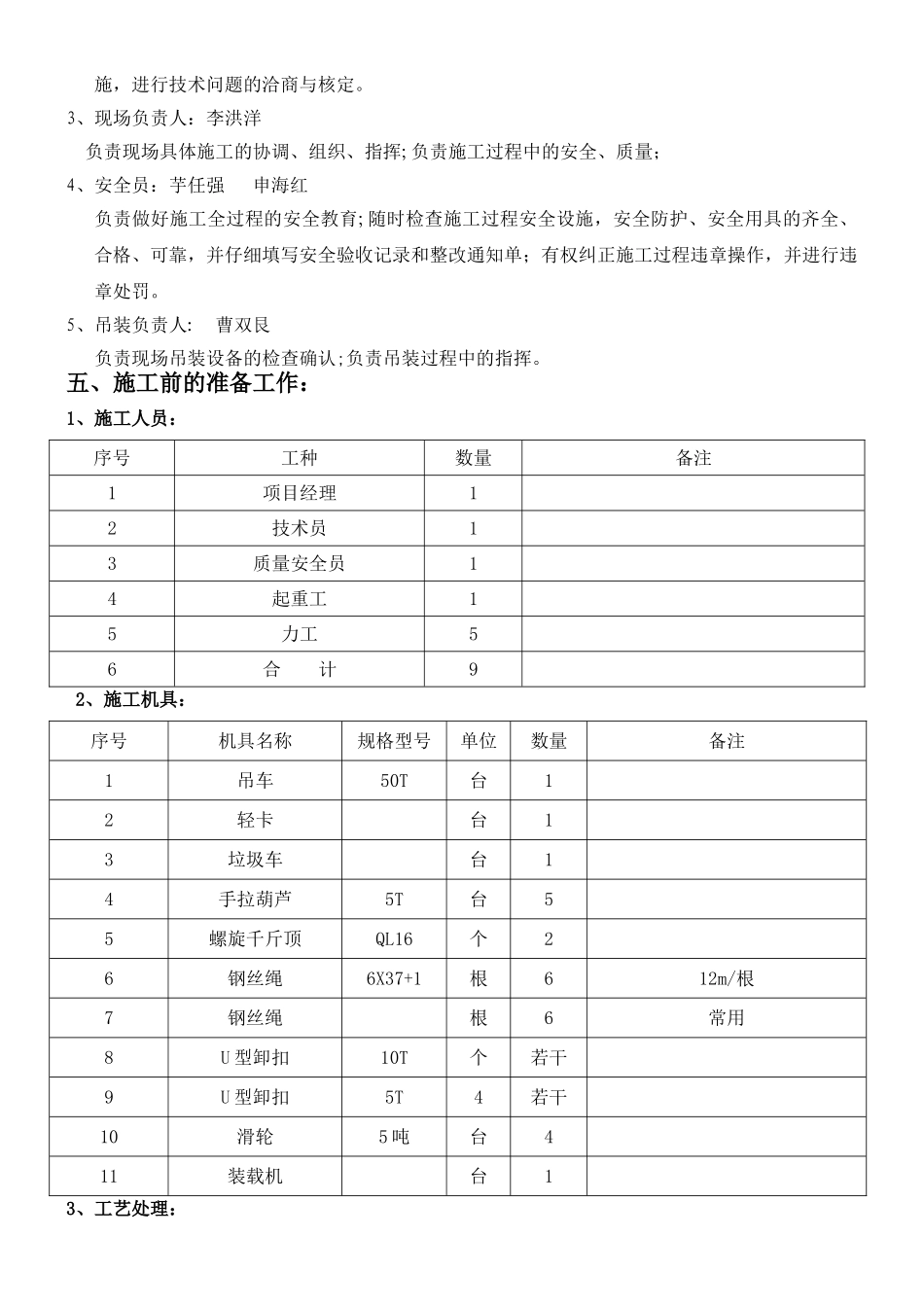

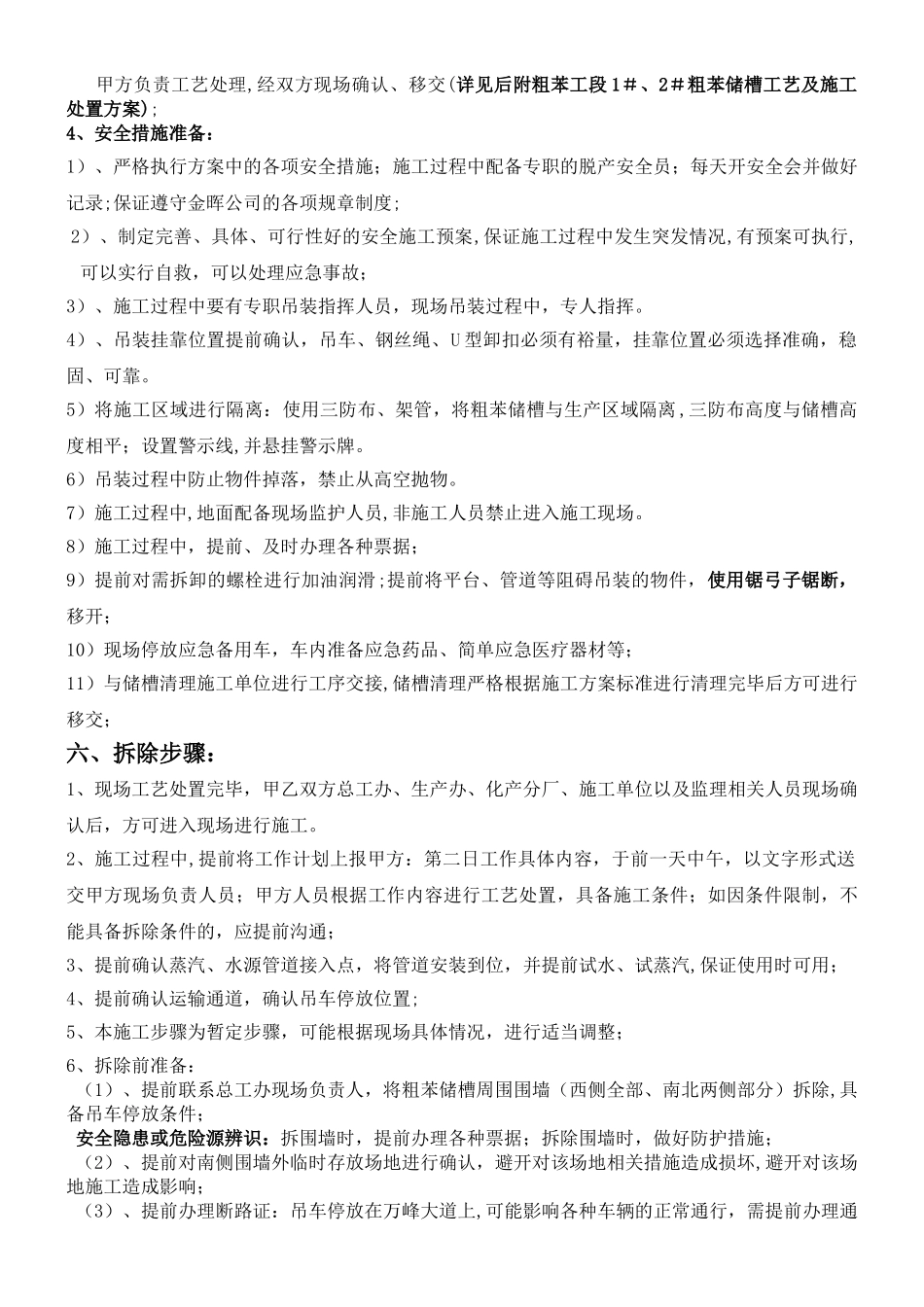

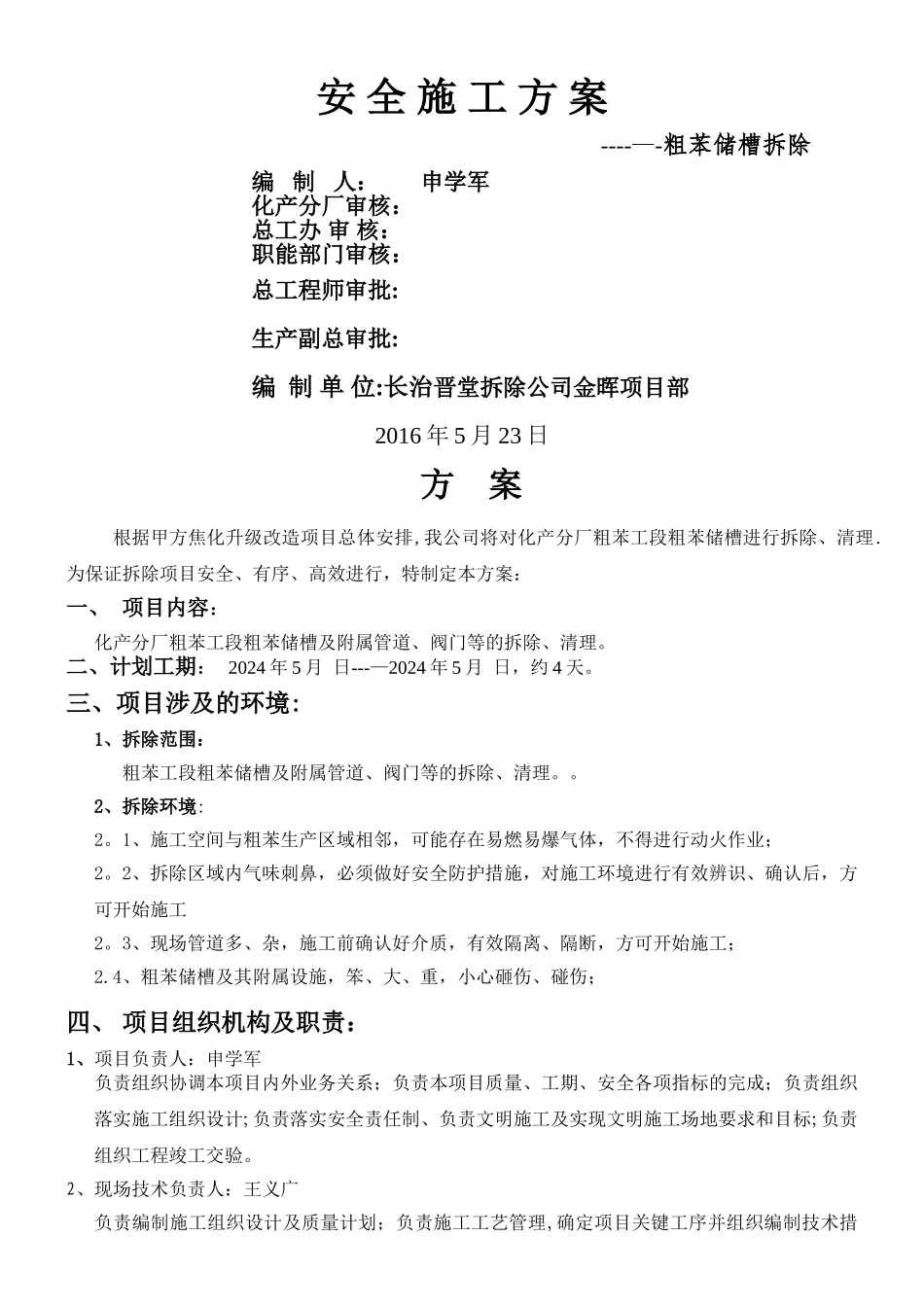

安 全 施 工 方 案----—-粗苯储槽拆除编 制 人: 申学军化产分厂审核:总工办 审 核:职能部门审核:总工程师审批:生产副总审批:编 制 单 位:长治晋堂拆除公司金晖项目部 2016 年 5 月 23 日方 案根据甲方焦化升级改造项目总体安排,我公司将对化产分厂粗苯工段粗苯储槽进行拆除、清理.为保证拆除项目安全、有序、高效进行,特制定本方案:一、 项目内容:化产分厂粗苯工段粗苯储槽及附属管道、阀门等的拆除、清理。二、计划工期: 2024 年 5 月 日---—2024 年 5 月 日,约 4 天。三、项目涉及的环境:1、拆除范围:粗苯工段粗苯储槽及附属管道、阀门等的拆除、清理。。2、拆除环境:2。1、施工空间与粗苯生产区域相邻,可能存在易燃易爆气体,不得进行动火作业;2。2、拆除区域内气味刺鼻,必须做好安全防护措施,对施工环境进行有效辨识、确认后,方可开始施工2。3、现场管道多、杂,施工前确认好介质,有效隔离、隔断,方可开始施工;2.4、粗苯储槽及其附属设施,笨、大、重,小心砸伤、碰伤;四、 项目组织机构及职责:1、项目负责人:申学军负责组织协调本项目内外业务关系;负责本项目质量、工期、安全各项指标的完成;负责组织落实施工组织设计;负责落实安全责任制、负责文明施工及实现文明施工场地要求和目标;负责组织工程竣工交验。2、现场技术负责人:王义广负责编制施工组织设计及质量计划;负责施工工艺管理,确定项目关键工序并组织编制技术措施,进行技术问题的洽商与核定。3、现场负责人:李洪洋 负责现场具体施工的协调、组织、指挥;负责施工过程中的安全、质量;4、安全员:芋任强 申海红负责做好施工全过程的安全教育;随时检查施工过程安全设施,安全防护、安全用具的齐全、合格、可靠,并仔细填写安全验收记录和整改通知单;有权纠正施工过程违章操作,并进行违章处罚。5、吊装负责人: 曹双艮 负责现场吊装设备的检查确认;负责吊装过程中的指挥。五、施工前的准备工作:1、施工人员:序号工种数量备注1项目经理12技术员13质量安全员14起重工15力工56合 计9 2、施工机具:序号机具名称规格型号单位数量备注1吊车50T台12轻卡台13垃圾车台14手拉葫芦5T台55螺旋千斤顶QL16个26钢丝绳6X37+1根612m/根7钢丝绳根6常用8U 型卸扣10T个若干9U 型卸扣5T4若干10滑轮5 吨台411装载机台13、工艺处理: 甲方负责工艺处理,经双方现场确认、移交(详见后附粗苯工段 1#、2#粗苯储槽工艺及施工处置方案...
