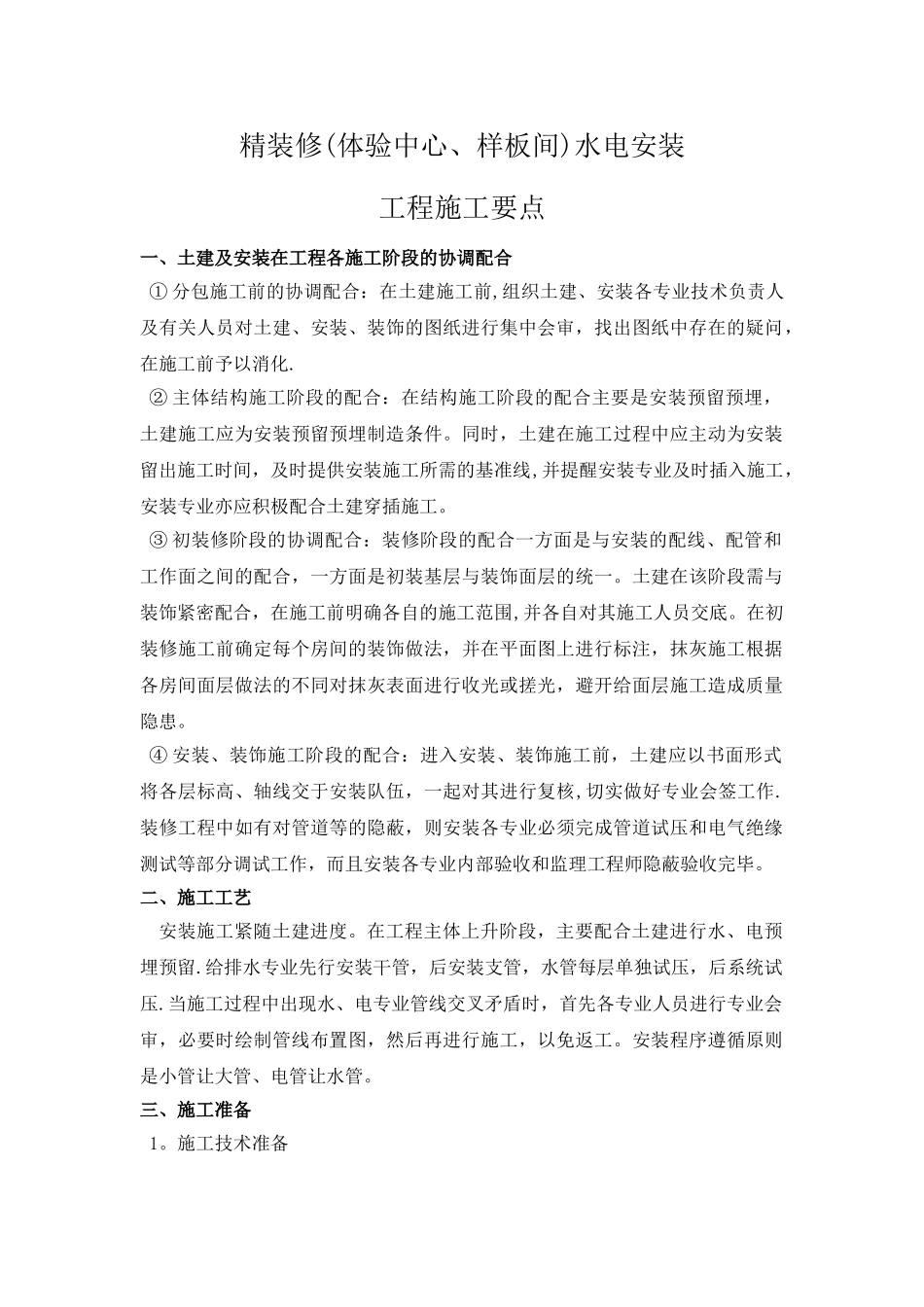

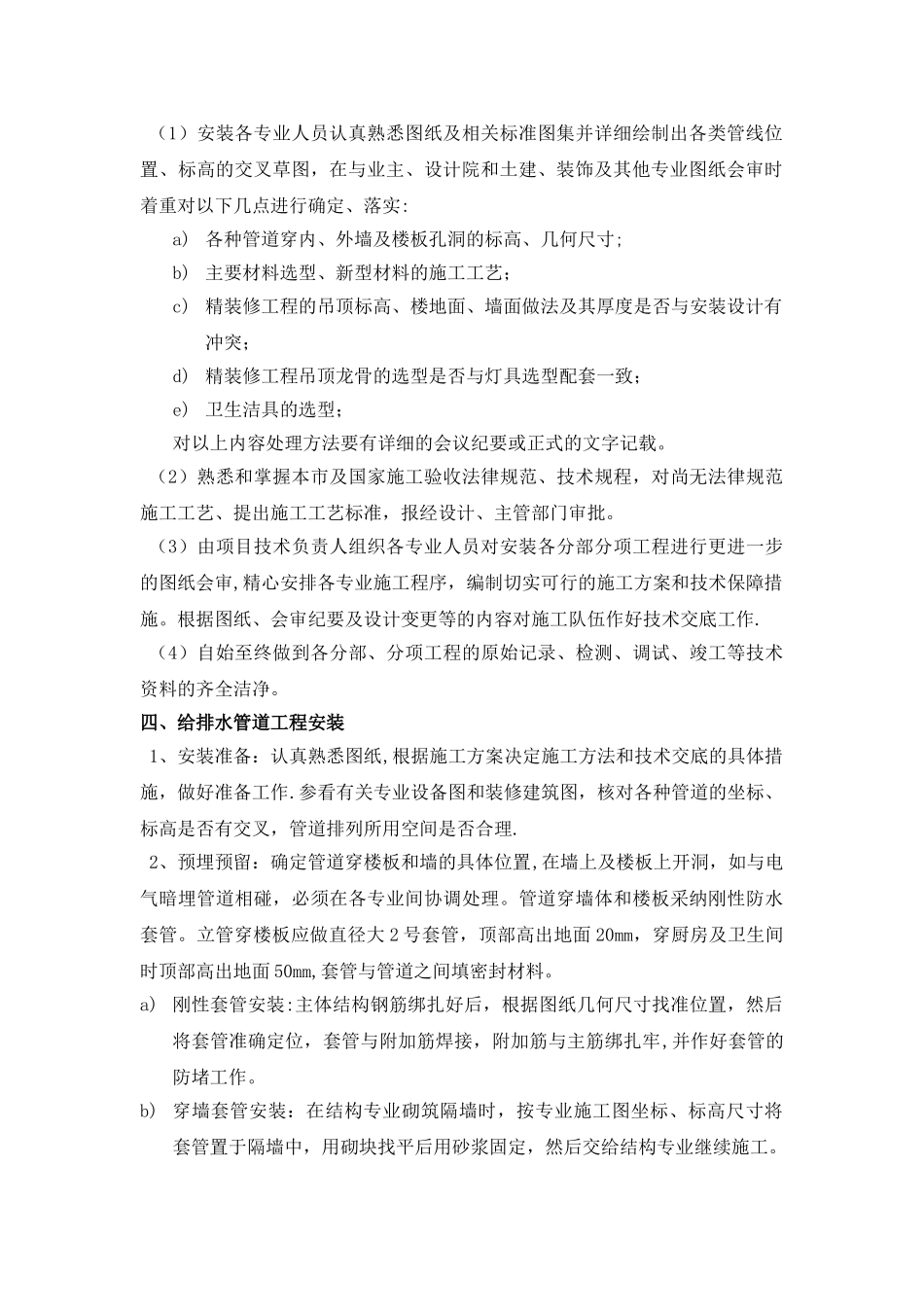

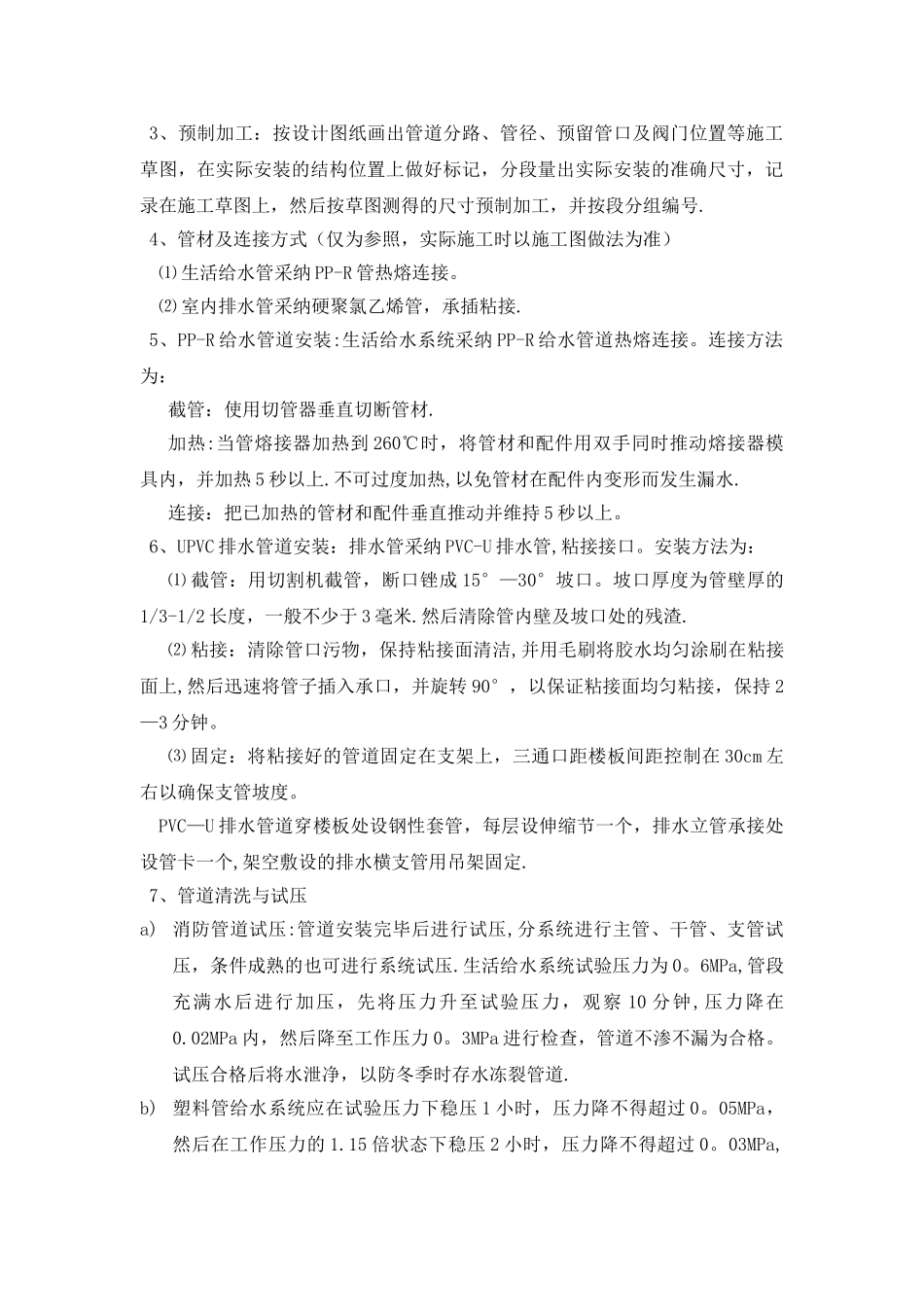

精装修(体验中心、样板间)水电安装工程施工要点一、土建及安装在工程各施工阶段的协调配合① 分包施工前的协调配合:在土建施工前,组织土建、安装各专业技术负责人及有关人员对土建、安装、装饰的图纸进行集中会审,找出图纸中存在的疑问,在施工前予以消化.② 主体结构施工阶段的配合:在结构施工阶段的配合主要是安装预留预埋,土建施工应为安装预留预埋制造条件。同时,土建在施工过程中应主动为安装留出施工时间,及时提供安装施工所需的基准线,并提醒安装专业及时插入施工,安装专业亦应积极配合土建穿插施工。③ 初装修阶段的协调配合:装修阶段的配合一方面是与安装的配线、配管和工作面之间的配合,一方面是初装基层与装饰面层的统一。土建在该阶段需与装饰紧密配合,在施工前明确各自的施工范围,并各自对其施工人员交底。在初装修施工前确定每个房间的装饰做法,并在平面图上进行标注,抹灰施工根据各房间面层做法的不同对抹灰表面进行收光或搓光,避开给面层施工造成质量隐患。④ 安装、装饰施工阶段的配合:进入安装、装饰施工前,土建应以书面形式将各层标高、轴线交于安装队伍,一起对其进行复核,切实做好专业会签工作.装修工程中如有对管道等的隐蔽,则安装各专业必须完成管道试压和电气绝缘测试等部分调试工作,而且安装各专业内部验收和监理工程师隐蔽验收完毕。二、施工工艺安装施工紧随土建进度。在工程主体上升阶段,主要配合土建进行水、电预埋预留.给排水专业先行安装干管,后安装支管,水管每层单独试压,后系统试压.当施工过程中出现水、电专业管线交叉矛盾时,首先各专业人员进行专业会审,必要时绘制管线布置图,然后再进行施工,以免返工。安装程序遵循原则是小管让大管、电管让水管。三、施工准备1。施工技术准备(1)安装各专业人员认真熟悉图纸及相关标准图集并详细绘制出各类管线位置、标高的交叉草图,在与业主、设计院和土建、装饰及其他专业图纸会审时着重对以下几点进行确定、落实:a) 各种管道穿内、外墙及楼板孔洞的标高、几何尺寸;b) 主要材料选型、新型材料的施工工艺;c) 精装修工程的吊顶标高、楼地面、墙面做法及其厚度是否与安装设计有冲突;d) 精装修工程吊顶龙骨的选型是否与灯具选型配套一致;e) 卫生洁具的选型;对以上内容处理方法要有详细的会议纪要或正式的文字记载。(2)熟悉和掌握本市及国家施工验收法律规范、技术规程,对尚无法律规范施工工艺、提出施工工艺标准,报经设计、主管部...
