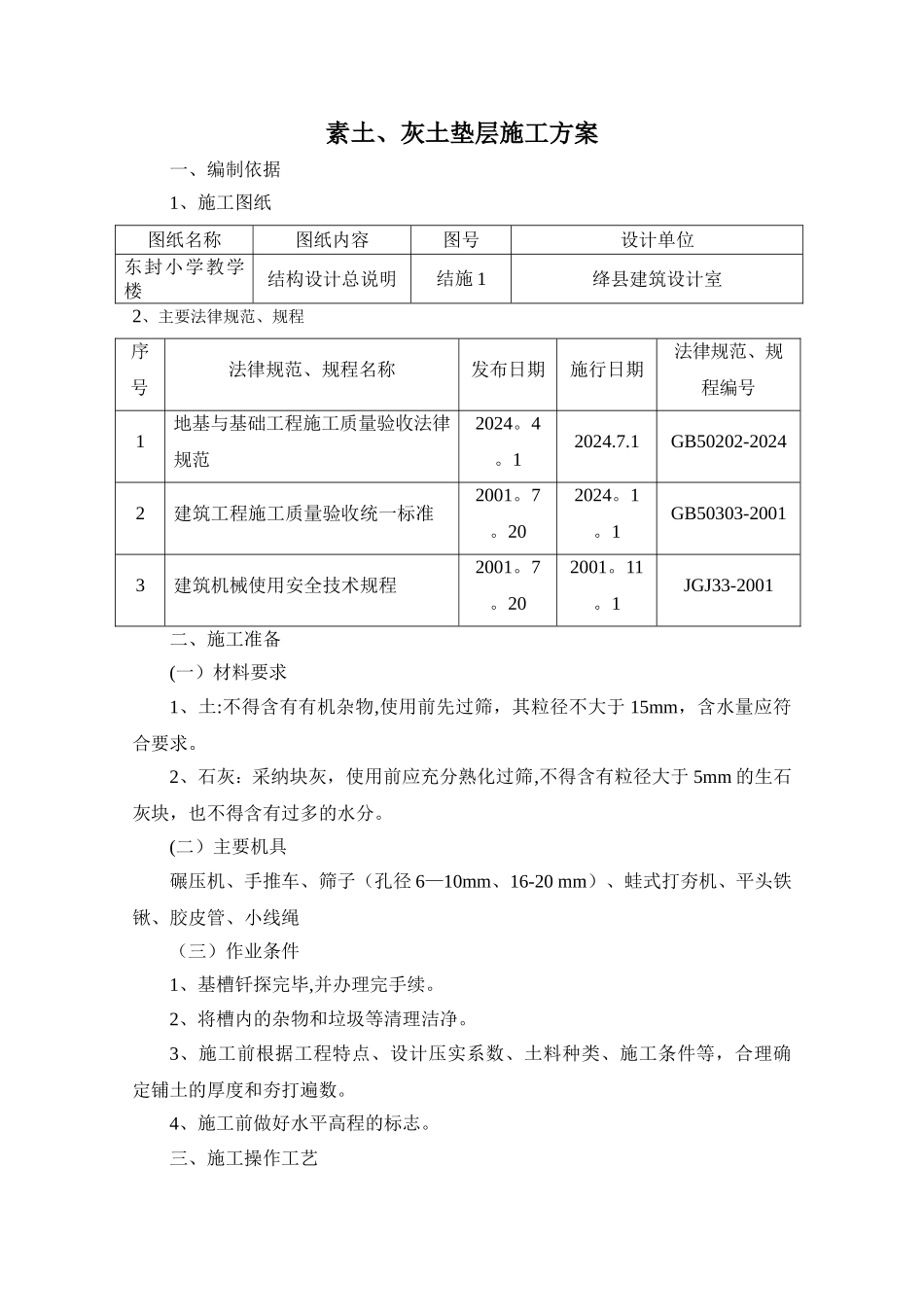

素土、灰土垫层施工方案一、编制依据1、施工图纸图纸名称图纸内容图号设计单位东封小学教学楼结构设计总说明结施 1绛县建筑设计室2、主要法律规范、规程序号法律规范、规程名称发布日期施行日期法律规范、规程编号1地基与基础工程施工质量验收法律规范2024
1GB50202-20242建筑工程施工质量验收统一标准2001
202024
1GB50303-20013建筑机械使用安全技术规程2001
202001
1JGJ33-2001二、施工准备(一)材料要求1、土:不得含有有机杂物,使用前先过筛,其粒径不大于 15mm,含水量应符合要求
2、石灰:采纳块灰,使用前应充分熟化过筛,不得含有粒径大于 5mm 的生石灰块,也不得含有过多的水分
(二)主要机具碾压机、手推车、筛子(孔径 6—10mm、16-20 mm)、蛙式打夯机、平头铁锹、胶皮管、小线绳(三)作业条件1、基槽钎探完毕,并办理完手续
2、将槽内的杂物和垃圾等清理洁净
3、施工前根据工程特点、设计压实系数、土料种类、施工条件等,合理确定铺土的厚度和夯打遍数
4、施工前做好水平高程的标志
三、施工操作工艺1、工艺流程:A、素土垫层:检验土料的质量并过筛—槽底清理—分层铺土—碾压密实—找平验收1、首先检查土料的种类和质量,然后用 16-20mm 的筛子过筛,确保粒径要求
2、素土施工时,应适当控制含水量,检验方法:以手握成团,两指轻捏即碎为宜
如土料水分过大或不足时,应晾干或洒水湿润
3、基土表面应清理洁净,特别是槽边掉下的虚土,风吹入的树叶、木屑、塑料袋等垃圾杂物
4、分层铺土:素土厚度为 600mm,每层铺设厚度为 250mm,铺设好后用碾压机碾压密实(碾压 6 遍),周边碾压不到的部位用打夯机夯打密实
5、素土每层填完夯实后,按规定进行环刀取样测设土的干密度,达到要求后再进行上层土的铺摊
