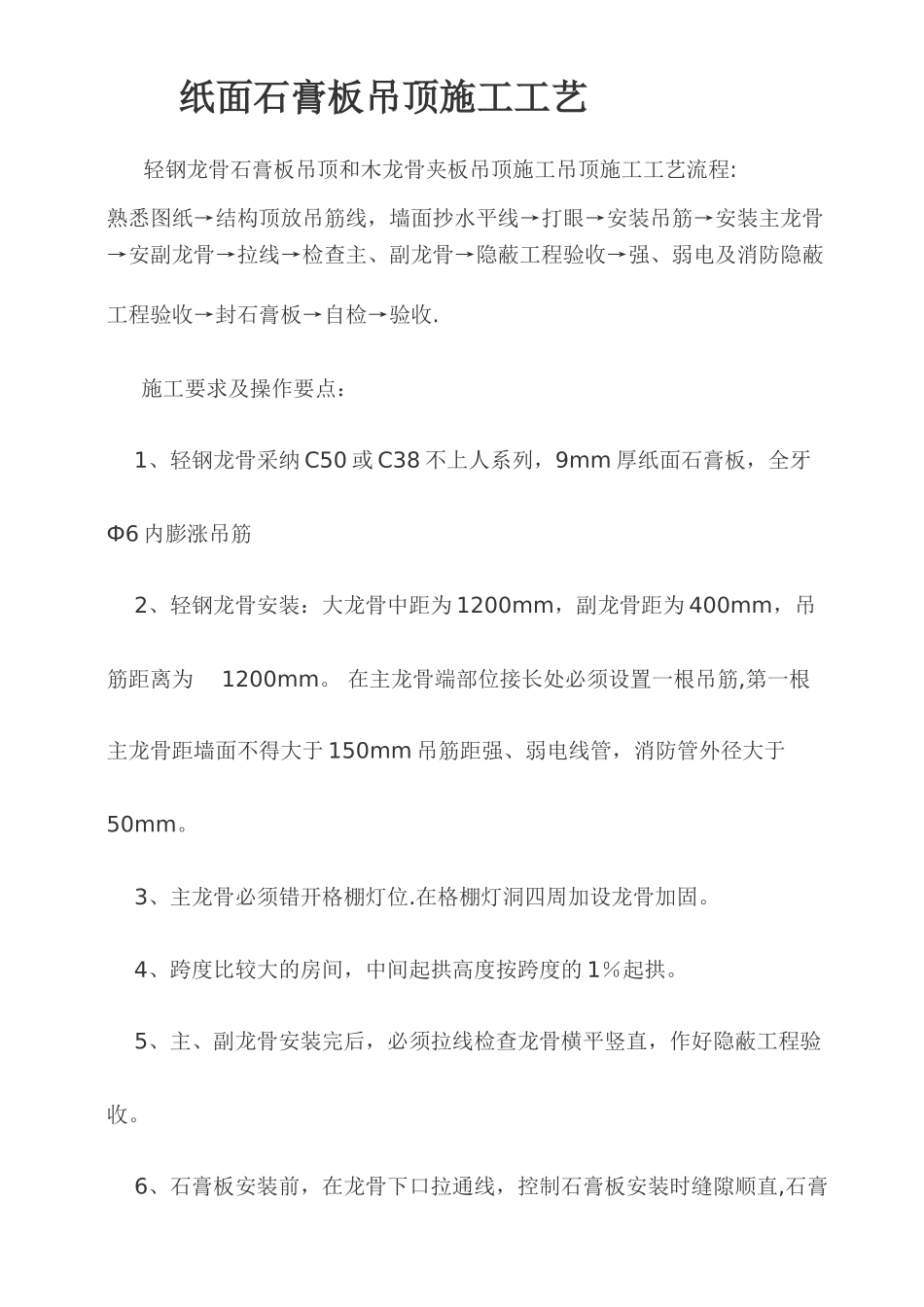

纸面石膏板吊顶施工工艺 轻钢龙骨石膏板吊顶和木龙骨夹板吊顶施工吊顶施工工艺流程: 熟悉图纸→结构顶放吊筋线,墙面抄水平线→打眼→安装吊筋→安装主龙骨→安副龙骨→拉线→检查主、副龙骨→隐蔽工程验收→强、弱电及消防隐蔽工程验收→封石膏板→自检→验收
施工要求及操作要点: 1、轻钢龙骨采纳 C50 或 C38 不上人系列,9mm 厚纸面石膏板,全牙Ф6 内膨涨吊筋 2、轻钢龙骨安装:大龙骨中距为 1200mm,副龙骨距为 400mm,吊筋距离为 1200mm
在主龙骨端部位接长处必须设置一根吊筋,第一根主龙骨距墙面不得大于 150mm 吊筋距强、弱电线管,消防管外径大于50mm
3、主龙骨必须错开格棚灯位
在格棚灯洞四周加设龙骨加固
4、跨度比较大的房间,中间起拱高度按跨度的 1%起拱
5、主、副龙骨安装完后,必须拉线检查龙骨横平竖直,作好隐蔽工程验收
6、石膏板安装前,在龙骨下口拉通线,控制石膏板安装时缝隙顺直,石膏板与石膏板接头处留 5mm 缝,固定石膏板的钉距不得大于 150mm,钉帽必须入板内 1~2mm

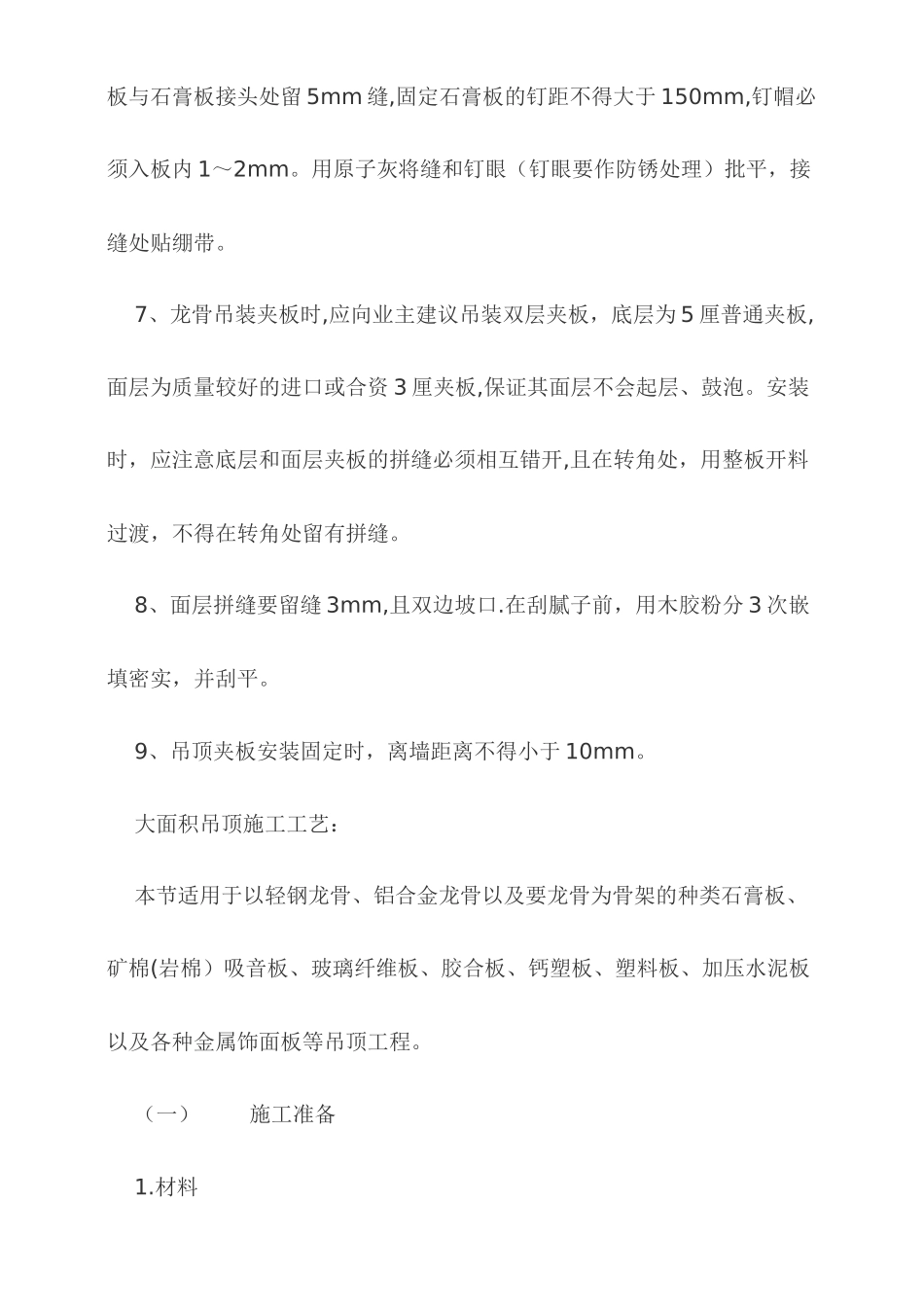

用原子灰将缝和钉眼(钉眼要作防锈处理)批平,接缝处贴绷带
7、龙骨吊装夹板时,应向业主建议吊装双层夹板,底层为 5 厘普通夹板,面层为质量较好的进口或合资 3 厘夹板,保证其面层不会起层、鼓泡
安装时,应注意底层和面层夹板的拼缝必须相互错开,且在转角处,用整板开料过渡,不得在转角处留有拼缝
8、面层拼缝要留缝 3mm,且双边坡口
在刮腻子前,用木胶粉分 3 次嵌填密实,并刮平
9、吊顶夹板安装固定时,离墙距离不得小于 10mm
大面积吊顶施工工艺: 本节适用于以轻钢龙骨、铝合金龙骨以及要龙骨为骨架的种类石膏板、矿棉(岩棉)吸音板、玻璃纤维板、胶合板、钙塑板、塑料板、加压水泥板以及各种金属饰面板等吊顶工程

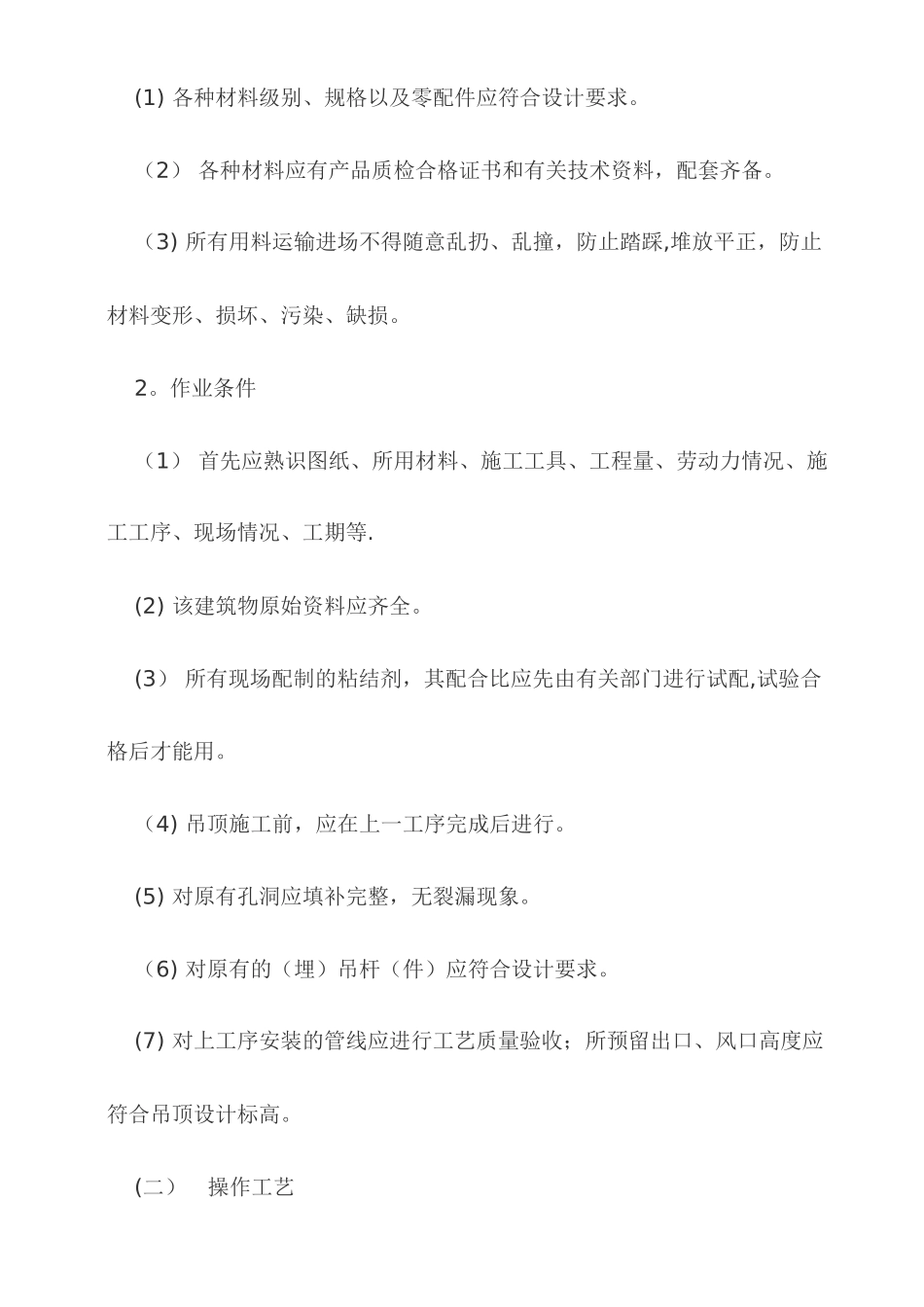

(一) 施工准备 1
材料 (1) 各种材料
