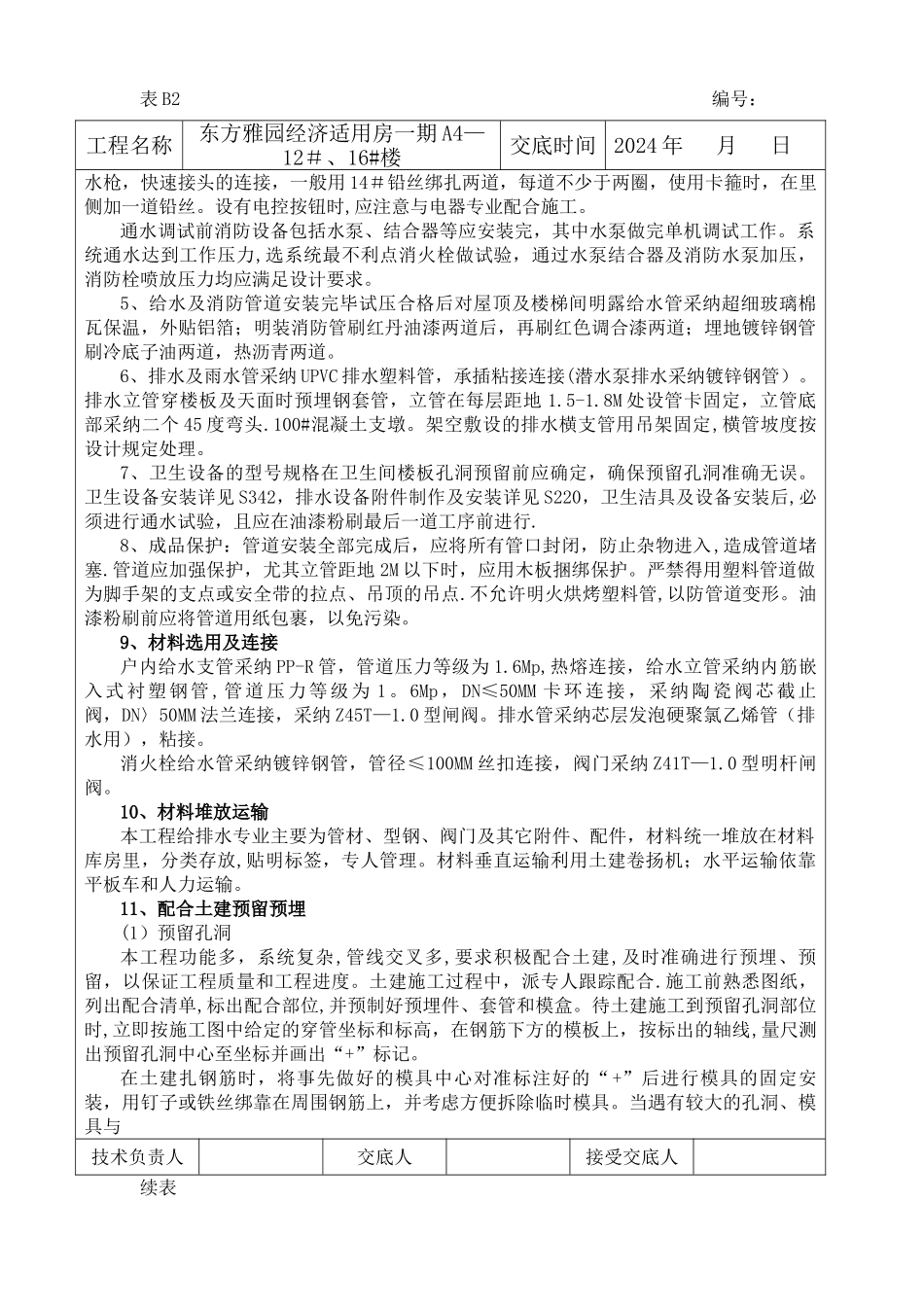

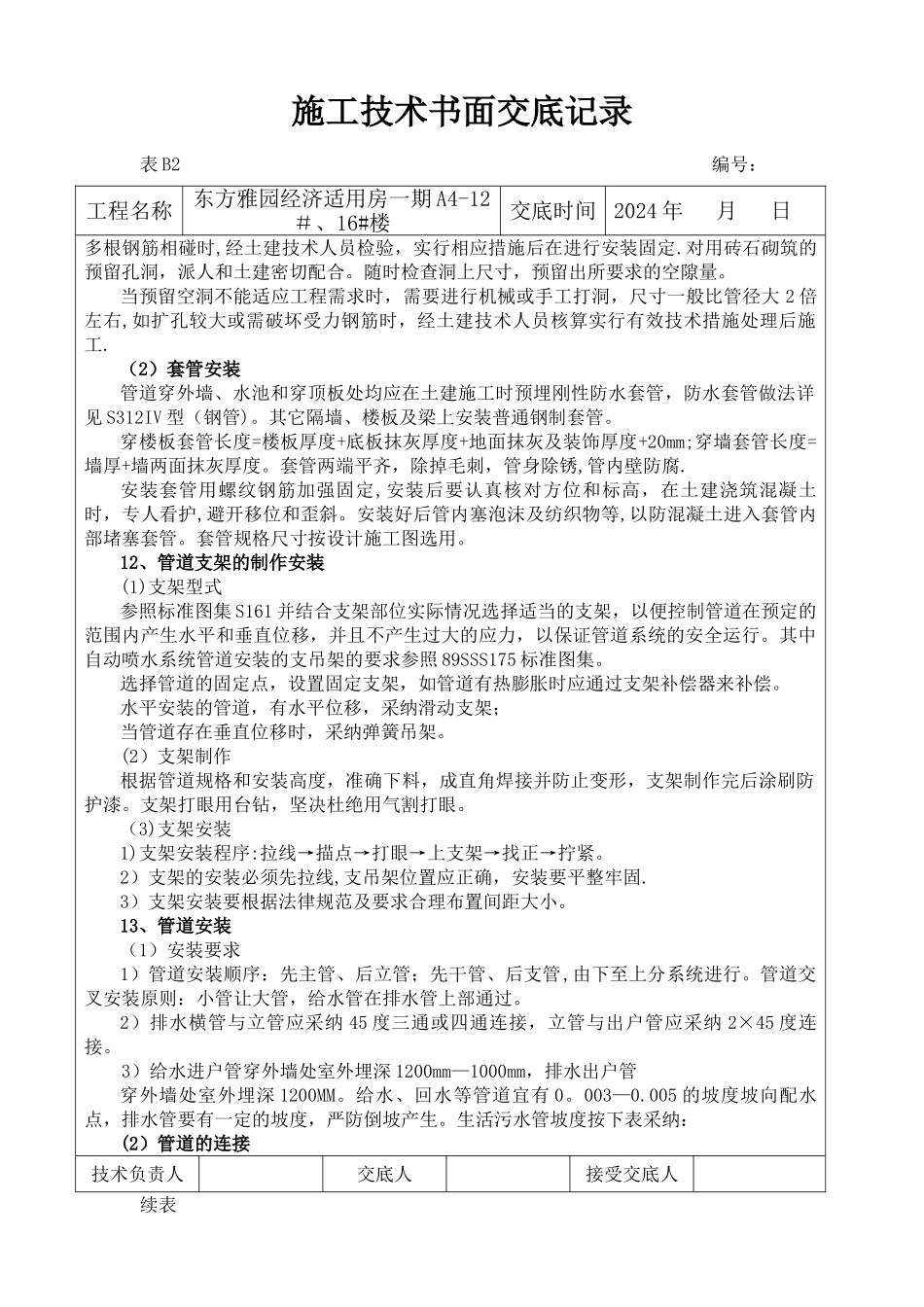

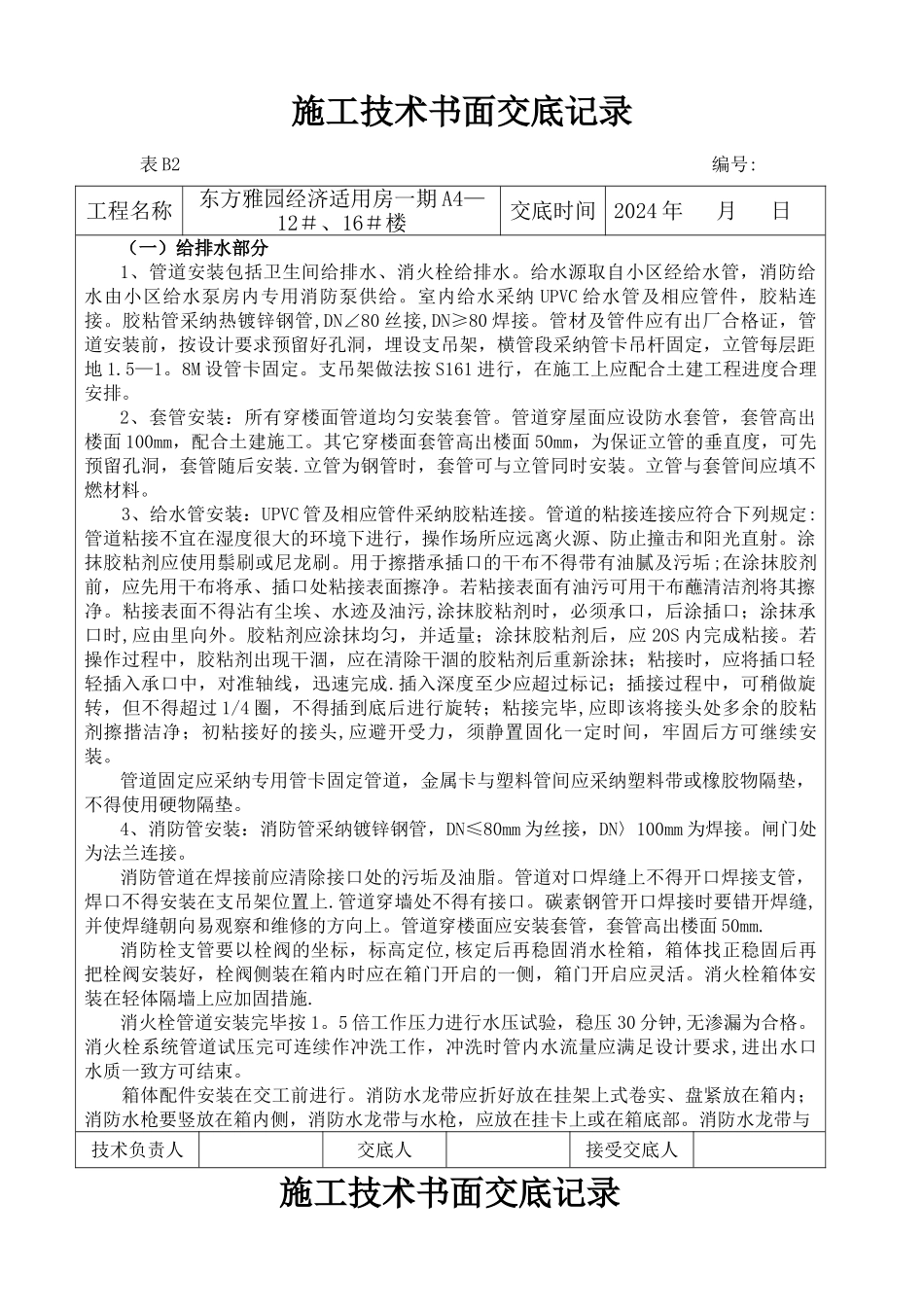

施工技术书面交底记录表 B2 编号:工程名称东方雅园经济适用房一期 A4—12#、16#楼交底时间 2024 年 月 日(一)给排水部分1、管道安装包括卫生间给排水、消火栓给排水。给水源取自小区经给水管,消防给水由小区给水泵房内专用消防泵供给。室内给水采纳 UPVC 给水管及相应管件,胶粘连接。胶粘管采纳热镀锌钢管,DN∠80 丝接,DN≥80 焊接。管材及管件应有出厂合格证,管道安装前,按设计要求预留好孔洞,埋设支吊架,横管段采纳管卡吊杆固定,立管每层距地 1.5—1。8M 设管卡固定。支吊架做法按 S161 进行,在施工上应配合土建工程进度合理安排。2、套管安装:所有穿楼面管道均匀安装套管。管道穿屋面应设防水套管,套管高出楼面 100mm,配合土建施工。其它穿楼面套管高出楼面 50mm,为保证立管的垂直度,可先预留孔洞,套管随后安装.立管为钢管时,套管可与立管同时安装。立管与套管间应填不燃材料。3、给水管安装:UPVC 管及相应管件采纳胶粘连接。管道的粘接连接应符合下列规定:管道粘接不宜在湿度很大的环境下进行,操作场所应远离火源、防止撞击和阳光直射。涂抹胶粘剂应使用鬃刷或尼龙刷。用于擦揩承插口的干布不得带有油腻及污垢;在涂抹胶剂前,应先用干布将承、插口处粘接表面擦净。若粘接表面有油污可用干布蘸清洁剂将其擦净。粘接表面不得沾有尘埃、水迹及油污,涂抹胶粘剂时,必须承口,后涂插口;涂抹承口时,应由里向外。胶粘剂应涂抹均匀,并适量;涂抹胶粘剂后,应 20S 内完成粘接。若操作过程中,胶粘剂出现干涸,应在清除干涸的胶粘剂后重新涂抹;粘接时,应将插口轻轻插入承口中,对准轴线,迅速完成.插入深度至少应超过标记;插接过程中,可稍做旋转,但不得超过 1/4 圈,不得插到底后进行旋转;粘接完毕,应即该将接头处多余的胶粘剂擦揩洁净;初粘接好的接头,应避开受力,须静置固化一定时间,牢固后方可继续安装。管道固定应采纳专用管卡固定管道,金属卡与塑料管间应采纳塑料带或橡胶物隔垫,不得使用硬物隔垫。4、消防管安装:消防管采纳镀锌钢管,DN≤80mm 为丝接,DN〉100mm 为焊接。闸门处为法兰连接。消防管道在焊接前应清除接口处的污垢及油脂。管道对口焊缝上不得开口焊接支管,焊口不得安装在支吊架位置上.管道穿墙处不得有接口。碳素钢管开口焊接时要错开焊缝,并使焊缝朝向易观察和维修的方向上。管道穿楼面应安装套管,套管高出楼面 50mm.消防栓支管要以栓阀的坐标,标高定位,核定后再稳固...
