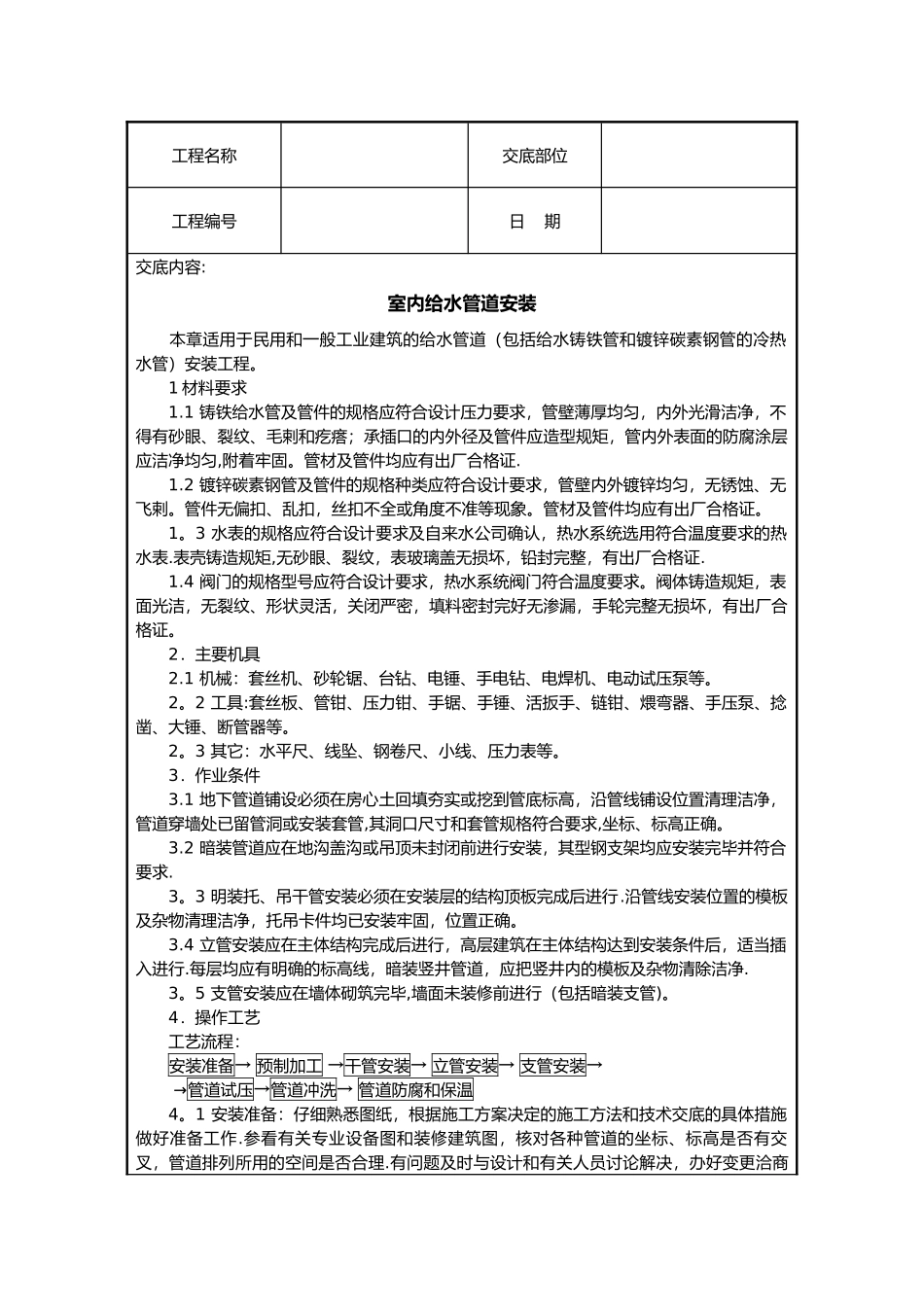

工程名称交底部位工程编号日 期交底内容:室内给水管道安装本章适用于民用和一般工业建筑的给水管道(包括给水铸铁管和镀锌碳素钢管的冷热水管)安装工程。1 材料要求1.1 铸铁给水管及管件的规格应符合设计压力要求,管壁薄厚均匀,内外光滑洁净,不得有砂眼、裂纹、毛剌和疙瘩;承插口的内外径及管件应造型规矩,管内外表面的防腐涂层应洁净均匀,附着牢固。管材及管件均应有出厂合格证.1.2 镀锌碳素钢管及管件的规格种类应符合设计要求,管壁内外镀锌均匀,无锈蚀、无飞剌。管件无偏扣、乱扣,丝扣不全或角度不准等现象。管材及管件均应有出厂合格证。1。3 水表的规格应符合设计要求及自来水公司确认,热水系统选用符合温度要求的热水表.表壳铸造规矩,无砂眼、裂纹,表玻璃盖无损坏,铅封完整,有出厂合格证.1.4 阀门的规格型号应符合设计要求,热水系统阀门符合温度要求。阀体铸造规矩,表面光洁,无裂纹、形状灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,有出厂合格证。2.主要机具2.1 机械:套丝机、砂轮锯、台钻、电锤、手电钻、电焊机、电动试压泵等。2。2 工具:套丝板、管钳、压力钳、手锯、手锤、活扳手、链钳、煨弯器、手压泵、捻凿、大锤、断管器等。2。3 其它:水平尺、线坠、钢卷尺、小线、压力表等。3.作业条件3.1 地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线铺设位置清理洁净,管道穿墙处已留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。3.2 暗装管道应在地沟盖沟或吊顶未封闭前进行安装,其型钢支架均应安装完毕并符合要求.3。3 明装托、吊干管安装必须在安装层的结构顶板完成后进行.沿管线安装位置的模板及杂物清理洁净,托吊卡件均已安装牢固,位置正确。3.4 立管安装应在主体结构完成后进行,高层建筑在主体结构达到安装条件后,适当插入进行.每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除洁净.3。5 支管安装应在墙体砌筑完毕,墙面未装修前进行(包括暗装支管)。4.操作工艺工艺流程:安装准备→ 预制加工 →干管安装→ 立管安装→ 支管安装→ →管道试压→管道冲洗→ 管道防腐和保温4。1 安装准备:仔细熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作.参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用的空间是否合理.有问题及时与设计和有关人员讨论解决,办好变更洽商工程名...
