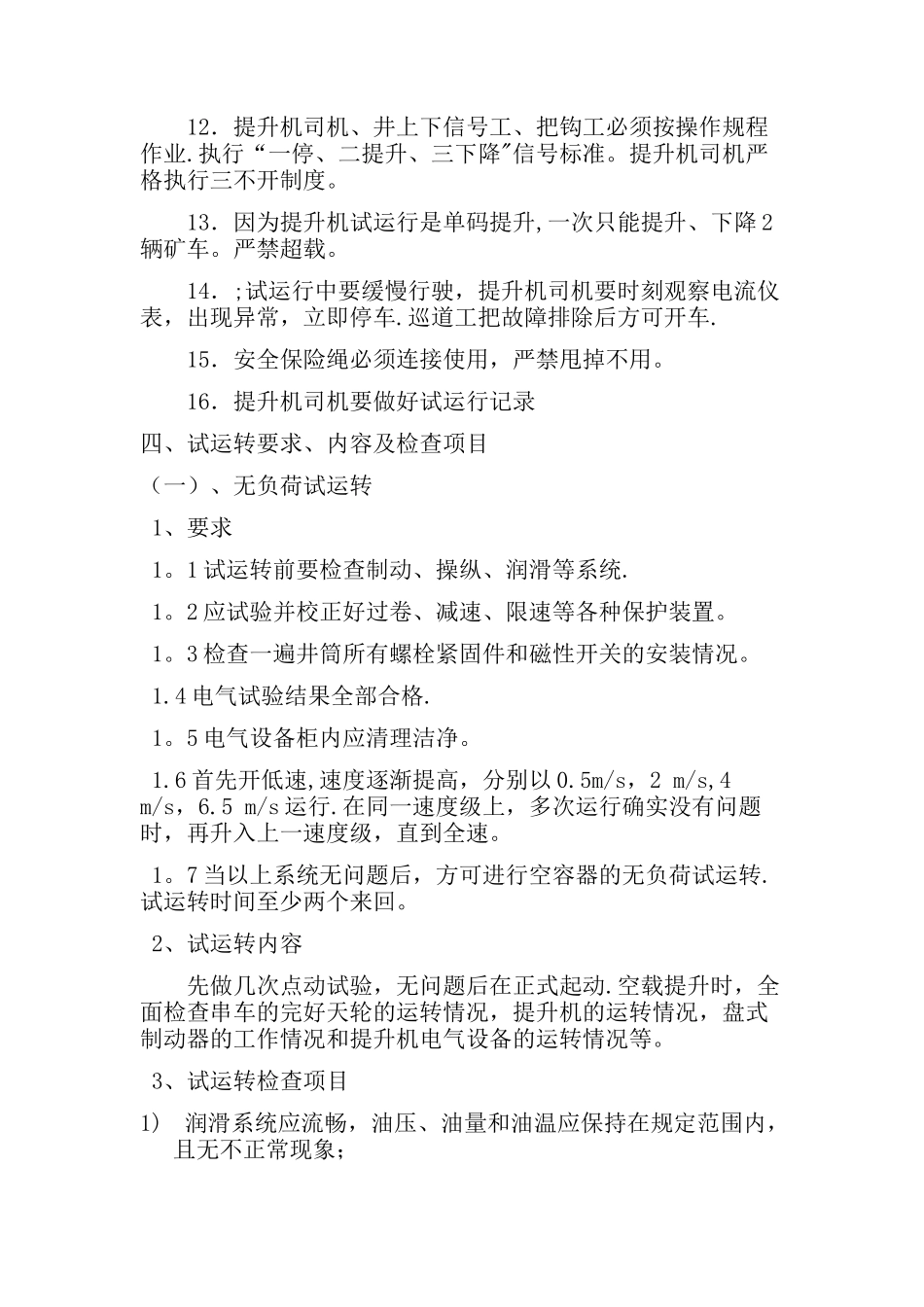

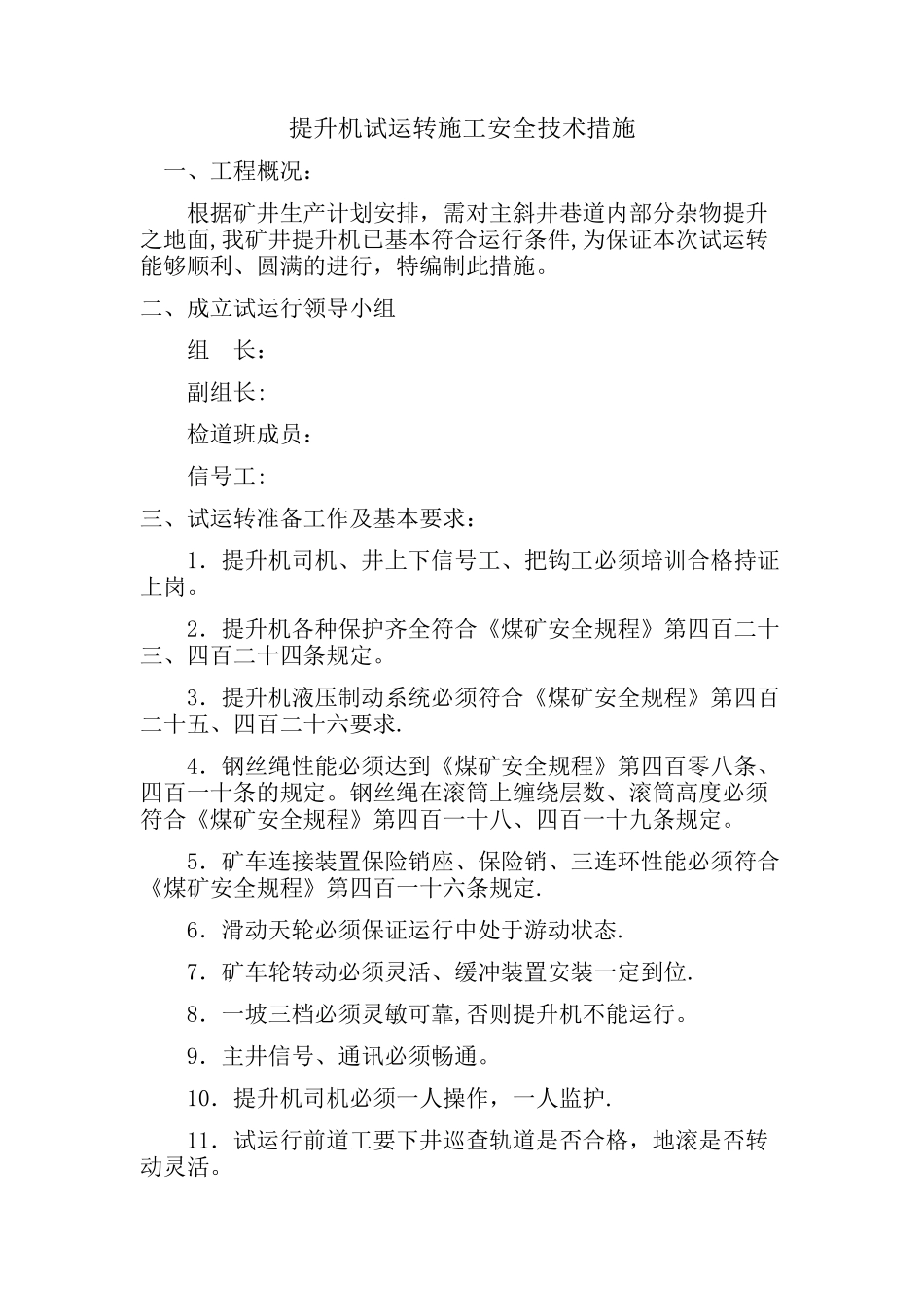

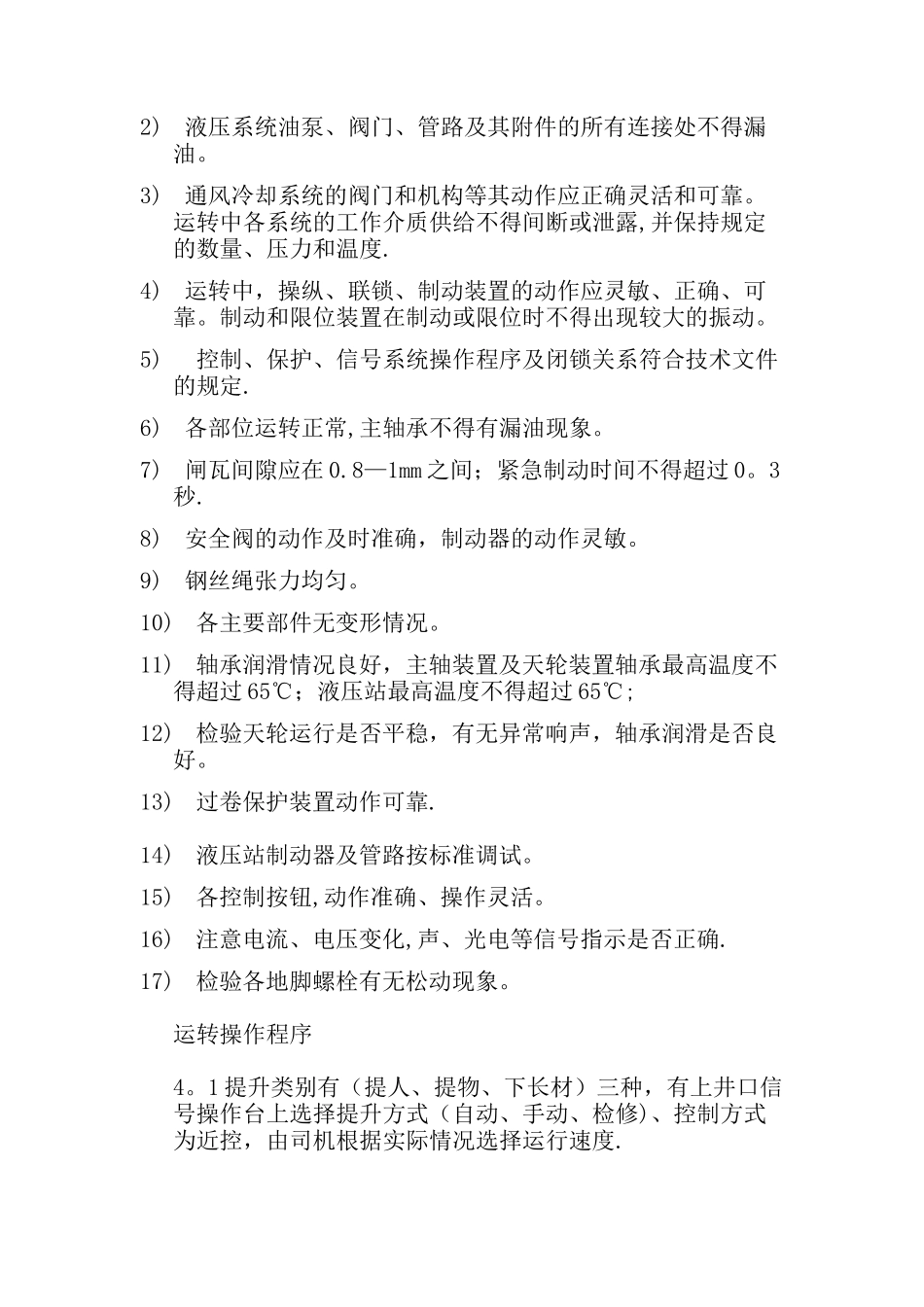

提升机试运转施工安全技术措施 一、工程概况:根据矿井生产计划安排,需对主斜井巷道内部分杂物提升之地面,我矿井提升机已基本符合运行条件,为保证本次试运转能够顺利、圆满的进行,特编制此措施。二、成立试运行领导小组组 长:副组长:检道班成员:信号工:三、试运转准备工作及基本要求:1.提升机司机、井上下信号工、把钩工必须培训合格持证上岗。2.提升机各种保护齐全符合《煤矿安全规程》第四百二十三、四百二十四条规定。3.提升机液压制动系统必须符合《煤矿安全规程》第四百二十五、四百二十六要求.4.钢丝绳性能必须达到《煤矿安全规程》第四百零八条、四百一十条的规定。钢丝绳在滚筒上缠绕层数、滚筒高度必须符合《煤矿安全规程》第四百一十八、四百一十九条规定。5.矿车连接装置保险销座、保险销、三连环性能必须符合《煤矿安全规程》第四百一十六条规定.6.滑动天轮必须保证运行中处于游动状态.7.矿车轮转动必须灵活、缓冲装置安装一定到位.8.一坡三档必须灵敏可靠,否则提升机不能运行。9.主井信号、通讯必须畅通。10.提升机司机必须一人操作,一人监护.11.试运行前道工要下井巡查轨道是否合格,地滚是否转动灵活。12.提升机司机、井上下信号工、把钩工必须按操作规程作业.执行“一停、二提升、三下降"信号标准。提升机司机严格执行三不开制度。13.因为提升机试运行是单码提升,一次只能提升、下降 2辆矿车。严禁超载。14.;试运行中要缓慢行驶,提升机司机要时刻观察电流仪表,出现异常,立即停车.巡道工把故障排除后方可开车.15.安全保险绳必须连接使用,严禁甩掉不用。16.提升机司机要做好试运行记录四、试运转要求、内容及检查项目(一)、无负荷试运转 1、要求 1。1 试运转前要检查制动、操纵、润滑等系统. 1。2 应试验并校正好过卷、减速、限速等各种保护装置。 1。3 检查一遍井筒所有螺栓紧固件和磁性开关的安装情况。 1.4 电气试验结果全部合格. 1。5 电气设备柜内应清理洁净。 1.6 首先开低速,速度逐渐提高,分别以 0.5m/s,2 m/s,4 m/s,6.5 m/s 运行.在同一速度级上,多次运行确实没有问题时,再升入上一速度级,直到全速。 1。7 当以上系统无问题后,方可进行空容器的无负荷试运转.试运转时间至少两个来回。 2、试运转内容 先做几次点动试验,无问题后在正式起动.空载提升时,全面检查串车的完好天轮的运转情况,提升机的运转情况,盘式制动器的工作情况和提升机电气设备的运转情况等...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

绞车试运行方案及措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
