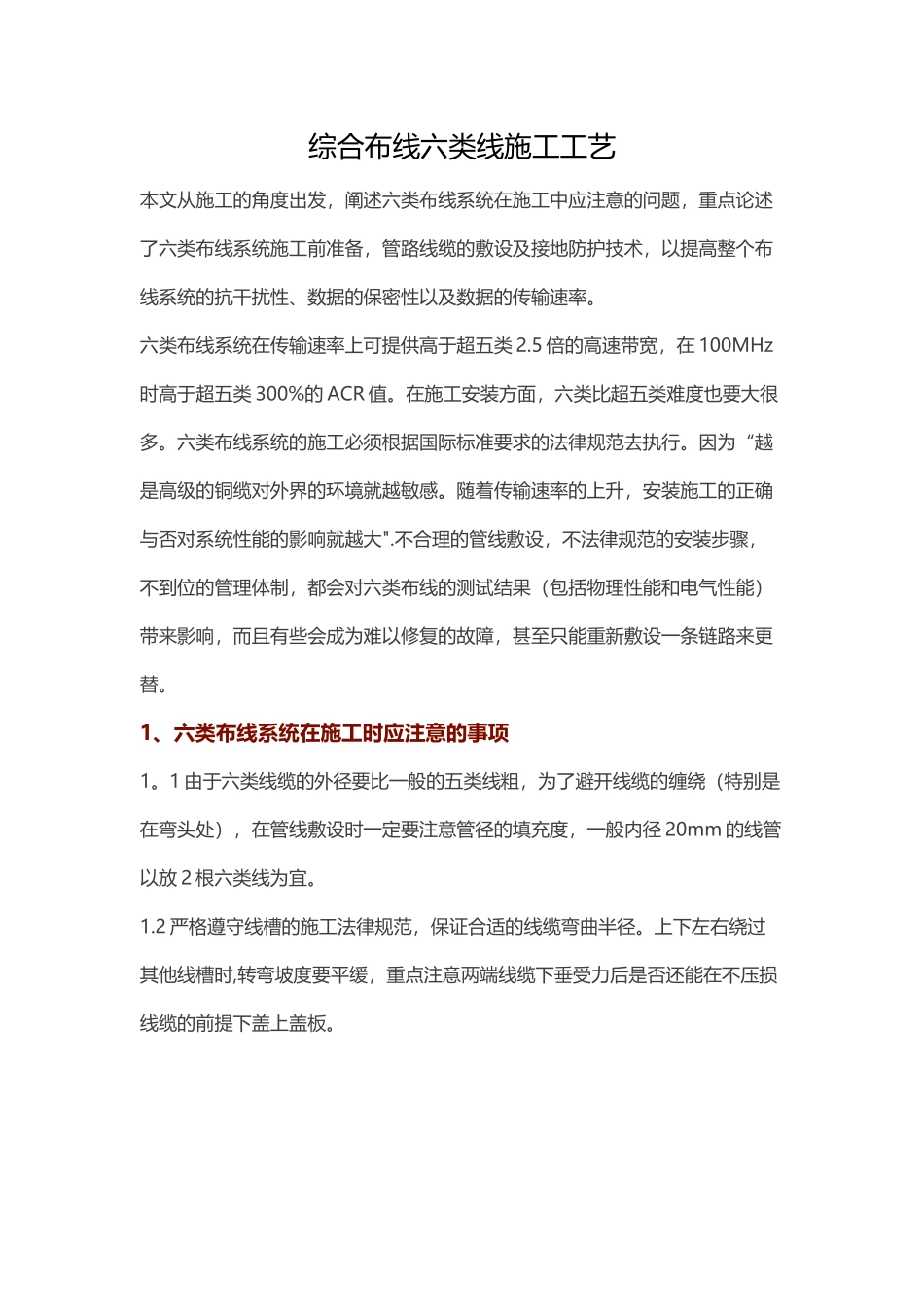

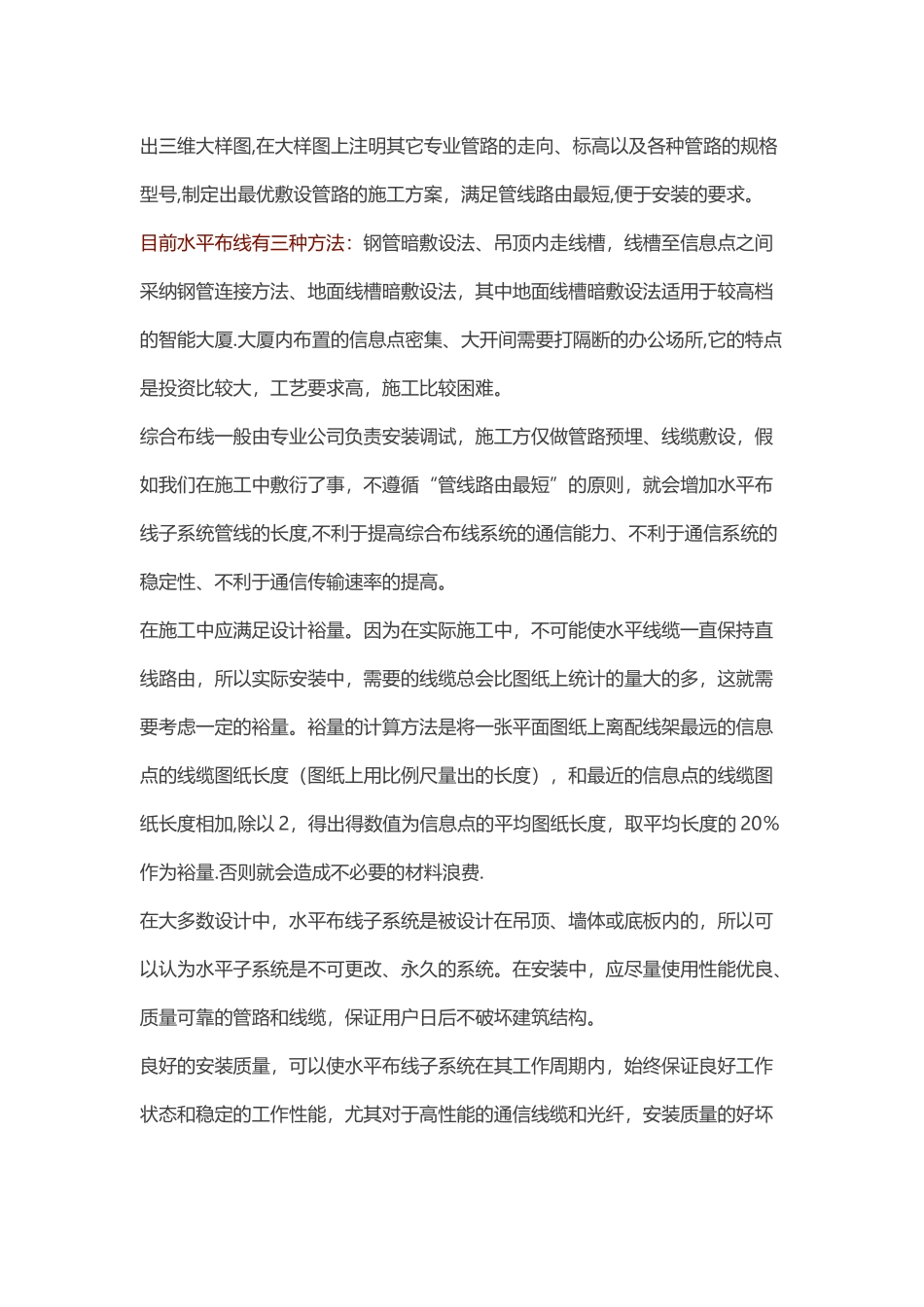

综合布线六类线施工工艺本文从施工的角度出发,阐述六类布线系统在施工中应注意的问题,重点论述了六类布线系统施工前准备,管路线缆的敷设及接地防护技术,以提高整个布线系统的抗干扰性、数据的保密性以及数据的传输速率。六类布线系统在传输速率上可提供高于超五类 2.5 倍的高速带宽,在 100MHz时高于超五类 300%的 ACR 值。在施工安装方面,六类比超五类难度也要大很多。六类布线系统的施工必须根据国际标准要求的法律规范去执行。因为“越是高级的铜缆对外界的环境就越敏感。随着传输速率的上升,安装施工的正确与否对系统性能的影响就越大".不合理的管线敷设,不法律规范的安装步骤,不到位的管理体制,都会对六类布线的测试结果(包括物理性能和电气性能)带来影响,而且有些会成为难以修复的故障,甚至只能重新敷设一条链路来更替。1、六类布线系统在施工时应注意的事项1。1 由于六类线缆的外径要比一般的五类线粗,为了避开线缆的缠绕(特别是在弯头处),在管线敷设时一定要注意管径的填充度,一般内径 20mm 的线管以放 2 根六类线为宜。1.2 严格遵守线槽的施工法律规范,保证合适的线缆弯曲半径。上下左右绕过其他线槽时,转弯坡度要平缓,重点注意两端线缆下垂受力后是否还能在不压损线缆的前提下盖上盖板。1。3 放线过程中主要是注意对拉力的控制,对于带卷轴包装的线缆,应把卷轴套在自制的拉线杆上,放线端应从卷轴箱内预拉出一部分线缆,以供在管线另一端抽取,预拉出的线不能过多,避开多根线在场地上缠结环绕。1.4 拉线工序结束后,两端留出的冗余线缆要整理和保护好,盘线时要顺着原来的旋转方向,线圈直径不要太小,用线卡固定在线槽、吊顶上或纸箱内,做好标注。1.5 在整理、绑扎、安置线缆时,冗余线缆不要太长,不要让线缆叠加受力,线圈顺势盘整,固定扎绳不要勒得过紧。1.6 在整个施工期间,严格按施工工艺流程组织施工,各工种要根据施工方案和施工网络计划组织施工,在其他后续工种开始前应完成本工种的施工任务。2.在施工中需要注意的几个问题在施工前,必须认真查阅其他专业的施工图纸,尤其是土建结构施工图、水、电、通风施工图。因为水平路由的长短将会对系统的等级有一定的影响,而土建结构施工图、水、电、通风施工图对水平布线子系统管线路由的走向影响最大。在审图时,应用比例尺在图纸上认真测量,为水平布线子系统找出最合理的路由走向,这样既节约水平线缆的长度,又避开与其他专业管路发生冲...
