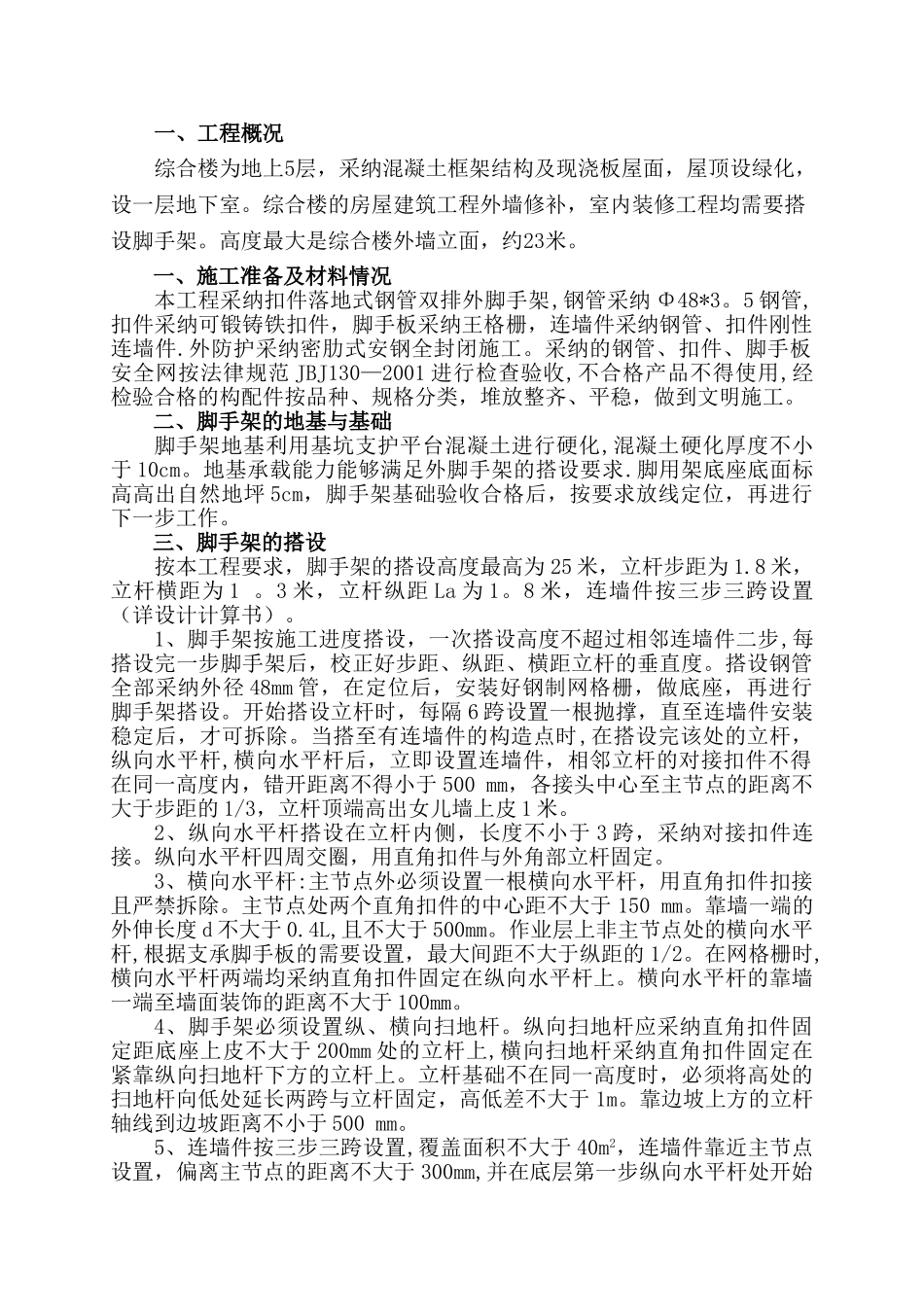

一、工程概况综合楼为地上5层,采纳混凝土框架结构及现浇板屋面,屋顶设绿化,设一层地下室
综合楼的房屋建筑工程外墙修补,室内装修工程均需要搭设脚手架
高度最大是综合楼外墙立面,约23米
一、施工准备及材料情况本工程采纳扣件落地式钢管双排外脚手架,钢管采纳 Φ48*3
5 钢管,扣件采纳可锻铸铁扣件,脚手板采纳王格栅,连墙件采纳钢管、扣件刚性连墙件
外防护采纳密肋式安钢全封闭施工
采纳的钢管、扣件、脚手板安全网按法律规范 JBJ130—2001 进行检查验收,不合格产品不得使用,经检验合格的构配件按品种、规格分类,堆放整齐、平稳,做到文明施工
二、脚手架的地基与基础脚手架地基利用基坑支护平台混凝土进行硬化,混凝土硬化厚度不小于 10cm
地基承载能力能够满足外脚手架的搭设要求
脚用架底座底面标高高出自然地坪 5cm,脚手架基础验收合格后,按要求放线定位,再进行下一步工作
三、脚手架的搭设按本工程要求,脚手架的搭设高度最高为 25 米,立杆步距为 1
8 米,立杆横距为 1
3 米,立杆纵距 La 为 1
8 米,连墙件按三步三跨设置(详设计计算书)
1、脚手架按施工进度搭设,一次搭设高度不超过相邻连墙件二步,每搭设完一步脚手架后,校正好步距、纵距、横距立杆的垂直度
搭设钢管全部采纳外径 48mm 管,在定位后,安装好钢制网格栅,做底座,再进行脚手架搭设
开始搭设立杆时,每隔 6 跨设置一根抛撑,直至连墙件安装稳定后,才可拆除
当搭至有连墙件的构造点时,在搭设完该处的立杆,纵向水平杆,横向水平杆后,立即设置连墙件,相邻立杆的对接扣件不得在同一高度内,错开距离不得小于 500 mm,各接头中心至主节点的距离不大于步距的 1/3,立杆顶端高出女儿墙上皮 1 米
2、纵向水平杆搭设在立杆内侧,长度不小于 3 跨,采纳对接扣件连接
纵向水平杆四周交圈,用直角扣件与外角部立杆固定
