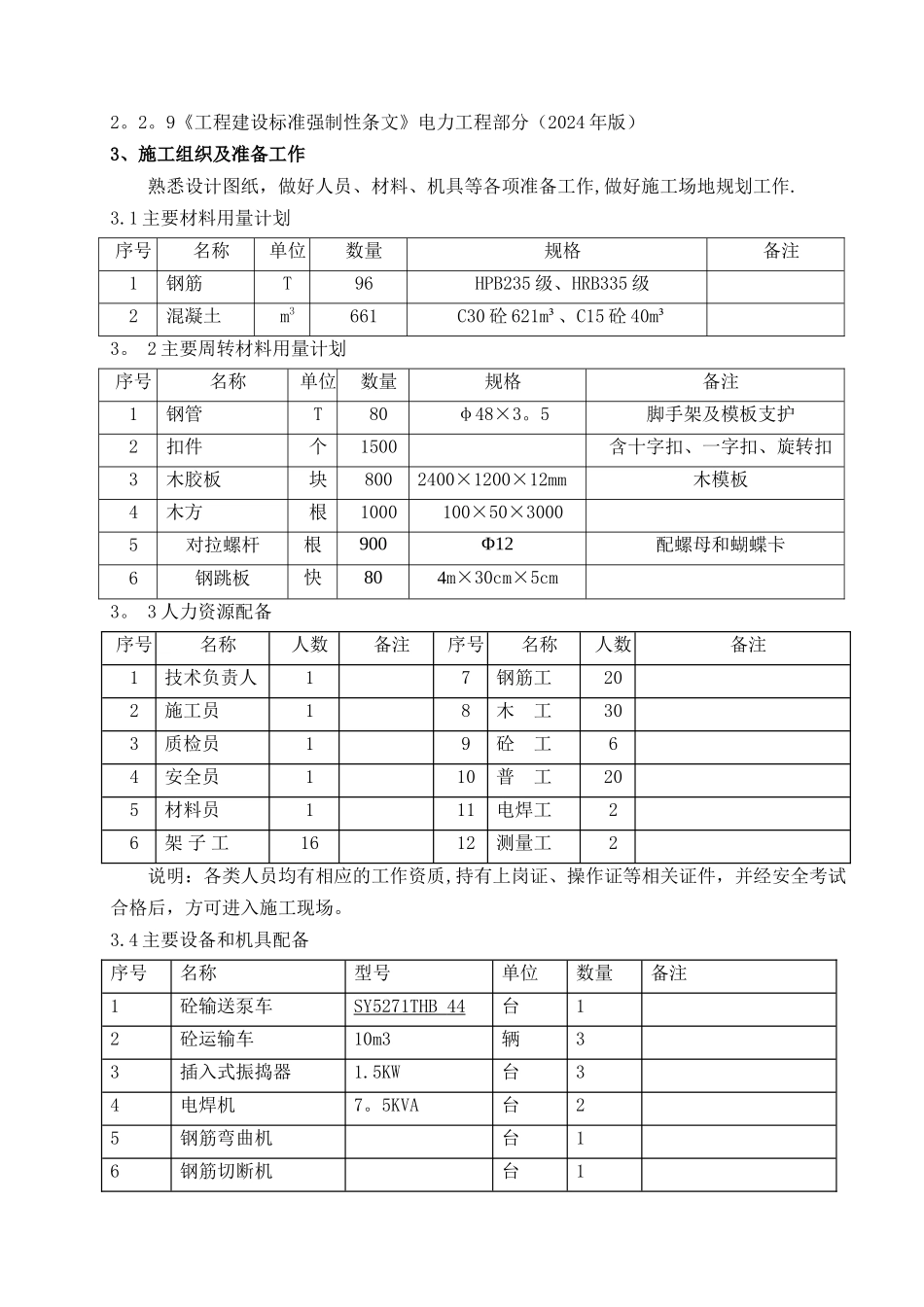

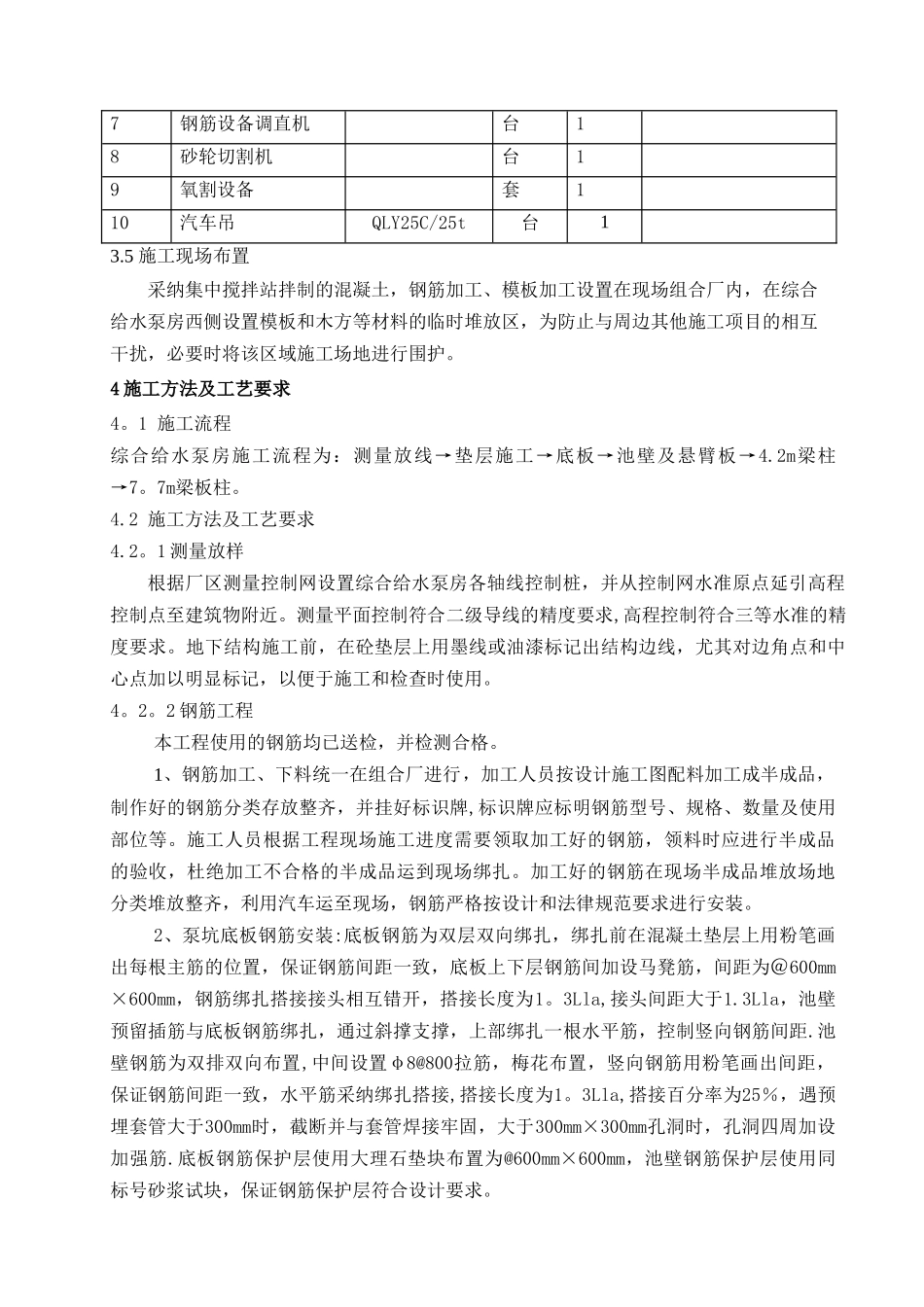

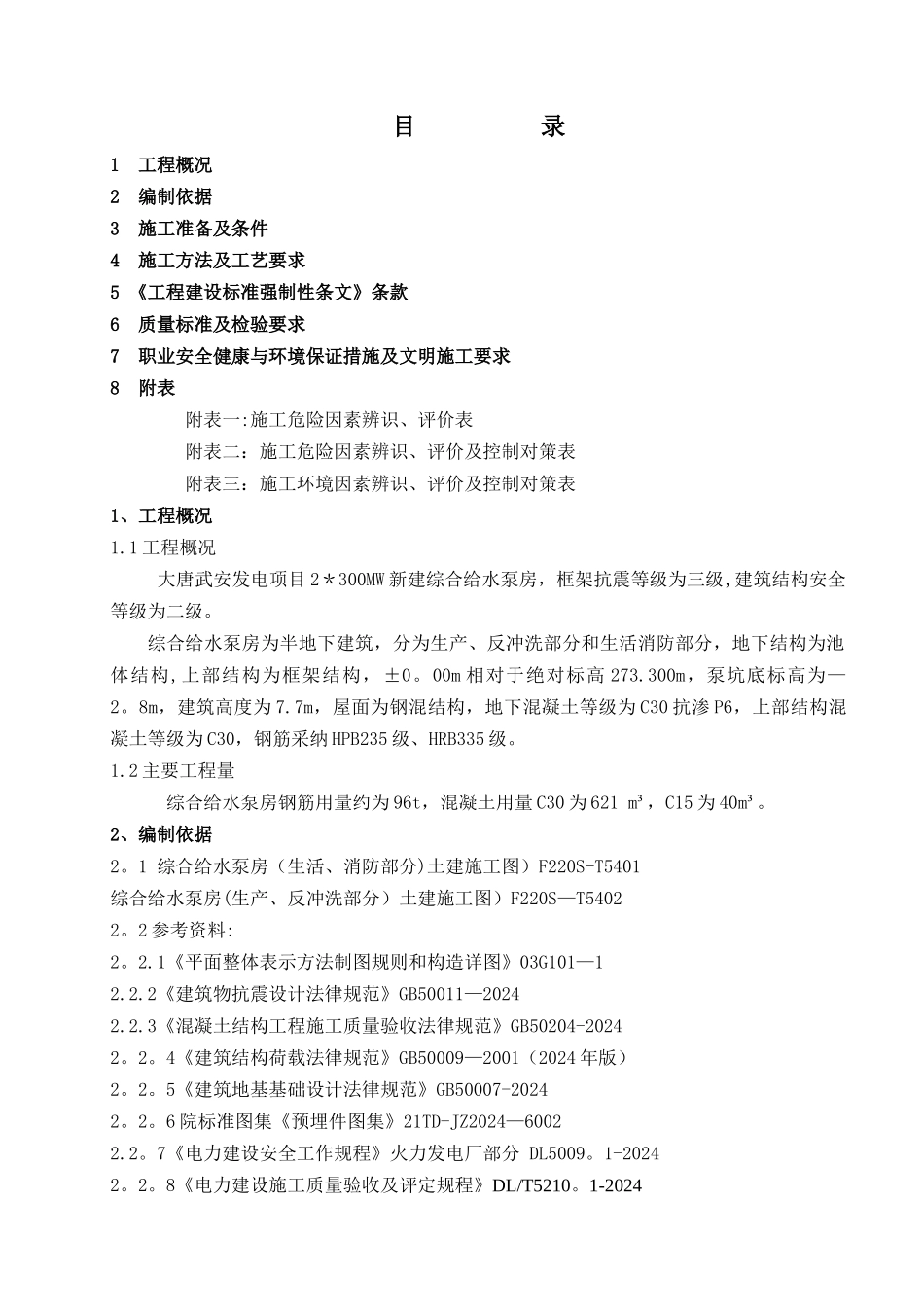

目 录1 工程概况2 编制依据3 施工准备及条件4 施工方法及工艺要求5 《工程建设标准强制性条文》条款6 质量标准及检验要求7 职业安全健康与环境保证措施及文明施工要求8 附表 附表一:施工危险因素辨识、评价表附表二:施工危险因素辨识、评价及控制对策表附表三:施工环境因素辨识、评价及控制对策表1、工程概况1.1 工程概况 大唐武安发电项目 2*300MW 新建综合给水泵房,框架抗震等级为三级,建筑结构安全等级为二级。综合给水泵房为半地下建筑,分为生产、反冲洗部分和生活消防部分,地下结构为池体结构,上部结构为框架结构,±0。00m 相对于绝对标高 273.300m,泵坑底标高为—2。8m,建筑高度为 7.7m,屋面为钢混结构,地下混凝土等级为 C30 抗渗 P6,上部结构混凝土等级为 C30,钢筋采纳 HPB235 级、HRB335 级。1.2 主要工程量 综合给水泵房钢筋用量约为 96t,混凝土用量 C30 为 621 m³,C15 为 40m³。2、编制依据2。1 综合给水泵房(生活、消防部分)土建施工图)F220S-T5401综合给水泵房(生产、反冲洗部分)土建施工图)F220S—T54022。2 参考资料:2。2.1《平面整体表示方法制图规则和构造详图》03G101—12.2.2《建筑物抗震设计法律规范》GB50011—20242.2.3《混凝土结构工程施工质量验收法律规范》GB50204-20242。2。4《建筑结构荷载法律规范》GB50009—2001(2024 年版)2。2。5《建筑地基基础设计法律规范》GB50007-20242。2。6 院标准图集《预埋件图集》21TD-JZ2024—60022.2。7《电力建设安全工作规程》火力发电厂部分 DL5009。1-20242。2。8《电力建设施工质量验收及评定规程》DL/T5210。1-20242。2。9《工程建设标准强制性条文》电力工程部分(2024 年版)3、施工组织及准备工作熟悉设计图纸,做好人员、材料、机具等各项准备工作,做好施工场地规划工作.3.1 主要材料用量计划 序号名称单位数量规格备注1钢筋T96HPB235 级、HRB335 级2混凝土m3661C30 砼 621m³、C15 砼 40m³3。 2 主要周转材料用量计划序号名称单位数量规格备注1钢管T80φ48×3。5脚手架及模板支护2扣件个1500含十字扣、一字扣、旋转扣3木胶板块8002400×1200×12mm木模板4木方根1000100×50×30005对拉螺杆根900Φ12配螺母和蝴蝶卡6钢跳板快804m×30cm×5cm3。 3 人力资源配备序号名称人数备注序号名称人数备注1技术负责人17钢筋工202施工员18木 工303质检员19砼 工64安全员110普 工205材料员111电焊工26架 ...
