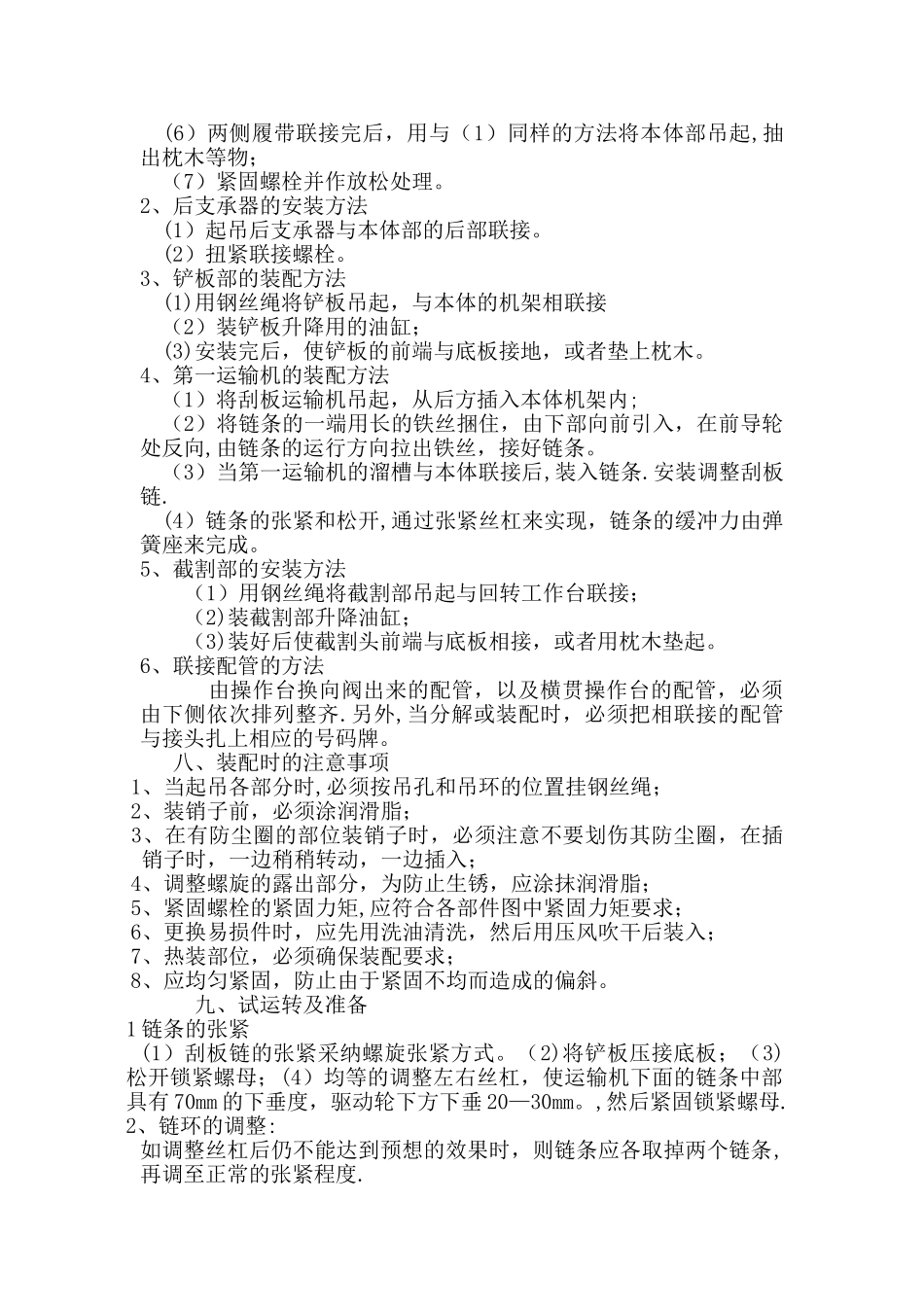

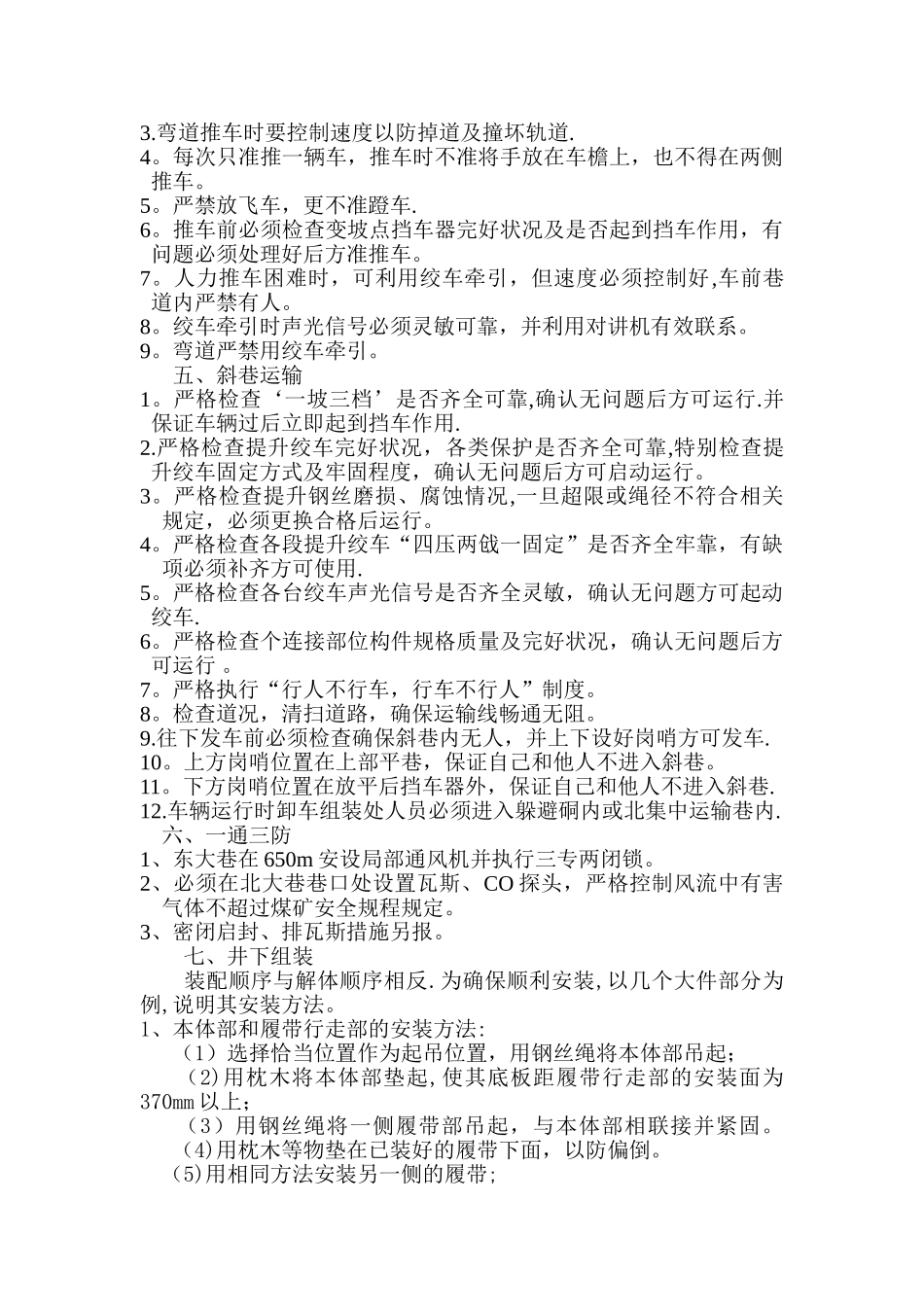

综掘机入井安全技术组织措施由于矿井不具备综掘机整体入井条件,解体运送部分巷道规格、通风设施也需维修改造,为安全快速把综掘机运到位并投入使用,特制订安全技术措施如下:一、 运送路线 根据矿井现实条件综合分析论证,最佳路线为:地面→主斜井广场解体装车→主斜井井筒→井底车场→入风绕道→东大巷→东大巷470m 处组装硐室.二、 装车与解体1. 采纳吊车、人力装车相配合方法装车。吊车租用 15t 以上吨位吊车。2. 起吊时注意观察严防碰人,人员严禁在起吊物下工作、站立、行走与逗留.3. 装车现场 10m 以内严禁有闲人逗留、围观.4. 指定专人指挥装车,严格按先后顺序装车入井,避开组装现场存放、搬运困难.5. 解体采纳综掘机专用工具,不得强打硬拽,更不准胡拆乱卸。6、解体过程严格按顺序进行,严防构件、零配件、螺丝插销丢失与损坏,更要防止较大构件碰伤人员.注意:分解后,各接口的防尘保护.7。检查车辆完好后方可装车。8 装车时要保证物件重心与车辆中心重合。9 不得装超宽、超高车,特大构件专车运送.10 装车后要捆绑牢靠,严防窜动,必要时使用起重机捆绑.11 人工装较重构件时合作人员要配合好,严防磕手碰脚等现象发生。12 构件不得压住插销位置。13.装车时注意正反方向,考虑中途调方向(有戗道岔)因素,确保到位卸车后构件方向正确。14.大型构件使用专用平板车,平板车必须出自专业厂家并有合格证.三、井巷维修工程1.巷道规格必须保证高不低于 2m,1。5m 高处宽不小于 2.2m,轨道中心每侧不小于 1.1m。(维修安全措施另报)2.巷道支护必须牢固可靠,坡度大于 2﹪时必须打牢撑木。撑木每侧不少于 2 根。两端一根,梁下 1m 处一根。3。各躲避硐清理洁净便于人员躲避。4.道木间距及轨距必须符合标准,两根轨条要保证水平(弯道除外)。5。轨道接头空隙及接头处轨枕摆放合理。6。弯道处轨枕密度要符合质量标准,必要时要设拉条,拉条螺丝要扭紧.7.卸车组装处巷道规格高不小于 4.0m,宽不小于 4。0m,长度不小于20m。四、平巷运输1.巷道坡度大于千分之七时严禁人力推车。2。弯道推车时要提前大声喊以防撞人。3.弯道推车时要控制速度以防掉道及撞坏轨道.4。每次只准推一辆车,推车时不准将手放在车檐上,也不得在两侧推车。5。严禁放飞车,更不准蹬车.6。推车前必须检查变坡点挡车器完好状况及是否起到挡车作用,有问题必须处理好后方准推车。7。人力推车困难时,可利用绞车牵引,但速度必须控制好,车前巷道内严禁...
