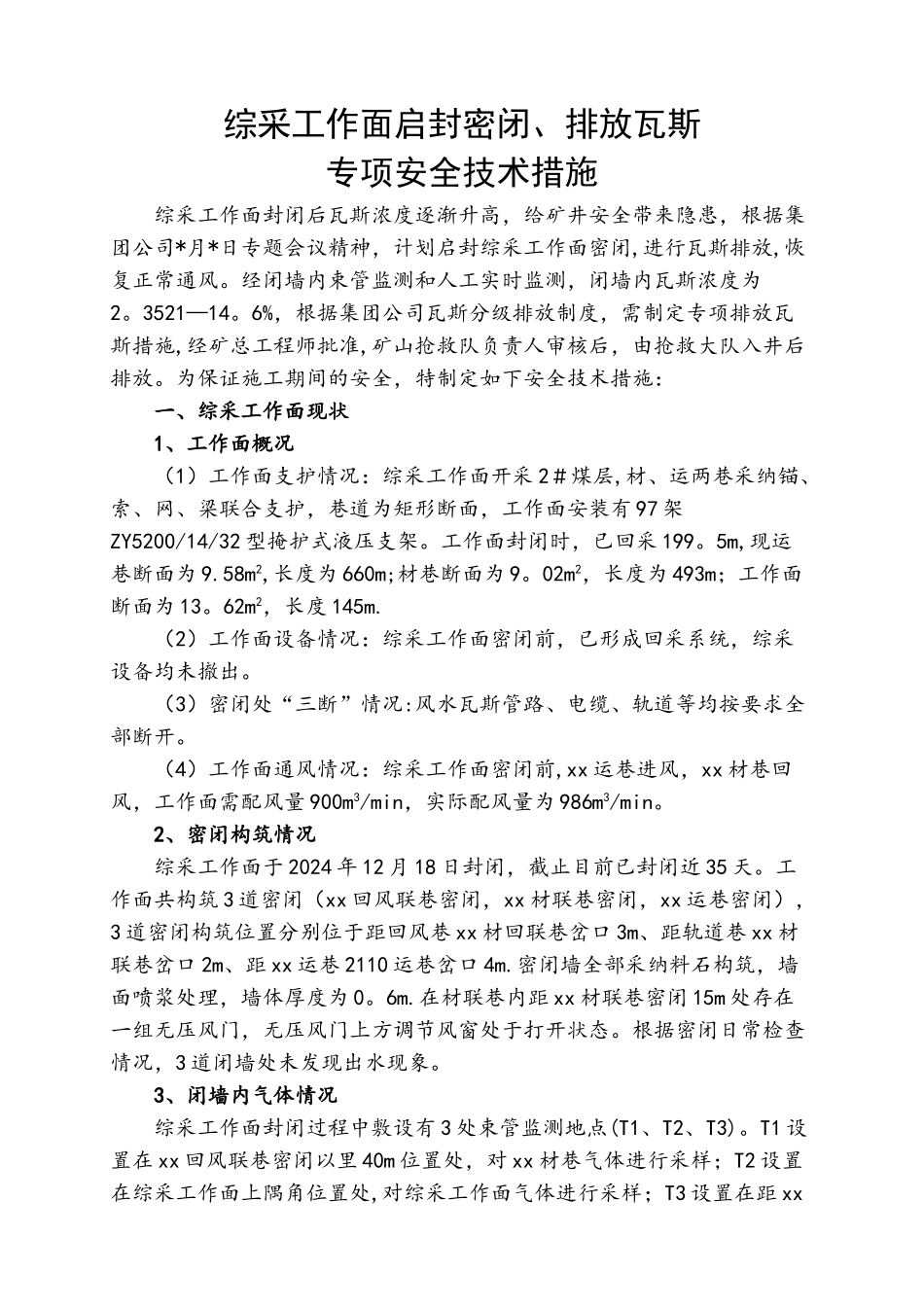

综采工作面启封密闭、排放瓦斯专项安全技术措施综采工作面封闭后瓦斯浓度逐渐升高,给矿井安全带来隐患,根据集团公司*月*日专题会议精神,计划启封综采工作面密闭,进行瓦斯排放,恢复正常通风
经闭墙内束管监测和人工实时监测,闭墙内瓦斯浓度为2

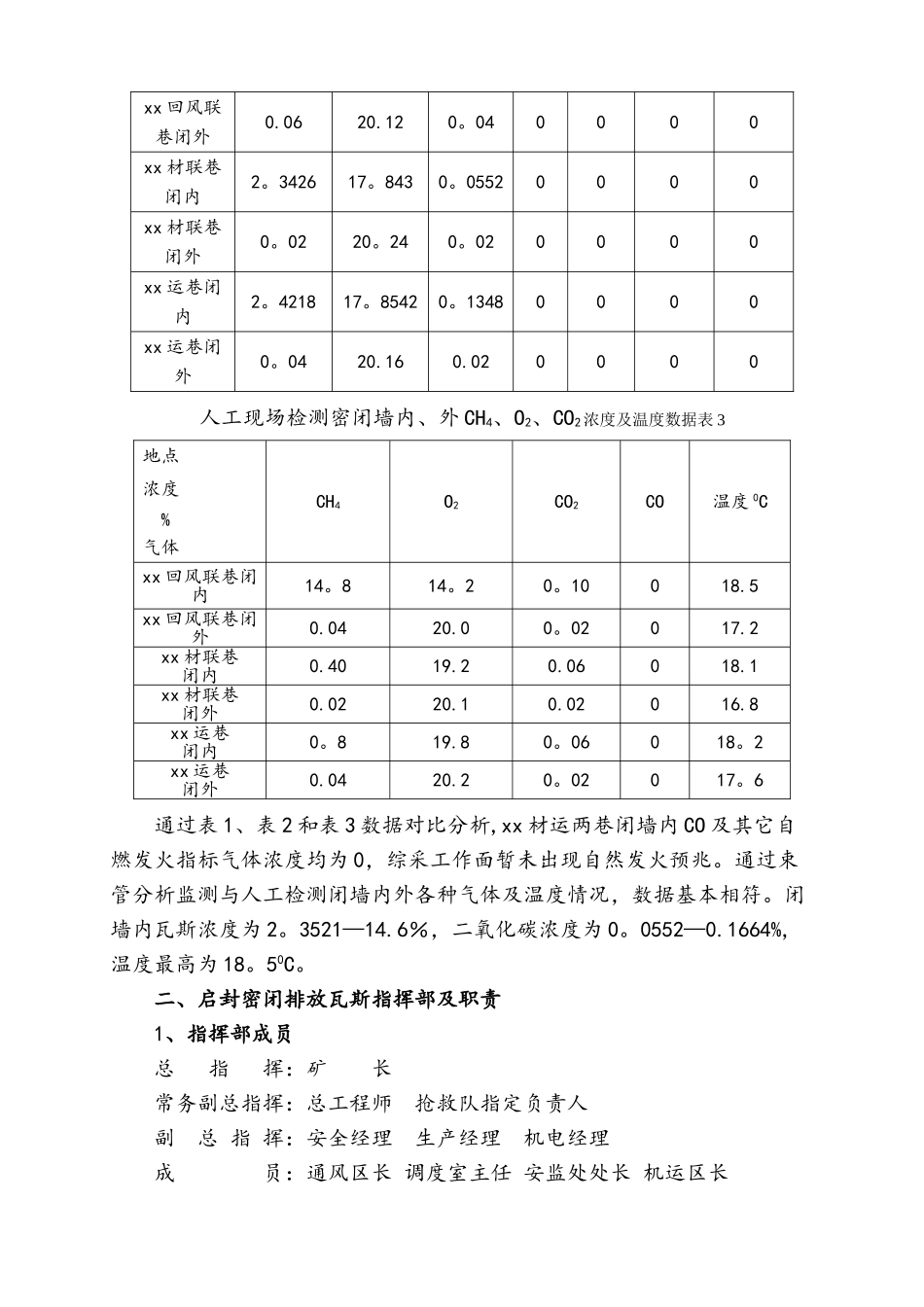

3521—14
6%,根据集团公司瓦斯分级排放制度,需制定专项排放瓦斯措施,经矿总工程师批准,矿山抢救队负责人审核后,由抢救大队入井后排放
为保证施工期间的安全,特制定如下安全技术措施:一、综采工作面现状1、工作面概况(1)工作面支护情况:综采工作面开采 2#煤层,材、运两巷采纳锚、索、网、梁联合支护,巷道为矩形断面,工作面安装有 97 架ZY5200/14/32 型掩护式液压支架
工作面封闭时,已回采 199
5m,现运巷断面为 9
58m2,长度为 660m;材巷断面为 9
02m2,长度为 493m;工作面断面为 13
62m2,长度 145m
(2)工作面设备情况:综采工作面密闭前,已形成回采系统,综采设备均未撤出
(3)密闭处“三断”情况:风水瓦斯管路、电缆、轨道等均按要求全部断开
(4)工作面通风情况:综采工作面密闭前,xx 运巷进风,xx 材巷回风,工作面需配风量 900m3/min,实际配风量为 986m3/min
2、密闭构筑情况综采工作面于 2024 年 12 月 18 日封闭,截止目前已封闭近 35 天
工作面共构筑 3 道密闭(xx 回风联巷密闭,xx 材联巷密闭,xx 运巷密闭),3 道密闭构筑位置分别位于距回风巷 xx 材回联巷岔口 3m、距轨道巷 xx 材联巷岔口 2m、距 xx 运巷 2110 运巷岔口 4m
密闭墙全部采纳料石构筑,墙面喷浆处理,墙体厚度为 0
在材联巷内距 xx 材联巷密闭 15m 处存在一组无压风门,无压风门上方调节风窗处于打开状态
根据密闭日常检查情况,3 道闭墙处未发现出水现象
