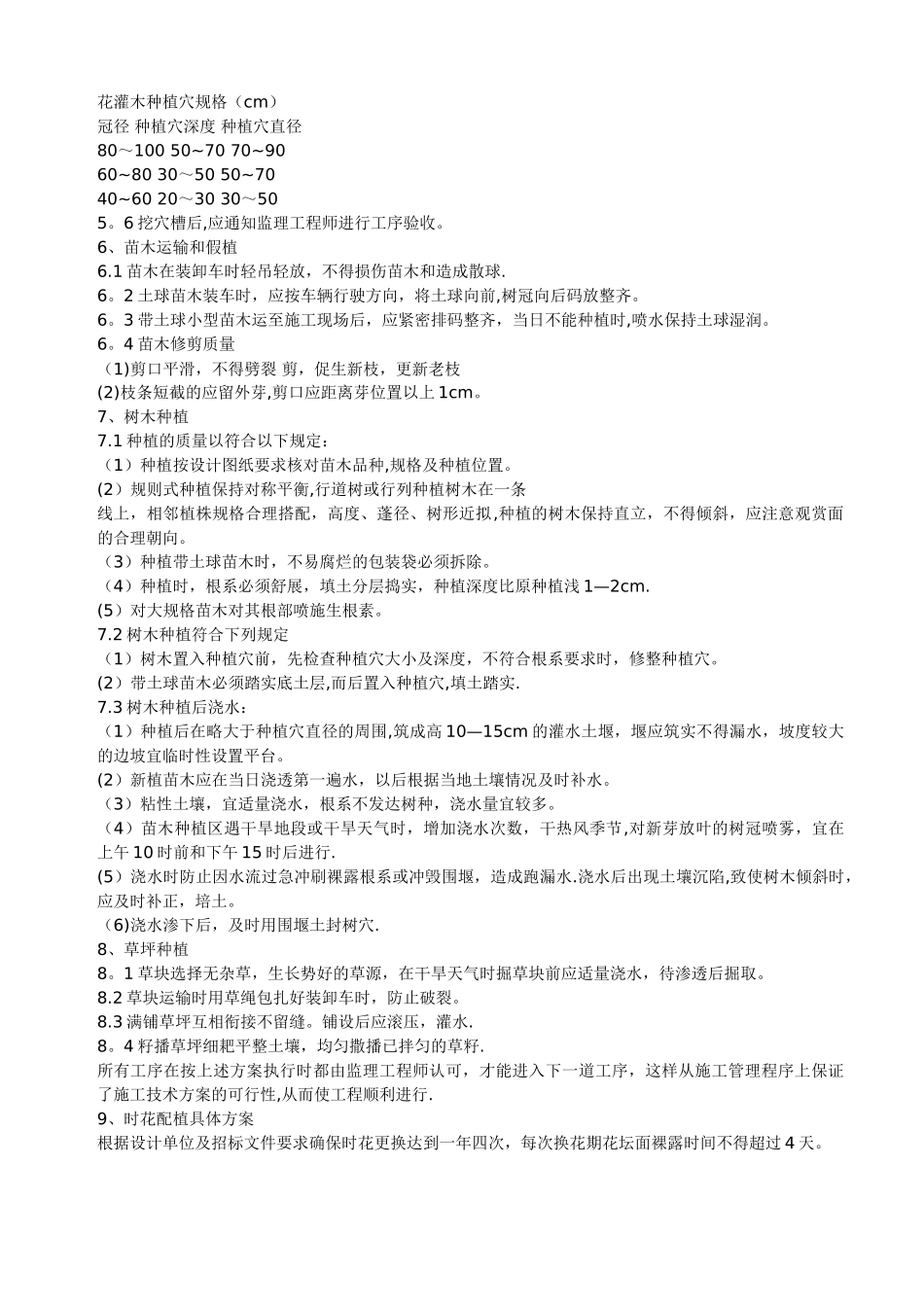

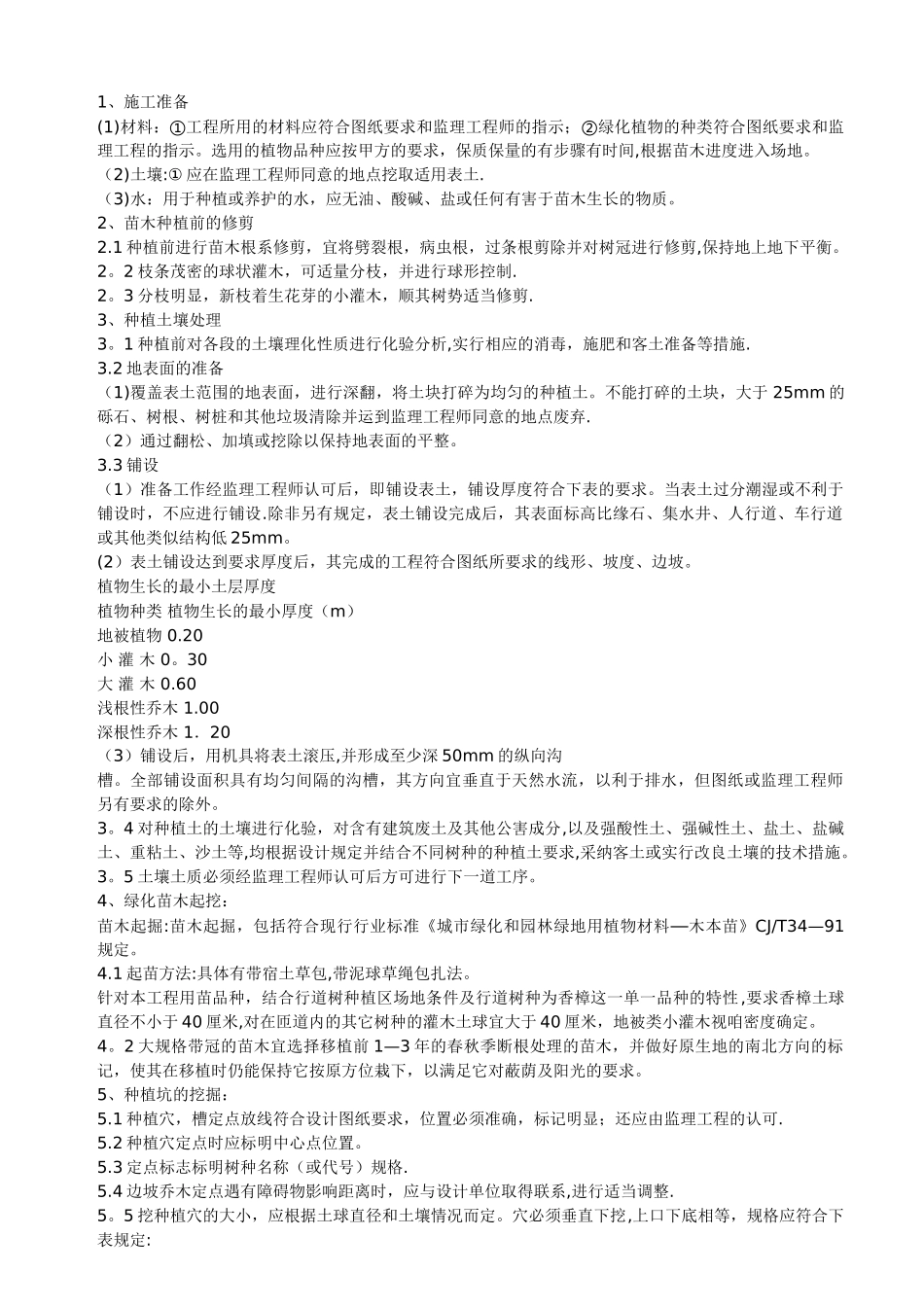

1、施工准备(1)材料:①工程所用的材料应符合图纸要求和监理工程师的指示;②绿化植物的种类符合图纸要求和监理工程的指示。选用的植物品种应按甲方的要求,保质保量的有步骤有时间,根据苗木进度进入场地。(2)土壤:① 应在监理工程师同意的地点挖取适用表土.(3)水:用于种植或养护的水,应无油、酸碱、盐或任何有害于苗木生长的物质。2、苗木种植前的修剪2.1 种植前进行苗木根系修剪,宜将劈裂根,病虫根,过条根剪除并对树冠进行修剪,保持地上地下平衡。2。2 枝条茂密的球状灌木,可适量分枝,并进行球形控制.2。3 分枝明显,新枝着生花芽的小灌木,顺其树势适当修剪.3、种植土壤处理3。1 种植前对各段的土壤理化性质进行化验分析,实行相应的消毒,施肥和客土准备等措施.3.2 地表面的准备(1)覆盖表土范围的地表面,进行深翻,将土块打碎为均匀的种植土。不能打碎的土块,大于 25mm 的砾石、树根、树桩和其他垃圾清除并运到监理工程师同意的地点废弃.(2)通过翻松、加填或挖除以保持地表面的平整。3.3 铺设(1)准备工作经监理工程师认可后,即铺设表土,铺设厚度符合下表的要求。当表土过分潮湿或不利于铺设时,不应进行铺设.除非另有规定,表土铺设完成后,其表面标高比缘石、集水井、人行道、车行道或其他类似结构低 25mm。(2)表土铺设达到要求厚度后,其完成的工程符合图纸所要求的线形、坡度、边坡。植物生长的最小土层厚度植物种类 植物生长的最小厚度(m)地被植物 0.20小 灌 木 0。30大 灌 木 0.60浅根性乔木 1.00深根性乔木 1.20(3)铺设后,用机具将表土滚压,并形成至少深 50mm 的纵向沟槽。全部铺设面积具有均匀间隔的沟槽,其方向宜垂直于天然水流,以利于排水,但图纸或监理工程师另有要求的除外。3。4 对种植土的土壤进行化验,对含有建筑废土及其他公害成分,以及强酸性土、强碱性土、盐土、盐碱土、重粘土、沙土等,均根据设计规定并结合不同树种的种植土要求,采纳客土或实行改良土壤的技术措施。3。5 土壤土质必须经监理工程师认可后方可进行下一道工序。4、绿化苗木起挖:苗木起掘:苗木起掘,包括符合现行行业标准《城市绿化和园林绿地用植物材料—木本苗》CJ/T34—91规定。4.1 起苗方法:具体有带宿土草包,带泥球草绳包扎法。针对本工程用苗品种,结合行道树种植区场地条件及行道树种为香樟这一单一品种的特性,要求香樟土球直径不小于 40 厘米,对在匝道内的其它树种的灌木土球宜大于 40 厘米...
