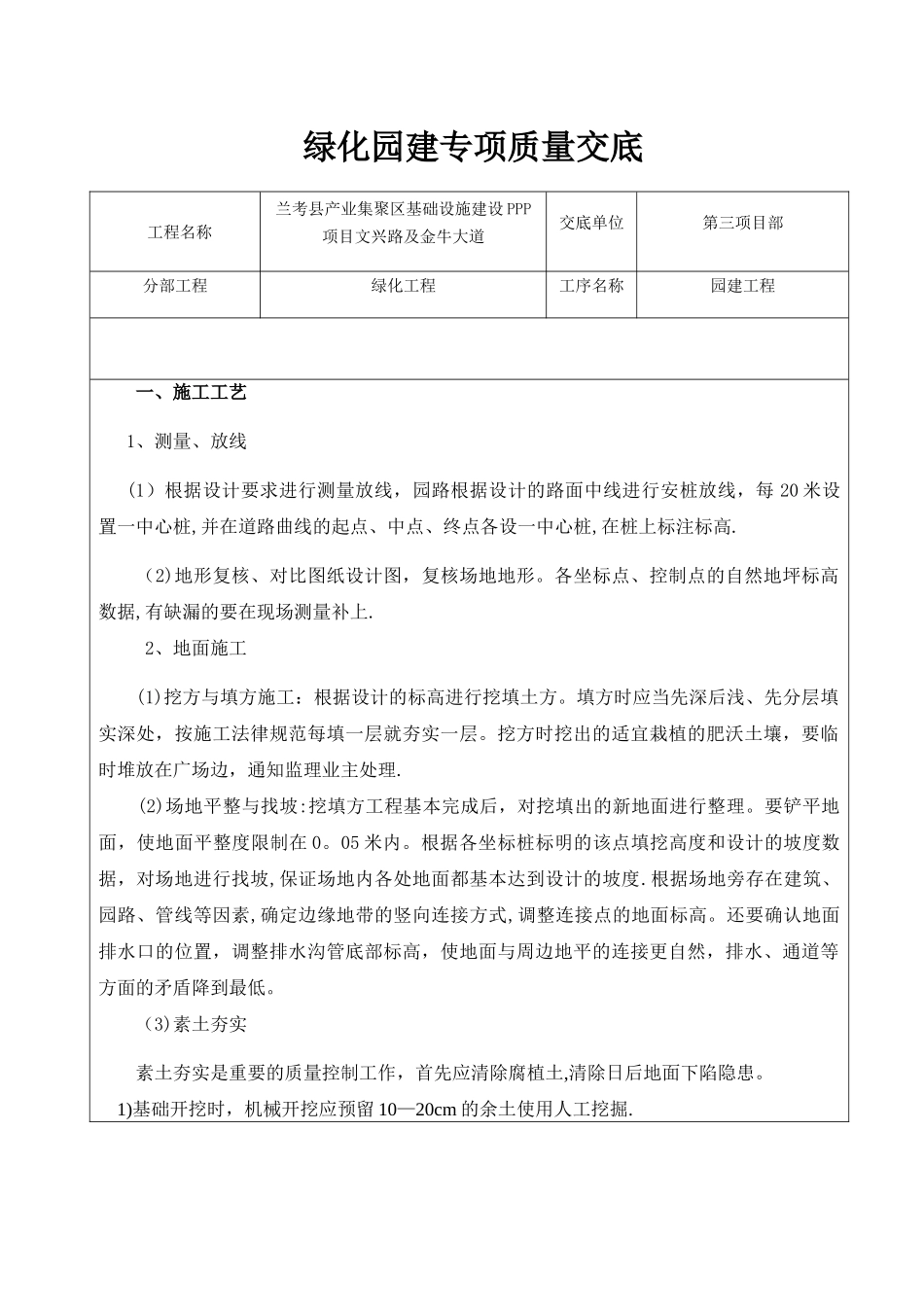

绿化园建专项质量交底 工程名称兰考县产业集聚区基础设施建设 PPP项目文兴路及金牛大道交底单位第三项目部分部工程绿化工程工序名称园建工程一、施工工艺1、测量、放线 (1)根据设计要求进行测量放线,园路根据设计的路面中线进行安桩放线,每 20 米设置一中心桩,并在道路曲线的起点、中点、终点各设一中心桩,在桩上标注标高
(2)地形复核、对比图纸设计图,复核场地地形
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上
2、地面施工(1)挖方与填方施工:根据设计的标高进行挖填土方
填方时应当先深后浅、先分层填实深处,按施工法律规范每填一层就夯实一层
挖方时挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,通知监理业主处理
(2)场地平整与找坡:挖填方工程基本完成后,对挖填出的新地面进行整理
要铲平地面,使地面平整度限制在 0
根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度
根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高
还要确认地面排水口的位置,调整排水沟管底部标高,使地面与周边地平的连接更自然,排水、通道等方面的矛盾降到最低
(3)素土夯实素土夯实是重要的质量控制工作,首先应清除腐植土,清除日后地面下陷隐患
1)基础开挖时,机械开挖应预留 10—20cm 的余土使用人工挖掘
2)当挖掘过深时,不能用土或细石等回填
3)夯实:当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求素土夯实的密实度
当夯实过程中假如打夯机的夯头印迹基本看不出时,可用环刀法进行密实度测试
假如密实度尚未达到设计要求,应不断夯实,直到达到设计要求为止
(4)、碎石铺设1)首先要控制碎石的质量

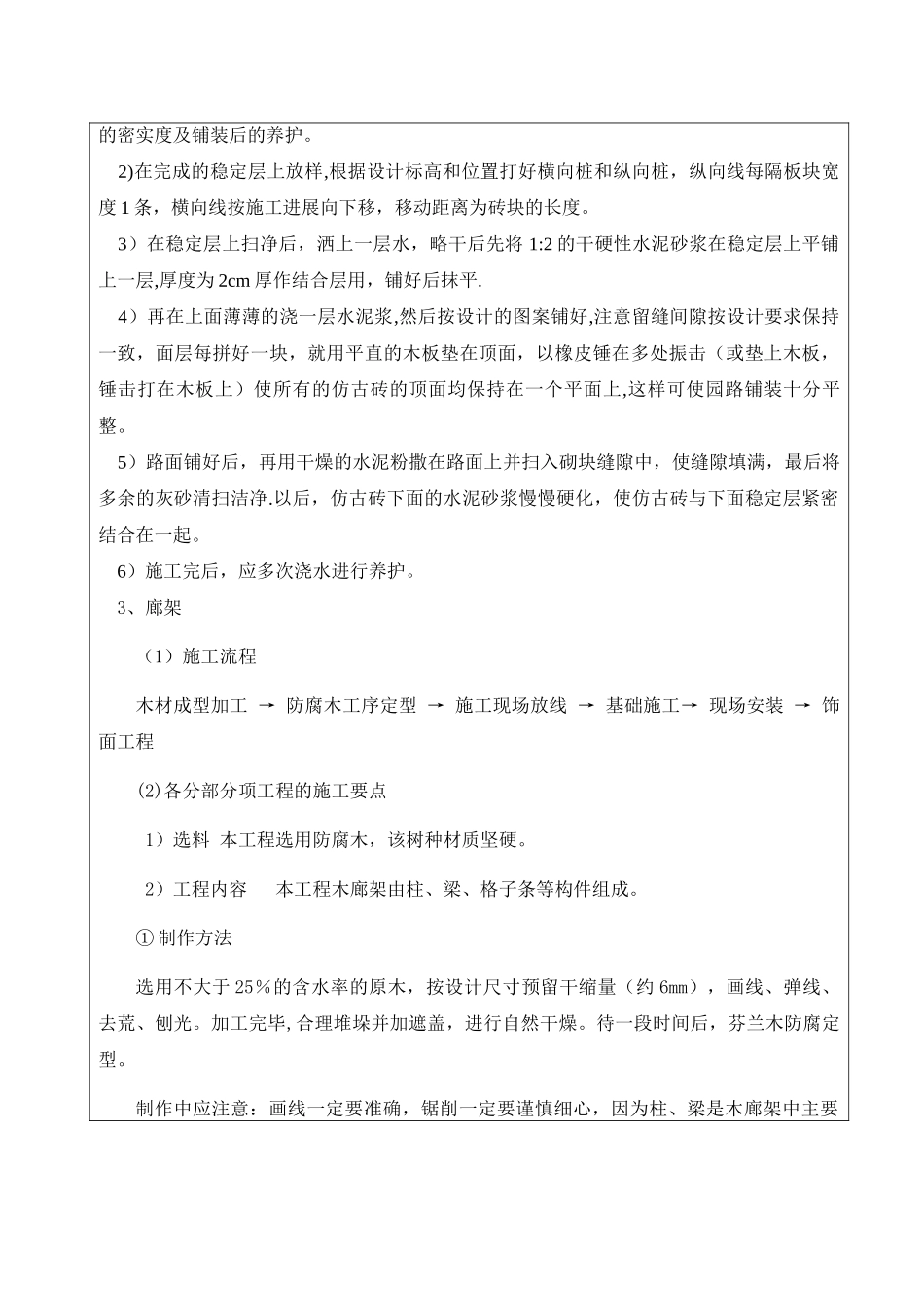

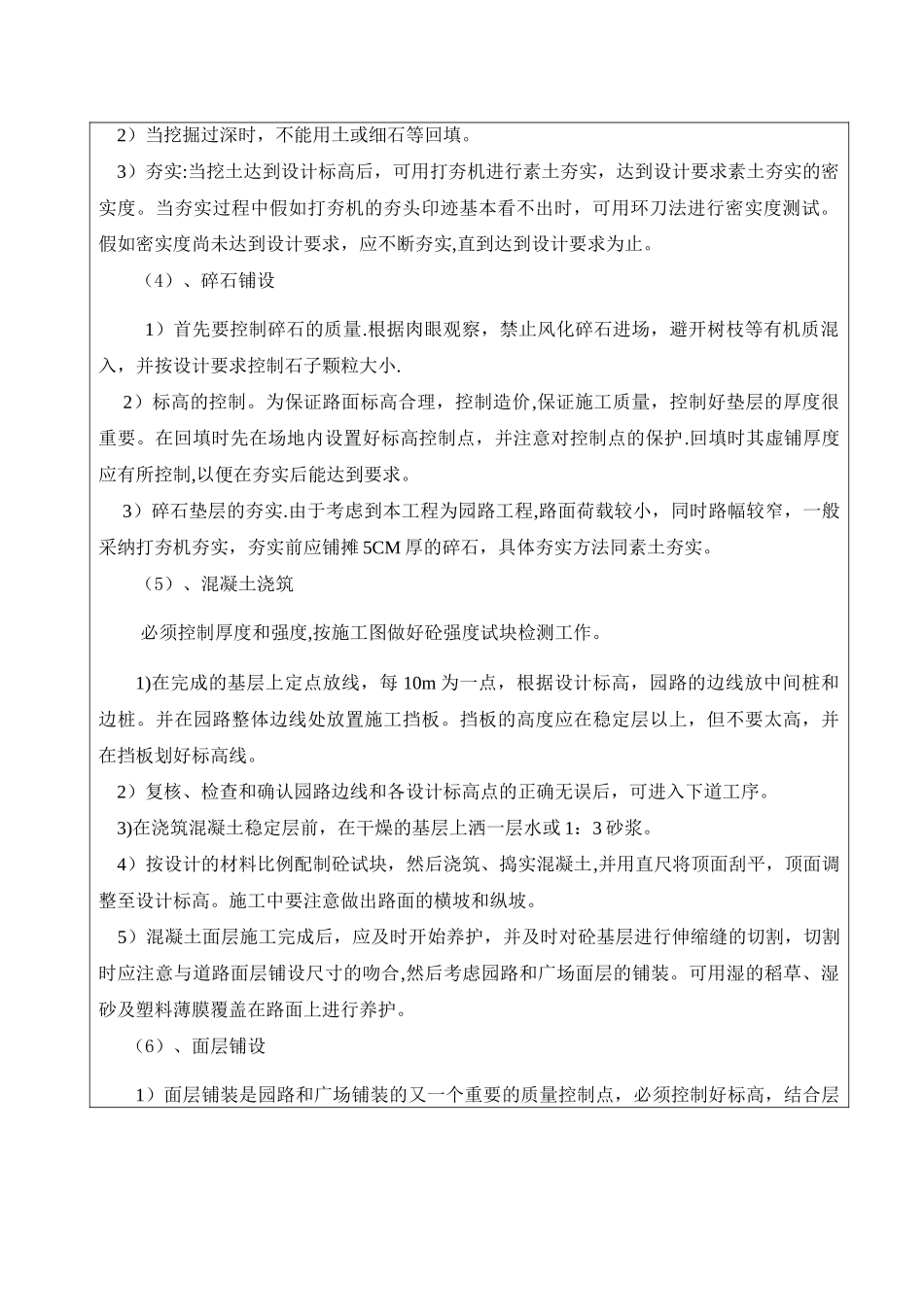

根据肉眼观察,禁止风化碎石进场,避开树枝等有机质混入,并按设计要求控制石子颗粒大小
