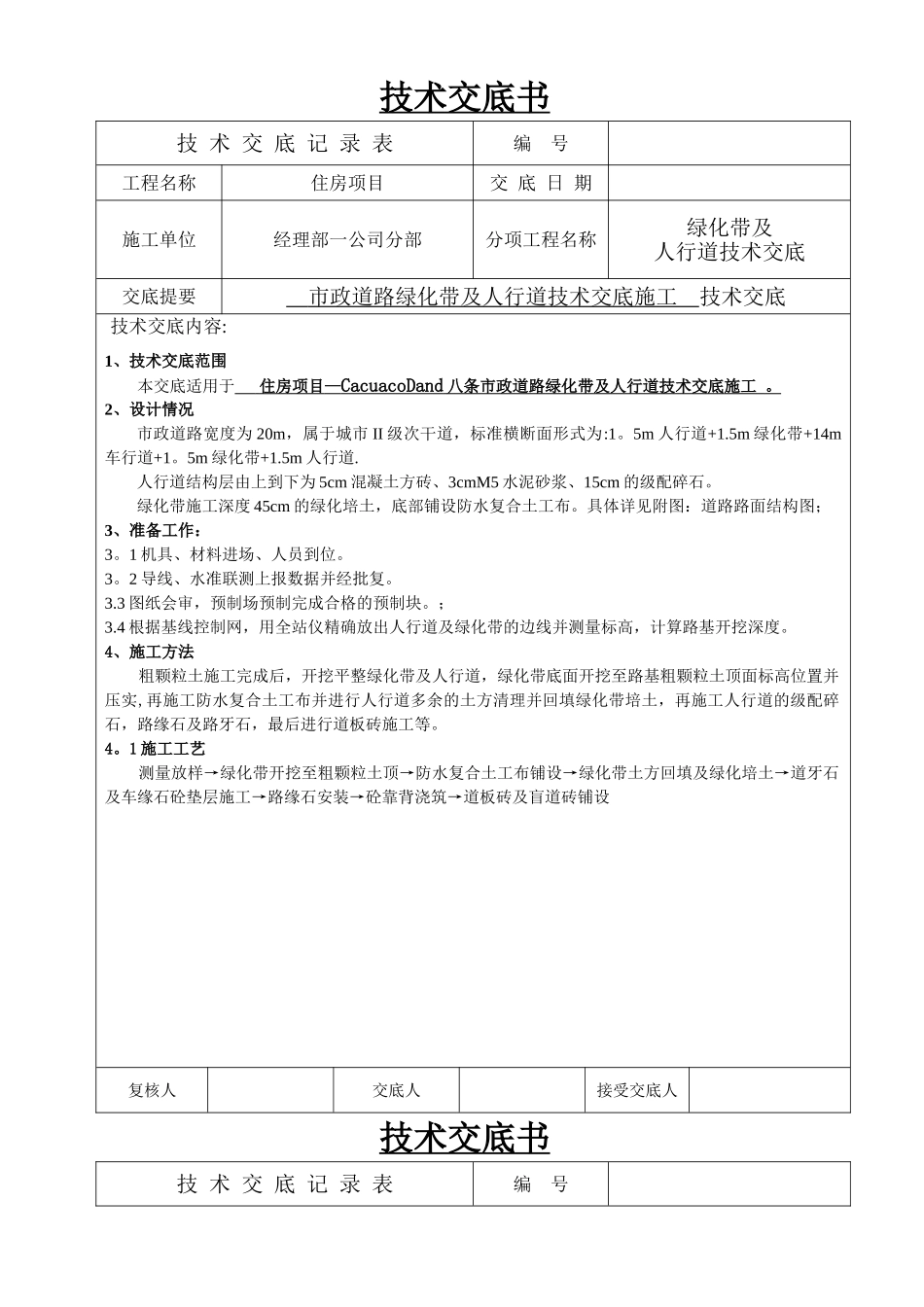

技术交底书技 术 交 底 记 录 表编 号工程名称住房项目交 底 日 期施工单位经理部一公司分部分项工程名称绿化带及人行道技术交底交底提要 市政道路绿化带及人行道技术交底施工 技术交底技术交底内容:1、技术交底范围本交底适用于 住房项目 — CacuacoDand 八条市政道路 绿化带及人行道技术交底 施工 。 2、设计情况市政道路宽度为 20m,属于城市 II 级次干道,标准横断面形式为:1。5m 人行道+1.5m 绿化带+14m车行道+1。5m 绿化带+1.5m 人行道.人行道结构层由上到下为 5cm 混凝土方砖、3cmM5 水泥砂浆、15cm 的级配碎石。绿化带施工深度 45cm 的绿化培土,底部铺设防水复合土工布。具体详见附图:道路路面结构图;3、准备工作: 3。1 机具、材料进场、人员到位。3。2 导线、水准联测上报数据并经批复。3.3 图纸会审,预制场预制完成合格的预制块。;3.4 根据基线控制网,用全站仪精确放出人行道及绿化带的边线并测量标高,计算路基开挖深度。4、施工方法粗颗粒土施工完成后,开挖平整绿化带及人行道,绿化带底面开挖至路基粗颗粒土顶面标高位置并压实,再施工防水复合土工布并进行人行道多余的土方清理并回填绿化带培土,再施工人行道的级配碎石,路缘石及路牙石,最后进行道板砖施工等。4。1 施工工艺测量放样→绿化带开挖至粗颗粒土顶→防水复合土工布铺设→绿化带土方回填及绿化培土→道牙石及车缘石砼垫层施工→路缘石安装→砼靠背浇筑→道板砖及盲道砖铺设复核人交底人接受交底人技术交底书技 术 交 底 记 录 表编 号工程名称 住房项目交 底 日 期施工单位 经理部一公司分部分项工程名称绿化带及人行道技术交底交底提要 市政道路绿化带及人行道技术交底施工 技术交底技术交底内容:4.2 测量放样 根据设计图纸,每 40m 放样一个控制桩,每 10m 增设一个标高控制桩,现场测量标高并交底。根据技术交底带线控制路缘石顶面标高并采纳砂浆对控制桩加固保护。4。3 防水复合土工布铺设 绿化带开挖至粗颗粒土顶面后施工防水复合土工布,土工布铺设宽度符合图纸要求,平整度满足法律规范要求,土工布搭接缝处透水点每处不多于 1 个。4。4 路缘石施工防水复合土工布施工完成后进行路缘石垫层砼浇筑,再进行路缘石安装,路缘石安装采纳 M7.5 水泥砂浆座浆法安装,缝宽不大于 1cm,完成后进行砼靠背浇筑;路缘石安砌稳固,顶面平整,缝宽均匀,线条直顺,曲线圆滑美观。4。5 人行道道板砖...
