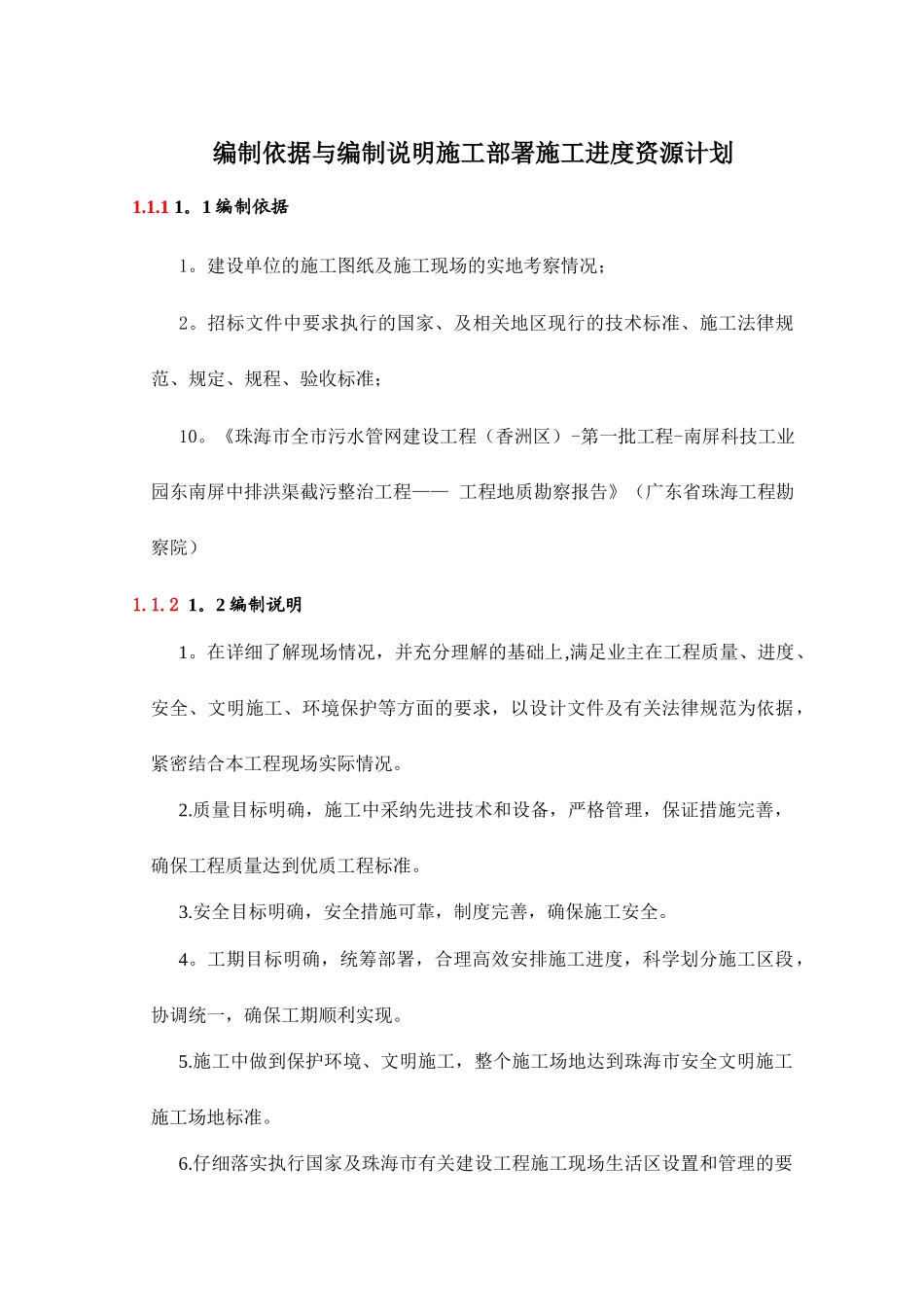

编制依据与编制说明施工部署施工进度资源计划1
1 编制依据1
建设单位的施工图纸及施工现场的实地考察情况;2
招标文件中要求执行的国家、及相关地区现行的技术标准、施工法律规范、规定、规程、验收标准;10
《珠海市全市污水管网建设工程(香洲区)-第一批工程-南屏科技工业园东南屏中排洪渠截污整治工程—— 工程地质勘察报告》(广东省珠海工程勘察院)1
2 编制说明1
在详细了解现场情况,并充分理解的基础上,满足业主在工程质量、进度、安全、文明施工、环境保护等方面的要求,以设计文件及有关法律规范为依据,紧密结合本工程现场实际情况
质量目标明确,施工中采纳先进技术和设备,严格管理,保证措施完善,确保工程质量达到优质工程标准
安全目标明确,安全措施可靠,制度完善,确保施工安全
工期目标明确,统筹部署,合理高效安排施工进度,科学划分施工区段,协调统一,确保工期顺利实现
施工中做到保护环境、文明施工,整个施工场地达到珠海市安全文明施工施工场地标准
仔细落实执行国家及珠海市有关建设工程施工现场生活区设置和管理的要求,考虑突发公共卫生事件的影响

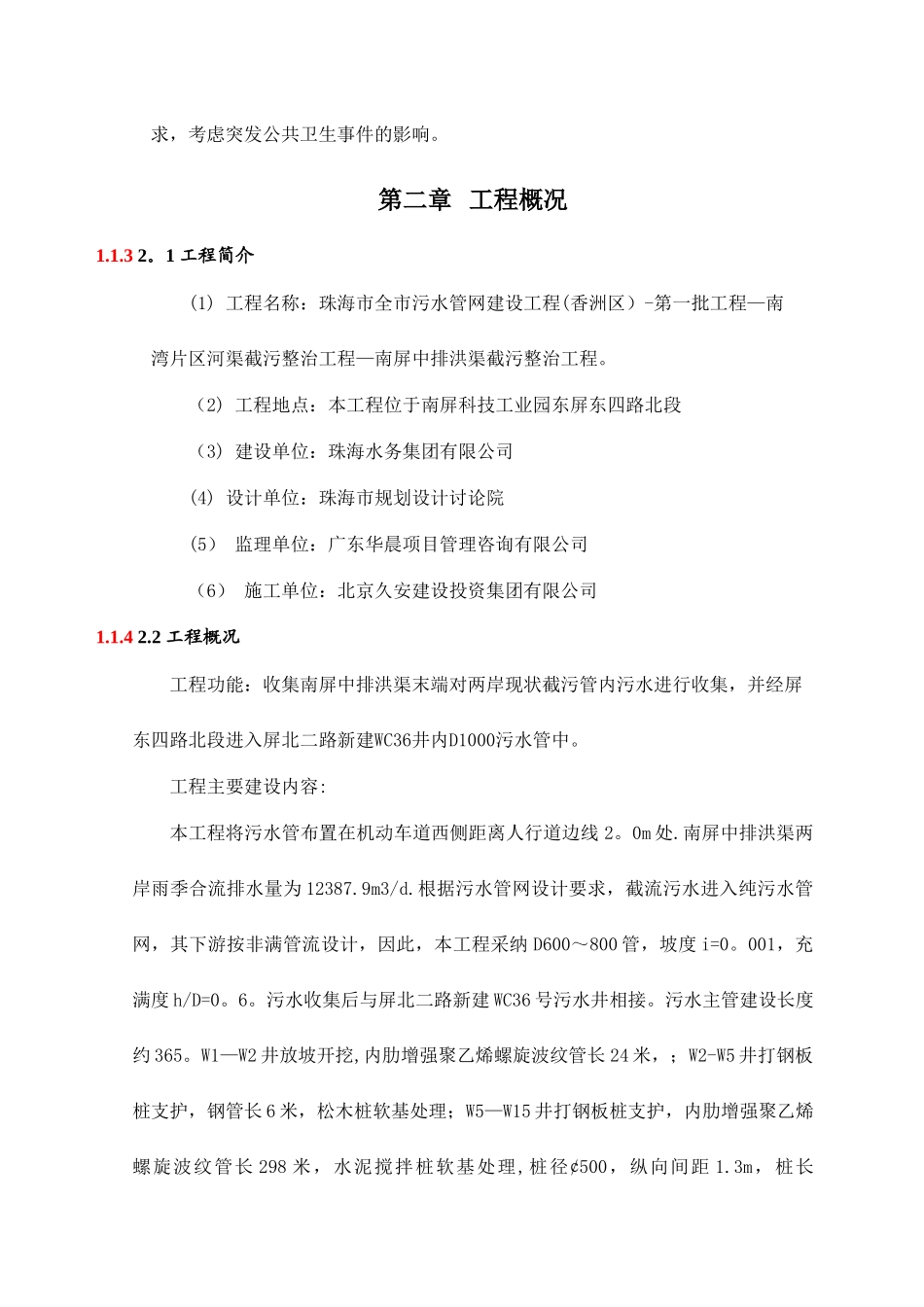

第二章 工程概况1
1 工程简介(1) 工程名称:珠海市全市污水管网建设工程(香洲区)-第一批工程—南湾片区河渠截污整治工程—南屏中排洪渠截污整治工程
(2) 工程地点:本工程位于南屏科技工业园东屏东四路北段(3) 建设单位:珠海水务集团有限公司(4) 设计单位:珠海市规划设计讨论院(5) 监理单位:广东华晨项目管理咨询有限公司(6) 施工单位:北京久安建设投资集团有限公司1
2 工程概况工程功能:收集南屏中排洪渠末端对两岸现状截污管内污水进行收集,并经屏东四路北段进入屏北二路新建WC36井内D1000污水管中

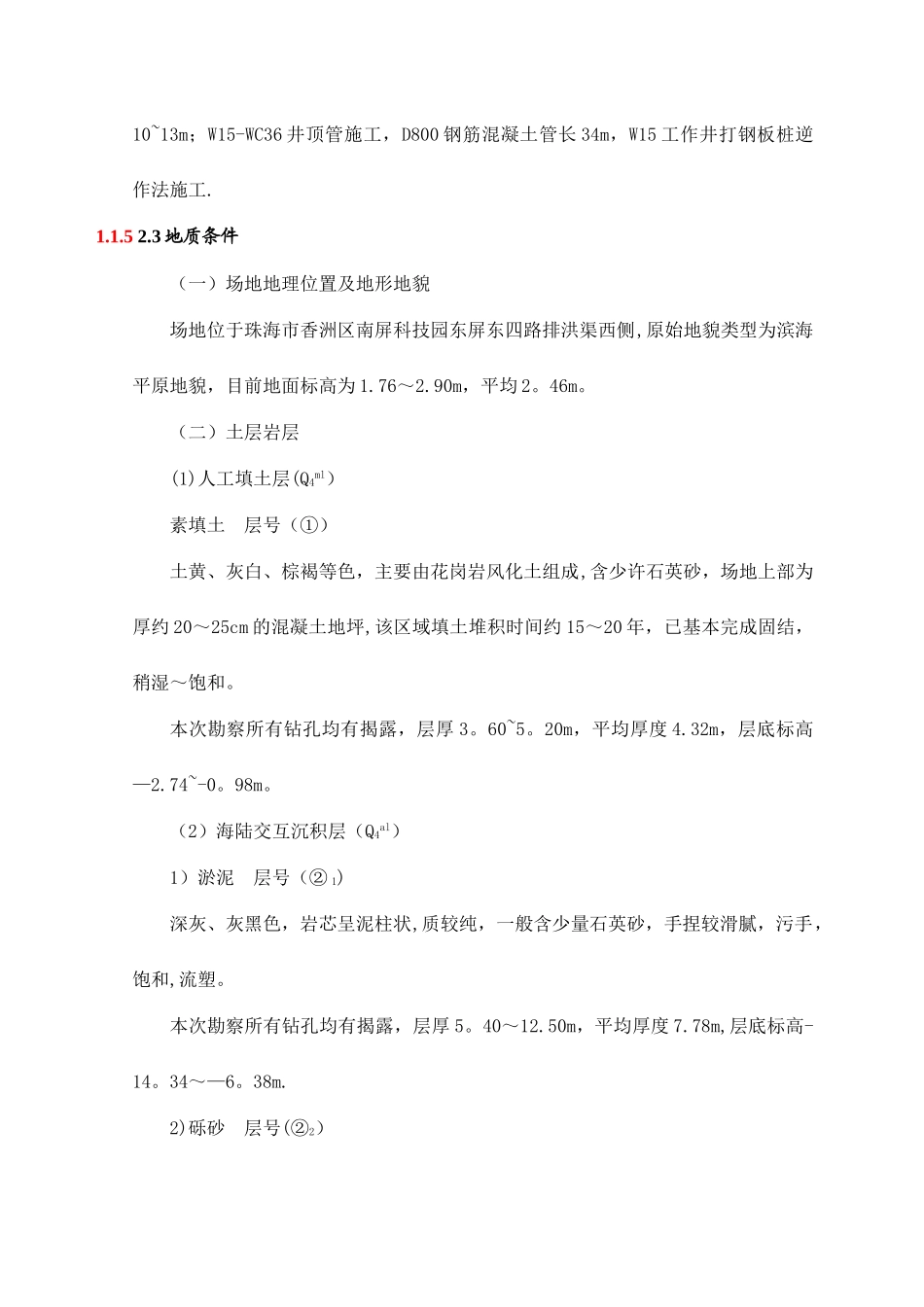

工程主要建设内容:本工程将污水管布置在机动车道西侧距离人行道边线 2
