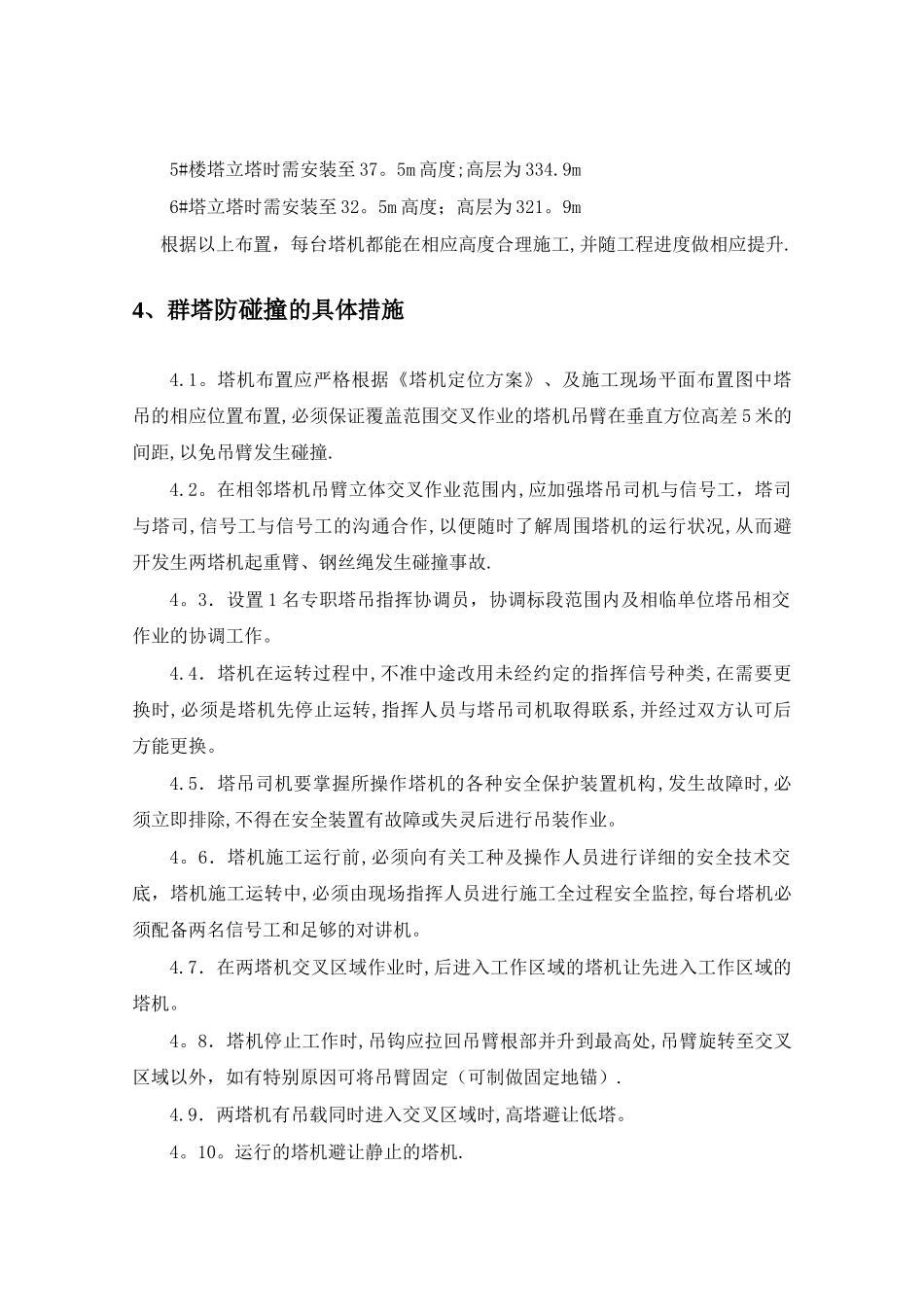

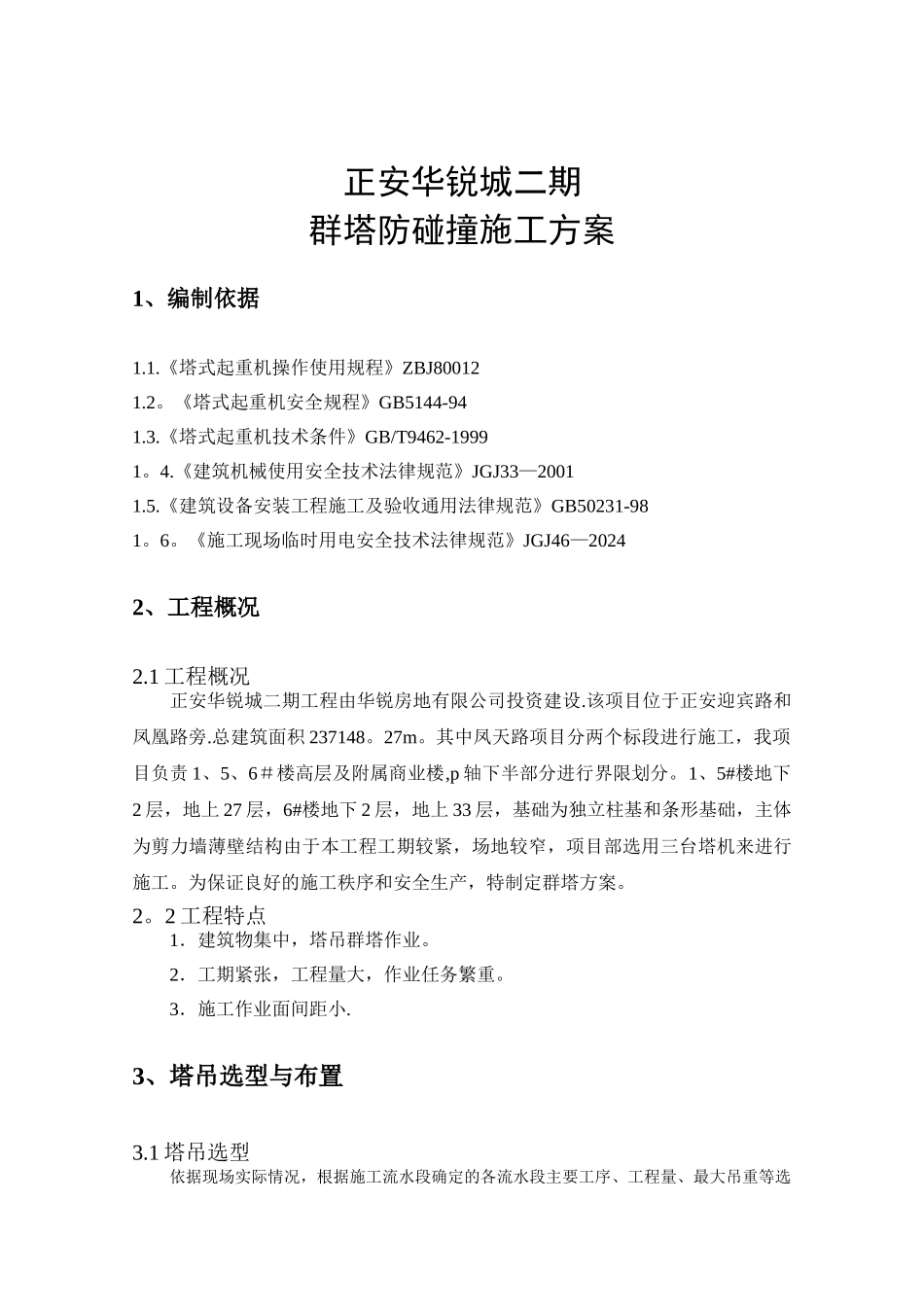

群塔吊施工方案

群塔吊施工方案_第1页
1/7
群塔吊施工方案_第2页
2/7
群塔吊施工方案_第3页
3/7

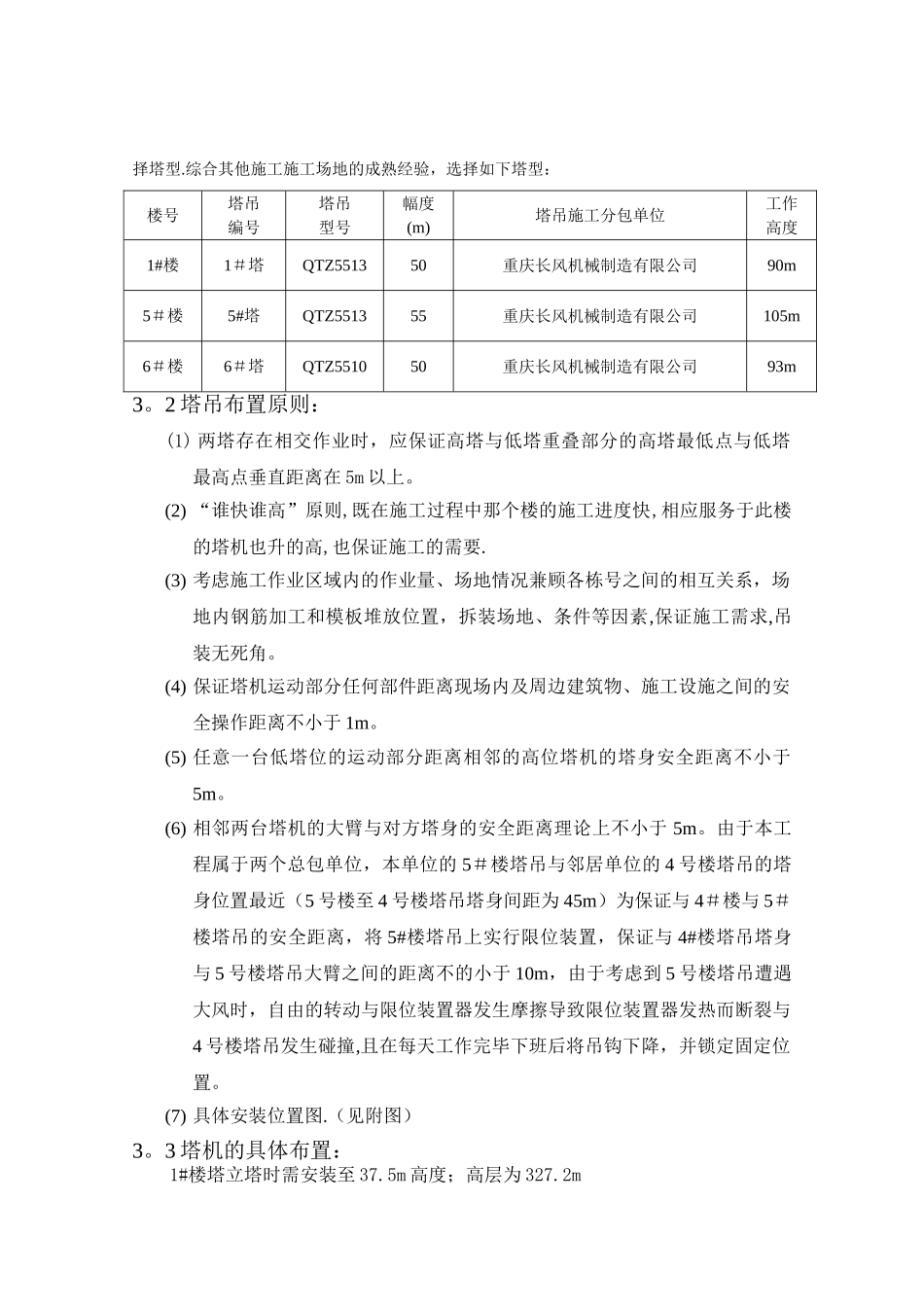

正安华锐城二期群塔防碰撞施工方案1、编制依据1.1.《塔式起重机操作使用规程》ZBJ800121.2。《塔式起重机安全规程》GB5144-941.3.《塔式起重机技术条件》GB/T9462-19991。4.《建筑机械使用安全技术法律规范》JGJ33—20011.5.《建筑设备安装工程施工及验收通用法律规范》GB50231-981。6。《施工现场临时用电安全技术法律规范》JGJ46—20242、工程概况2.1 工程概况正安华锐城二期工程由华锐房地有限公司投资建设.该项目位于正安迎宾路和凤凰路旁.总建筑面积 237148。27m。其中凤天路项目分两个标段进行施工,我项目负责 1、5、6#楼高层及附属商业楼,p 轴下半部分进行界限划分。1、5#楼地下2 层,地上 27 层,6#楼地下 2 层,地上 33 层,基础为独立柱基和条形基础,主体为剪力墙薄壁结构由于本工程工期较紧,场地较窄,项目部选用三台塔机来进行施工。为保证良好的施工秩序和安全生产,特制定群塔方案。2。2 工程特点1.建筑物集中,塔吊群塔作业。2.工期紧张,工程量大,作业任务繁重。3.施工作业面间距小.3、塔吊选型与布置3.1 塔吊选型依据现场实际情况,根据施工流水段确定的各流水段主要工序、工程量、最大吊重等选择塔型.综合其他施工施工场地的成熟经验,选择如下塔型:楼号塔吊编号塔吊型号幅度(m)塔吊施工分包单位工作高度1#楼1#塔QTZ551350重庆长风机械制造有限公司90m5#楼5#塔QTZ551355重庆长风机械制造有限公司105m6#楼6#塔QTZ551050重庆长风机械制造有限公司93m3。2 塔吊布置原则:(1) 两塔存在相交作业时,应保证高塔与低塔重叠部分的高塔最低点与低塔最高点垂直距离在 5m 以上。(2) “谁快谁高”原则,既在施工过程中那个楼的施工进度快,相应服务于此楼的塔机也升的高,也保证施工的需要.(3) 考虑施工作业区域内的作业量、场地情况兼顾各栋号之间的相互关系,场地内钢筋加工和模板堆放位置,拆装场地、条件等因素,保证施工需求,吊装无死角。(4) 保证塔机运动部分任何部件距离现场内及周边建筑物、施工设施之间的安全操作距离不小于 1m。(5) 任意一台低塔位的运动部分距离相邻的高位塔机的塔身安全距离不小于5m。(6) 相邻两台塔机的大臂与对方塔身的安全距离理论上不小于 5m。由于本工程属于两个总包单位,本单位的 5#楼塔吊与邻居单位的 4 号楼塔吊的塔身位置最近(5 号楼至 4 号楼塔吊塔身间距为 45m)为保证与 4#楼与 5#楼塔吊的安全距离,将 5#楼塔吊上实行限位装置,保证与 4#楼塔吊...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

群塔吊施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
