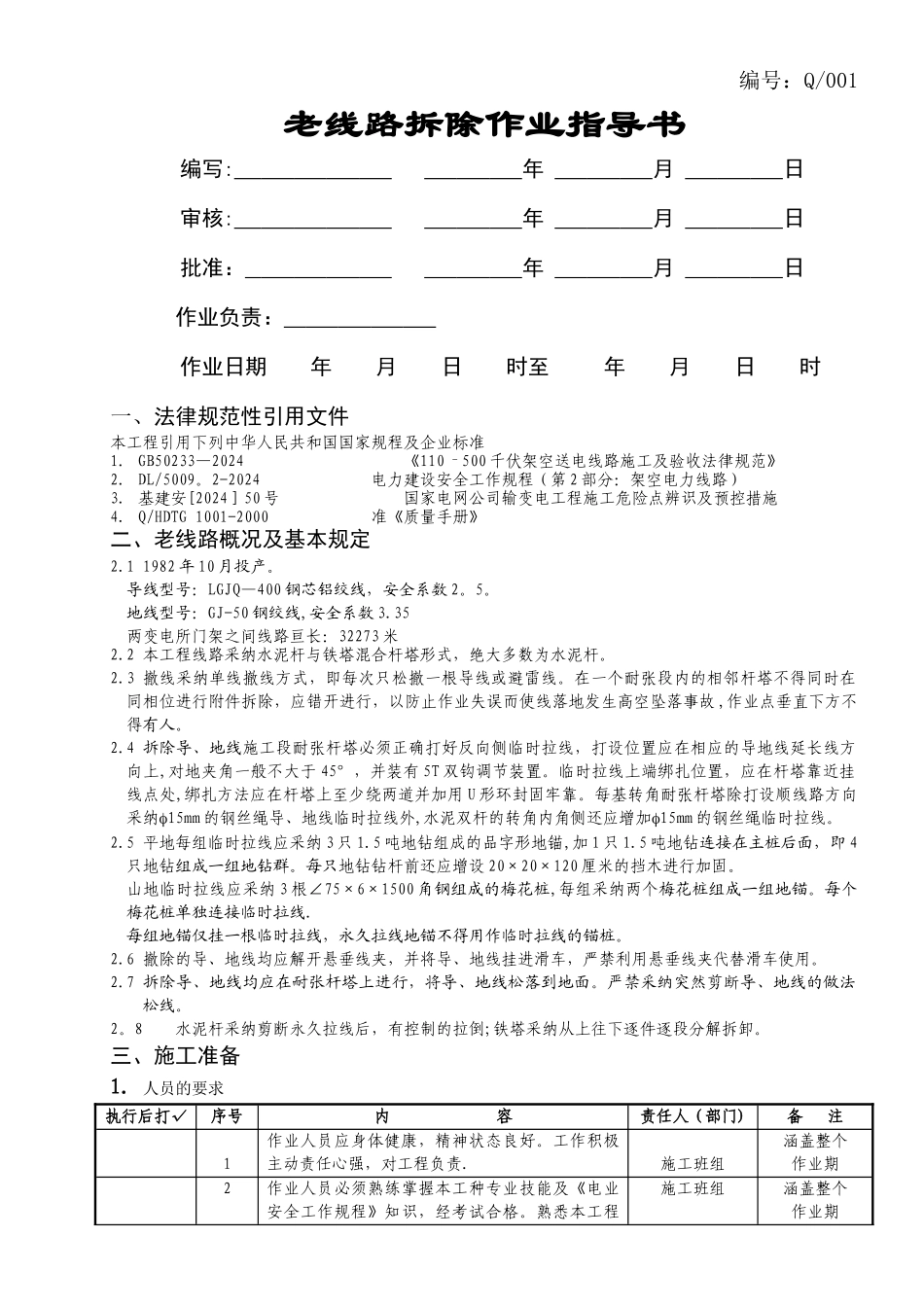

编号:Q/001老线路拆除作业指导书编写: 年 月 日审核: 年 月 日批准: 年 月 日作业负责: 作业日期年月日时至年月日时一、法律规范性引用文件本工程引用下列中华人民共和国国家规程及企业标准1
GB50233—2024《110 ~ 500 千伏架空送电线路施工及验收法律规范》2
DL/5009
2-2024电力建设安全工作规程(第 2 部分:架空电力线路)3
基建安[2024]50 号国家电网公司输变电工程施工危险点辨识及预控措施4
Q/HDTG 1001-2000准《质量手册》二、老线路概况及基本规定2
1 1982 年 10 月投产
导线型号:LGJQ—400 钢芯铝绞线,安全系数 2
地线型号:GJ-50 钢绞线,安全系数 3
35两变电所门架之间线路亘长:32273 米2
2 本工程线路采纳水泥杆与铁塔混合杆塔形式,绝大多数为水泥杆
3 撤线采纳单线撤线方式,即每次只松撤一根导线或避雷线
在一个耐张段内的相邻杆塔不得同时在同相位进行附件拆除,应错开进行,以防止作业失误而使线落地发生高空坠落事故 ,作业点垂直下方不得有人
4 拆除导、地线施工段耐张杆塔必须正确打好反向侧临时拉线,打设位置应在相应的导地线延长线方向上,对地夹角一般不大于 45°,并装有 5T 双钩调节装置
临时拉线上端绑扎位置,应在杆塔靠近挂线点处,绑扎方法应在杆塔上至少绕两道并加用 U 形环封固牢靠
每基转角耐张杆塔除打设顺线路方向采纳15mm 的钢丝绳导、地线临时拉线外,水泥双杆的转角内角侧还应增加15mm 的钢丝绳临时拉线
5 平地每组临时拉线应采纳 3 只 1
5 吨地钻组成的品字形地锚,加 1 只 1
5 吨地钻连接在主桩后面,即 4只地钻组成一组地钻群
每只地钻钻杆前还应增设 20×20×120 厘米的挡木进行加固
山地临时拉线应采纳 3 根∠75×6×15
