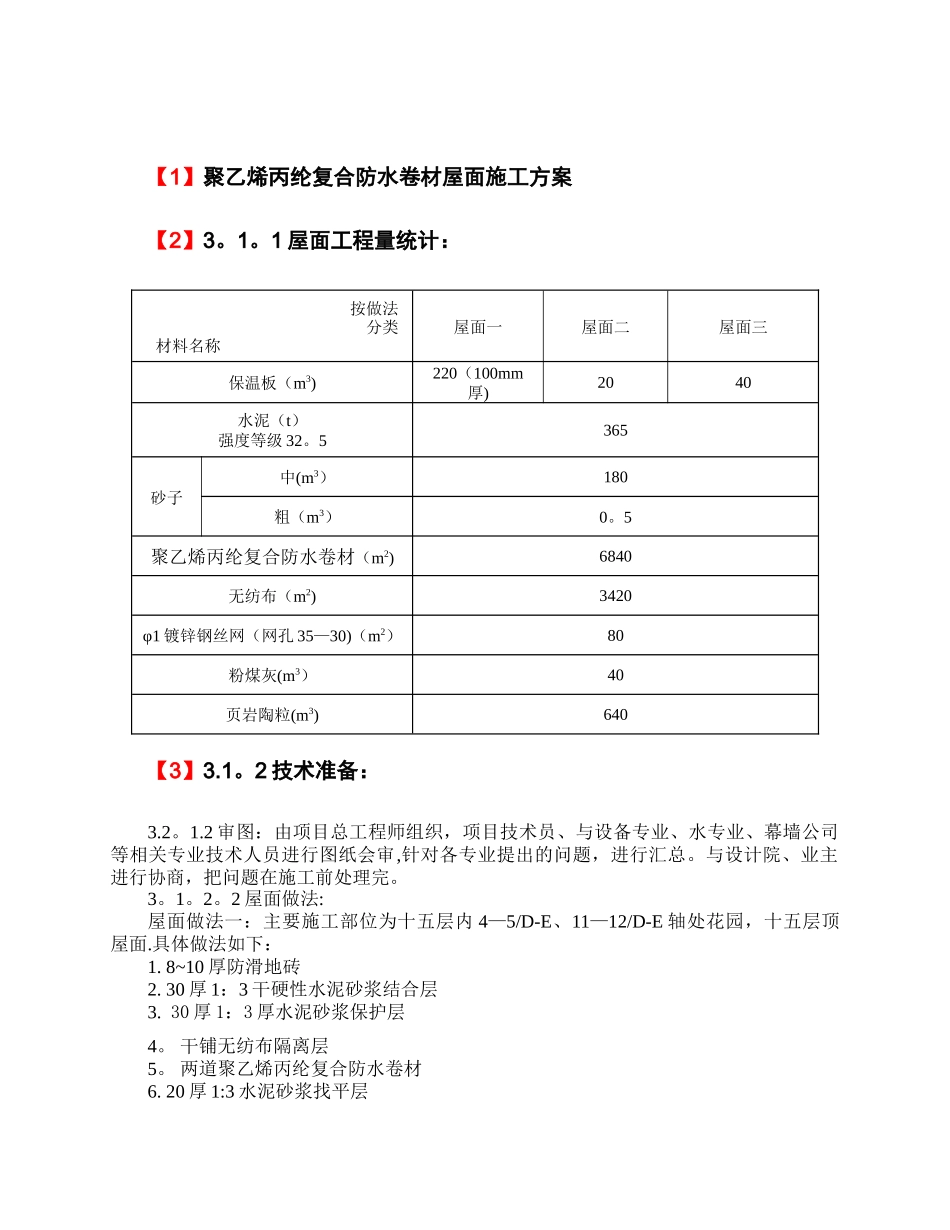

【1】聚乙烯丙纶复合防水卷材屋面施工方案【2】3。1。1 屋面工程量统计: 按做法分类材料名称屋面一屋面二屋面三保温板(m3)220(100mm厚)2040水泥(t)强度等级 32。5365砂子中(m3)180粗(m3)0。5聚乙烯丙纶复合防水卷材(m2)6840无纺布(m2)3420φ1 镀锌钢丝网(网孔 35—30)(m2)80粉煤灰(m3)40页岩陶粒(m3)640【3】3.1。2 技术准备:3.2。1.2 审图:由项目总工程师组织,项目技术员、与设备专业、水专业、幕墙公司等相关专业技术人员进行图纸会审,针对各专业提出的问题,进行汇总。与设计院、业主进行协商,把问题在施工前处理完。3。1。2。2 屋面做法:屋面做法一:主要施工部位为十五层内 4—5/D-E、11—12/D-E 轴处花园,十五层顶屋面.具体做法如下:1. 8~10 厚防滑地砖2. 30 厚 1:3 干硬性水泥砂浆结合层3. 30 厚 1:3 厚水泥砂浆保护层 4。 干铺无纺布隔离层5。 两道聚乙烯丙纶复合防水卷材6. 20 厚 1:3 水泥砂浆找平层7. 最薄处 20 厚 1:0.2:3。5 水泥粉煤灰页岩陶粒找 2%坡8。 100 厚挤塑聚苯板9。 现浇钢筋混凝土屋面板屋面做法二,主要的施工部位为三层南侧屋面、五层南侧 A—B 轴间小屋面。具体做法如下:1。 8~10 厚防滑地砖 2。3 0 厚 1:3 干硬性水泥砂浆结合层3。 20 厚 1:3 厚水泥砂浆保护层4. 干铺无纺布隔离层5. 两道聚乙烯丙纶复合防水卷材6。 20 厚 1:3 水泥砂浆找平层7. 最薄处 20 厚 1:0.2:3。5 水泥粉煤灰页岩陶粒找 2%坡8. 70 厚挤塑聚苯板9. 现浇钢筋混凝土屋面板屋面做法三,主要施工部位为十四层北侧悬挑部屋面,机房层顶部屋面。具体做法如下:1. 30 厚 1:3 厚水泥砂浆饱和层,每 1m 见方设分格缝,缝宽 10,缝内填塑料分格条,水泥砂浆保护层内配 φ1 镀锌钢丝网,每块 958*961 网孔 25—30。2。干铺无纺布隔离层3. 两道聚乙烯丙纶复合防水卷材4.20 厚 1:3 水泥砂浆找平层5.最薄处 30 厚 1:0.2:3.5 水泥粉煤灰页岩陶粒找 2%坡6.70 厚挤塑聚苯板7.现浇钢筋混凝土屋面板3.1。2.2 节点深化设计:根据本工程屋面排水特点,绘制相关节点:本工程十五层顶屋面采纳内排雨水,内排雨水斗节点如图:图片示意:顶层屋面采纳外排雨水,外排雨水斗节点如下:3。1.3 材料及要求: 进场材料要有出厂质量证明书或厂方试验报告单。并且质量证明书必须随材料一同到场,详细内容需经试验员、技术负责人验证合格;并按国家有...
