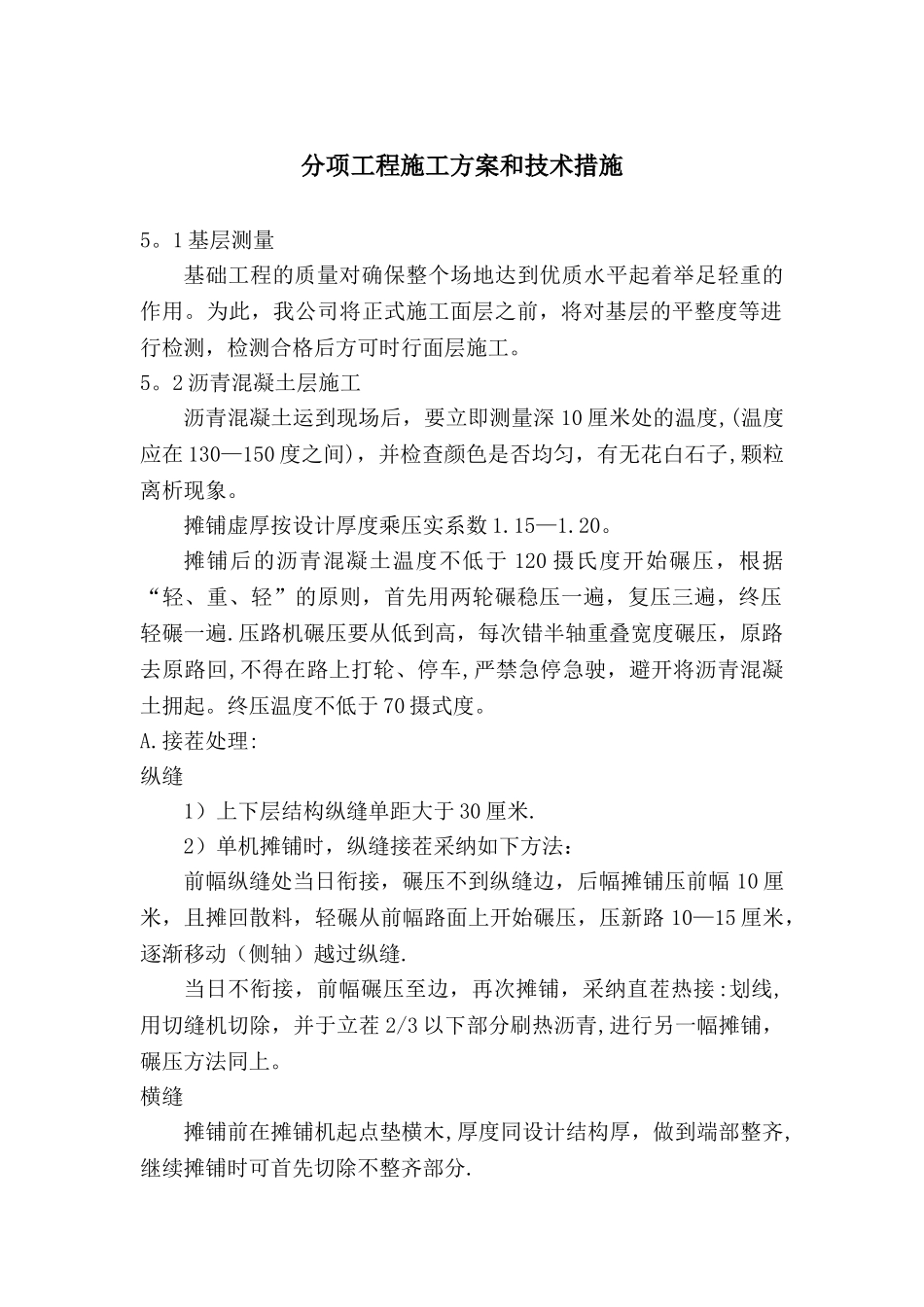

分项工程施工方案和技术措施5
1 基层测量基础工程的质量对确保整个场地达到优质水平起着举足轻重的作用
为此,我公司将正式施工面层之前,将对基层的平整度等进行检测,检测合格后方可时行面层施工
2 沥青混凝土层施工沥青混凝土运到现场后,要立即测量深 10 厘米处的温度,(温度应在 130—150 度之间),并检查颜色是否均匀,有无花白石子,颗粒离析现象
摊铺虚厚按设计厚度乘压实系数 1
摊铺后的沥青混凝土温度不低于 120 摄氏度开始碾压,根据“轻、重、轻”的原则,首先用两轮碾稳压一遍,复压三遍,终压轻碾一遍
压路机碾压要从低到高,每次错半轴重叠宽度碾压,原路去原路回,不得在路上打轮、停车,严禁急停急驶,避开将沥青混凝土拥起
终压温度不低于 70 摄式度
接茬处理:纵缝1)上下层结构纵缝单距大于 30 厘米
2)单机摊铺时,纵缝接茬采纳如下方法:前幅纵缝处当日衔接,碾压不到纵缝边,后幅摊铺压前幅 10 厘米,且摊回散料,轻碾从前幅路面上开始碾压,压新路 10—15 厘米,逐渐移动(侧轴)越过纵缝
当日不衔接,前幅碾压至边,再次摊铺,采纳直茬热接:划线,用切缝机切除,并于立茬 2/3 以下部分刷热沥青,进行另一幅摊铺,碾压方法同上
横缝摊铺前在摊铺机起点垫横木,厚度同设计结构厚,做到端部整齐,继续摊铺时可首先切除不整齐部分

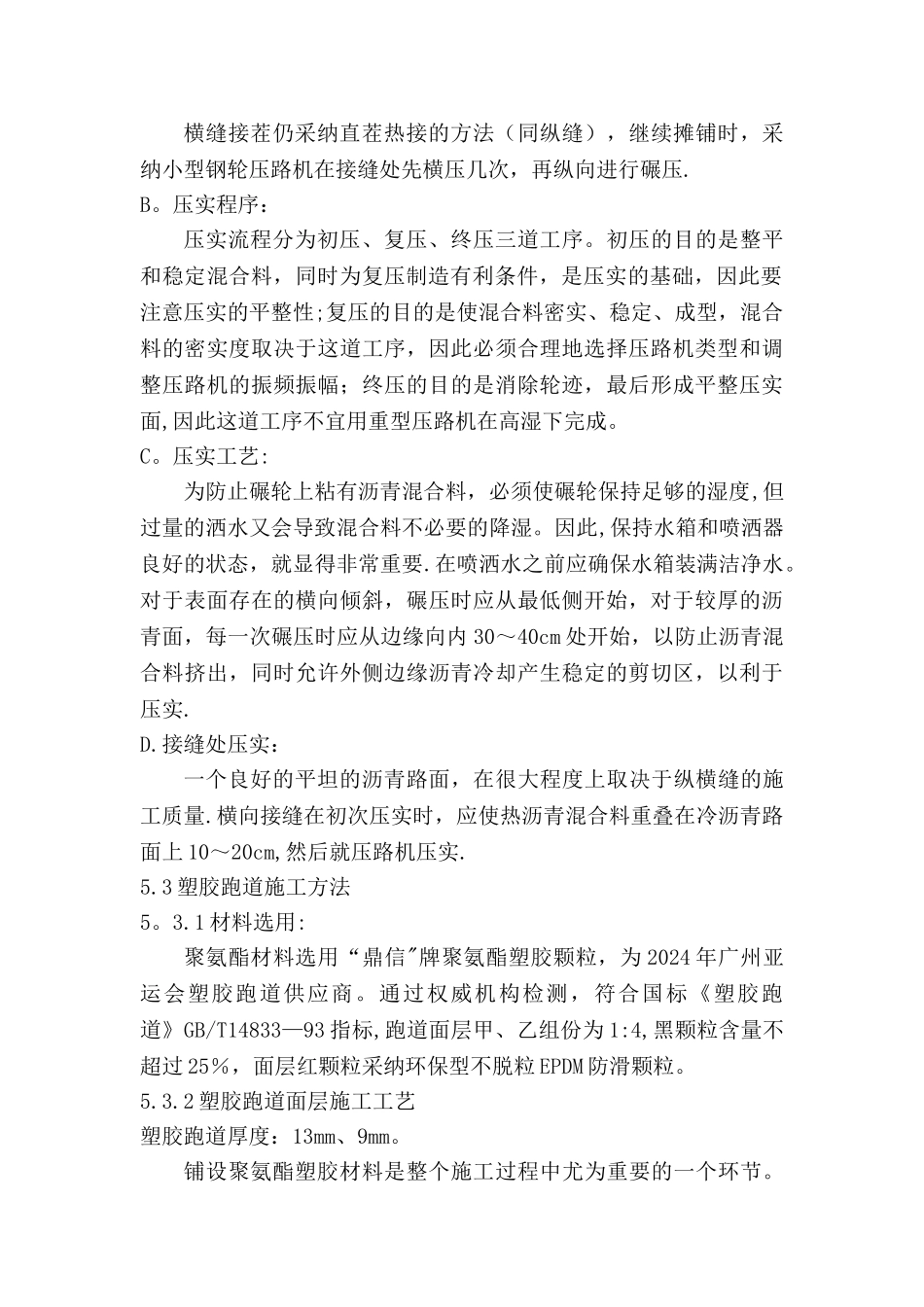

横缝接茬仍采纳直茬热接的方法(同纵缝),继续摊铺时,采纳小型钢轮压路机在接缝处先横压几次,再纵向进行碾压
压实程序:压实流程分为初压、复压、终压三道工序

初压的目的是整平和稳定混合料,同时为复压制造有利条件,是压实的基础,因此要注意压实的平整性;复压的目的是使混合料密实、稳定、成型,混合料的密实度取决于这道工序,因此必须合理地选择压路机类型和调整压路机的振频振幅;终压的目的是消除轮迹,最后形成平整压实面,因此这道工序不宜用重型压路机
