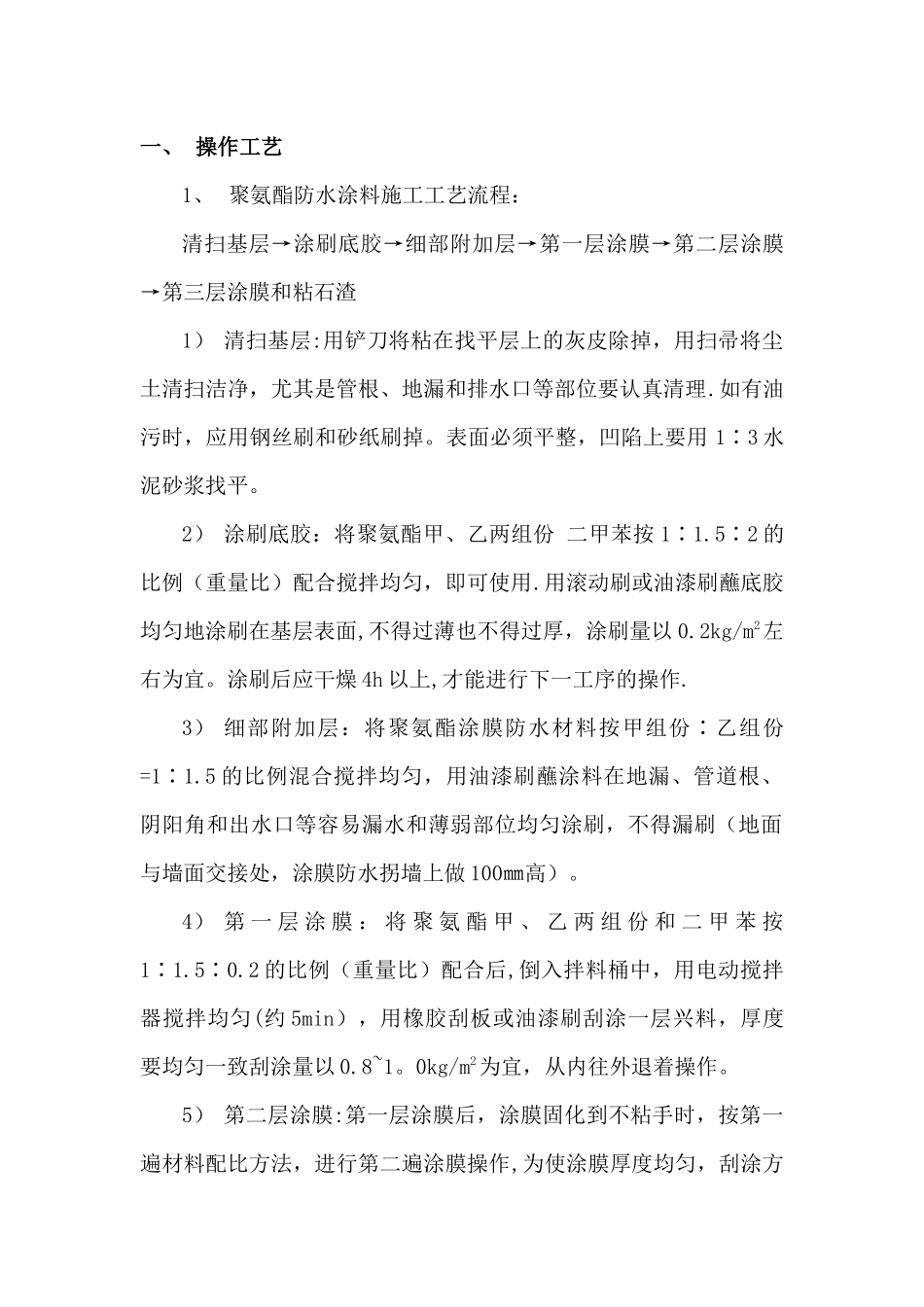

一、 操作工艺1、 聚氨酯防水涂料施工工艺流程:清扫基层→涂刷底胶→细部附加层→第一层涂膜→第二层涂膜→第三层涂膜和粘石渣1) 清扫基层:用铲刀将粘在找平层上的灰皮除掉,用扫帚将尘土清扫洁净,尤其是管根、地漏和排水口等部位要认真清理
如有油污时,应用钢丝刷和砂纸刷掉
表面必须平整,凹陷上要用 1∶3 水泥砂浆找平
2) 涂刷底胶:将聚氨酯甲、乙两组份 二甲苯按 1∶1
5∶2 的比例(重量比)配合搅拌均匀,即可使用
用滚动刷或油漆刷蘸底胶均匀地涂刷在基层表面,不得过薄也不得过厚,涂刷量以 0
2kg/m2左右为宜
涂刷后应干燥 4h 以上,才能进行下一工序的操作
3) 细部附加层:将聚氨酯涂膜防水材料按甲组份∶乙组份=1∶1
5 的比例混合搅拌均匀,用油漆刷蘸涂料在地漏、管道根、阴阳角和出水口等容易漏水和薄弱部位均匀涂刷,不得漏刷(地面与墙面交接处,涂膜防水拐墙上做 100㎜高)
4) 第 一 层 涂 膜 : 将 聚 氨 酯 甲 、 乙 两 组 份 和 二 甲 苯 按1∶1
2 的比例(重量比)配合后,倒入拌料桶中,用电动搅拌器搅拌均匀(约 5min),用橡胶刮板或油漆刷刮涂一层兴料,厚度要均匀一致刮涂量以 0
0kg/m2为宜,从内往外退着操作

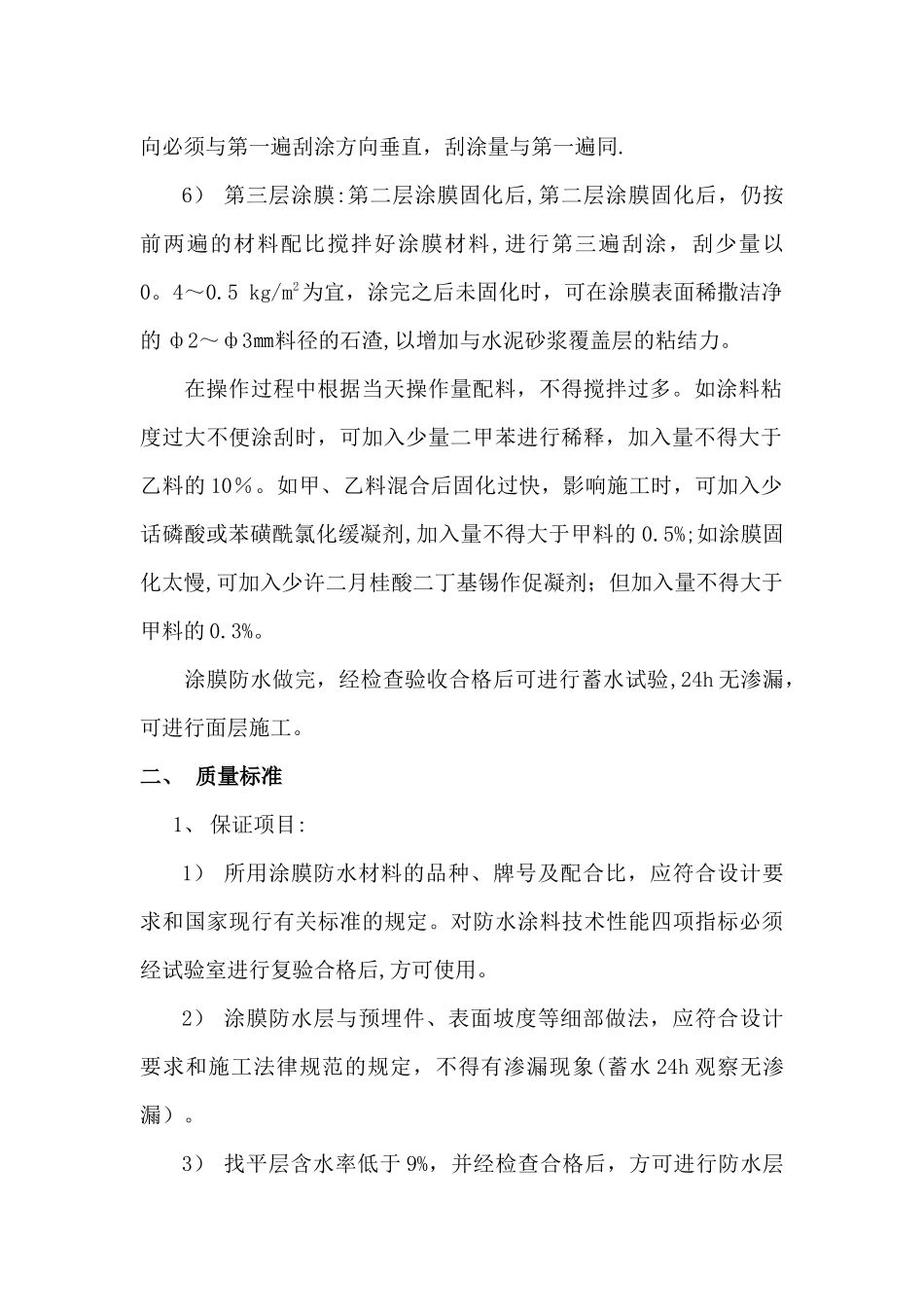

5) 第二层涂膜:第一层涂膜后,涂膜固化到不粘手时,按第一遍材料配比方法,进行第二遍涂膜操作,为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量与第一遍同
6) 第三层涂膜:第二层涂膜固化后,第二层涂膜固化后,仍按前两遍的材料配比搅拌好涂膜材料,进行第三遍刮涂,刮少量以0
5 kg/m2为宜,涂完之后未固化时,可在涂膜表面稀撒洁净的 ф2~ф3㎜料径的石渣,以增加与水泥砂浆覆盖层的粘结力
在操作过程中根据当天操作量配料,不得搅拌过多

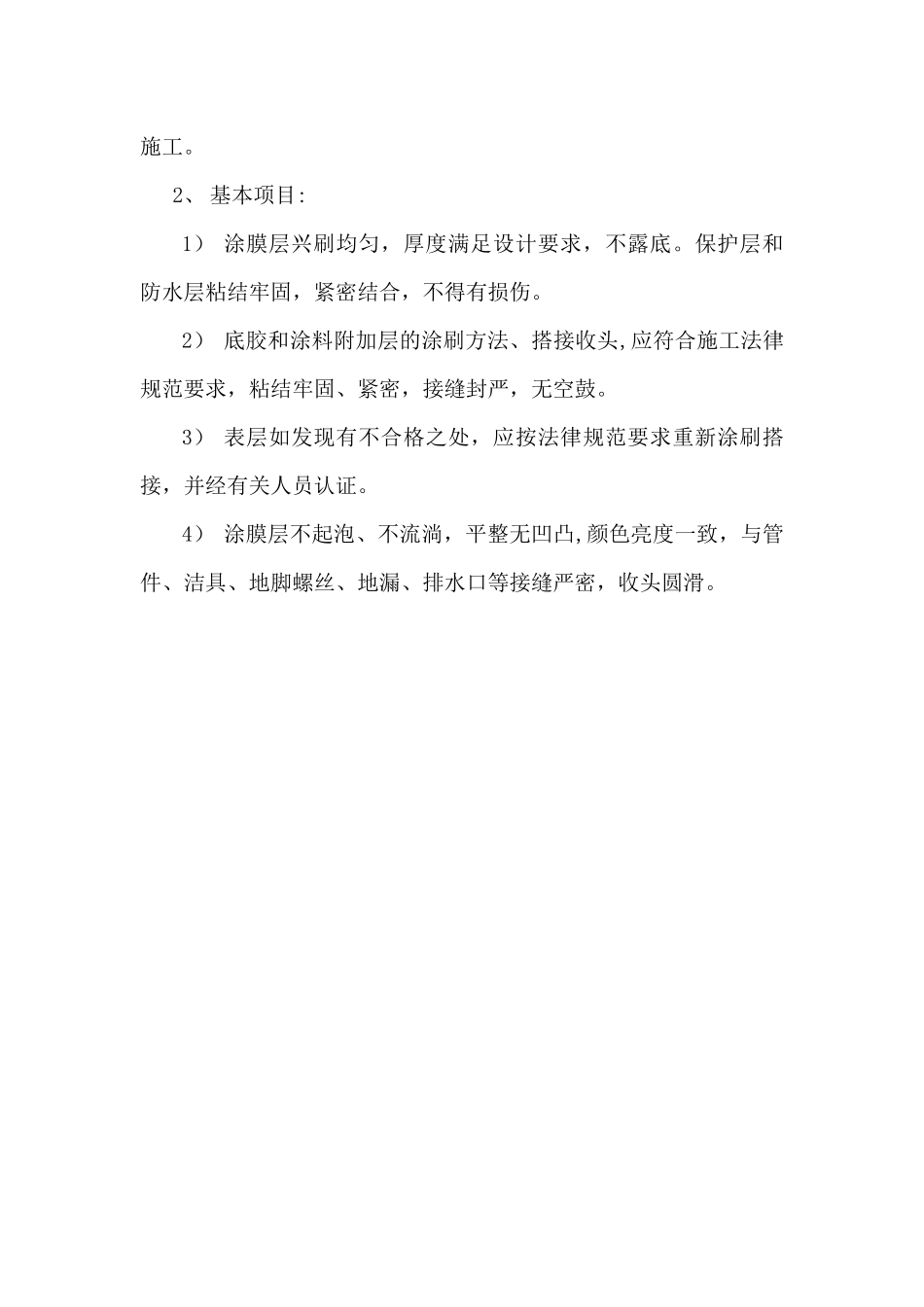

如涂料粘度过大不便涂刮时,可加入少量二甲苯进行稀释,加入量不得大于
