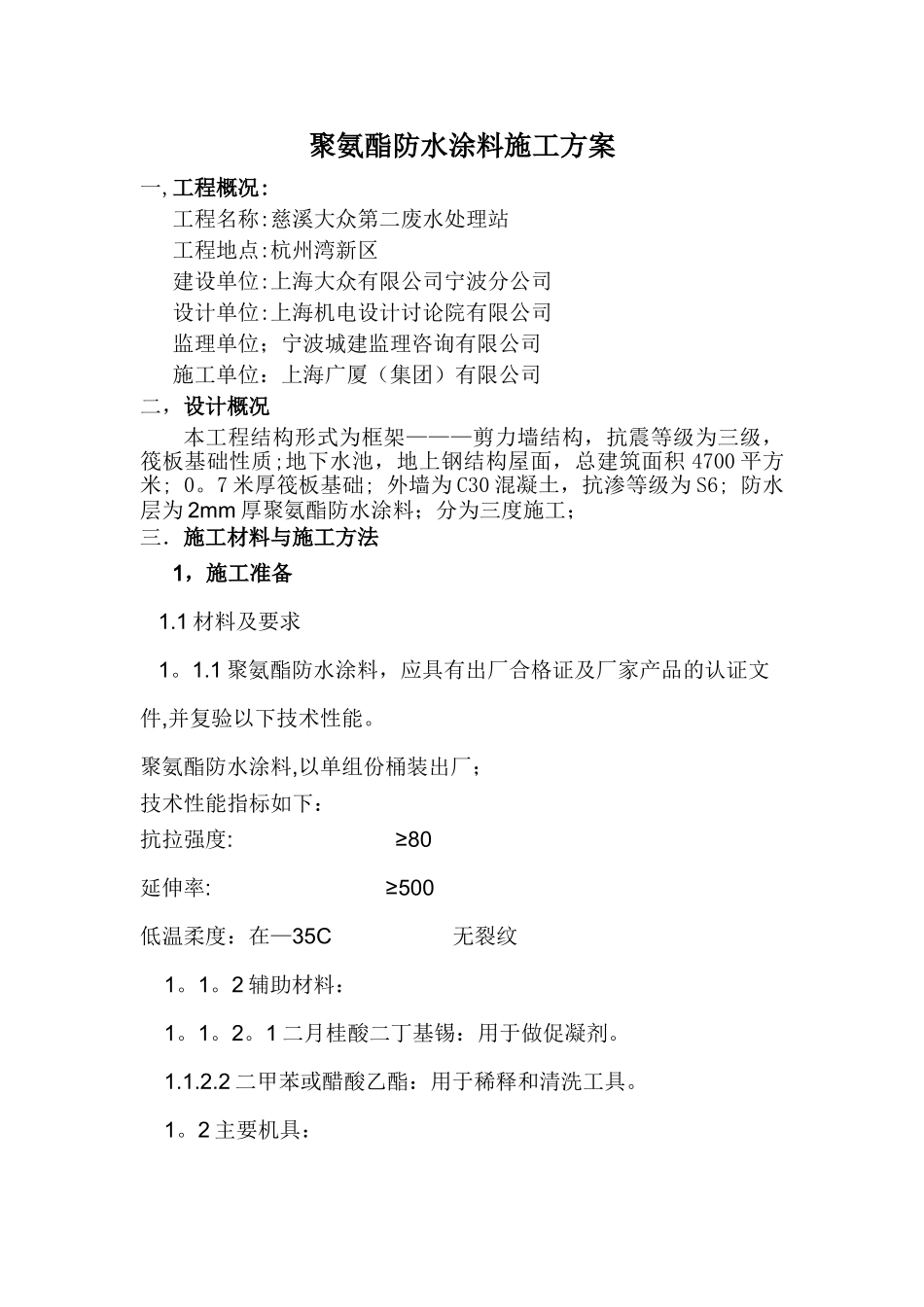

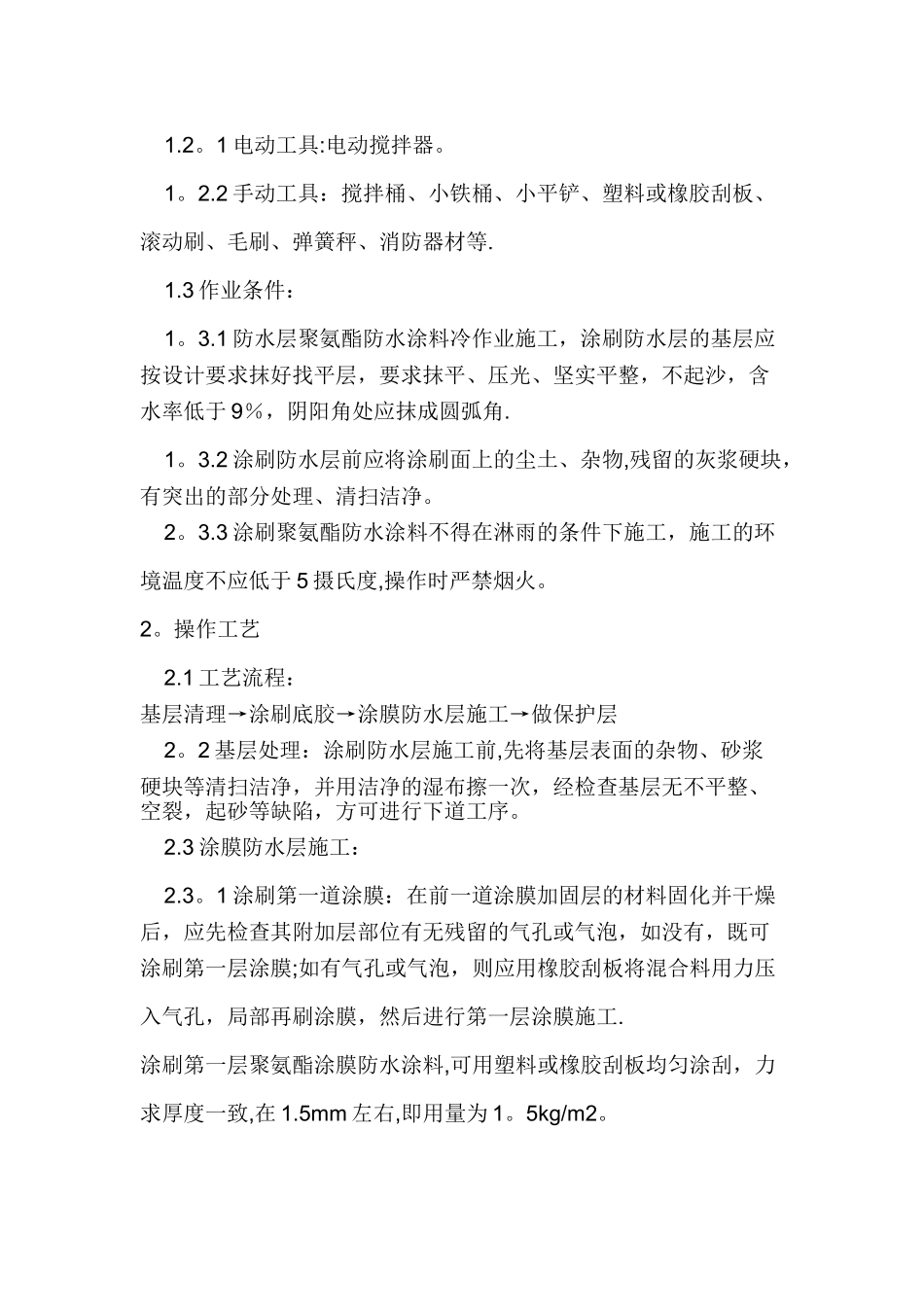

聚氨酯防水涂料施工方案一,工程概况:工程名称:慈溪大众第二废水处理站工程地点:杭州湾新区建设单位:上海大众有限公司宁波分公司设计单位:上海机电设计讨论院有限公司监理单位;宁波城建监理咨询有限公司施工单位:上海广厦(集团)有限公司二,设计概况本工程结构形式为框架———剪力墙结构,抗震等级为三级,筏板基础性质;地下水池,地上钢结构屋面,总建筑面积 4700 平方米; 0。7 米厚筏板基础; 外墙为 C30 混凝土,抗渗等级为 S6; 防水层为 2mm 厚聚氨酯防水涂料;分为三度施工;三.施工材料与施工方法1,施工准备 1.1 材料及要求 1。1.1 聚氨酯防水涂料,应具有出厂合格证及厂家产品的认证文件,并复验以下技术性能。聚氨酯防水涂料,以单组份桶装出厂; 技术性能指标如下:抗拉强度: ≥80延伸率: ≥500低温柔度:在—35C 无裂纹 1。1。2 辅助材料: 1。1。2。1 二月桂酸二丁基锡:用于做促凝剂。 1.1.2.2 二甲苯或醋酸乙酯:用于稀释和清洗工具。 1。2 主要机具: 1.2。1 电动工具:电动搅拌器。 1。2.2 手动工具:搅拌桶、小铁桶、小平铲、塑料或橡胶刮板、滚动刷、毛刷、弹簧秤、消防器材等. 1.3 作业条件: 1。3.1 防水层聚氨酯防水涂料冷作业施工,涂刷防水层的基层应按设计要求抹好找平层,要求抹平、压光、坚实平整,不起沙,含水率低于 9%,阴阳角处应抹成圆弧角. 1。3.2 涂刷防水层前应将涂刷面上的尘土、杂物,残留的灰浆硬块,有突出的部分处理、清扫洁净。 2。3.3 涂刷聚氨酯防水涂料不得在淋雨的条件下施工,施工的环境温度不应低于 5 摄氏度,操作时严禁烟火。2。操作工艺 2.1 工艺流程:基层清理→涂刷底胶→涂膜防水层施工→做保护层 2。2 基层处理:涂刷防水层施工前,先将基层表面的杂物、砂浆硬块等清扫洁净,并用洁净的湿布擦一次,经检查基层无不平整、空裂,起砂等缺陷,方可进行下道工序。 2.3 涂膜防水层施工: 2.3。1 涂刷第一道涂膜:在前一道涂膜加固层的材料固化并干燥后,应先检查其附加层部位有无残留的气孔或气泡,如没有,既可涂刷第一层涂膜;如有气孔或气泡,则应用橡胶刮板将混合料用力压入气孔,局部再刷涂膜,然后进行第一层涂膜施工.涂刷第一层聚氨酯涂膜防水涂料,可用塑料或橡胶刮板均匀涂刮,力求厚度一致,在 1.5mm 左右,即用量为 1。5kg/m2。 2。3.2 涂刮第二道涂膜:第一道涂膜固化后,即可在其上均匀地涂刮第二道涂膜,涂刮方向应与第一道的涂...
