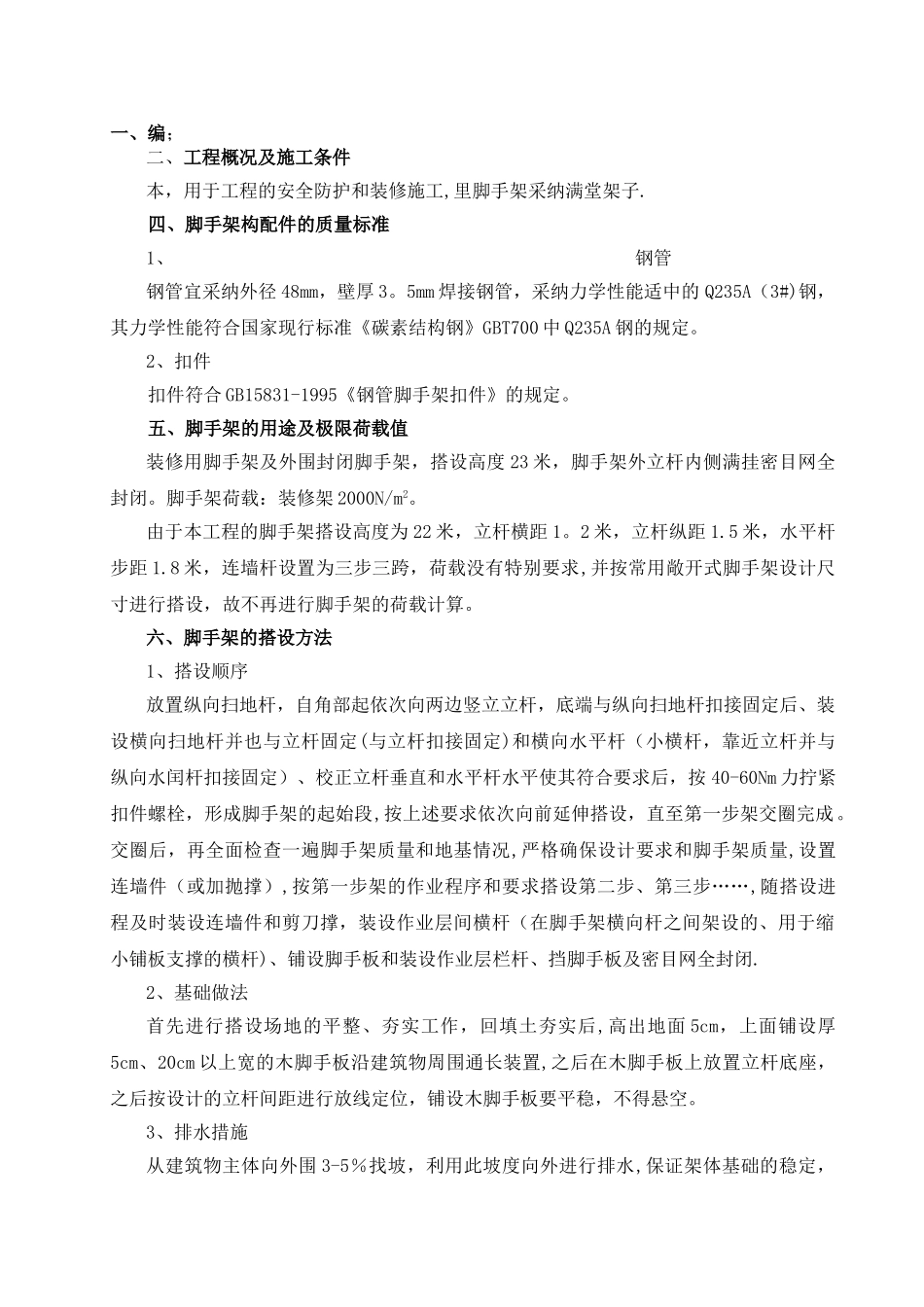

一、编;二、工程概况及施工条件本,用于工程的安全防护和装修施工,里脚手架采纳满堂架子
四、脚手架构配件的质量标准1、钢管钢管宜采纳外径 48mm,壁厚 3
5mm 焊接钢管,采纳力学性能适中的 Q235A(3#)钢,其力学性能符合国家现行标准《碳素结构钢》GBT700 中 Q235A 钢的规定
2、扣件扣件符合 GB15831-1995《钢管脚手架扣件》的规定
五、脚手架的用途及极限荷载值装修用脚手架及外围封闭脚手架,搭设高度 23 米,脚手架外立杆内侧满挂密目网全封闭
脚手架荷载:装修架 2000N/m2
由于本工程的脚手架搭设高度为 22 米,立杆横距 1
2 米,立杆纵距 1
5 米,水平杆步距 1
8 米,连墙杆设置为三步三跨,荷载没有特别要求,并按常用敞开式脚手架设计尺寸进行搭设,故不再进行脚手架的荷载计算
六、脚手架的搭设方法1、搭设顺序放置纵向扫地杆,自角部起依次向两边竖立立杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆并也与立杆固定(与立杆扣接固定)和横向水平杆(小横杆,靠近立杆并与纵向水闰杆扣接固定)、校正立杆垂直和水平杆水平使其符合要求后,按 40-60Nm 力拧紧扣件螺栓,形成脚手架的起始段,按上述要求依次向前延伸搭设,直至第一步架交圈完成
交圈后,再全面检查一遍脚手架质量和地基情况,严格确保设计要求和脚手架质量,设置连墙件(或加抛撑),按第一步架的作业程序和要求搭设第二步、第三步……,随搭设进程及时装设连墙件和剪刀撑,装设作业层间横杆(在脚手架横向杆之间架设的、用于缩小铺板支撑的横杆)、铺设脚手板和装设作业层栏杆、挡脚手板及密目网全封闭
2、基础做法首先进行搭设场地的平整、夯实工作,回填土夯实后,高出地面 5cm,上面铺设厚5cm、20cm 以上宽的木脚手板沿建筑物周围通长装置,之后在木脚手板上放置立杆底座,之后按设计的立杆间距进行放线定位,铺设木脚
