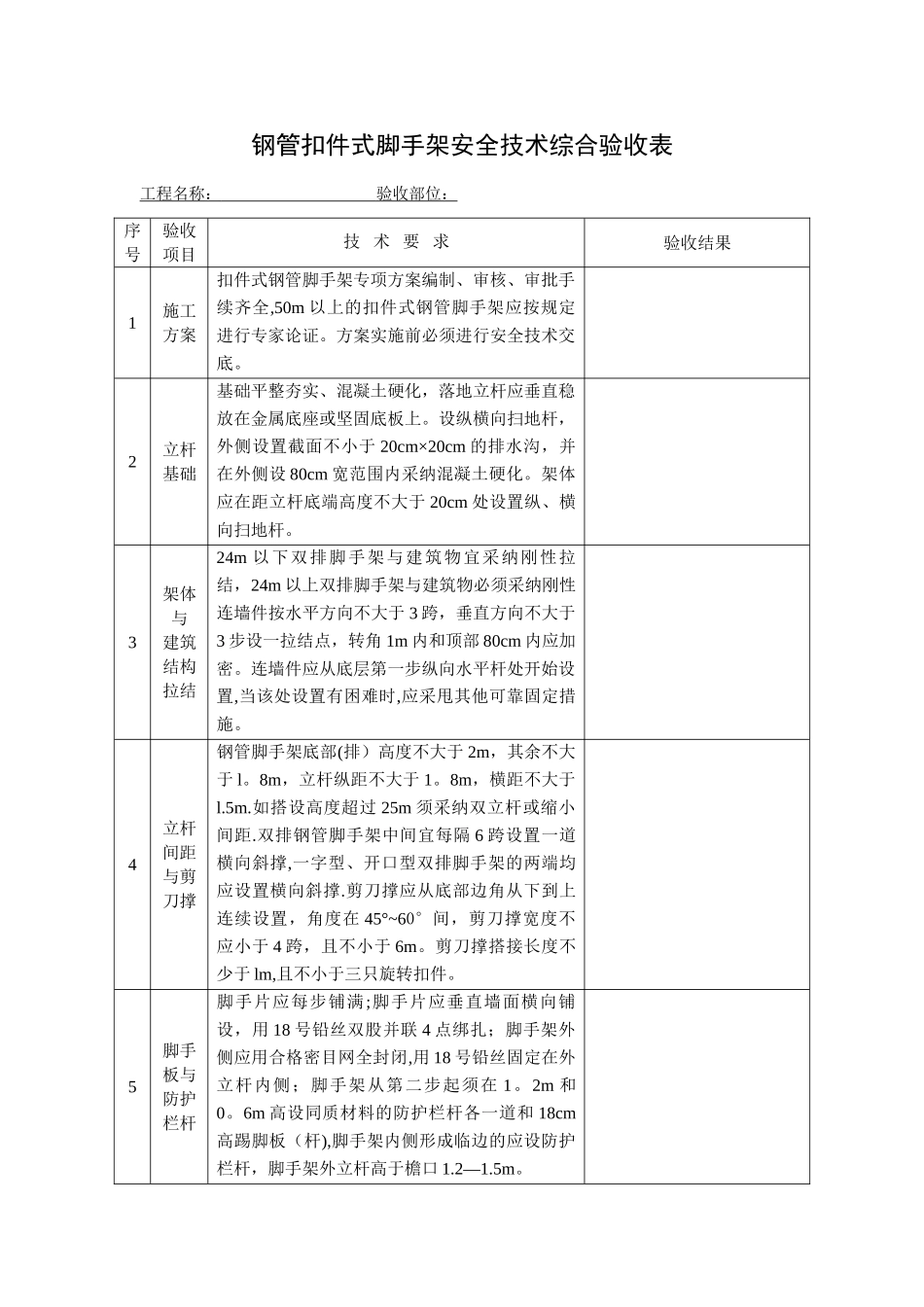

钢管扣件式脚手架安全技术综合验收表工程名称: 验收部位: 序号验收项目技 术 要 求验收结果1施工方案扣件式钢管脚手架专项方案编制、审核、审批手续齐全,50m 以上的扣件式钢管脚手架应按规定进行专家论证
方案实施前必须进行安全技术交底
2立杆基础基础平整夯实、混凝土硬化,落地立杆应垂直稳放在金属底座或坚固底板上
设纵横向扫地杆,外侧设置截面不小于 20cm×20cm 的排水沟,并在外侧设 80cm 宽范围内采纳混凝土硬化
架体应在距立杆底端高度不大于 20cm 处设置纵、横向扫地杆

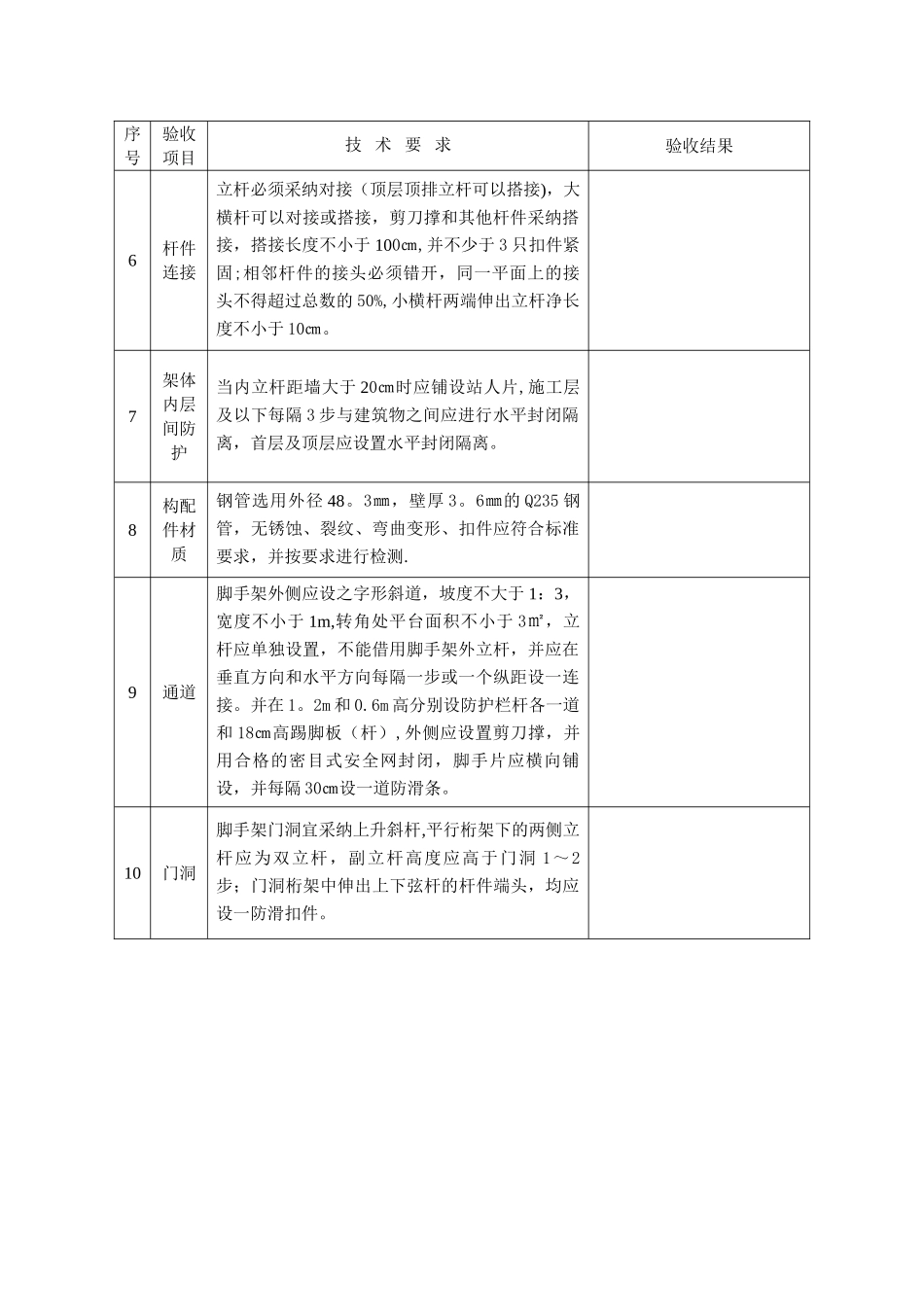

3架体与建筑结构拉结24m 以下双排脚手架与建筑物宜采纳刚性拉结,24m 以上双排脚手架与建筑物必须采纳刚性连墙件按水平方向不大于 3 跨,垂直方向不大于3 步设一拉结点,转角 1m 内和顶部 80cm 内应加密
连墙件应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采甩其他可靠固定措施
4立杆间距与剪刀撑钢管脚手架底部(排)高度不大于 2m,其余不大于 l
8m,立杆纵距不大于 1
8m,横距不大于l
如搭设高度超过 25m 须采纳双立杆或缩小间距
双排钢管脚手架中间宜每隔 6 跨设置一道横向斜撑,一字型、开口型双排脚手架的两端均应设置横向斜撑
剪刀撑应从底部边角从下到上连续设置,角度在 45°~60°间,剪刀撑宽度不应小于 4 跨,且不小于 6m
剪刀撑搭接长度不少于 lm,且不小于三只旋转扣件
5脚手板与防护栏杆脚手片应每步铺满;脚手片应垂直墙面横向铺设,用 18 号铅丝双股并联 4 点绑扎;脚手架外侧应用合格密目网全封闭,用 18 号铅丝固定在外立杆内侧;脚手架从第二步起须在 1
6m 高设同质材料的防护栏杆各一道和 18cm高踢脚板(杆),脚手架内侧形成临边的应设防护栏杆,脚手架外立杆高于檐口 1

序号验收项目技 术 要 求验收结果6杆件连接立
