脱硝氨站设备及管道施工方案施工必备条件:(一)施工图纸已到位并会审,待装设备运至施工现场,管材、阀门、连接件、管件、支吊架材料、支吊架连接件等已供到现场,且设备及材料经甲方或监理确认完好、符合要求;(二)施工机具,施工人员到位,具备安装能力1、劳动力组织:安装班长 1 名、安装作业 8 名、起重工 1 名、电工 1 名、钳工 3 名、电焊工 3 名
2、施工机械、工器具的配备序号施工机具名称单位数 量备注150t 汽车吊台1216t 汽车吊台13电焊机台445t 手拉葫芦个253t 手拉葫芦个26水平尺把27水准仪部1830 米盘尺把195 米盒尺把310磁力表座、百分表套111塞尺把112钳工工具套13、凡影响设备安装的建筑施工已完工,施工现场清洁、无杂物,并办理完土建交付安装中间验收交接书;4、设备基础上已做好了安装基准线与基准标高; 四、施工顺序、方法及技术要求施工流程图施工内容、方法及技术要求1、施工准备1)所有施工人员必须参加技术交底,并熟悉图纸
2)工器具准备
3)根据图纸清单对设备及材料数量进行清点及外观检查,如有缺陷的部件应及时上报,不得擅自处理

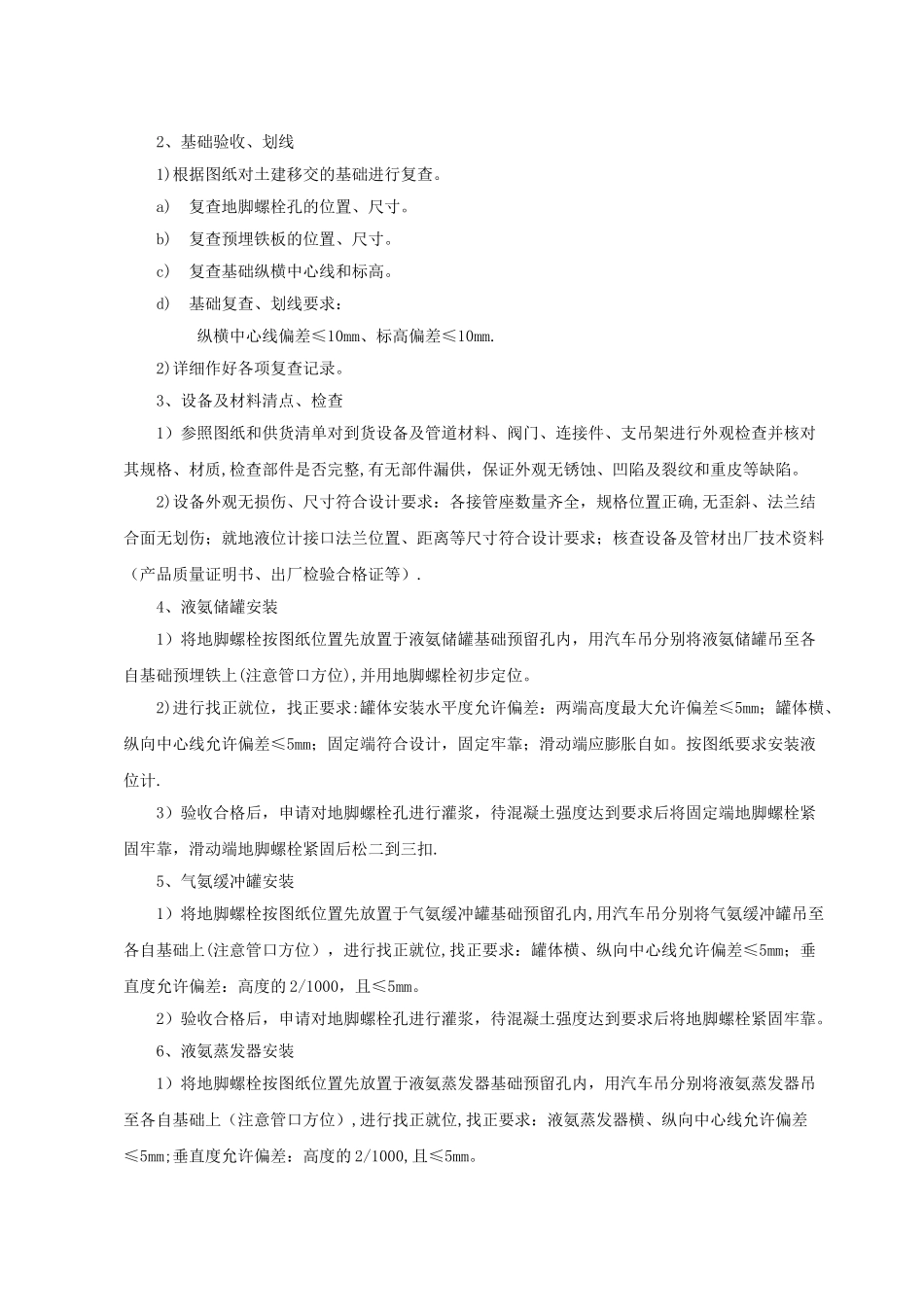

2、基础验收、划线1)根据图纸对土建移交的基础进行复查
a)复查地脚螺栓孔的位置、尺寸
b)复查预埋铁板的位置、尺寸
c)复查基础纵横中心线和标高
d)基础复查、划线要求:纵横中心线偏差≤10mm、标高偏差≤10mm
2)详细作好各项复查记录

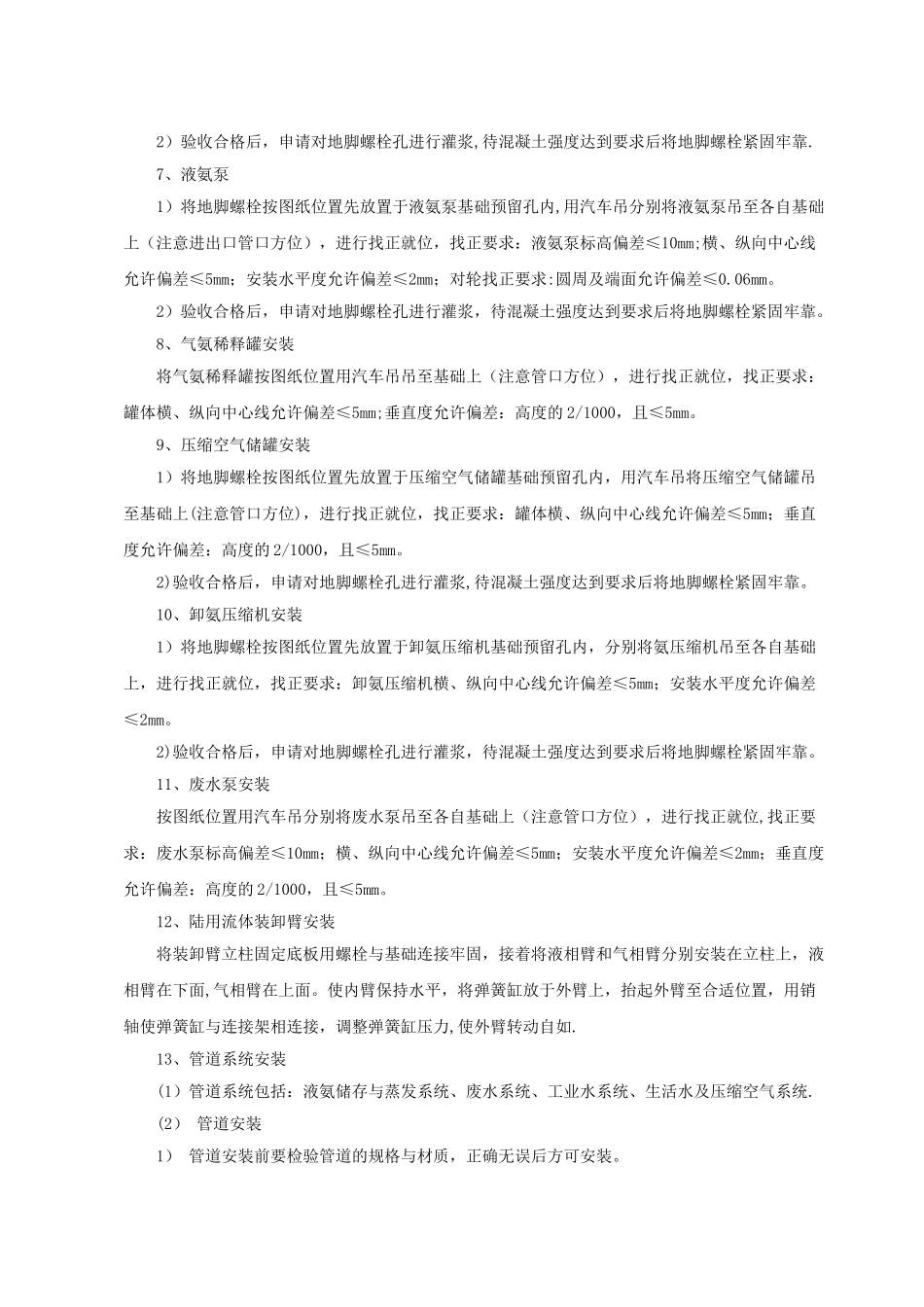

3、设备及材料清点、检查1)参照图纸和供货清单对到货设备及管道材料、阀门、连接件、支吊架进行外观检查并核对其规格、材质,检查部件是否完整,有无部件漏供,保证外观无锈蚀、凹陷及裂纹和重皮等缺陷
2)设备外观无损伤、尺寸符合设计要求:各接管座数量齐全,规格位置正确,无歪斜、法兰结合面无划伤;就地液位计接口法兰位置、距离等尺寸符合设计要求;核查设备及管材出厂技术资料(产品质量证明书
