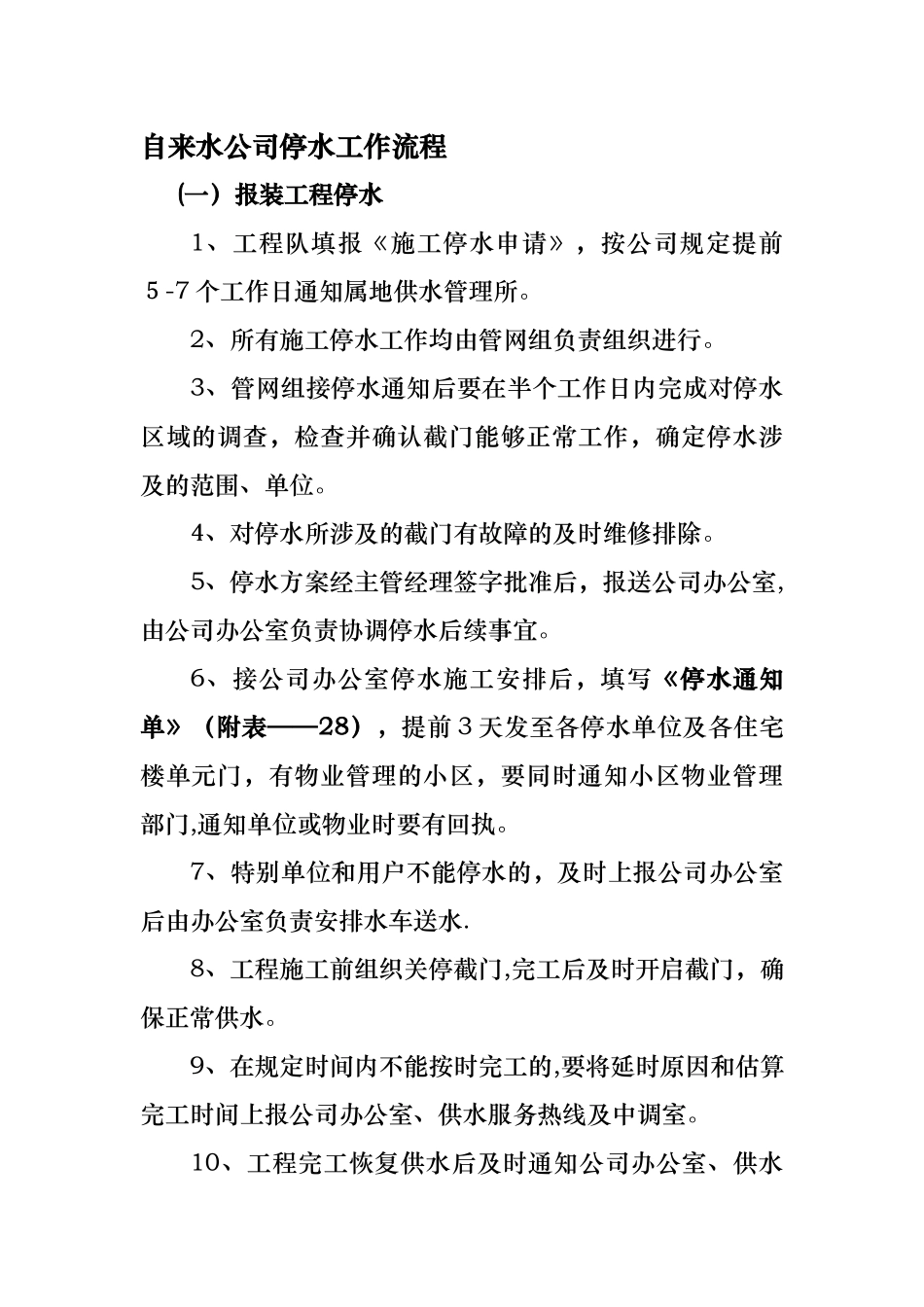

自来水公司停水工作流程(一)报装工程停水1、工程队填报《施工停水申请》,按公司规定提前5-7 个工作日通知属地供水管理所
2、所有施工停水工作均由管网组负责组织进行
3、管网组接停水通知后要在半个工作日内完成对停水区域的调查,检查并确认截门能够正常工作,确定停水涉及的范围、单位
4、对停水所涉及的截门有故障的及时维修排除
5、停水方案经主管经理签字批准后,报送公司办公室,由公司办公室负责协调停水后续事宜
6、接公司办公室停水施工安排后,填写《停水通知单》(附表——28),提前 3 天发至各停水单位及各住宅楼单元门,有物业管理的小区,要同时通知小区物业管理部门,通知单位或物业时要有回执
7、特别单位和用户不能停水的,及时上报公司办公室后由办公室负责安排水车送水
8、工程施工前组织关停截门,完工后及时开启截门,确保正常供水
9、在规定时间内不能按时完工的,要将延时原因和估算完工时间上报公司办公室、供水服务热线及中调室
10、工程完工恢复供水后及时通知公司办公室、供水服务热线及中调室
11、关停截门导致损坏、漏水的及时安排维修
12、填写《管网施工用水流量单》(附表——29),统计施工用水流量,报部门主管存档
附表:(28) 自来水公司停水通知单编号: 号 年 月 日停水时间年 月 日 时—— 日 时停水原因管网维护 □管道施工 □应急抢修 □停水范围管理单位管理所自来水有限责任公司 管理所(盖章)联系电话———---——--—-——-————-————————————--回 执编号: 号 年 月 日被通知单位送达时间年 月 日 时停水时间年 月 日 时—— 日 时停水范围被通知人意见被通知人签字联系电话(29) 自来水公司管网施工用水流量单编号: 号 年 月 日施工单位项目名称施施工场地点施工时间用水原因管 径DN用 时 小时 分损失水量 吨施工负责人管理所注:流量单管网组、统
