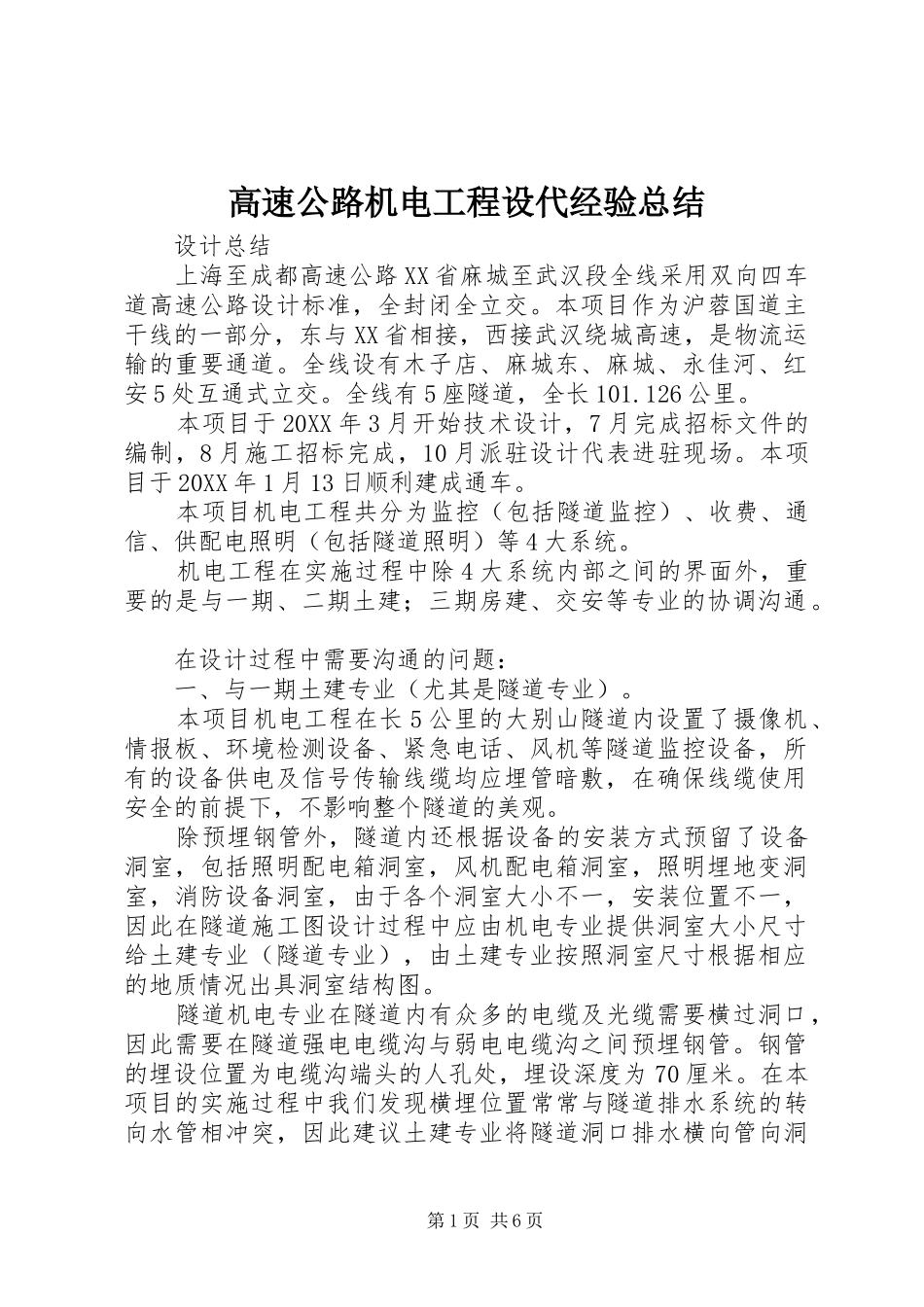

高速公路机电工程设代经验总结设计总结上海至成都高速公路XX省麻城至武汉段全线采用双向四车道高速公路设计标准,全封闭全立交
本项目作为沪蓉国道主干线的一部分,东与XX省相接,西接武汉绕城高速,是物流运输的重要通道
全线设有木子店、麻城东、麻城、永佳河、红安5处互通式立交
全线有5座隧道,全长101
本项目于20XX年3月开始技术设计,7月完成招标文件的编制,8月施工招标完成,10月派驻设计代表进驻现场
本项目于20XX年1月13日顺利建成通车
本项目机电工程共分为监控(包括隧道监控)、收费、通信、供配电照明(包括隧道照明)等4大系统
机电工程在实施过程中除4大系统内部之间的界面外,重要的是与一期、二期土建;三期房建、交安等专业的协调沟通
在设计过程中需要沟通的问题:一、与一期土建专业(尤其是隧道专业)
本项目机电工程在长5公里的大别山隧道内设置了摄像机、情报板、环境检测设备、紧急电话、风机等隧道监控设备,所有的设备供电及信号传输线缆均应埋管暗敷,在确保线缆使用安全的前提下,不影响整个隧道的美观
除预埋钢管外,隧道内还根据设备的安装方式预留了设备洞室,包括照明配电箱洞室,风机配电箱洞室,照明埋地变洞室,消防设备洞室,由于各个洞室大小不一,安装位置不一,因此在隧道施工图设计过程中应由机电专业提供洞室大小尺寸给土建专业(隧道专业),由土建专业按照洞室尺寸根据相应的地质情况出具洞室结构图
隧道机电专业在隧道内有众多的电缆及光缆需要横过洞口,因此需要在隧道强电电缆沟与弱电电缆沟之间预埋钢管
钢管的埋设位置为电缆沟端头的人孔处,埋设深度为70厘米
在本项目的实施过程中我们发现横埋位置常常与隧道排水系统的转向水管相冲突,因此建议土建专业将隧道洞口排水横向管向洞第1页共6页外移3-5米,给机电专业留出预埋钢管的施工位置

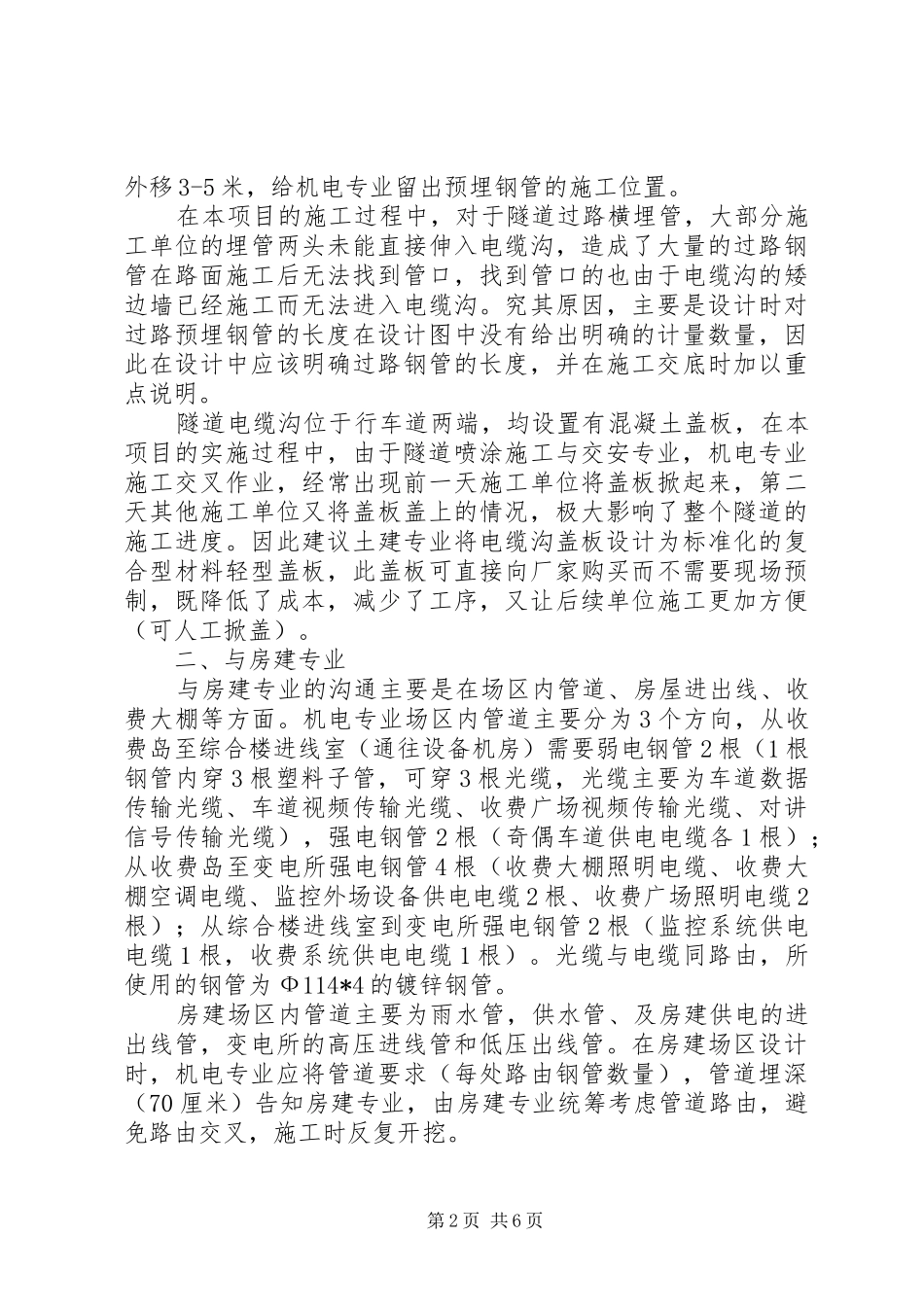

在本项目的施工过程中,对于隧道过路横埋管,大部分施工单位的埋
