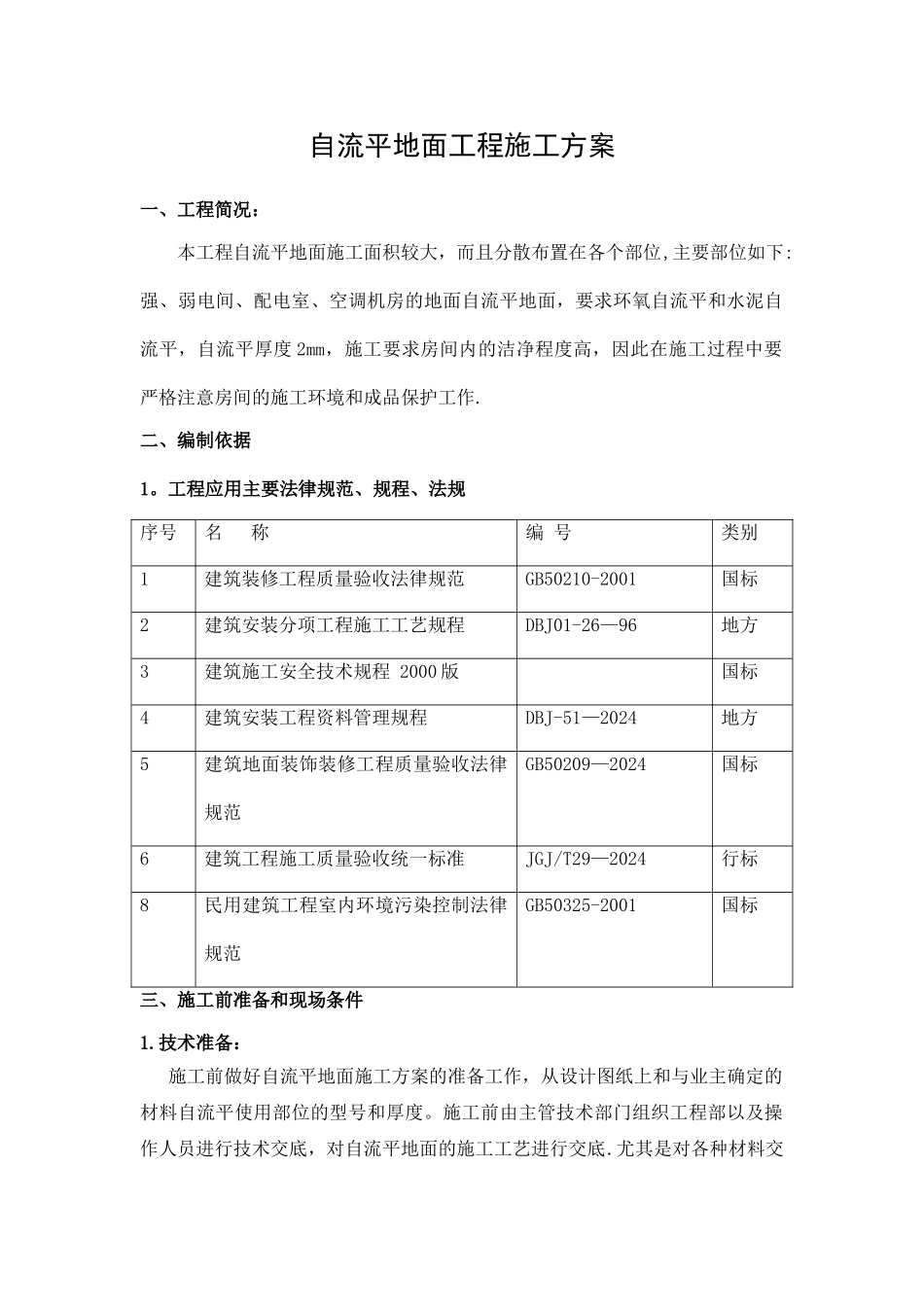

自流平地面工程施工方案一、工程简况:本工程自流平地面施工面积较大,而且分散布置在各个部位,主要部位如下:强、弱电间、配电室、空调机房的地面自流平地面,要求环氧自流平和水泥自流平,自流平厚度 2mm,施工要求房间内的洁净程度高,因此在施工过程中要严格注意房间的施工环境和成品保护工作
二、编制依据1
工程应用主要法律规范、规程、法规 序号名 称编 号类别1 建筑装修工程质量验收法律规范GB50210-2001国标2 建筑安装分项工程施工工艺规程DBJ01-26—96地方3 建筑施工安全技术规程 2000 版国标4 建筑安装工程资料管理规程DBJ-51—2024地方5建筑地面装饰装修工程质量验收法律规范GB50209—2024国标6建筑工程施工质量验收统一标准JGJ/T29—2024行标8民用建筑工程室内环境污染控制法律规范GB50325-2001国标三、施工前准备和现场条件1
技术准备: 施工前做好自流平地面施工方案的准备工作,从设计图纸上和与业主确定的材料自流平使用部位的型号和厚度
施工前由主管技术部门组织工程部以及操作人员进行技术交底,对自流平地面的施工工艺进行交底
尤其是对各种材料交界处的节点处理,包括不同材料地面之间、踢脚线交圈收口节点处理
以及施工环境和现场条件,地面基层情况进行技术交底

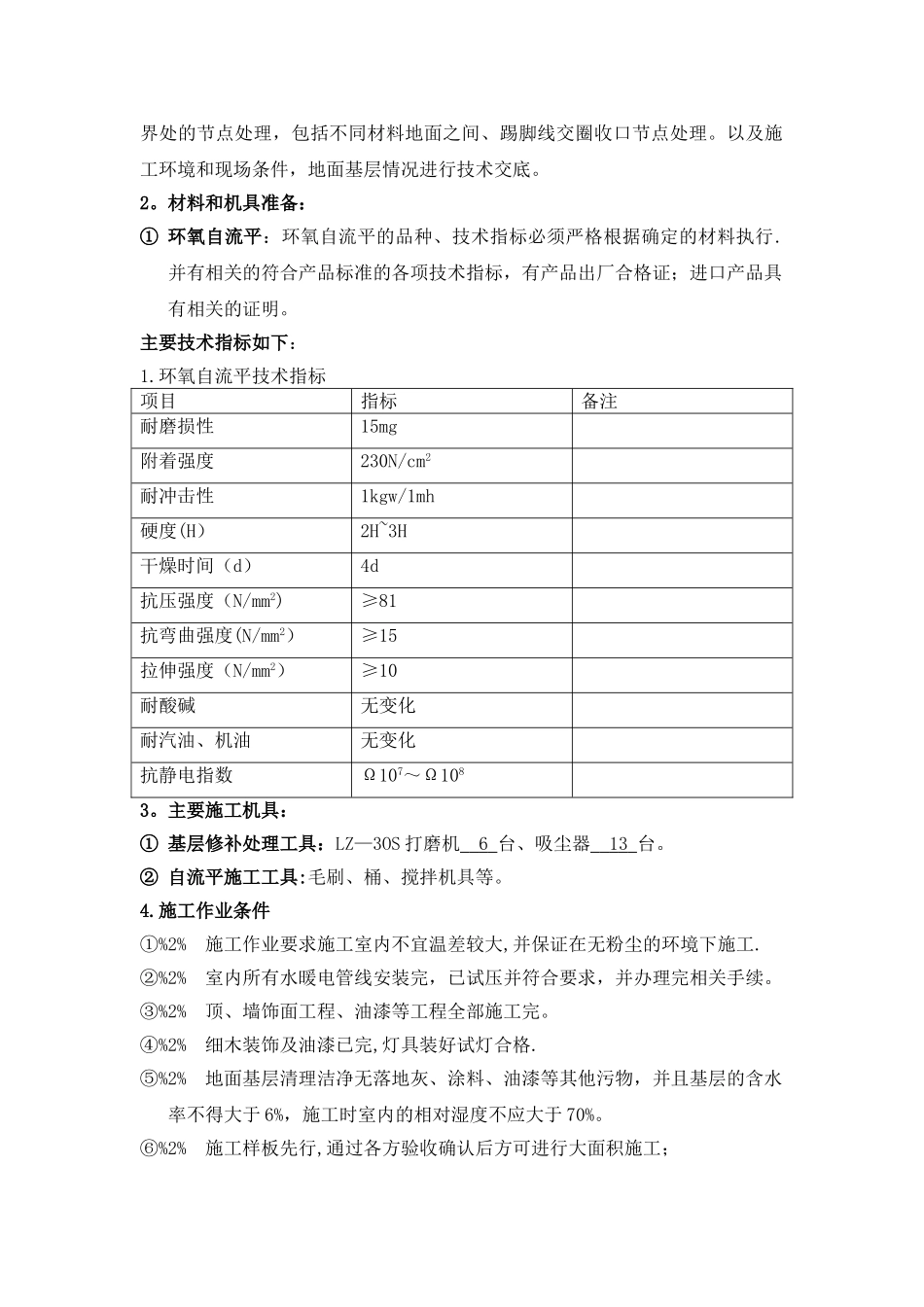

材料和机具准备:① 环氧自流平:环氧自流平的品种、技术指标必须严格根据确定的材料执行
并有相关的符合产品标准的各项技术指标,有产品出厂合格证;进口产品具有相关的证明
主要技术指标如下:1
环氧自流平技术指标项目指标备注耐磨损性15mg附着强度230N/cm2耐冲击性1kgw/1mh硬度(H)2H~3H干燥时间(d)4d抗压强度(N/mm2)≥81抗弯曲强度(N/mm2)≥15拉伸强度(N/mm2)≥10耐酸碱无变化耐汽油、机油无变化抗静电指数Ω107~Ω1083

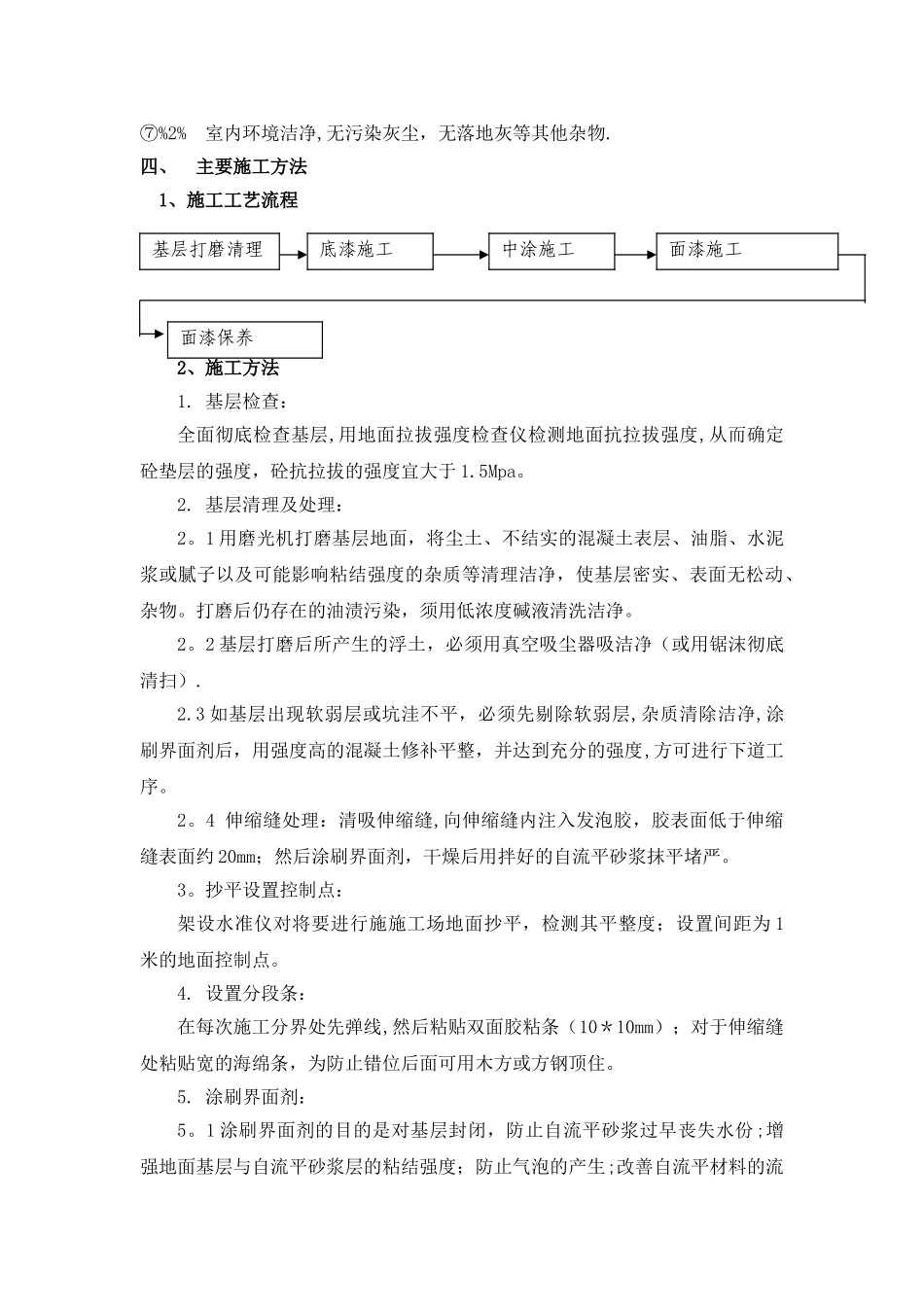

主要施工机具:
