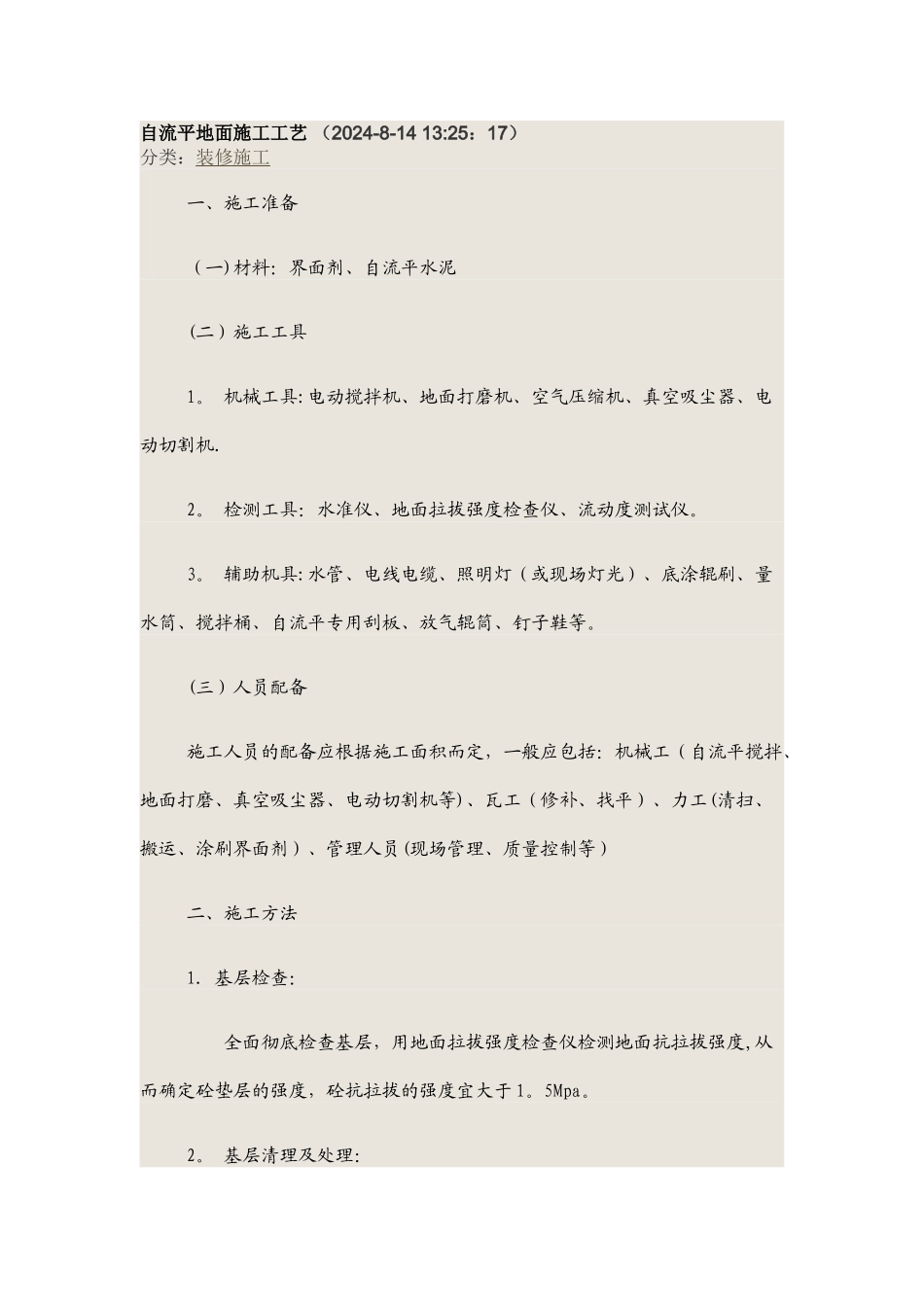

自流平地面施工工艺 (2024-8-14 13:25:17) 分类:装修施工 一、施工准备(一)材料:界面剂、自流平水泥(二)施工工具1
机械工具:电动搅拌机、地面打磨机、空气压缩机、真空吸尘器、电动切割机
检测工具:水准仪、地面拉拔强度检查仪、流动度测试仪
辅助机具:水管、电线电缆、照明灯(或现场灯光)、底涂辊刷、量水筒、搅拌桶、自流平专用刮板、放气辊筒、钉子鞋等
(三)人员配备施工人员的配备应根据施工面积而定,一般应包括:机械工(自流平搅拌、地面打磨、真空吸尘器、电动切割机等)、瓦工(修补、找平)、力工(清扫、搬运、涂刷界面剂)、管理人员(现场管理、质量控制等)二、施工方法1
基层检查: 全面彻底检查基层,用地面拉拔强度检查仪检测地面抗拉拔强度,从而确定砼垫层的强度,砼抗拉拔的强度宜大于 1
基层清理及处理: 2

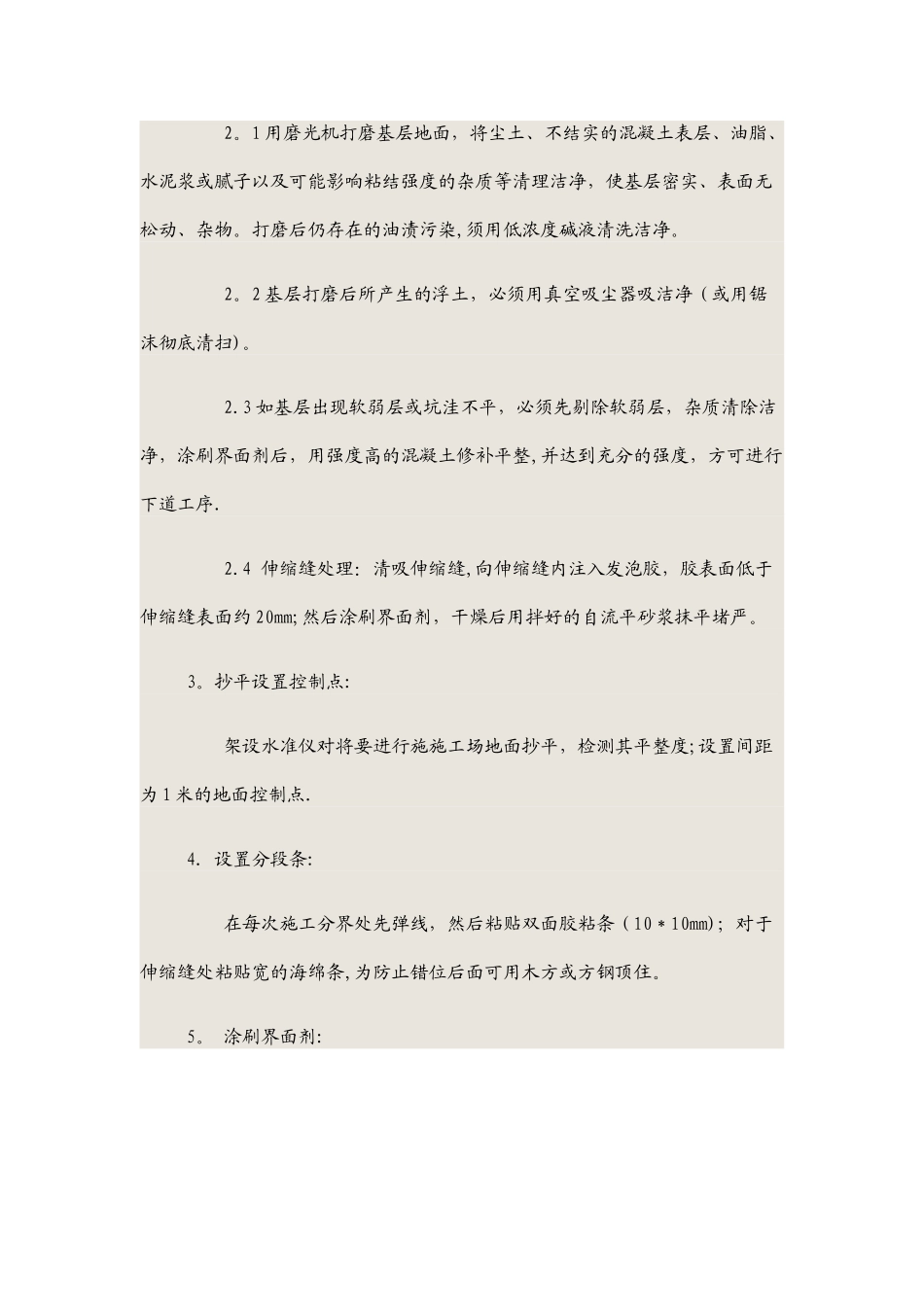

1 用磨光机打磨基层地面,将尘土、不结实的混凝土表层、油脂、水泥浆或腻子以及可能影响粘结强度的杂质等清理洁净,使基层密实、表面无松动、杂物
打磨后仍存在的油渍污染,须用低浓度碱液清洗洁净
2 基层打磨后所产生的浮土,必须用真空吸尘器吸洁净(或用锯沫彻底清扫)
3 如基层出现软弱层或坑洼不平,必须先剔除软弱层,杂质清除洁净,涂刷界面剂后,用强度高的混凝土修补平整,并达到充分的强度,方可进行下道工序
4 伸缩缝处理:清吸伸缩缝,向伸缩缝内注入发泡胶,胶表面低于伸缩缝表面约 20mm;然后涂刷界面剂,干燥后用拌好的自流平砂浆抹平堵严
抄平设置控制点: 架设水准仪对将要进行施施工场地面抄平,检测其平整度;设置间距为 1 米的地面控制点
设置分段条: 在每次施工分界处先弹线,然后粘贴双面胶粘条(10*10mm);对于伸缩缝处粘贴宽的海绵条,为防止错位后面可用木方或方钢顶住

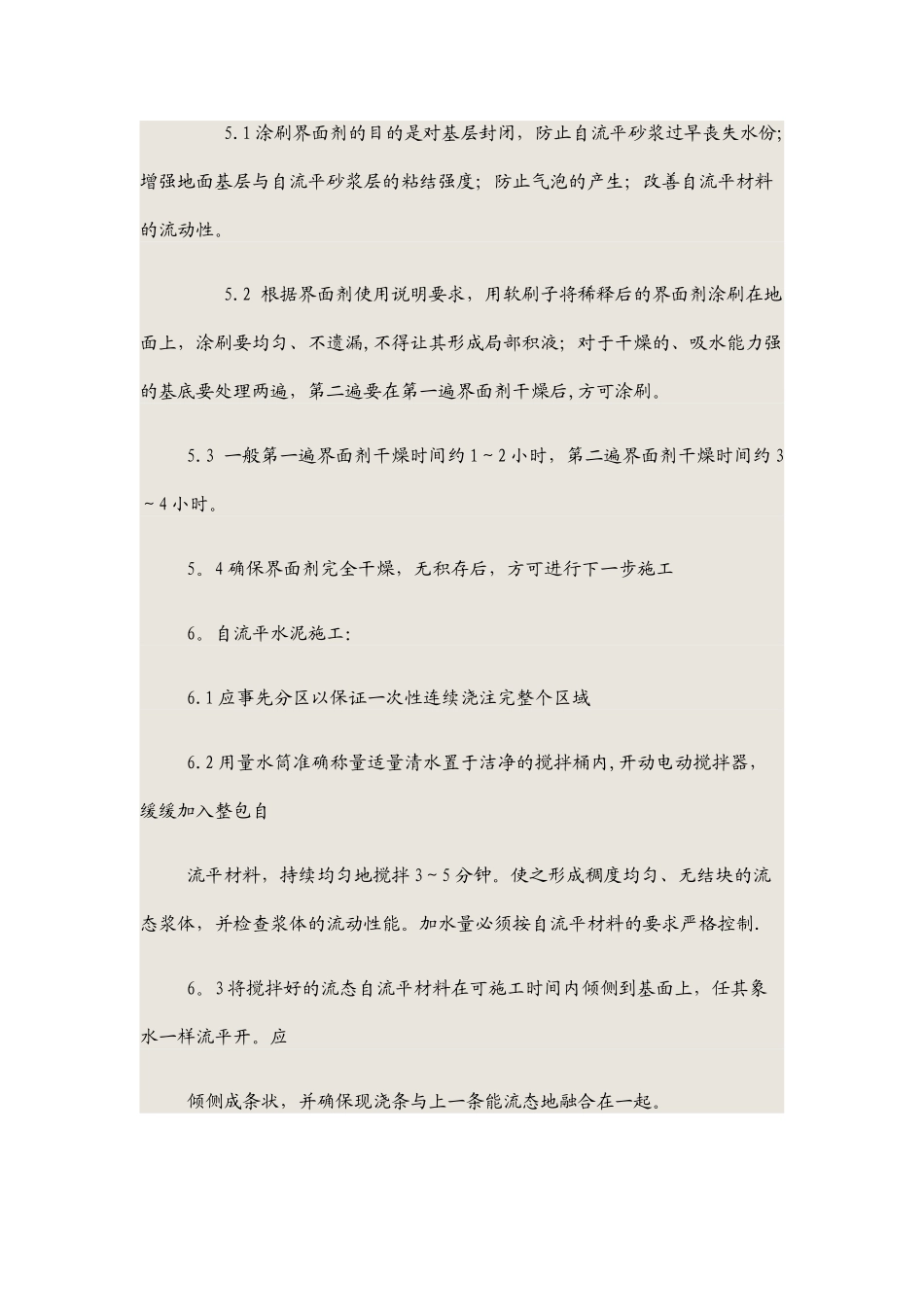

涂刷界面剂: 5
1 涂刷界面剂
