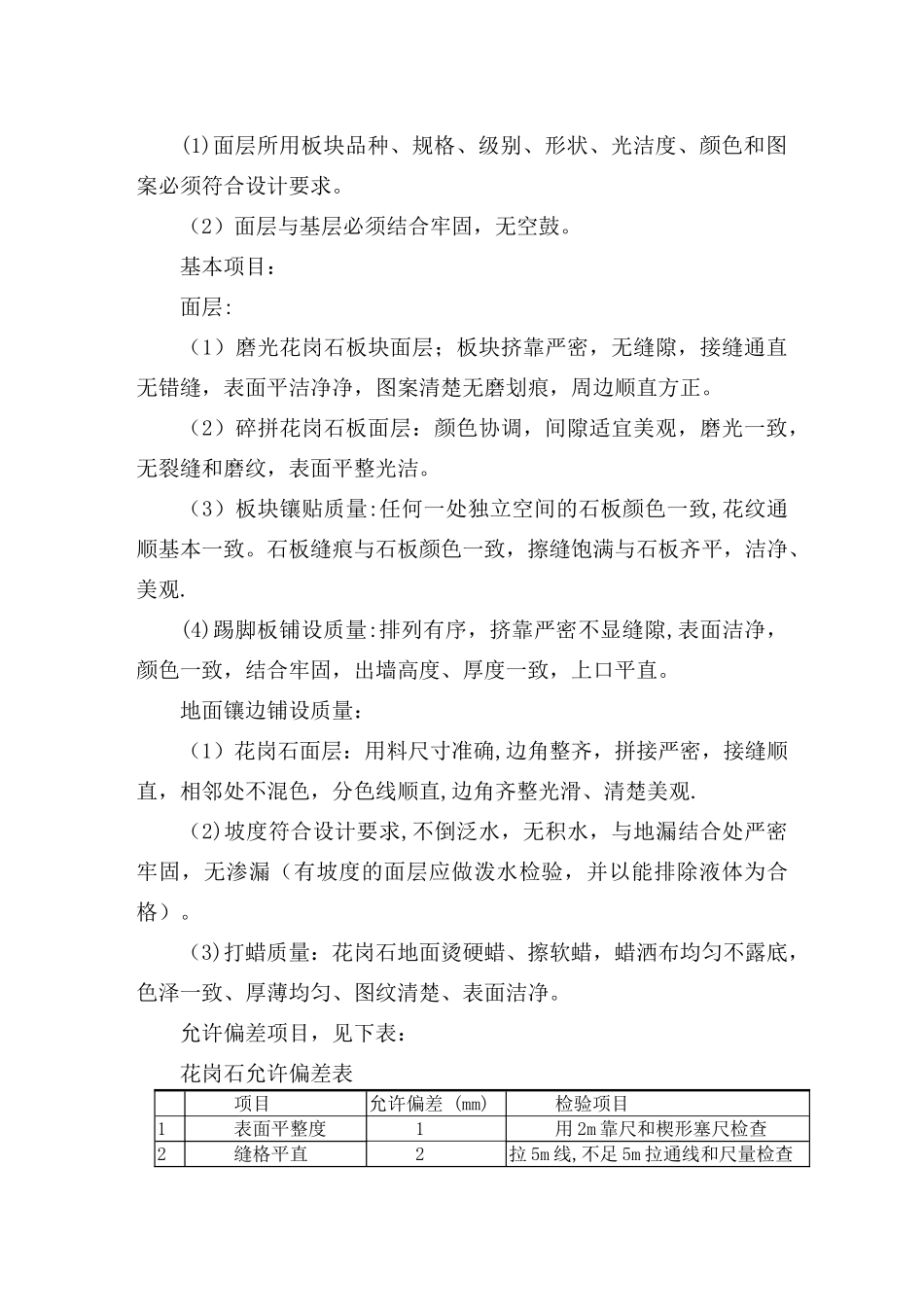

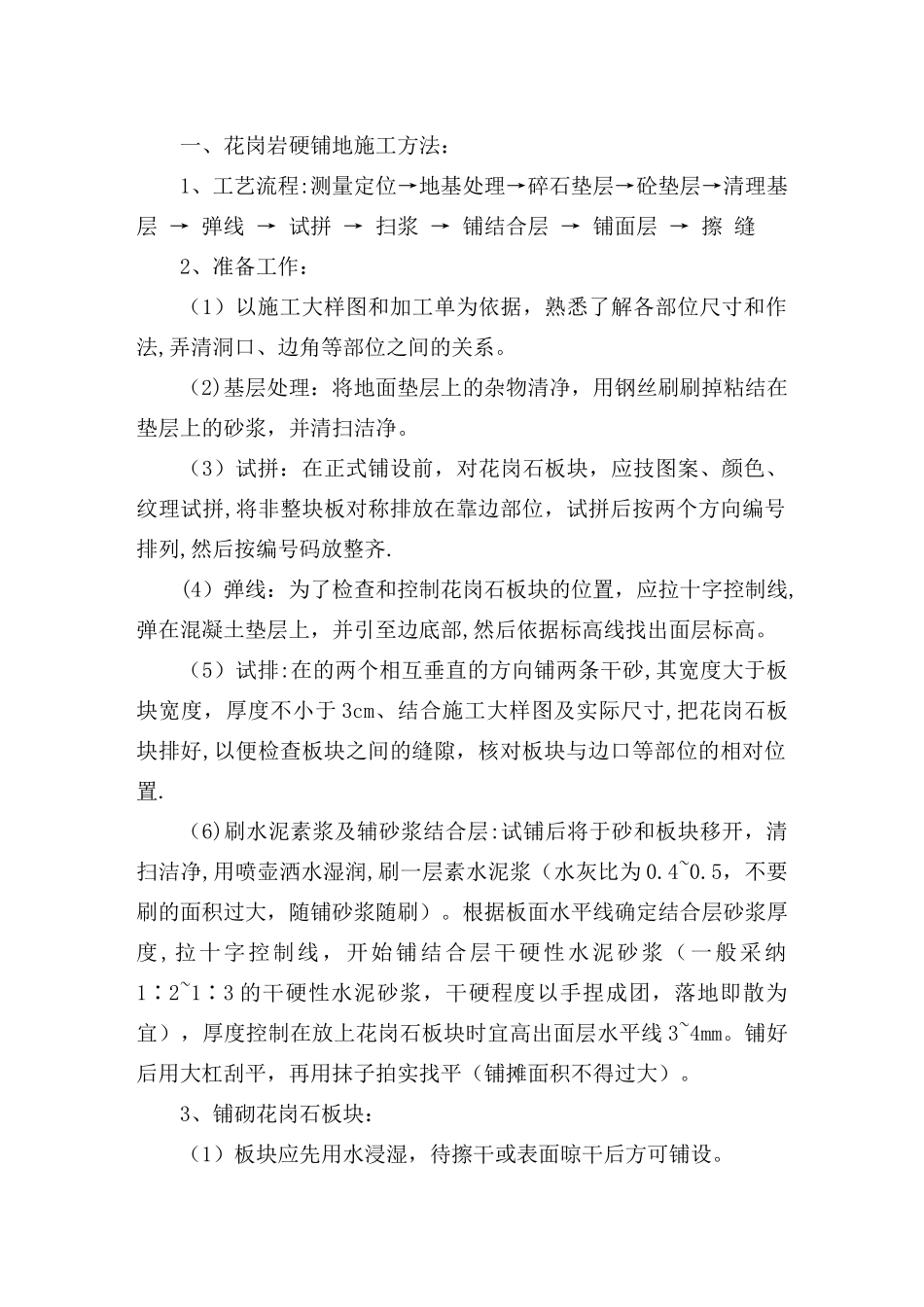

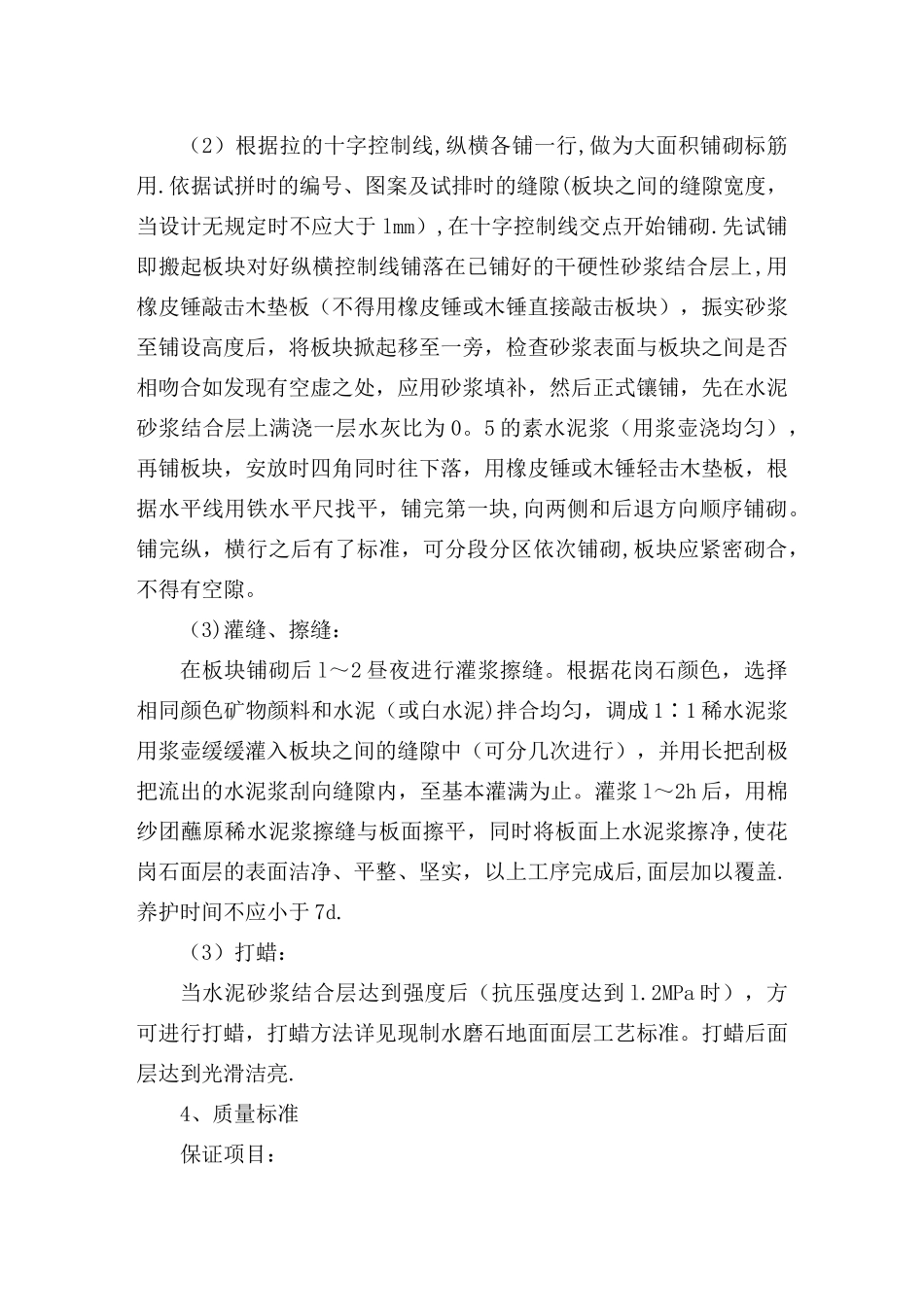

一、花岗岩硬铺地施工方法:1、工艺流程:测量定位→地基处理→碎石垫层→砼垫层→清理基层 → 弹线 → 试拼 → 扫浆 → 铺结合层 → 铺面层 → 擦 缝2、准备工作:(1)以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。(2)基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫洁净。(3)试拼:在正式铺设前,对花岗石板块,应技图案、颜色、纹理试拼,将非整块板对称排放在靠边部位,试拼后按两个方向编号排列,然后按编号码放整齐.(4)弹线:为了检查和控制花岗石板块的位置,应拉十字控制线,弹在混凝土垫层上,并引至边底部,然后依据标高线找出面层标高。(5)试排:在的两个相互垂直的方向铺两条干砂,其宽度大于板块宽度,厚度不小于 3cm、结合施工大样图及实际尺寸,把花岗石板块排好,以便检查板块之间的缝隙,核对板块与边口等部位的相对位置.(6)刷水泥素浆及辅砂浆结合层:试铺后将于砂和板块移开,清扫洁净,用喷壶洒水湿润,刷一层素水泥浆(水灰比为 0.4~0.5,不要刷的面积过大,随铺砂浆随刷)。根据板面水平线确定结合层砂浆厚度,拉十字控制线,开始铺结合层干硬性水泥砂浆(一般采纳1∶2~1∶3 的干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜),厚度控制在放上花岗石板块时宜高出面层水平线 3~4mm。铺好后用大杠刮平,再用抹子拍实找平(铺摊面积不得过大)。3、铺砌花岗石板块:(1)板块应先用水浸湿,待擦干或表面晾干后方可铺设。(2)根据拉的十字控制线,纵横各铺一行,做为大面积铺砌标筋用.依据试拼时的编号、图案及试排时的缝隙(板块之间的缝隙宽度,当设计无规定时不应大于 lmm),在十字控制线交点开始铺砌.先试铺即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击板块),振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆结合层上满浇一层水灰比为 0。5 的素水泥浆(用浆壶浇均匀),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向顺序铺砌。铺完纵,横行之后有了标准,可分段分区依次铺砌,板块应紧密砌合,不得有空隙。(3)灌缝、擦缝:在板块铺砌后 l~2 昼夜进行灌浆擦缝。根据花岗石颜色,选择相同颜色矿...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

花岗岩铺设方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
