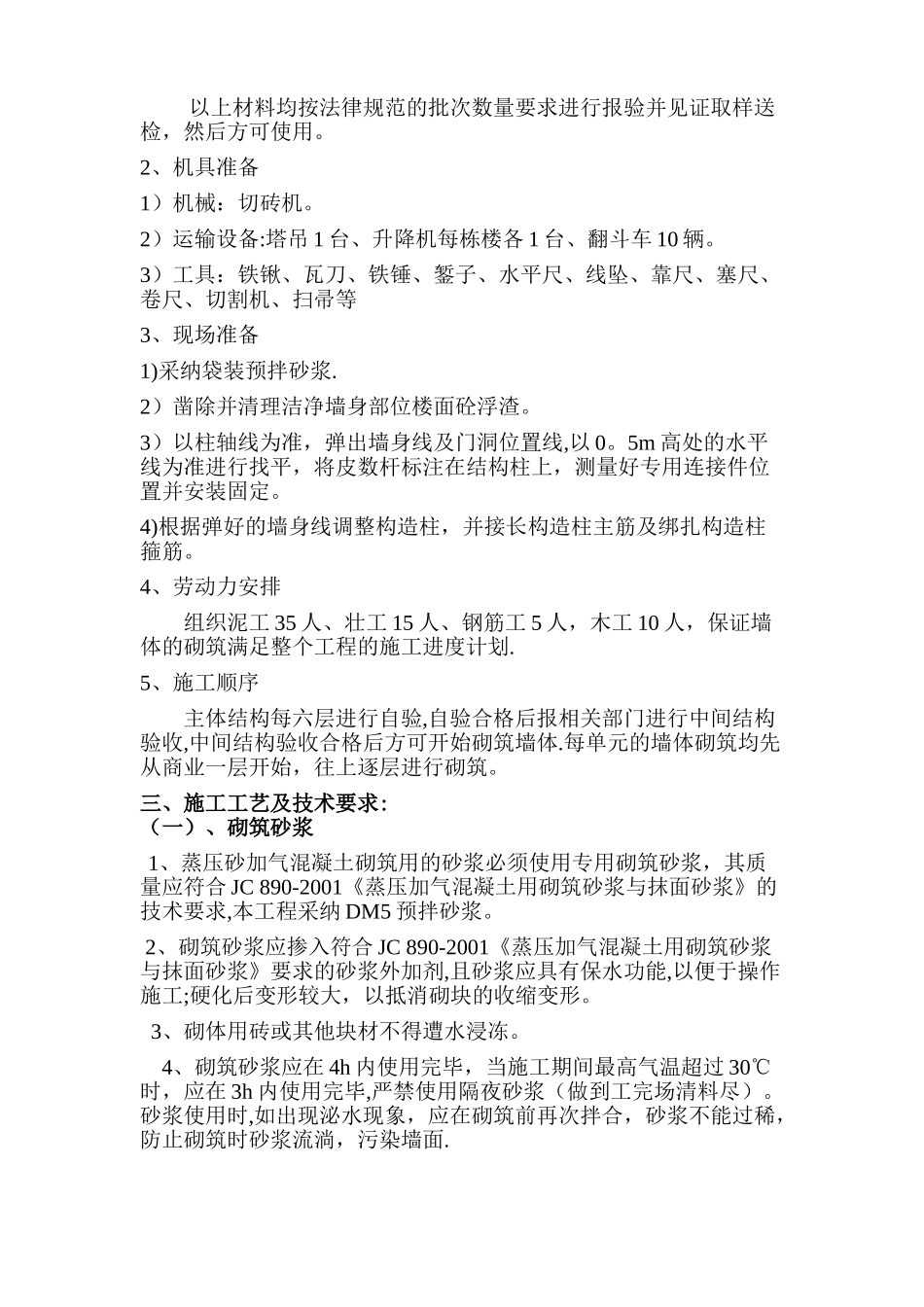

万橡华府 8#-10#楼墙体砌筑专项施工方案四川招港建设有限公司2024 年 4 月 5 日 一、编制依据: 1。 本工程建筑施工图纸 2 。 《 蒸 压 轻 质 砂 加 气 混 凝 土 砌 块 和 板 材 结 构 构 造 》(06CJ05) 3。《砌体工程施工质量验收法律规范》(GB50203—2024) 二、工程概况:华润万橡府示范区项目施工总承包,位于合肥市新站区东方大道与相山路交口东北角。本工程由 3 栋洋房及售楼部,周围地下车库组成,其中 2 栋 8 层住宅楼,1 栋 7 层住宅楼。总建筑面积约:19970。48m2。本工程由合肥润置房地产开发有限公司投资兴建,华东建筑设计讨论院有限公司设计,安徽恒泰工程咨询有限公司监理,四川招港建设有限公司总承建。本工程主体为剪力墙结构,内外 200 墙和 100 隔墙采纳蒸压加气混凝土砌块,厨房、卫生间墙体采纳水泥砖,砂浆采纳 DM5 预拌砂浆。三、施工部署: 1、材料准备1)加气混凝土砌块:A5.0,边角齐全,表面无疏松、层裂,有出厂合格证。2)加气混凝土砌体用专用砂浆。3)水泥砖 M15,色泽均匀,边角齐全,有出厂合格证.4)钢筋:φ6。5、φ8、φ10、φ12 等。 以上材料均按法律规范的批次数量要求进行报验并见证取样送检,然后方可使用。2、机具准备1)机械:切砖机。2)运输设备:塔吊 1 台、升降机每栋楼各 1 台、翻斗车 10 辆。3)工具:铁锹、瓦刀、铁锤、錾子、水平尺、线坠、靠尺、塞尺、卷尺、切割机、扫帚等3、现场准备1)采纳袋装预拌砂浆.2)凿除并清理洁净墙身部位楼面砼浮渣。3)以柱轴线为准,弹出墙身线及门洞位置线,以 0。5m 高处的水平线为准进行找平,将皮数杆标注在结构柱上,测量好专用连接件位置并安装固定。4)根据弹好的墙身线调整构造柱,并接长构造柱主筋及绑扎构造柱箍筋。4、劳动力安排组织泥工 35 人、壮工 15 人、钢筋工 5 人,木工 10 人,保证墙体的砌筑满足整个工程的施工进度计划.5、施工顺序主体结构每六层进行自验,自验合格后报相关部门进行中间结构验收,中间结构验收合格后方可开始砌筑墙体.每单元的墙体砌筑均先从商业一层开始,往上逐层进行砌筑。三、施工工艺及技术要求:(一)、砌筑砂浆 1、蒸压砂加气混凝土砌筑用的砂浆必须使用专用砌筑砂浆,其质量应符合 JC 890-2001《蒸压加气混凝土用砌筑砂浆与抹面砂浆》的技术要求,本工程采纳 DM5 预拌砂浆。 2、砌筑砂浆应掺入符合 JC 890-2001《蒸压加气混凝土用砌筑砂浆与...
