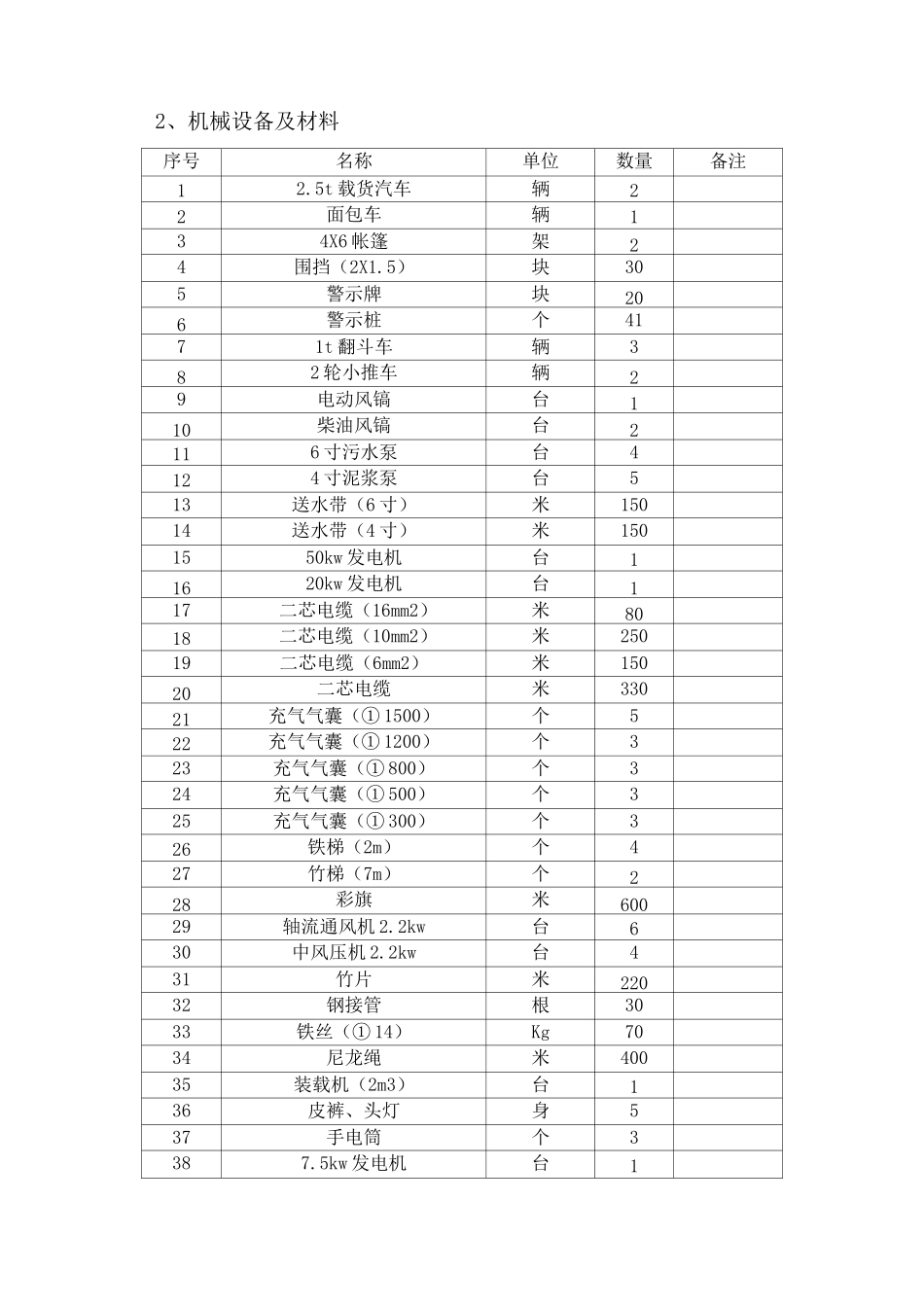

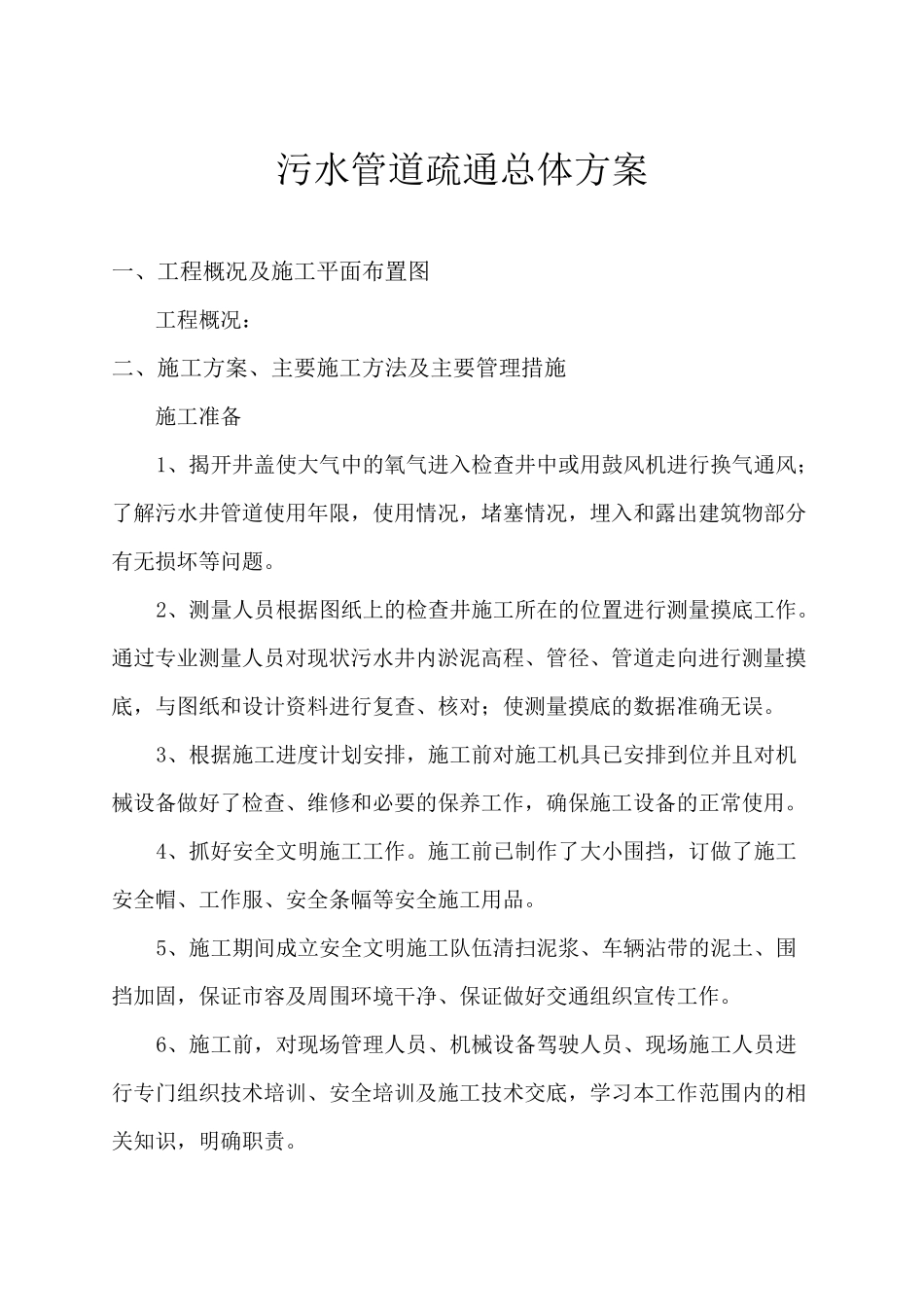

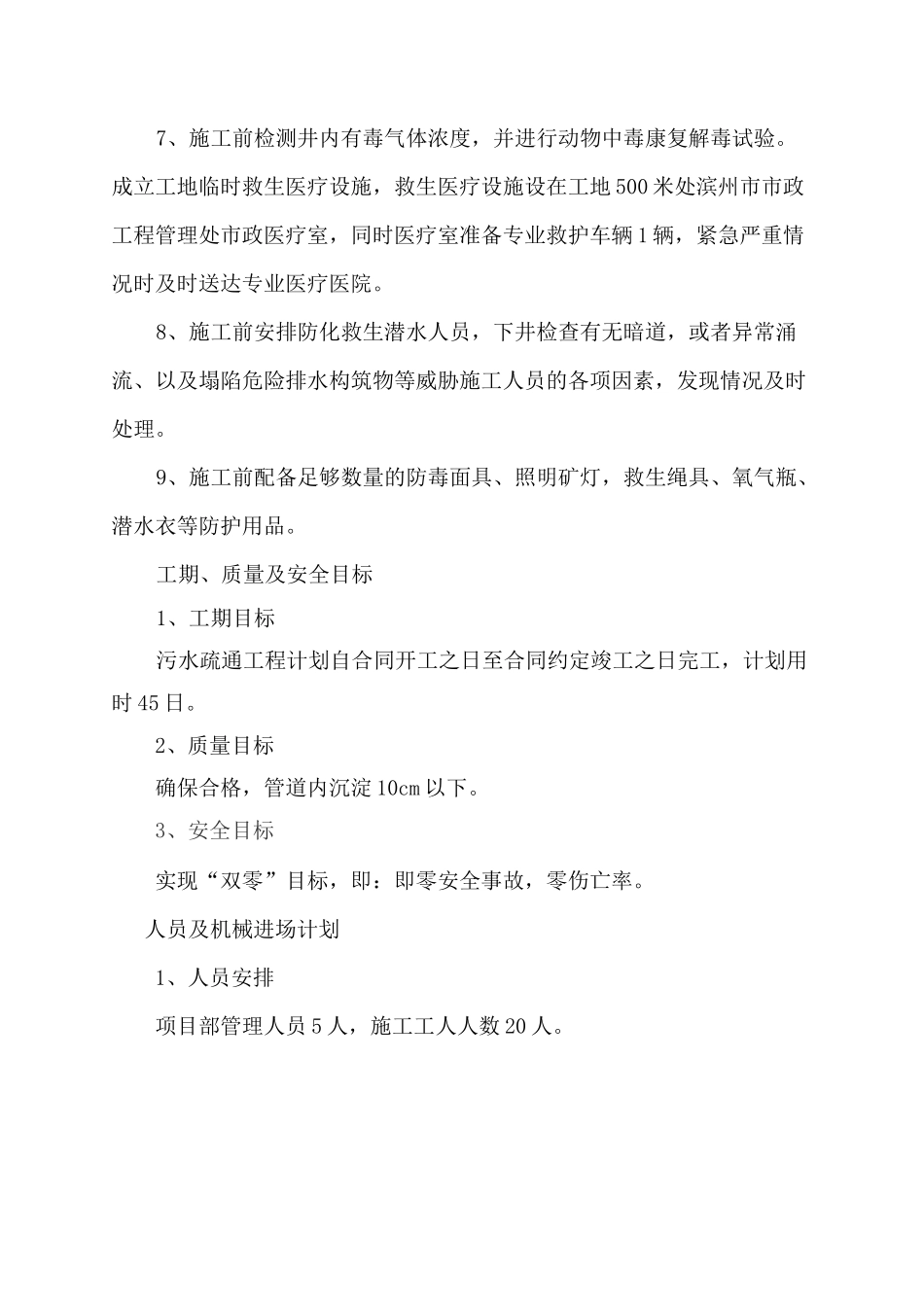

污水管道疏通总体方案一、工程概况及施工平面布置图工程概况:二、施工方案、主要施工方法及主要管理措施施工准备1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误。3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。4、抓好安全文明施工工作。施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品。5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作。6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责。7、施工前检测井内有毒气体浓度,并进行动物中毒康复解毒试验。成立工地临时救生医疗设施,救生医疗设施设在工地 500 米处滨州市市政工程管理处市政医疗室,同时医疗室准备专业救护车辆 1 辆,紧急严重情况时及时送达专业医疗医院。8、施工前安排防化救生潜水人员,下井检查有无暗道,或者异常涌流、以及塌陷危险排水构筑物等威胁施工人员的各项因素,发现情况及时处理。9、施工前配备足够数量的防毒面具、照明矿灯,救生绳具、氧气瓶、潜水衣等防护用品。工期、质量及安全目标1、工期目标污水疏通工程计划自合同开工之日至合同约定竣工之日完工,计划用时 45 日。2、质量目标确保合格,管道内沉淀 10cm 以下。3、安全目标实现“双零”目标,即:即零安全事故,零伤亡率。人员及机械进场计划1、人员安排项目部管理人员 5 人,施工工人人数 20 人。2、机械设备及材料序号名称单位数量备注12.5t 载货汽车辆22面包车辆134X6 帐篷架24围挡(2X1.5)块305警示牌块206警示桩个4171t 翻斗车辆382 轮小推车辆29电动风镐台110柴油风镐台2116 寸污水泵台4124 寸泥浆泵台513送水带(6 寸)米15014送水带(4 寸)米1501550kw 发电机台11620kw 发电机台117二芯电缆(16mm2)米8018二芯电缆(10mm2)米25019二芯电缆(6mm2)米15020二芯电缆米33021充气气囊...
