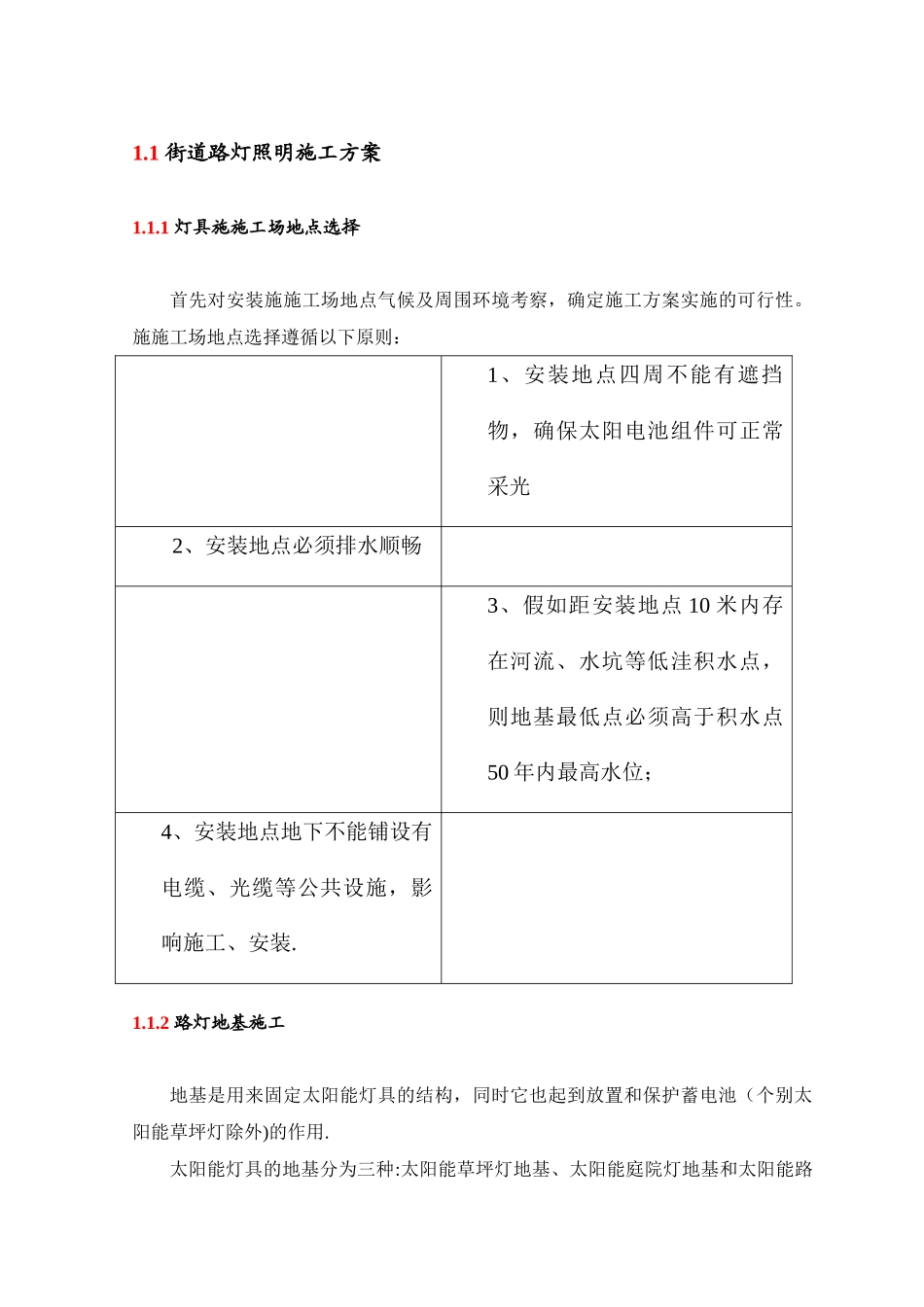

1 街道路灯照明施工方案1
1 灯具施施工场地点选择首先对安装施施工场地点气候及周围环境考察,确定施工方案实施的可行性
施施工场地点选择遵循以下原则:1、安装地点四周不能有遮挡物,确保太阳电池组件可正常采光2、安装地点必须排水顺畅3、假如距安装地点 10 米内存在河流、水坑等低洼积水点,则地基最低点必须高于积水点50 年内最高水位;4、安装地点地下不能铺设有电缆、光缆等公共设施,影响施工、安装
2 路灯地基施工地基是用来固定太阳能灯具的结构,同时它也起到放置和保护蓄电池(个别太阳能草坪灯除外)的作用
太阳能灯具的地基分为三种:太阳能草坪灯地基、太阳能庭院灯地基和太阳能路灯地基

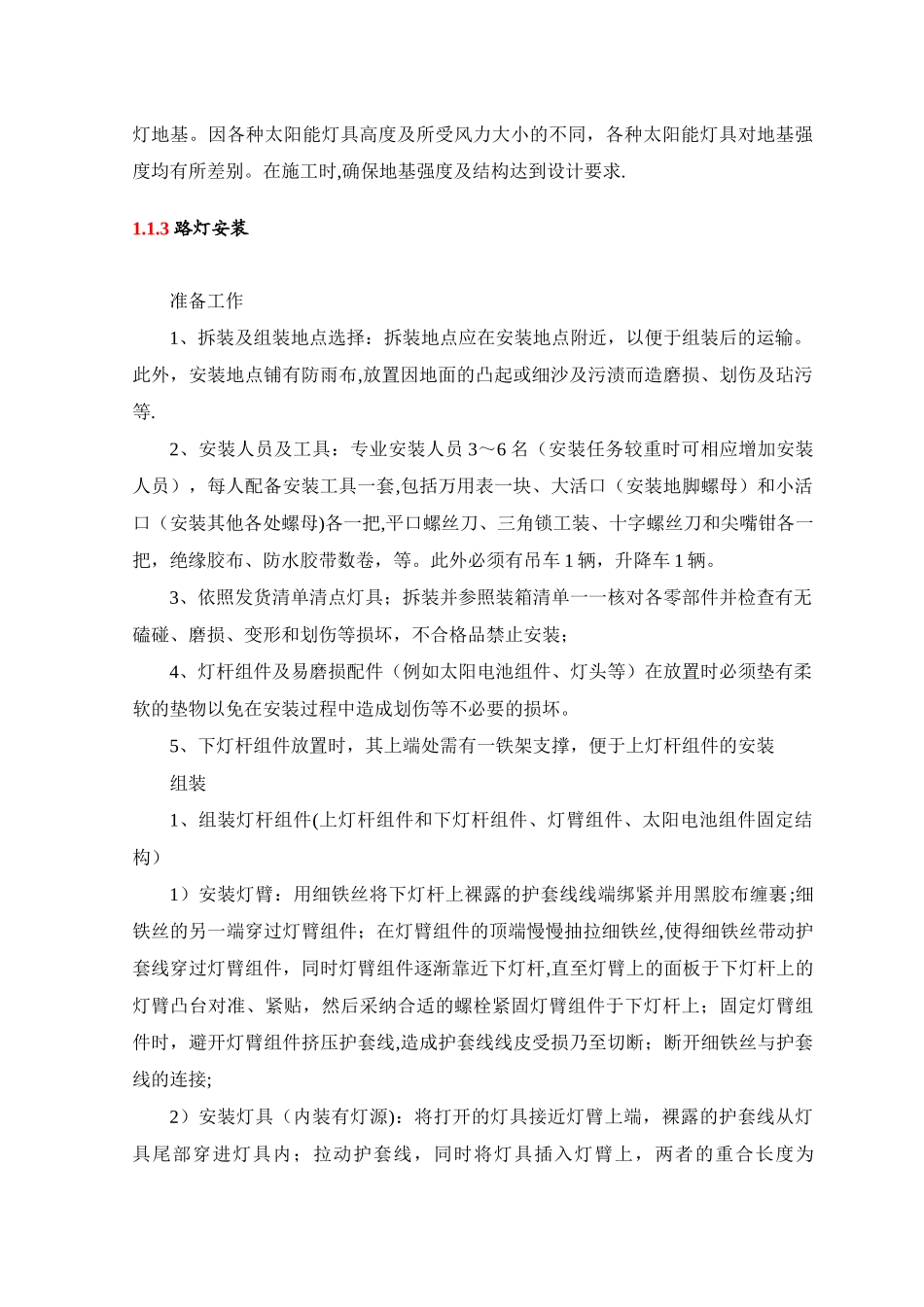

因各种太阳能灯具高度及所受风力大小的不同,各种太阳能灯具对地基强度均有所差别
在施工时,确保地基强度及结构达到设计要求
3 路灯安装准备工作1、拆装及组装地点选择:拆装地点应在安装地点附近,以便于组装后的运输
此外,安装地点铺有防雨布,放置因地面的凸起或细沙及污渍而造磨损、划伤及玷污等
2、安装人员及工具:专业安装人员 3~6 名(安装任务较重时可相应增加安装人员),每人配备安装工具一套,包括万用表一块、大活口(安装地脚螺母)和小活口(安装其他各处螺母)各一把,平口螺丝刀、三角锁工装、十字螺丝刀和尖嘴钳各一把,绝缘胶布、防水胶带数卷,等
此外必须有吊车 1 辆,升降车 1 辆
3、依照发货清单清点灯具;拆装并参照装箱清单一一核对各零部件并检查有无磕碰、磨损、变形和划伤等损坏,不合格品禁止安装;4、灯杆组件及易磨损配件(例如太阳电池组件、灯头等)在放置时必须垫有柔软的垫物以免在安装过程中造成划伤等不必要的损坏

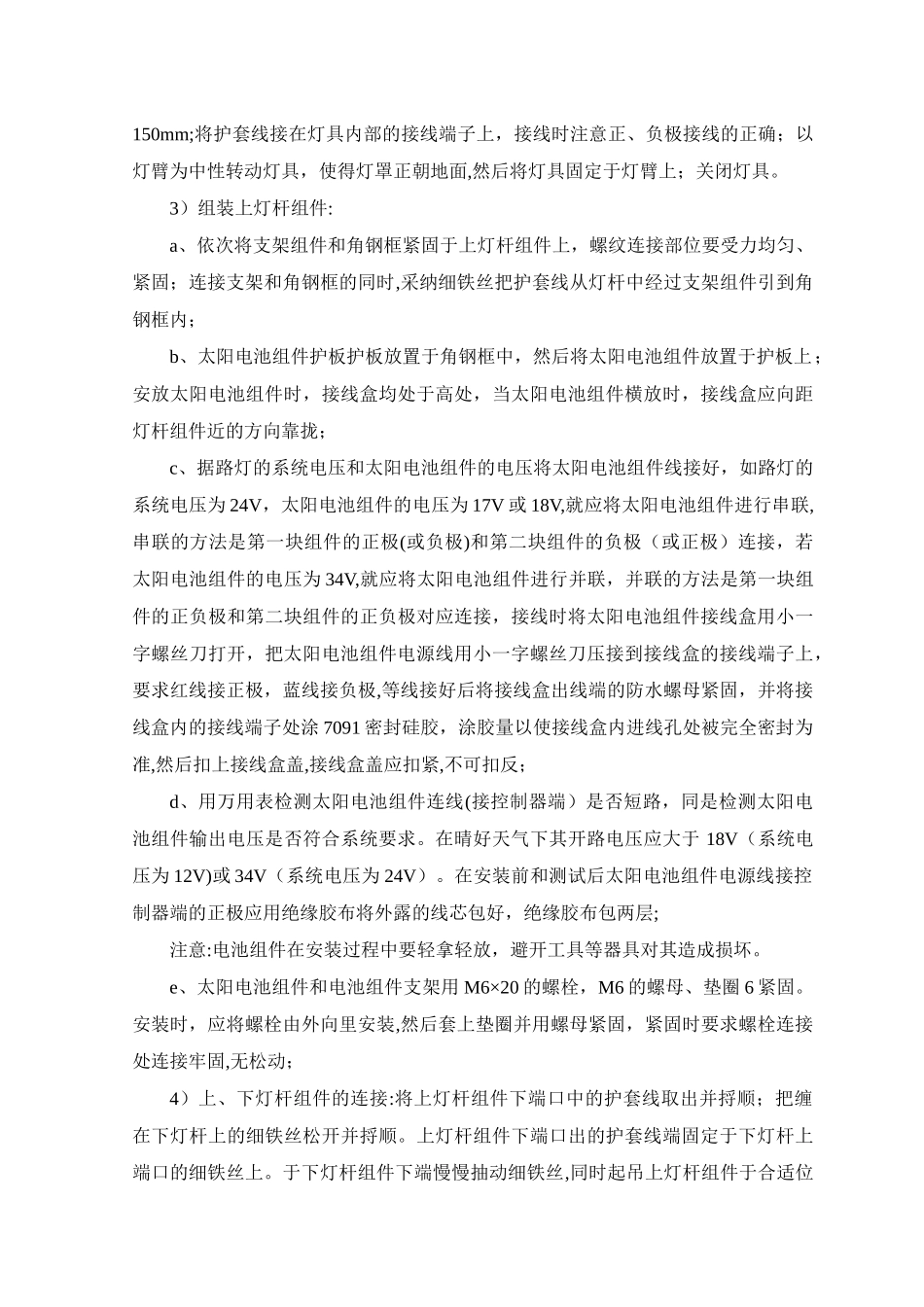

5、下灯杆组件放置时,其上端处需有一铁架支撑,便于上灯杆组件的安装组装1、组装灯杆组件(上灯杆组件和下灯杆组件、灯臂组件、太阳电池组件固定结构)1)安装灯臂:用细铁丝将下灯
