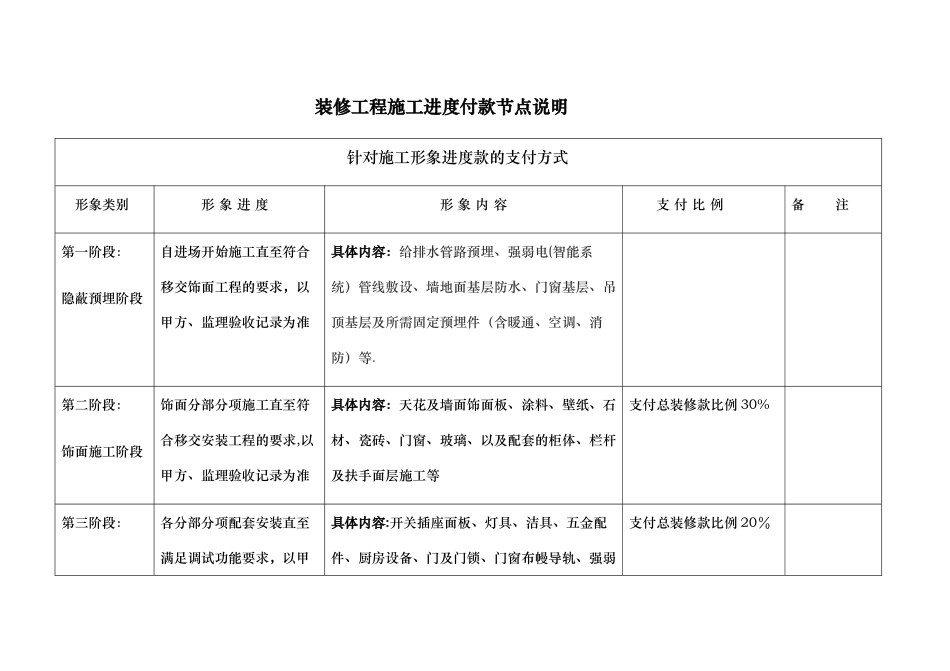

装修工程施工进度付款节点说明针对施工形象进度款的支付方式形象类别形 象 进 度形 象 内 容支 付 比 例备 注第一阶段:隐蔽预埋阶段自进场开始施工直至符合移交饰面工程的要求,以甲方、监理验收记录为准具体内容:给排水管路预埋、强弱电(智能系统)管线敷设、墙地面基层防水、门窗基层、吊顶基层及所需固定预埋件(含暖通、空调、消防)等

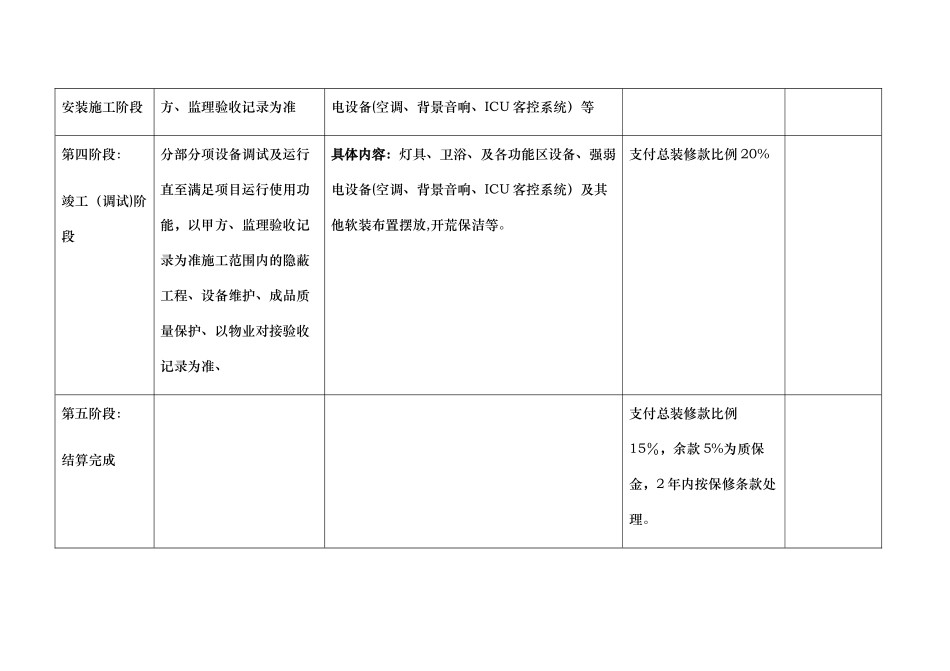

第二阶段:饰面施工阶段饰面分部分项施工直至符合移交安装工程的要求,以甲方、监理验收记录为准具体内容:天花及墙面饰面板、涂料、壁纸、石材、瓷砖、门窗、玻璃、以及配套的柜体、栏杆及扶手面层施工等支付总装修款比例 30%第三阶段:各分部分项配套安装直至满足调试功能要求,以甲具体内容:开关插座面板、灯具、洁具、五金配件、厨房设备、门及门锁、门窗布幔导轨、强弱支付总装修款比例 20%安装施工阶段方、监理验收记录为准电设备(空调、背景音响、ICU 客控系统)等第四阶段:竣工(调试)阶段分部分项设备调试及运行直至满足项目运行使用功能,以甲方、监理验收记录为准施工范围内的隐蔽工程、设备维护、成品质量保护、以物业对接验收记录为准、具体内容:灯具、卫浴、及各功能区设备、强弱电设备(空调、背景音响、ICU 客控系统)及其他软装布置摆放,开荒保洁等
支付总装修款比例 20%第五阶段:结算完成支付总装修款比例15%,余款 5%为质保金,2 年内按保修条款处理
